兵庫県 K様邸
丹波店
テクニカルマネージャー|義積 友也
建築中レポート
- 1. 2026年04月08日
-

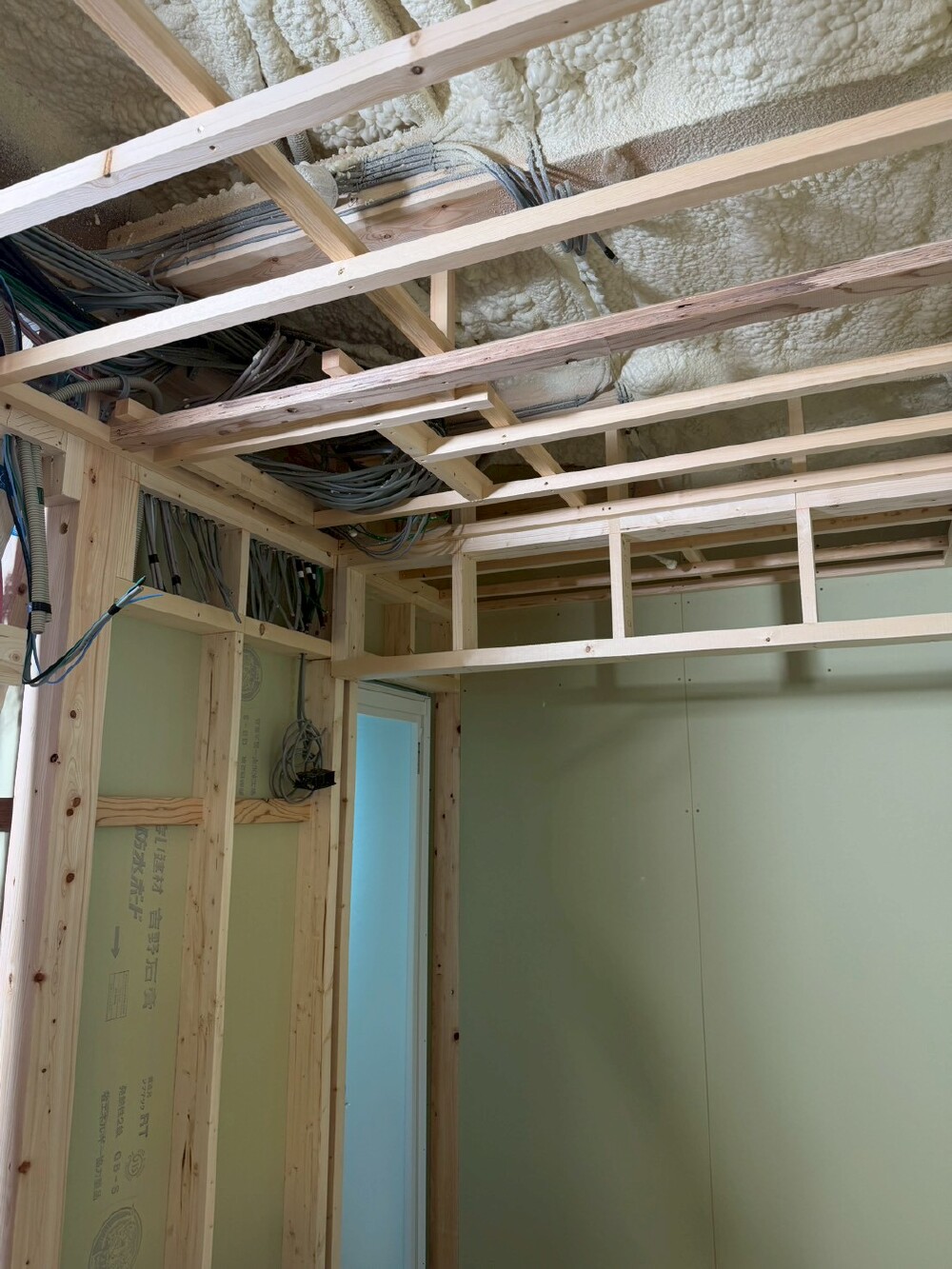

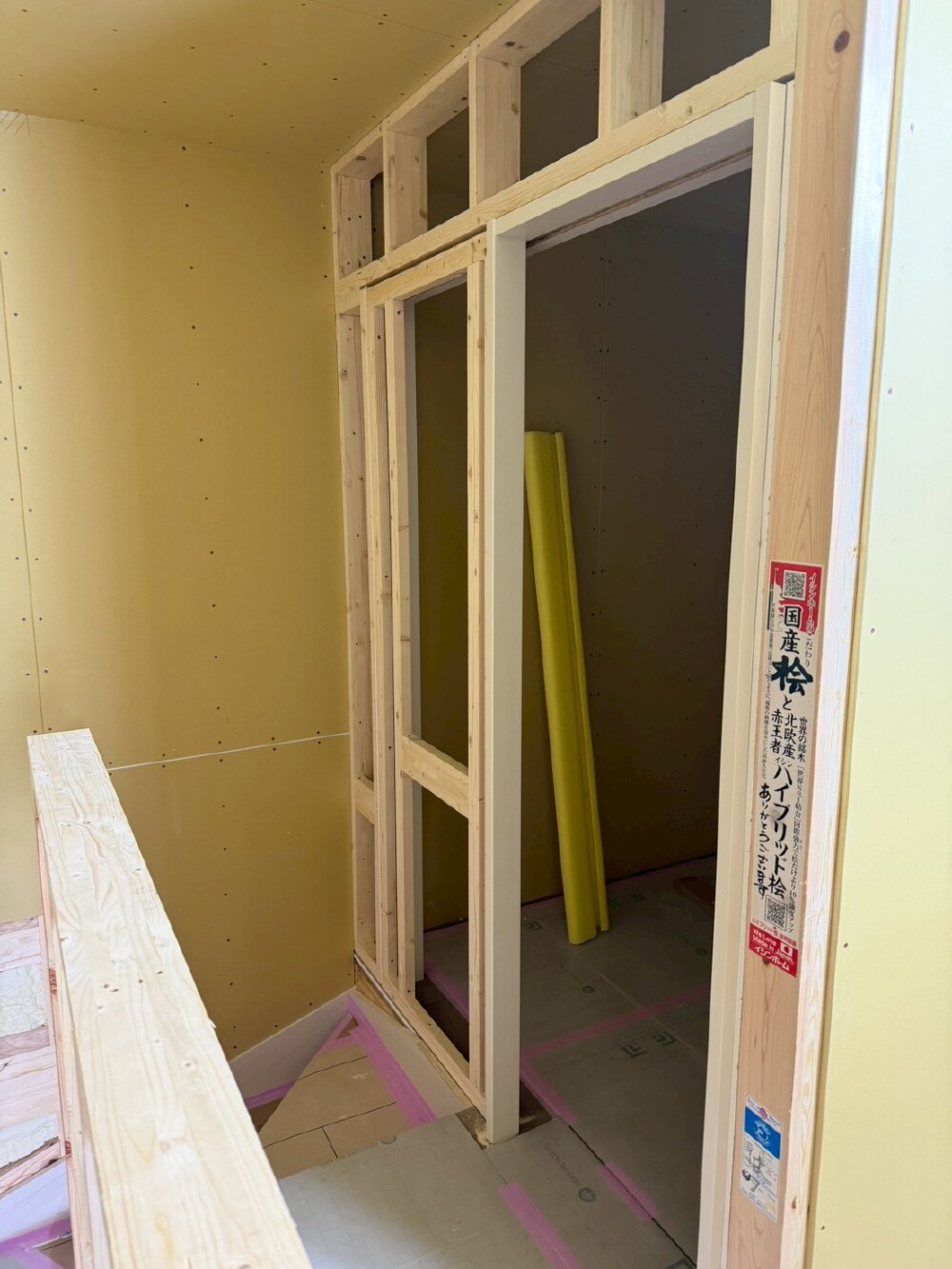

木工事

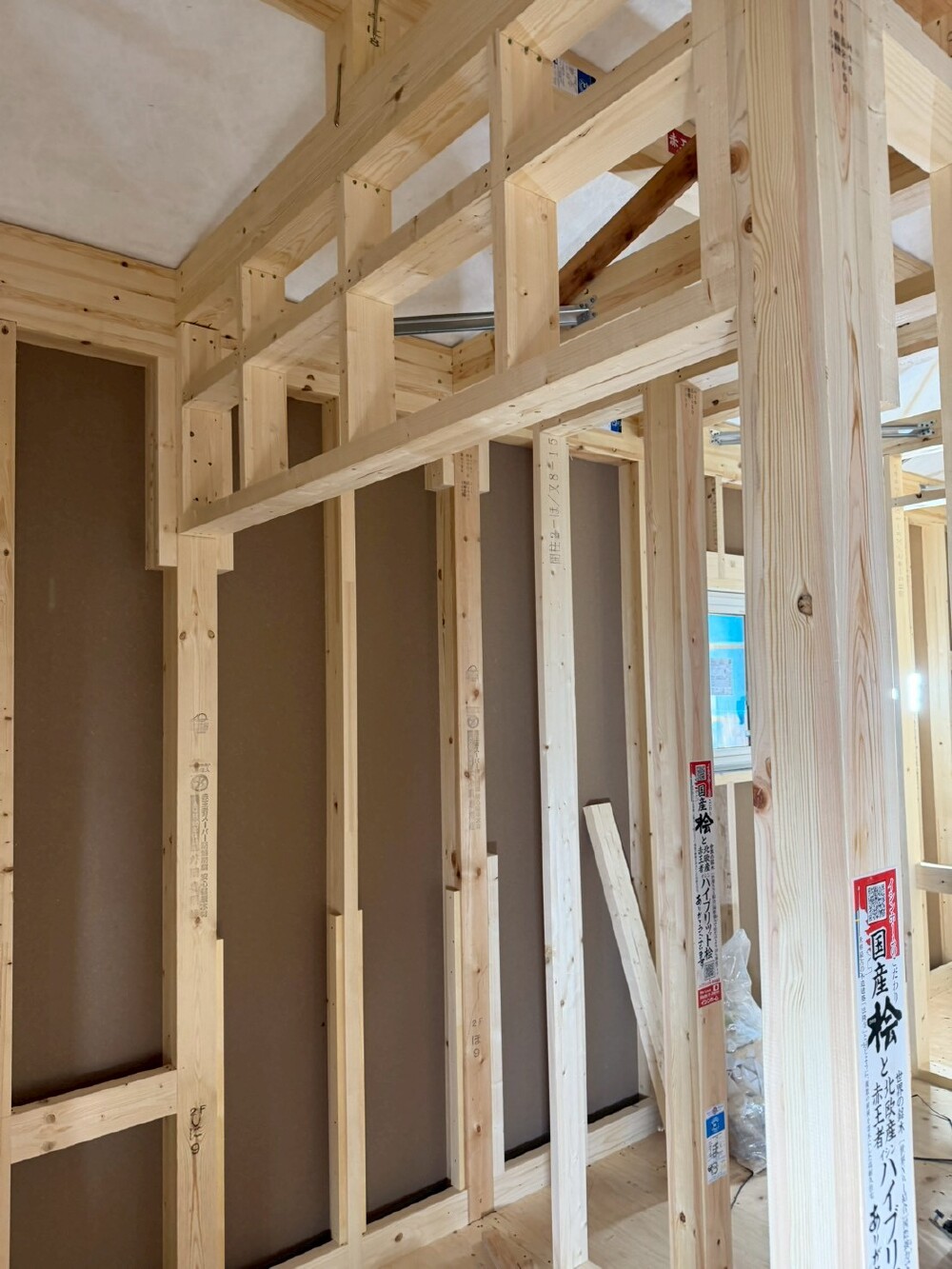

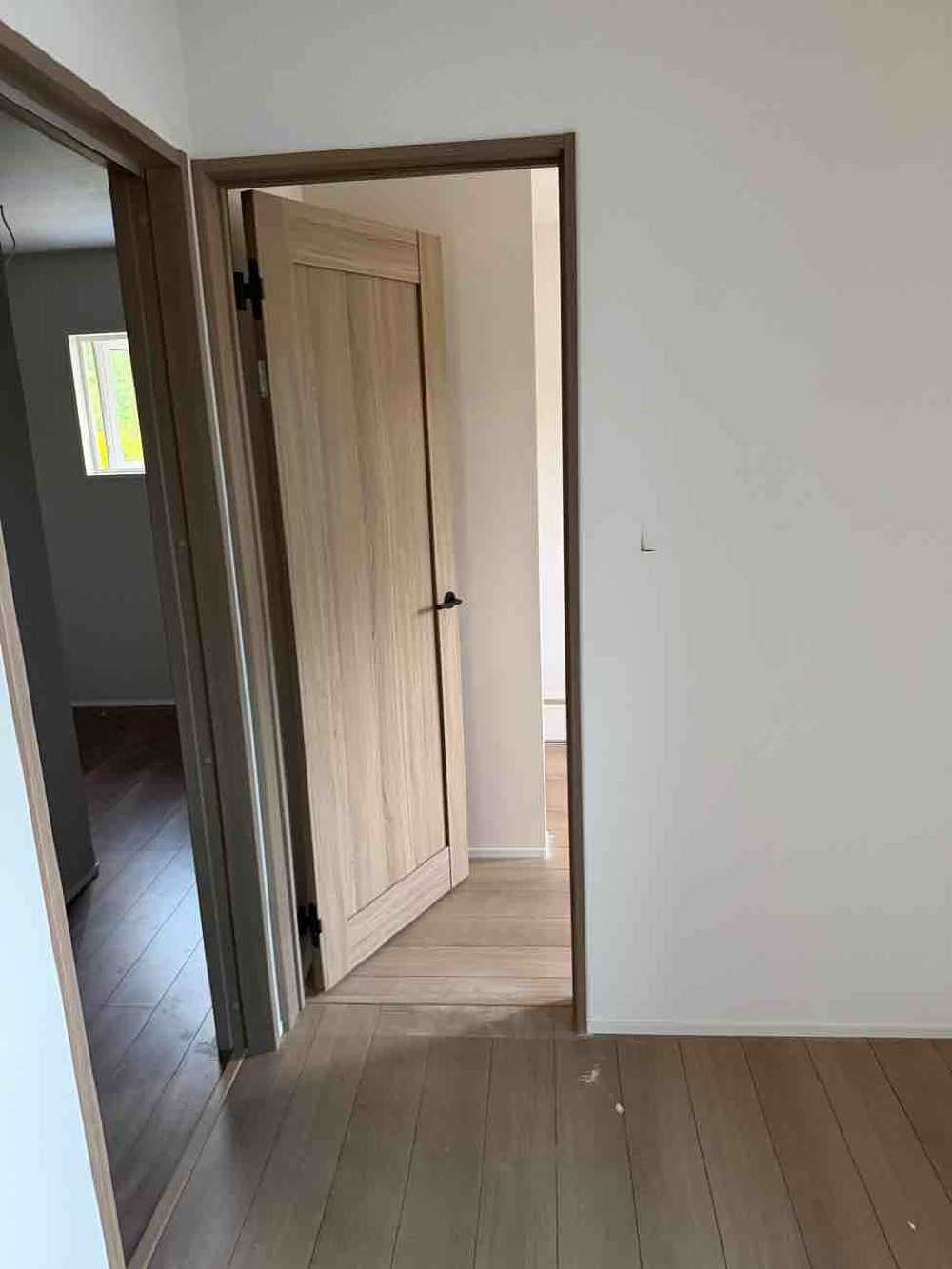

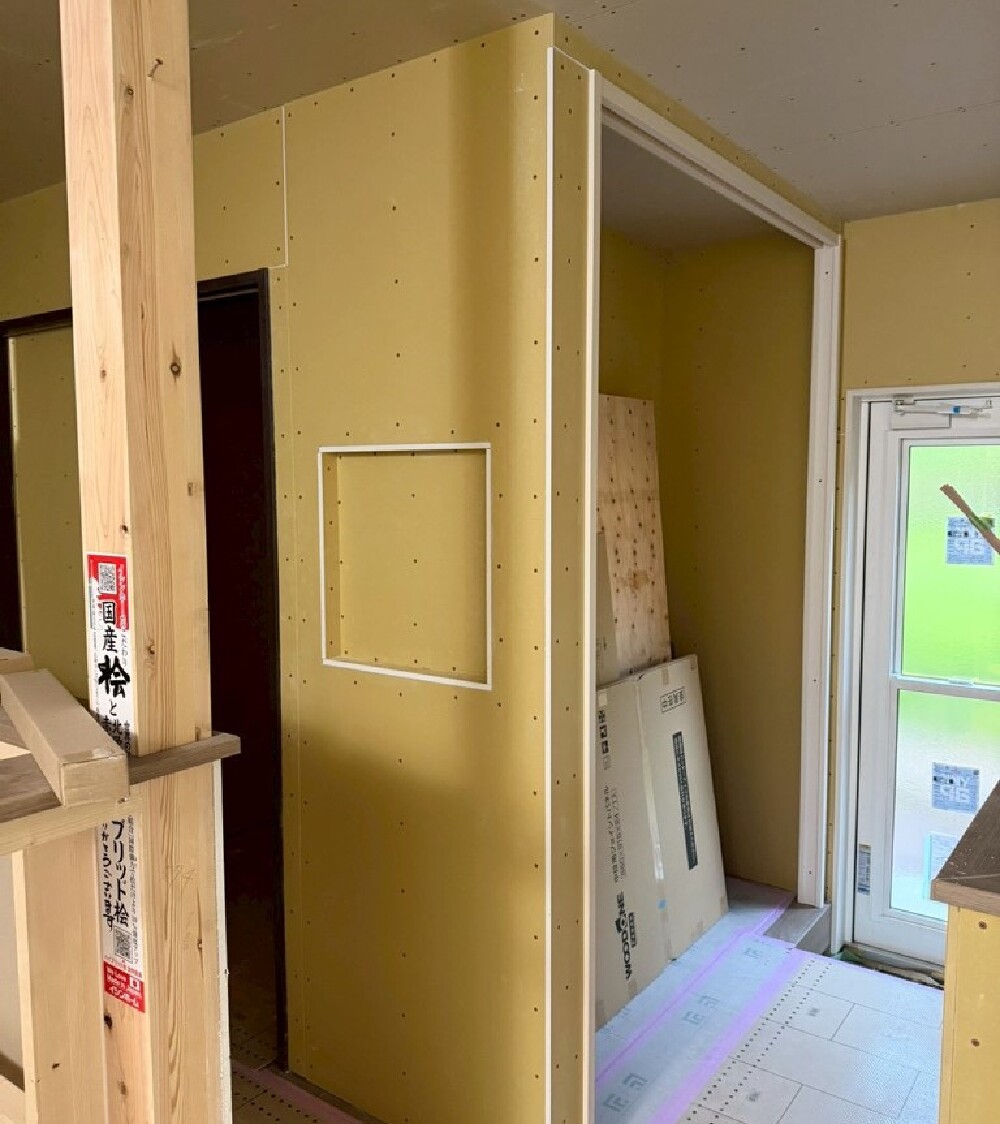

ドア枠の施工をしました。
- 2. 2026年04月06日
-

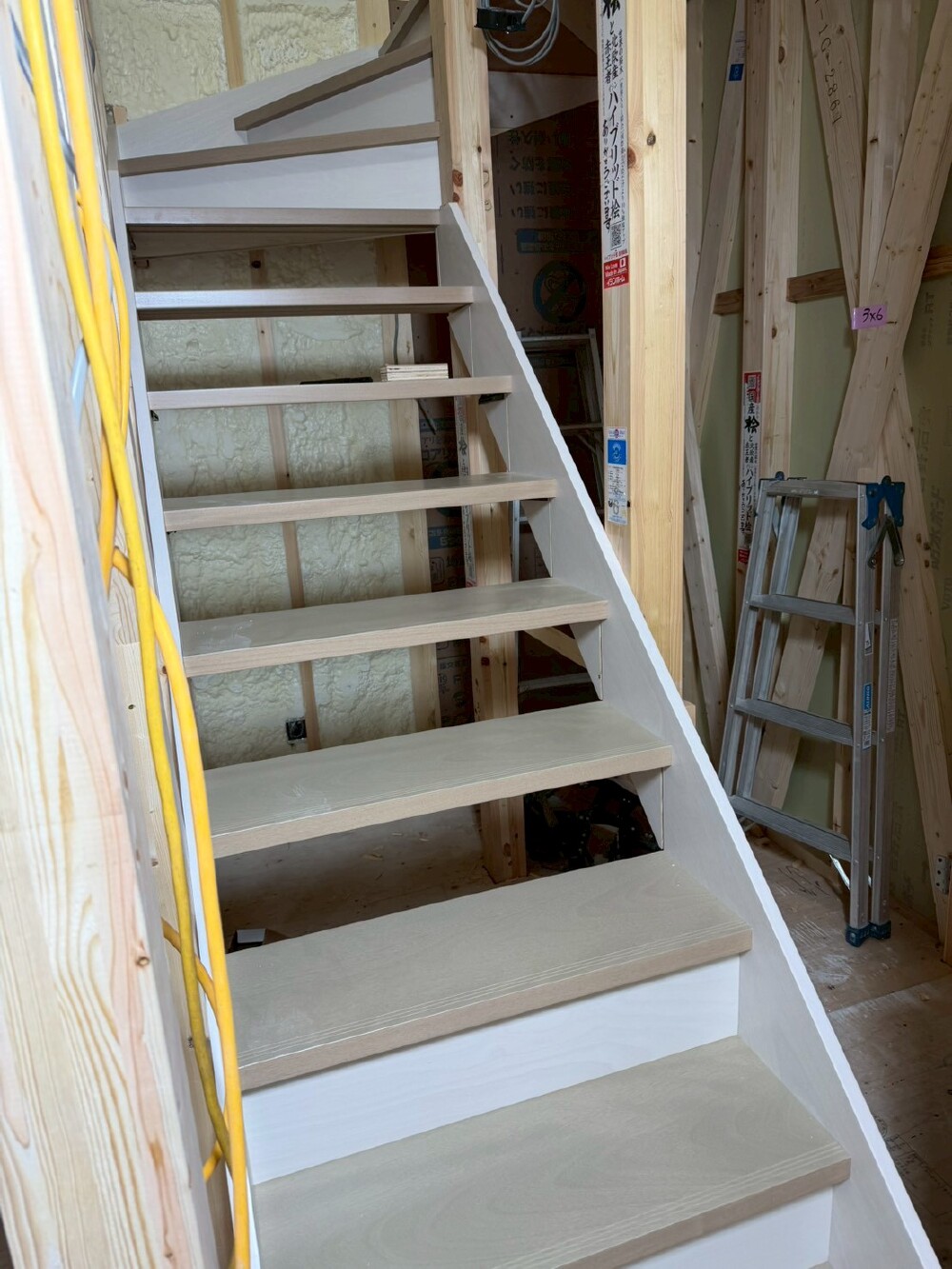

木工事
階段の施工を行っております🔨✨
- 3. 2026年04月04日
-

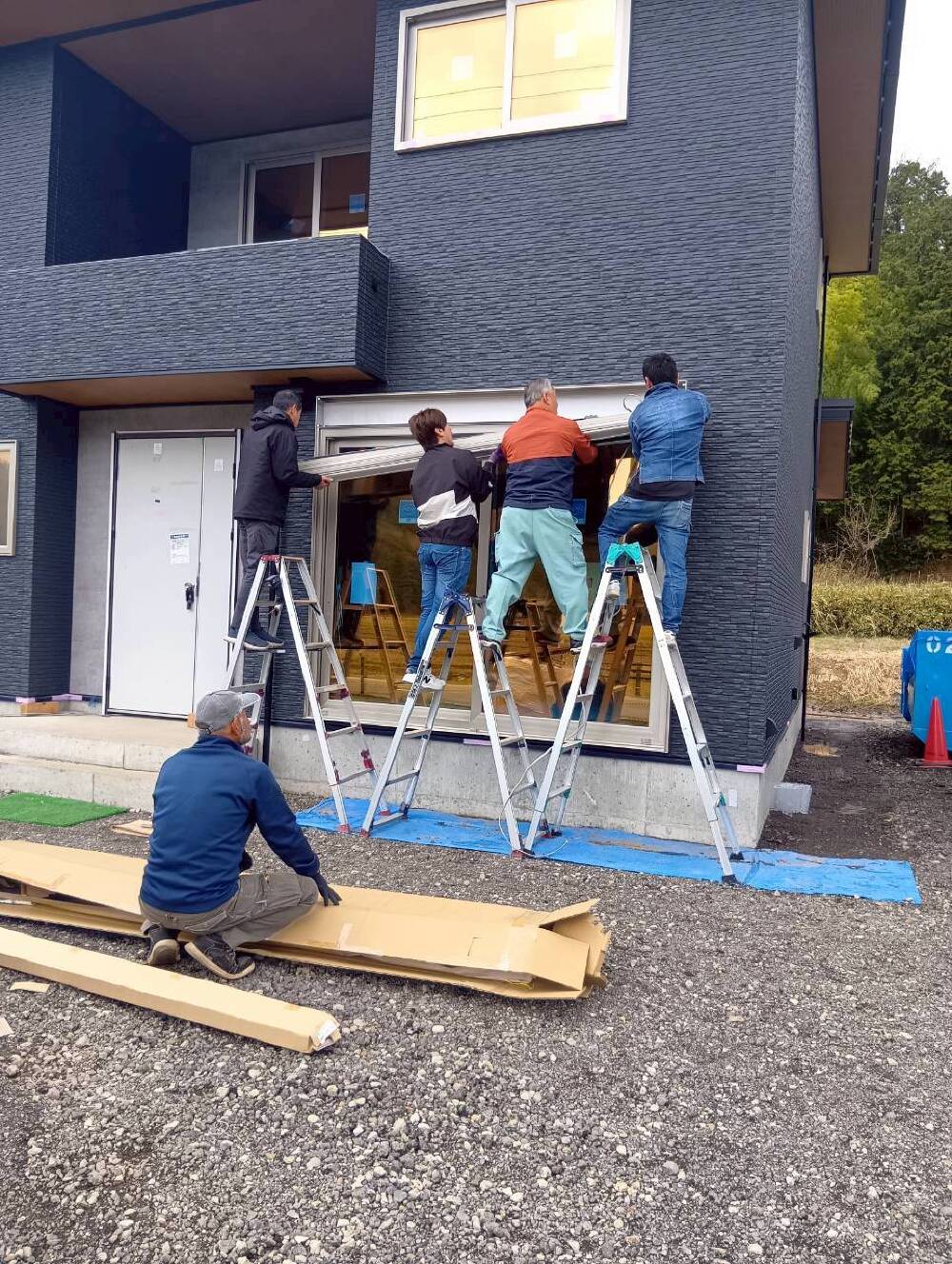

サッシ工事
シャッターの取付をしました。
- 4. 2026年03月31日
-

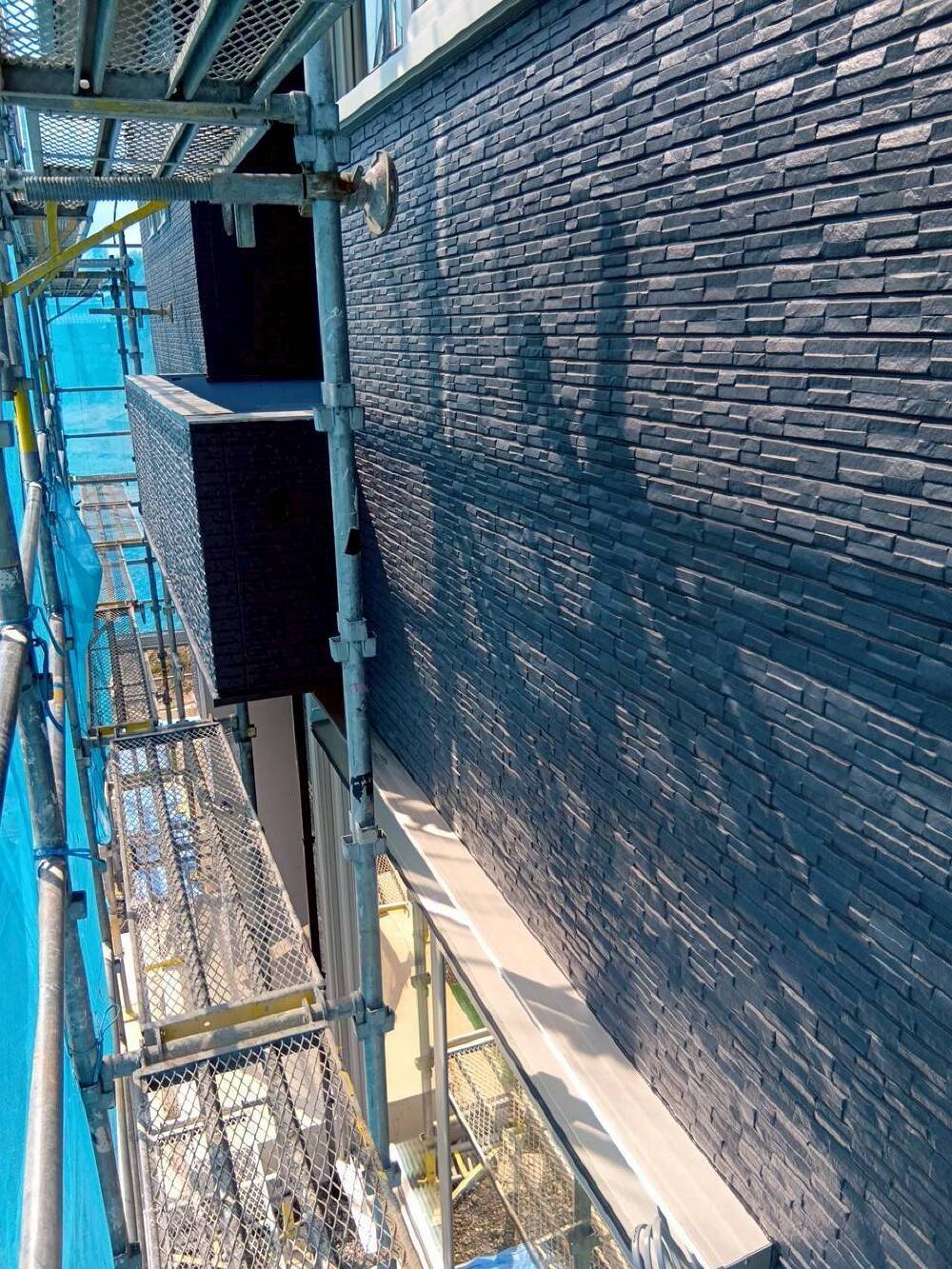

外壁検査
外壁工事が完了しましたので外壁検査をさせて頂きました👷
施工業者立ち合いの元、外壁に汚れや傷がないか、施工不備はないかなど確認させて頂きました👷
検査は合格💮していますのでご安心ください👷
この後いよいよ外部足場が取れておすまい🏠の全景が見れるようになりますよ!
たのしみですね✨✨
- 5. 2026年03月31日
-

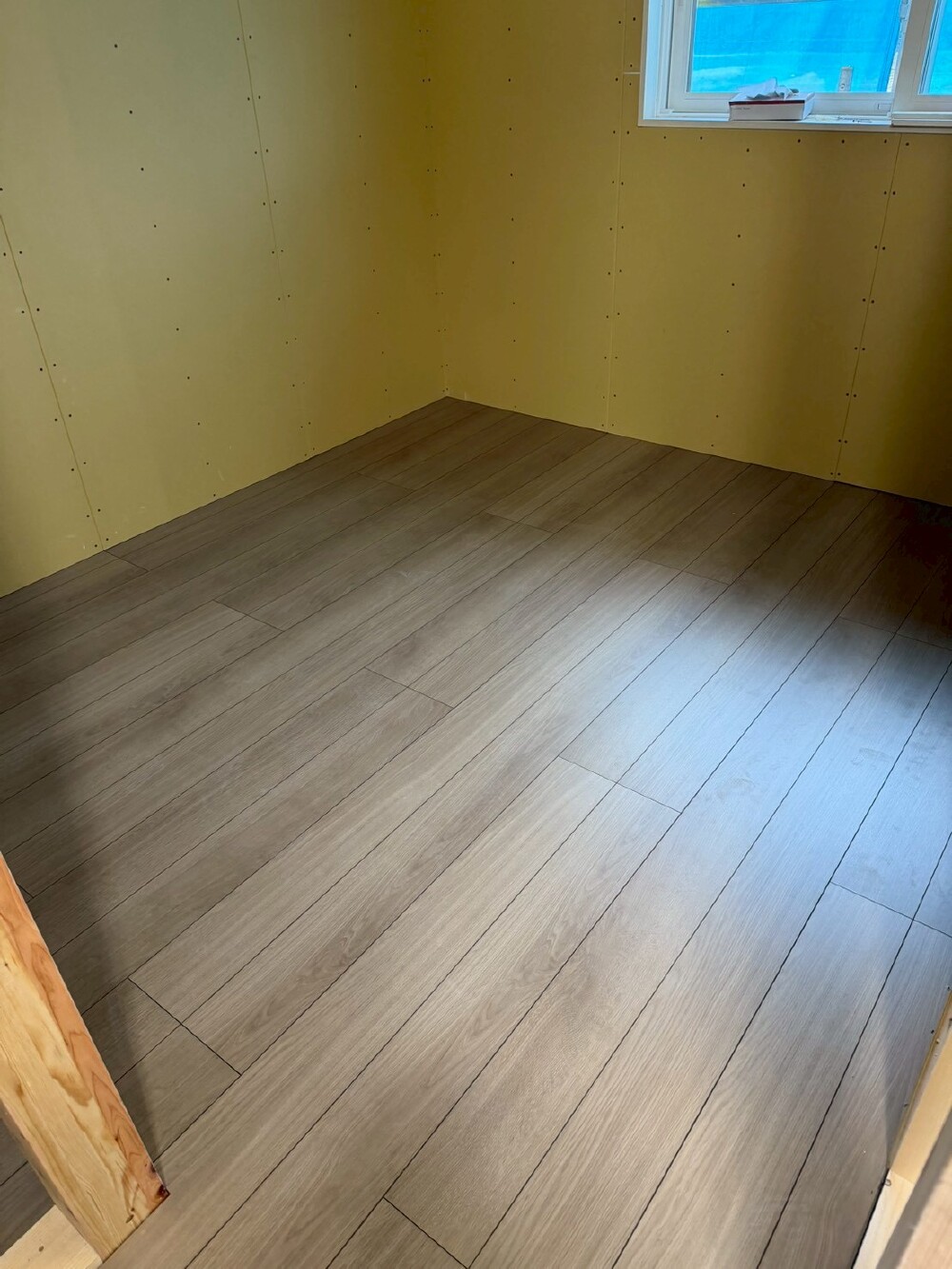

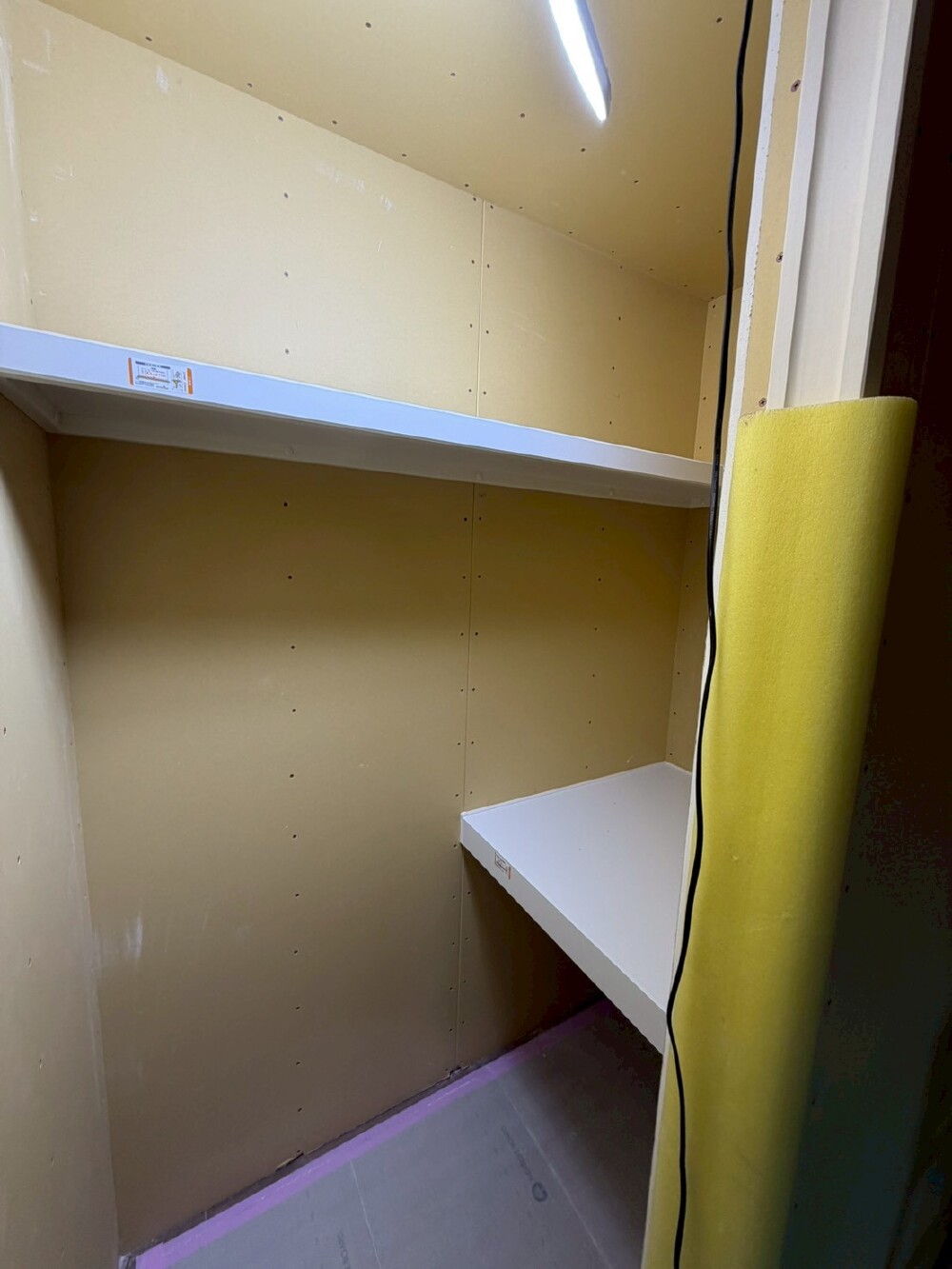

木工事

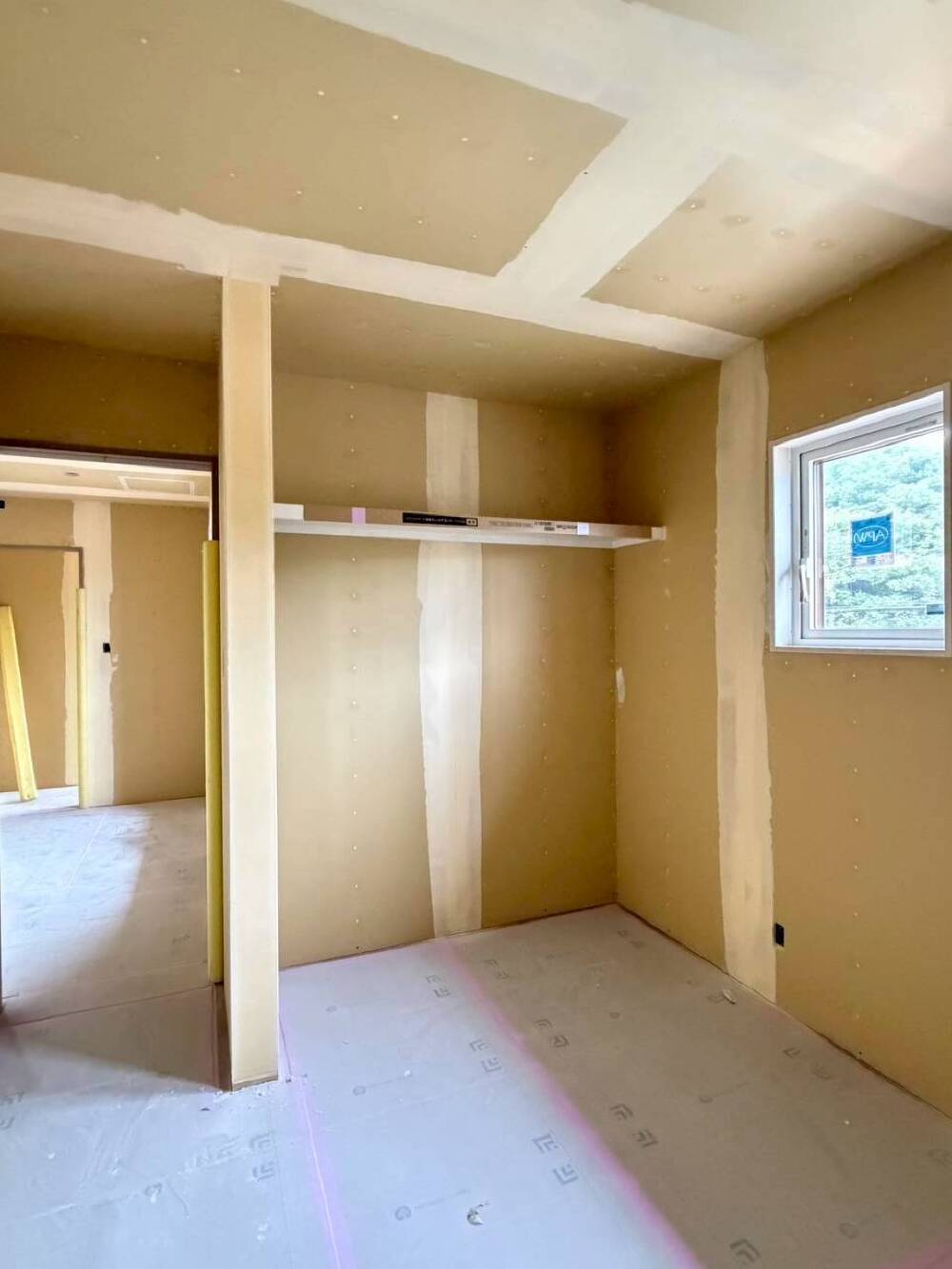

木工事ではフローリングの施工を進めています。
施工後は傷が付かないよう、しっかりと養生をしています。
- 6. 2026年03月31日
-

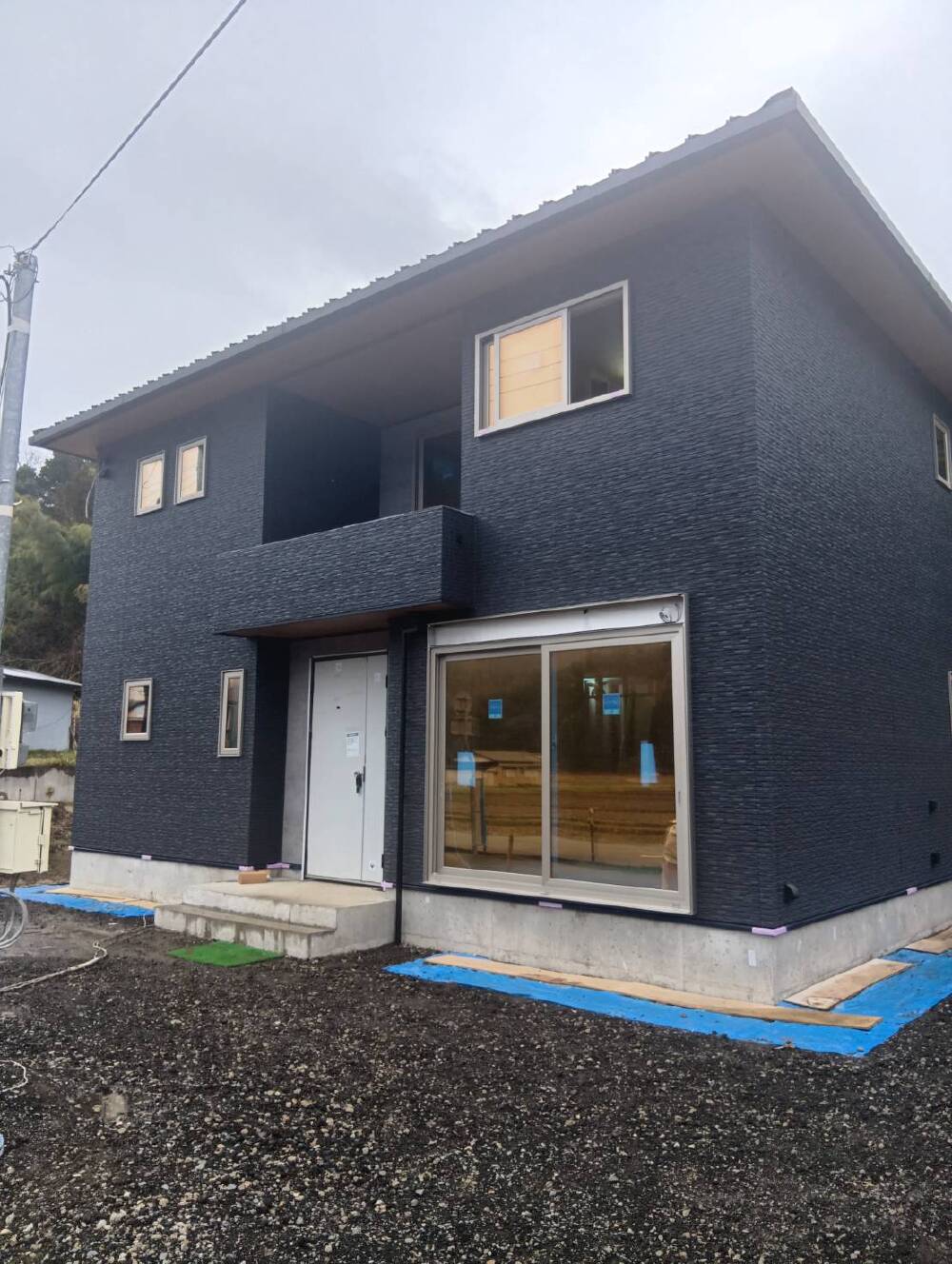

足場撤去工事
外部足場を撤去させて頂きました。
ステキなお家🏠の全景が見えるようになりましたね✨✨
- 7. 2026年03月27日
-

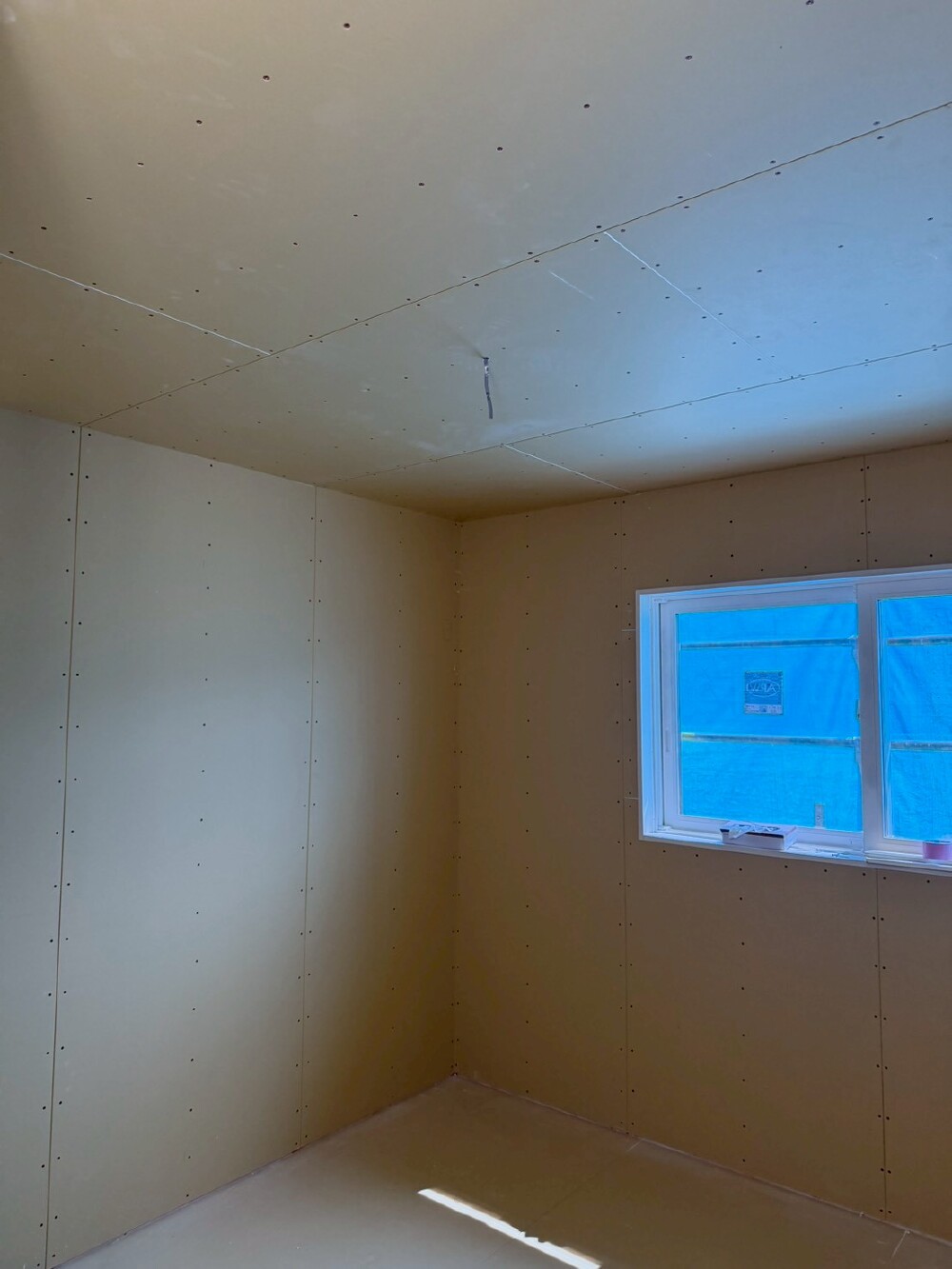

木工事

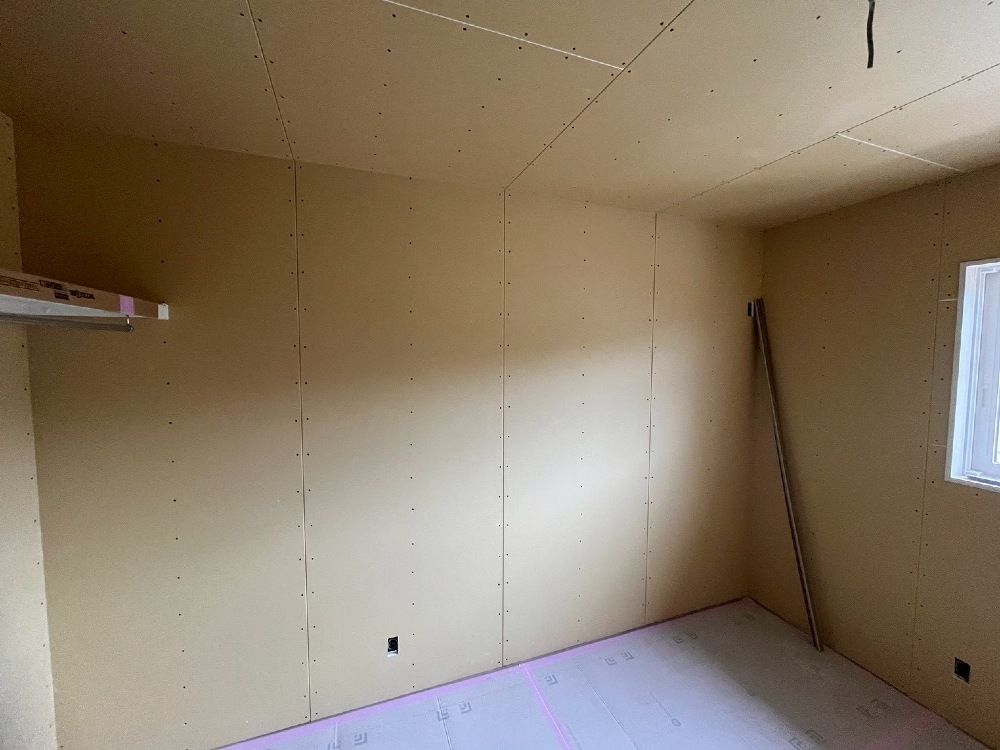

二階天井ボード貼りをしました。
- 8. 2026年03月27日
-

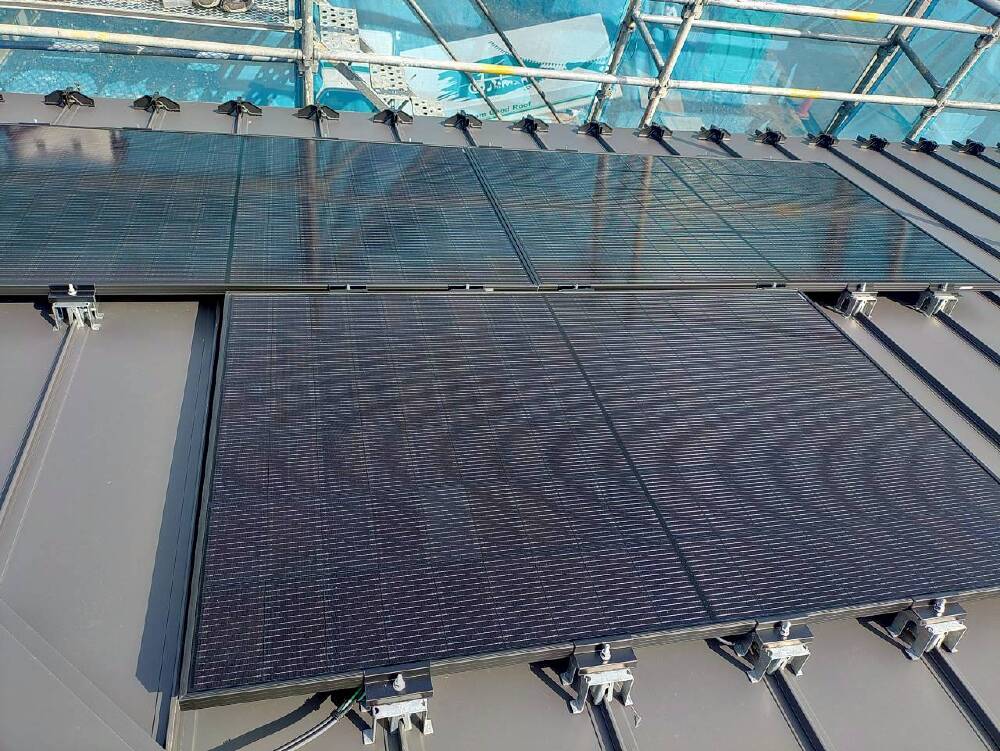

太陽光
太陽光パネルの取付設置工事をさせて頂きました🌞
発電が楽しみですね✨
- 9. 2026年03月26日
-

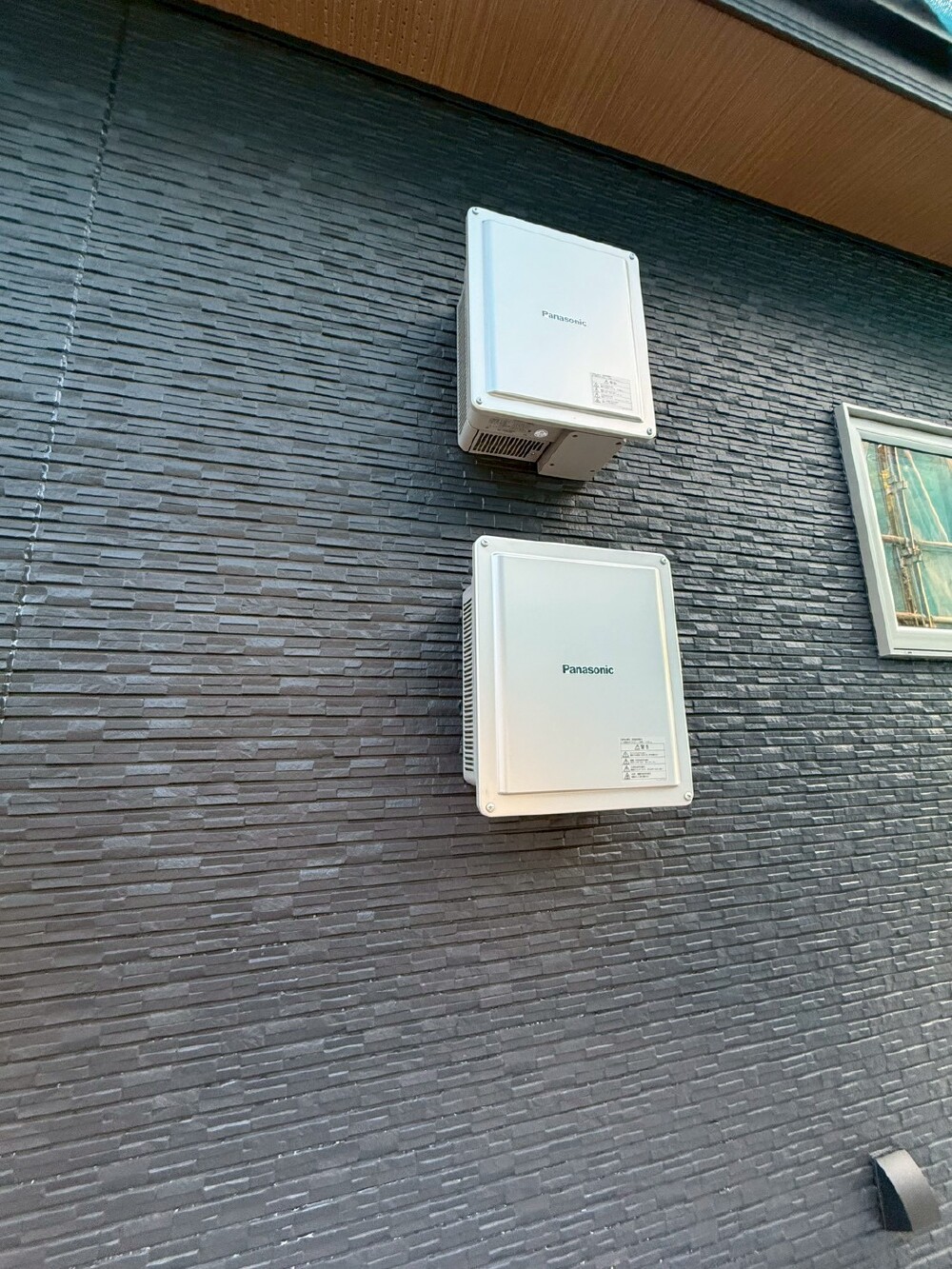

電気工事
太陽光のパワコンを設置しました。
- 10. 2026年03月25日
-

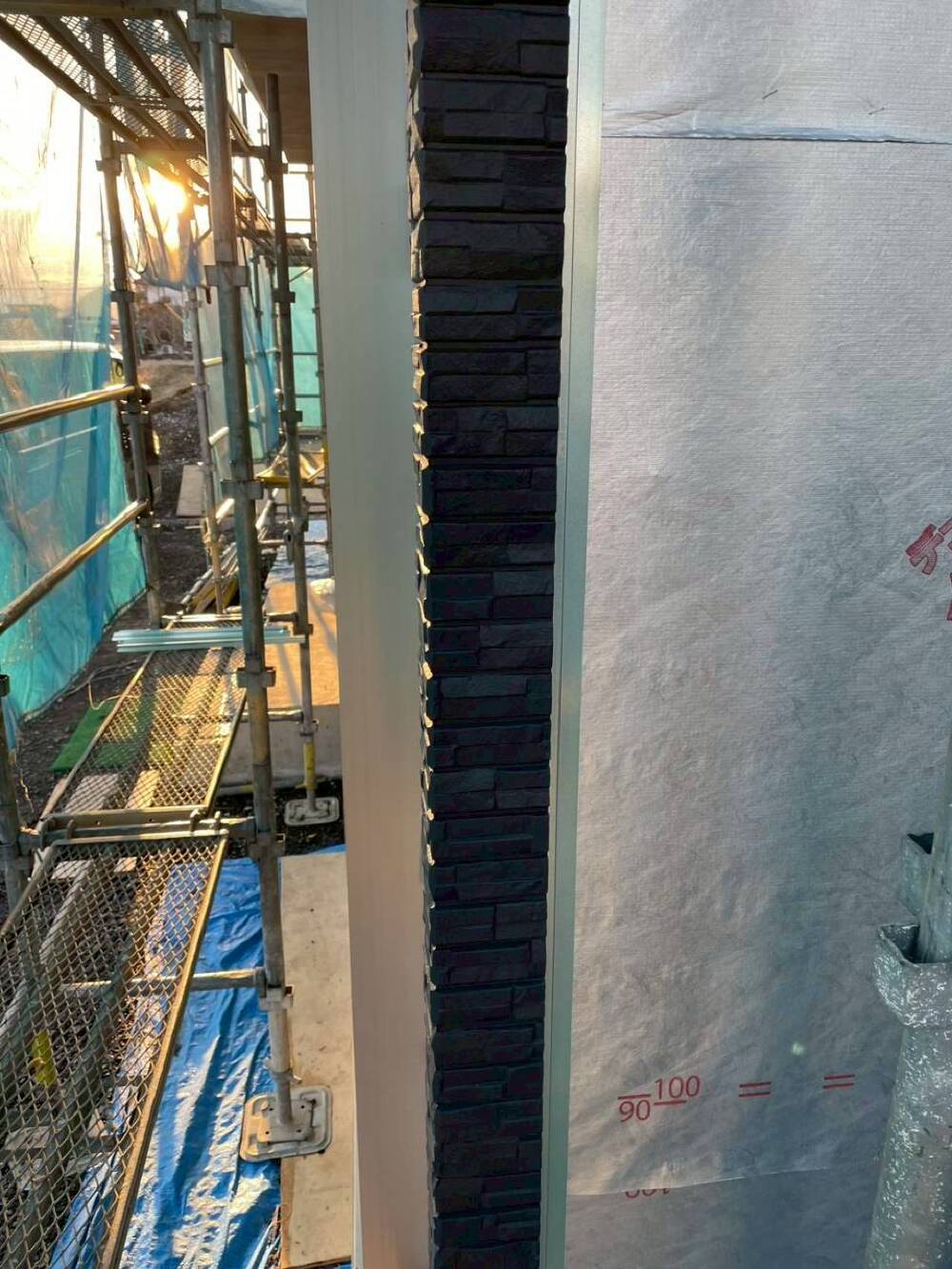

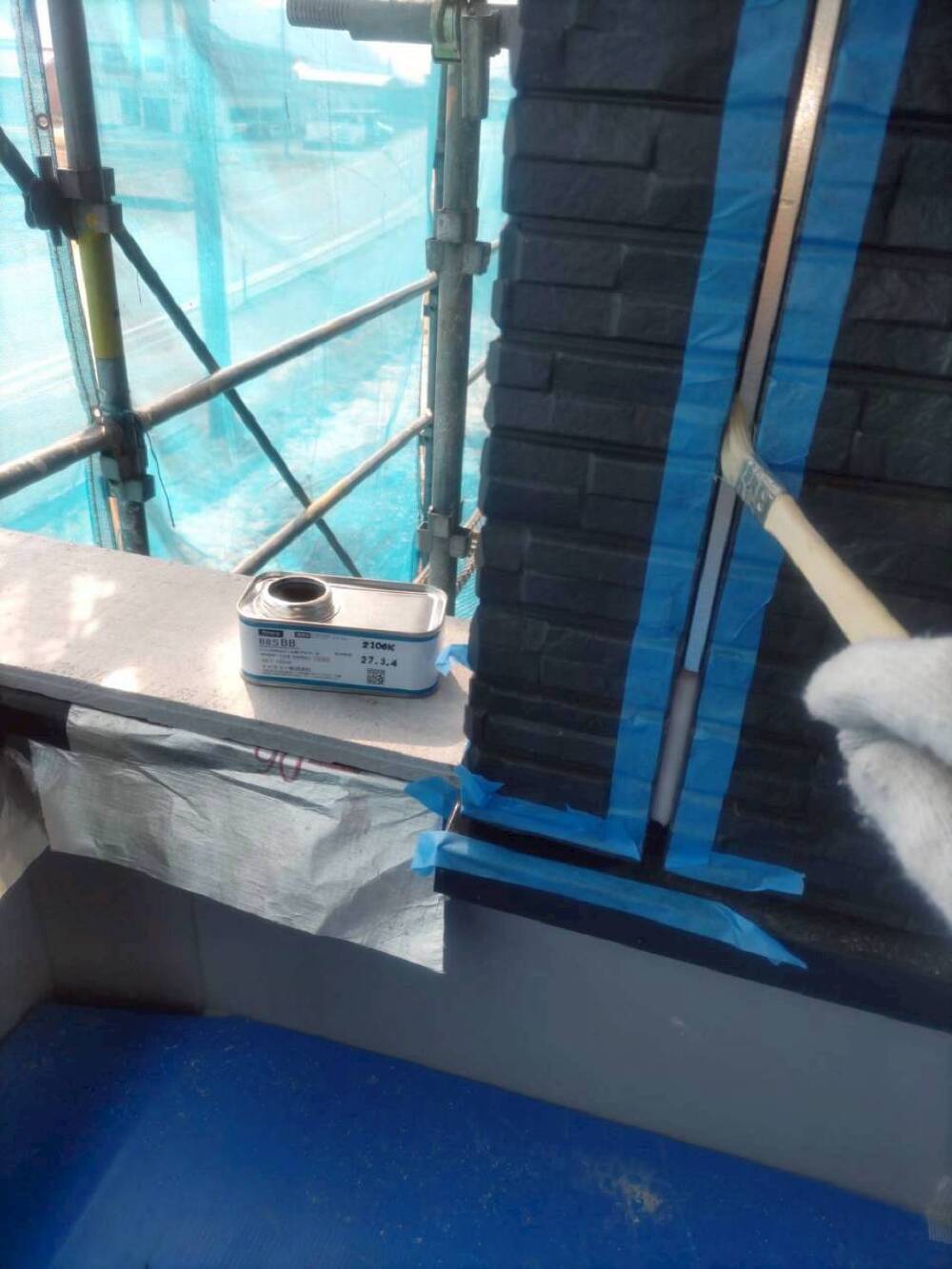

外壁工事
外壁の施工が終わりましたので仕上げ工事でシーリング工事をさせて頂いています。
窓廻りや出隅コーナー部分の隙間をシーリング材で詰める作業となります。
- 11. 2026年03月23日
-
木工事

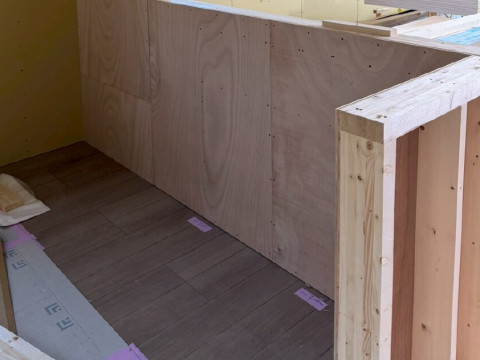

一階外周壁ボード貼り、天井下地をしました。
- 12. 2026年03月18日
-

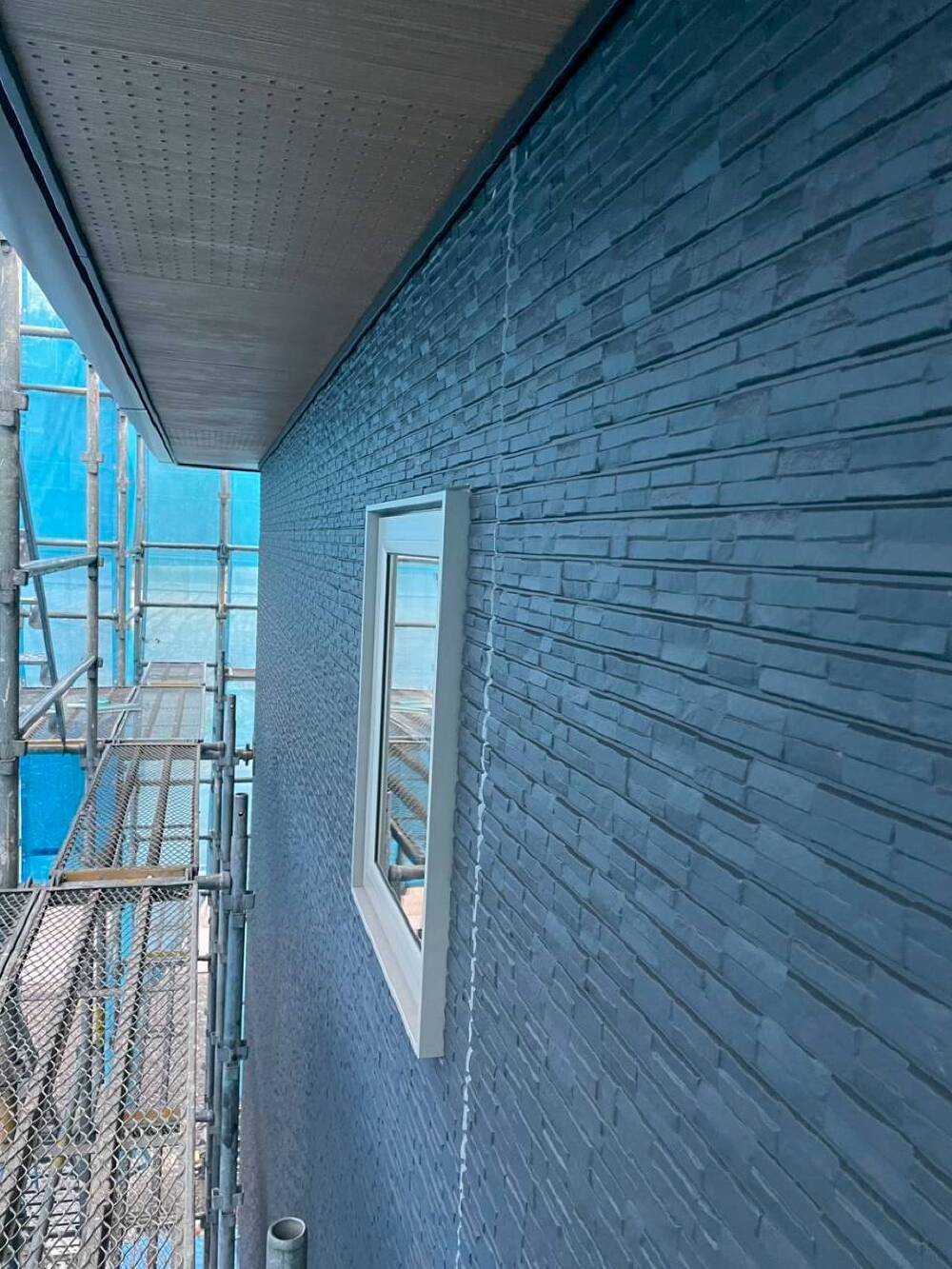

外壁工事
外壁の施工も順調に進み、全体の形が見えてきました✨
- 13. 2026年03月16日
-

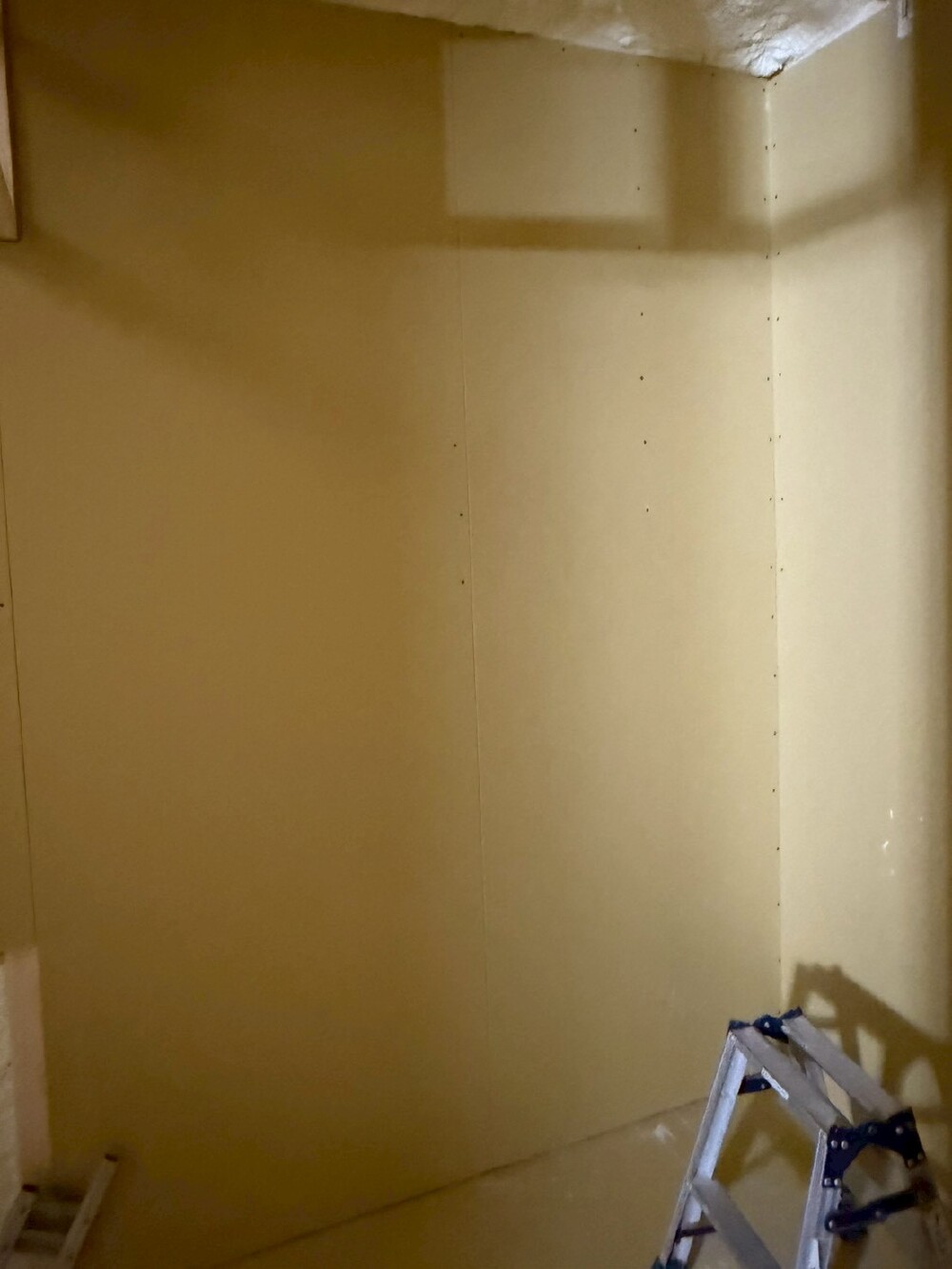

木工事
建物の外周部分の壁に、ボード貼り作業を行いました。
- 14. 2026年03月13日
-

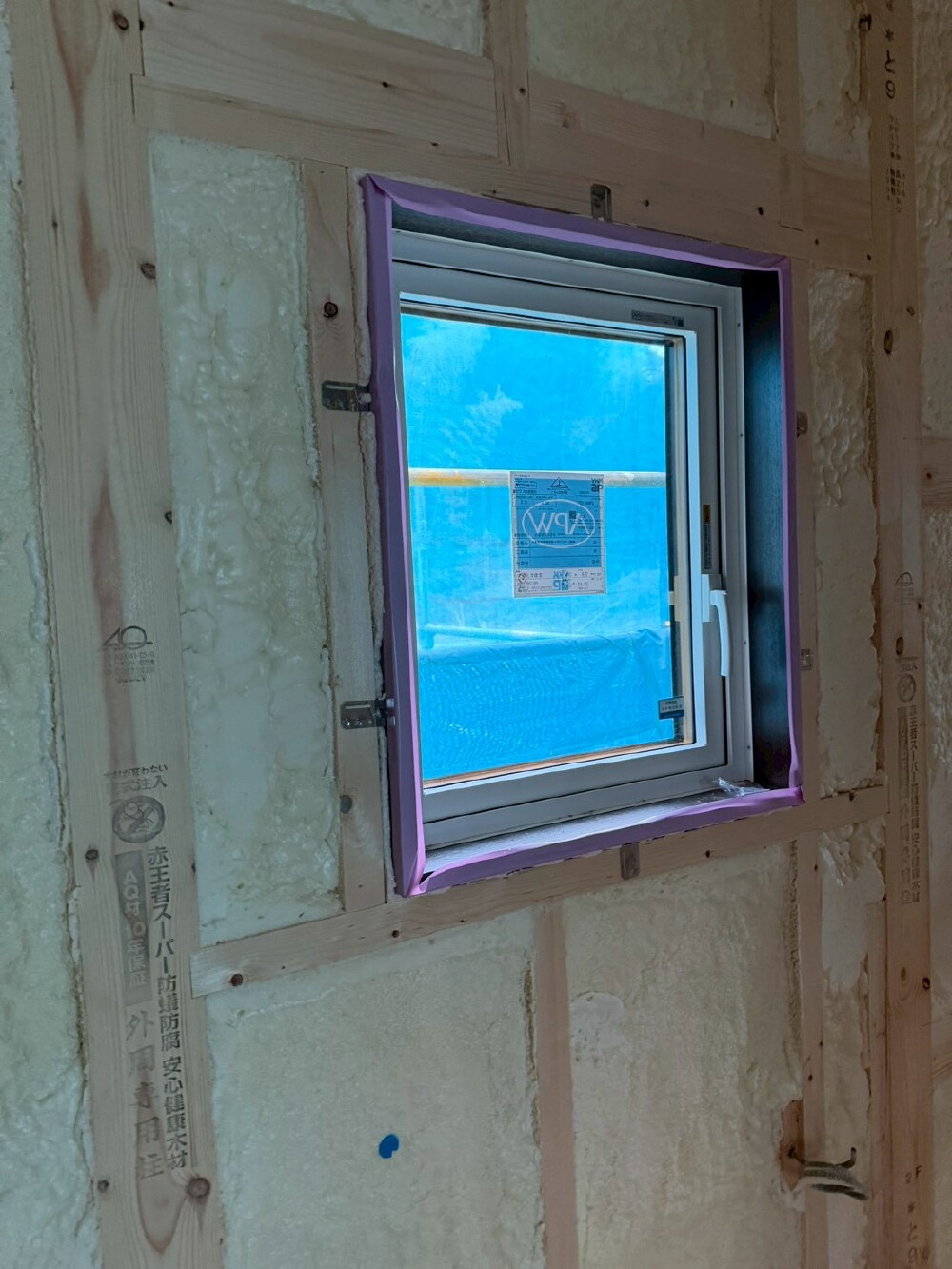

木工事
窓まわりの仕上げとなる窓枠の施工を行いました。
- 15. 2026年03月10日
-
外壁工事
外壁材の施工や、各部材の取付作業を進めています👷
- 16. 2026年03月07日
-

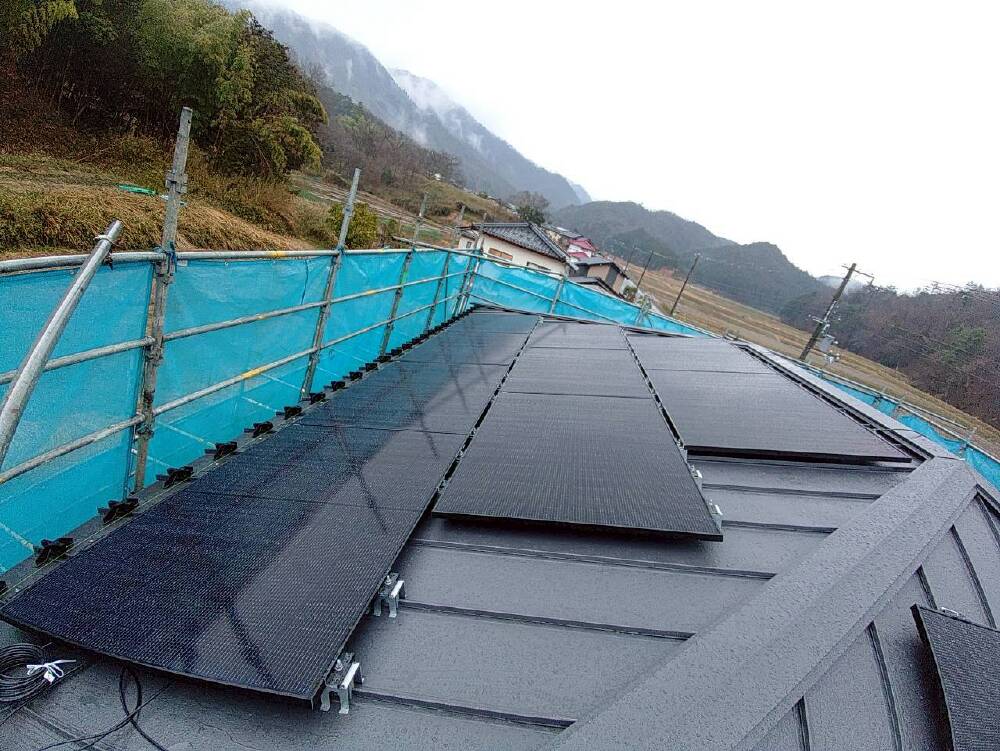

太陽光設置工事
太陽光パネルの設置工事を行いました。
屋根上に太陽光発電システムを設置しております☀️
- 17. 2026年03月07日
-

防水検査
防水検査をさせていただきました。
窓一つひとつに水を放水し、室内に水漏れがないかを確認する検査となっています。
しっかりと確認を行い、検査結果は合格💮です!
これから外壁工事へと進んでいきます。
- 18. 2026年03月07日
-

電気工事
吹付断熱の施工前、電気配線作業を行っています👷
この後、吹付断熱工事へと進んでいきます!
- 19. 2026年03月03日
-

木工事

一階の壁下地工事を行いました。
お部屋の間仕切りができ、空間の形がはっきりと見え、図面で見ていたものが、少しずつ“かたち”になっていきます。
- 20. 2026年02月27日
-

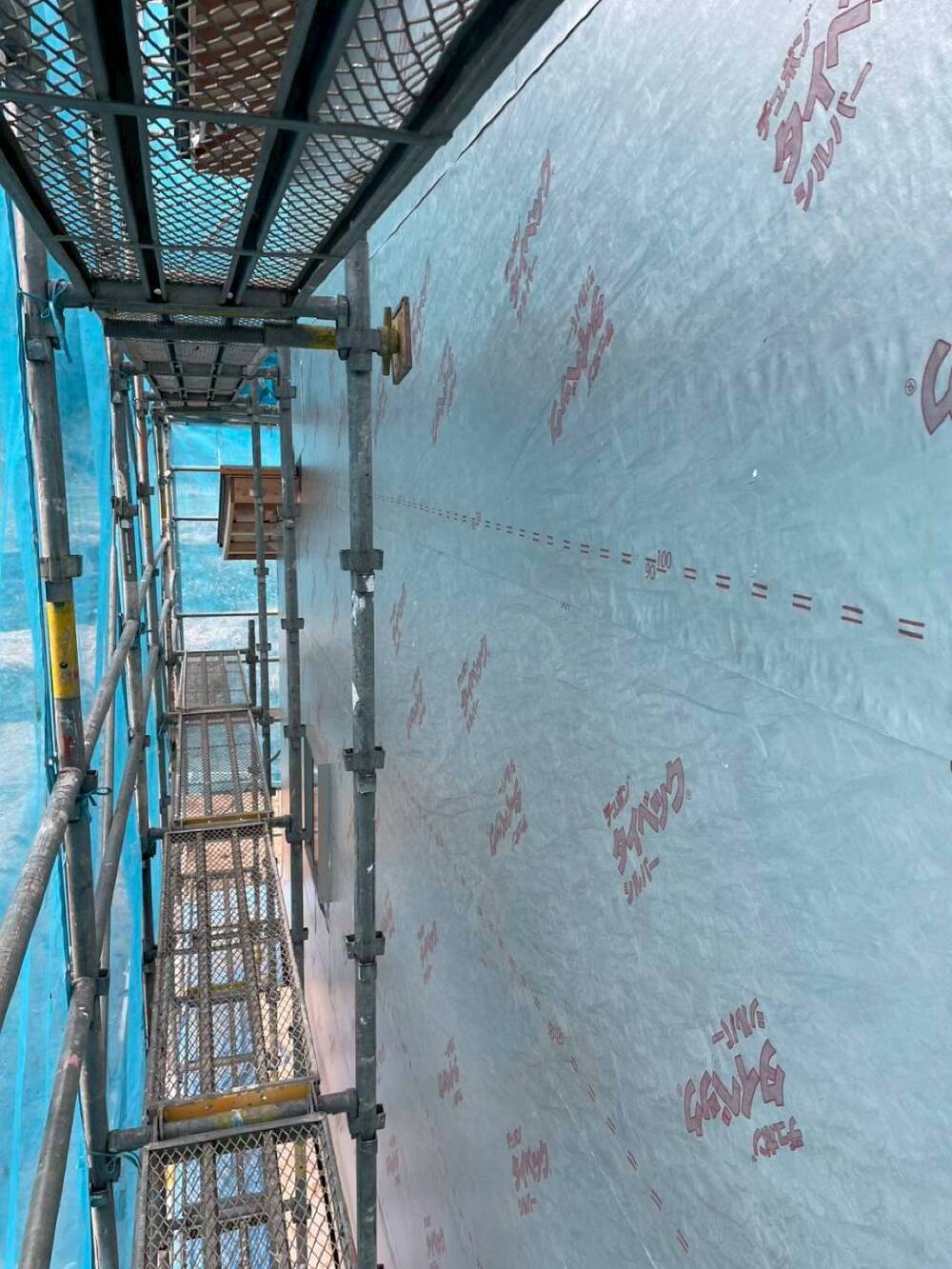

外壁工事
タイベックシルバーシートの施工を行い、作業が完了しました👷
タイベックシルバーは、防水性と透湿性を兼ね備えたシートで、雨水の侵入を防ぎながら内部の湿気を外へ逃がし、結露防止や建物の耐久性向上に貢献します。
- 21. 2026年02月27日
-
木工事
壁下地の施工を行いました。
この後、吹付断熱の施工を予定しておりますので、断熱材がしっかりと密着するよう、下地を丁寧に仕上げています。
- 22. 2026年02月26日
-

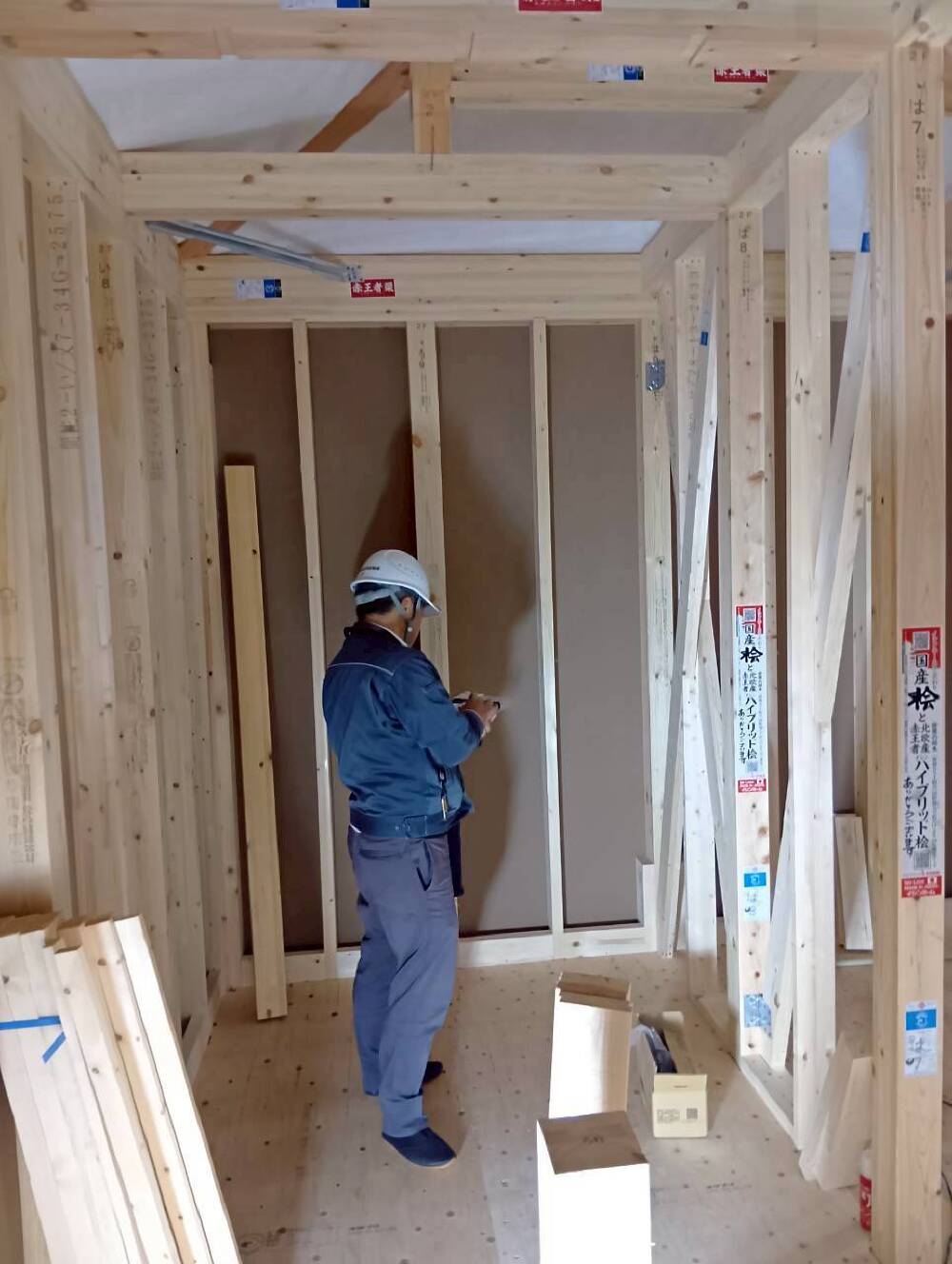

中間検査
役所の検査員に来ていただいて中間検査をさせて頂きました👷
設計図面通りに施工されているか、重要な金物・構造部材が施工されているかなど検査させて頂きました。
検査は問題なく合格💮です。
- 23. 2026年02月24日
-

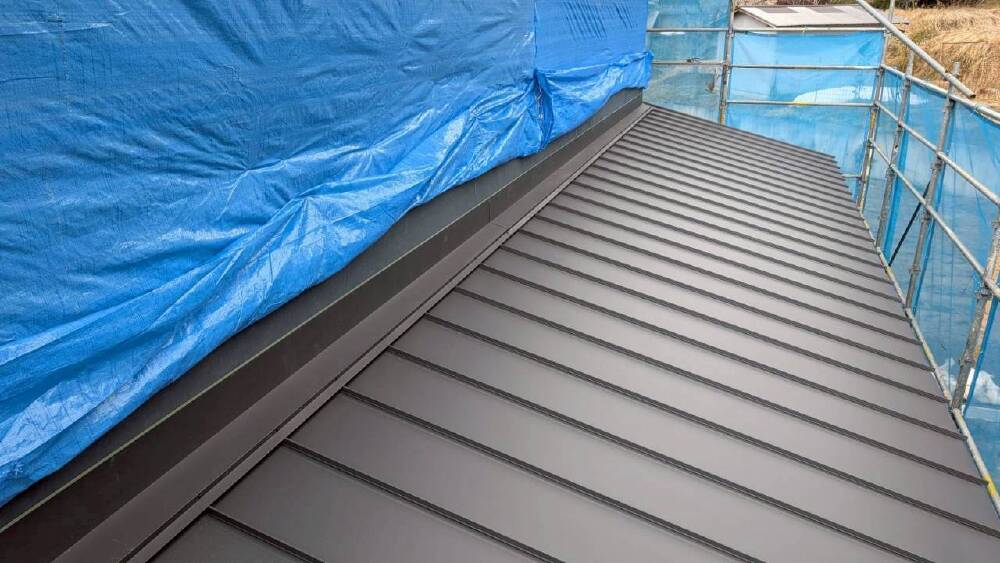

屋根板金工事
下屋根の施工をしました🔨
今後、二次足場の設置を予定していますので、屋根材を傷や汚れから守るため、しっかりと養生を行っています。
- 24. 2026年02月23日
-

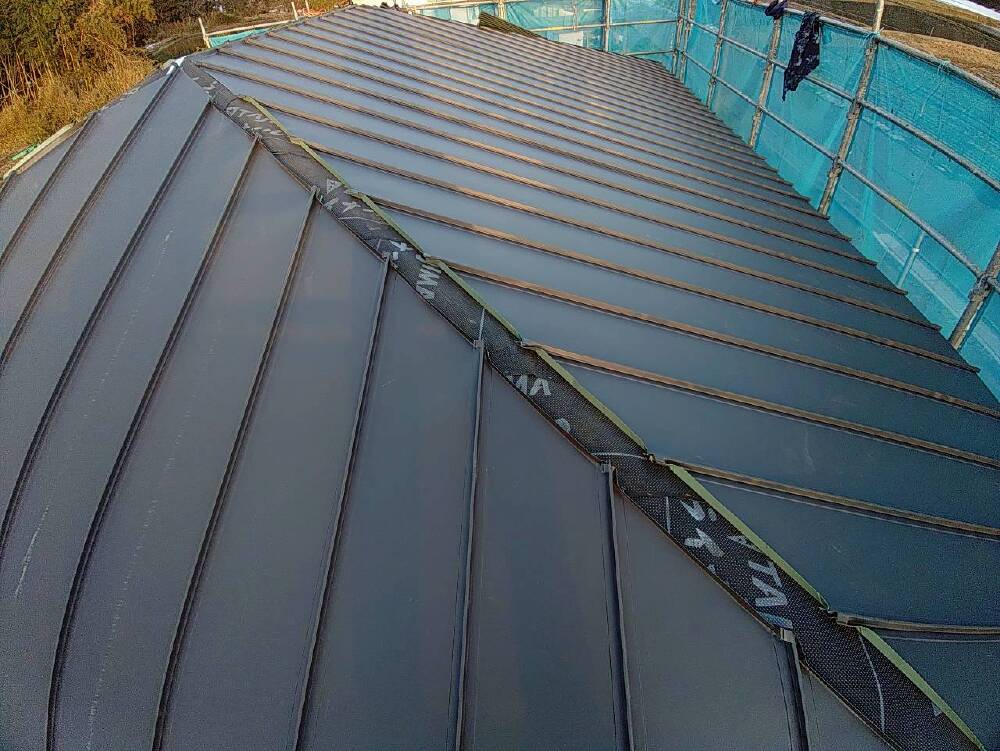

屋根板金工事
大屋根の施工を進めています。
屋根材を汚さないよう、作業の際は土足禁止とし、必ず上履きに履き替えて施工しています。
泥や土が付くことなく、きれいな状態で仕上がります✨
見えなくなる部分だけでなく、こうした細かな配慮も大切にしながら、丁寧に工事を進めています。
- 25. 2026年02月23日
-
木工事

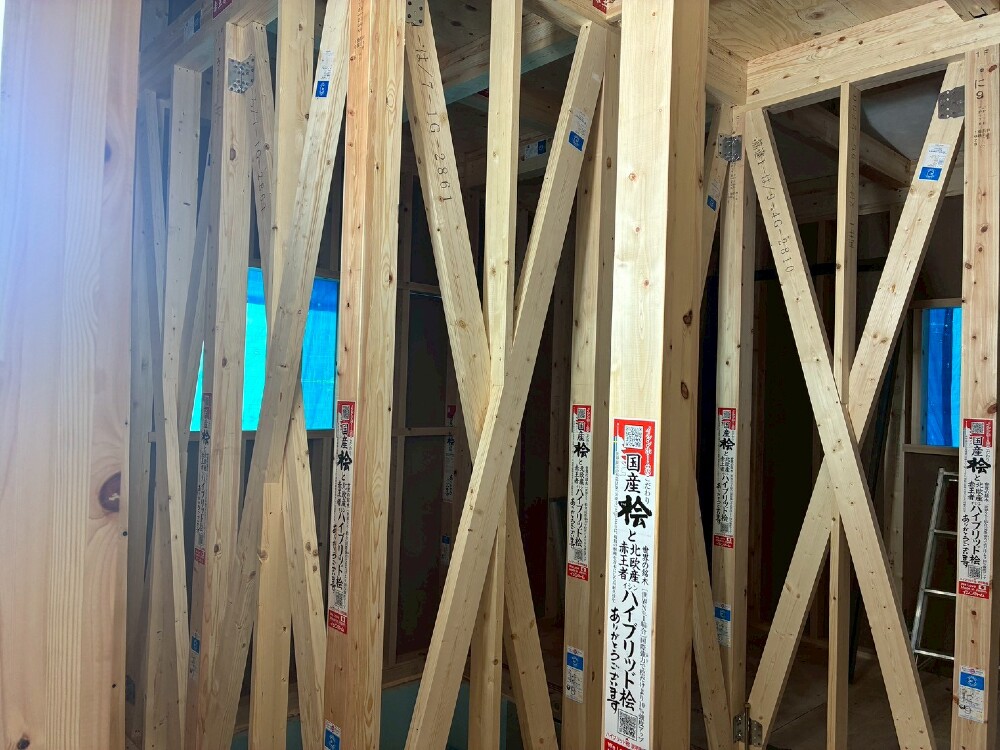

一階部分の筋交い施工および、金物の取付を行いました。
筋交いは建物の強度を高め、地震や風などの力に耐えるための重要な構造部材です!
あわせて専用の金物をしっかりと取り付けることで、より安全で強固な構造となります。
- 26. 2026年02月21日
-
祝・上棟!
K様、上棟おめでとうございます🎉
マイホーム🏠の骨組みが完成し、いよいよ本格的な家づくりが始まります。
これから工事が進むにつれて、少しずつお住まいが形になっていきますので、ぜひお楽しみにしてください!
- 27. 2026年02月19日
-
足場組立
外部足場の設置を行いました。
いよいよ上棟式ですね!
- 28. 2026年01月26日
-
基礎工事
重機も入り、型枠材料の移動や型枠ばらしの作業を進めました🚜
- 29. 2026年01月19日
-
基礎工事
立上りコンクリートおよび天端レベラーの作業が完了いたしました。
現在、ブルーシートとマットにて養生しております。
- 30. 2026年01月19日
-
基礎工事
アンカー検査を実施し、設計図面通りに型枠・アンカーボルトが正しく施工されているかを一つひとつ丁寧に確認しております。
検査の結果、問題なく合格💮しております。
- 31. 2026年01月15日
-
基礎工事
墨出しが完了し、立上りの型枠組立を行います🔨
- 32. 2026年01月14日
-
基礎工事
土間コンクリート打設後、
凍結防止のためブルーシートにて養生しております。
しっかり管理しながら、仕上がりを見守っていきます。
- 33. 2026年01月14日
-
基礎工事
コンクリート打設工事、無事に完了しました。
引き続き、表面の均しなどの仕上げ作業を行っていきます。
- 34. 2026年01月09日
-
ターミダンシート施工
ターミダンシートは、防湿・防蟻効果を兼ね備えたシートで、建物の基礎下に敷設します。
WHO(世界保健機関)にも認められている信頼性の高い製品で、ヤマトシロアリやイエシロアリなどの侵入を防ぎます。
シロアリが噛み切れない高強度の素材に、防蟻成分が練り込まれているため、薬剤が流出しにくく効果が長く続きます。
また、継ぎ目を専用テープでしっかり密閉することで、侵入経路を遮断します。
防蟻対策だけでなく、防湿シートとしても高い効果があり、見えない基礎部分から住まいを守ります。
- 35. 2026年01月07日
-
基礎工事
建物の正確な位置を出すため、丁張の設置を行いました。
その後、基礎形状に沿って掘削作業を進め、基礎砕石を敷き均して丁寧に転圧し、建物を支えるための強固な地盤を整えました。
- 36. 2025年12月24日
-
地盤改良工事
本日は、敷地内の表層の地盤改良を行いました。
転圧締固も4tローラーを使用してしっかり転圧しております!
- 37. 2025年12月23日
-
地盤改良工事
本日は地盤改良工事を行いまして、住宅下部の杭工事が無事に完了いたしました。
セメントと土を混合し、コンクリート柱を形成しております。
杭の長さは平均で約2.5mとなっており、建物下全体で支える構造ですので、どうぞご安心ください。
場内の地盤改良工事につきましては、現状の地盤から約20〜30cm程度、こちらもセメントを混合して強固な地盤を形成します。
- 38. 2025年12月20日
-
地鎮祭
本日はK様邸の地鎮祭を執り行わせていただきました。
ご縁をいただきまして誠にありがとうございます^^
これから工事が少しずつ始まりますが安全第一で進めてまいります。
K様どうぞよろしくお願いいたします^^
