小浜市 O様邸
小浜店
地域別|小浜店
建築中レポート

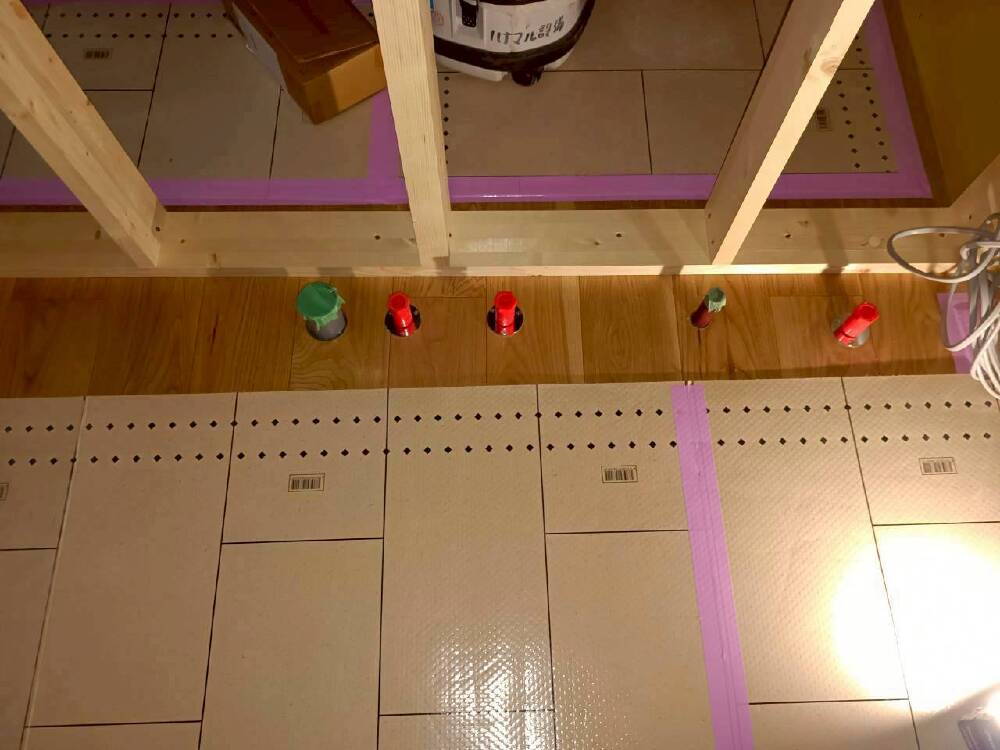

- 1. 2026年04月18日
-

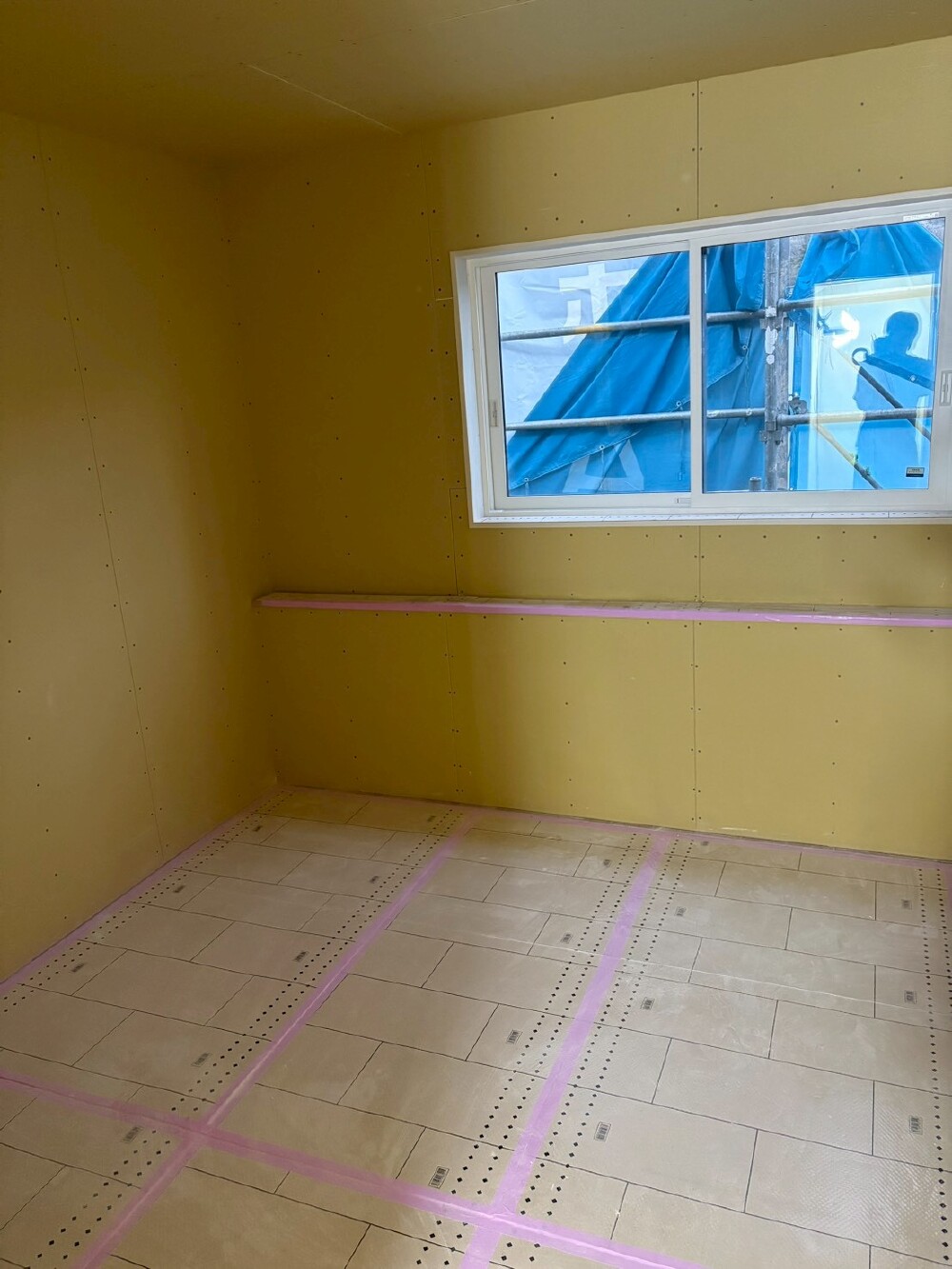

木工事

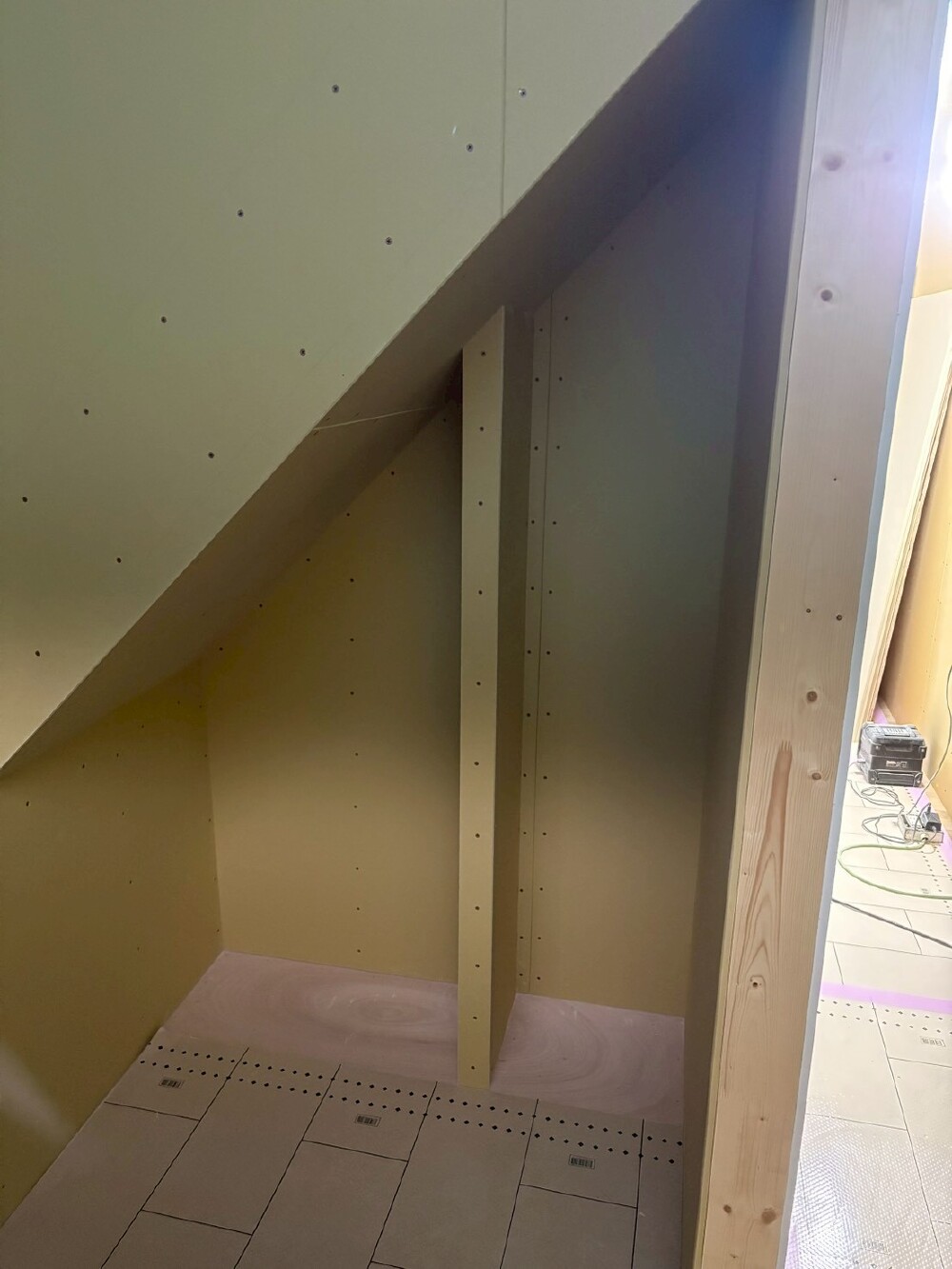

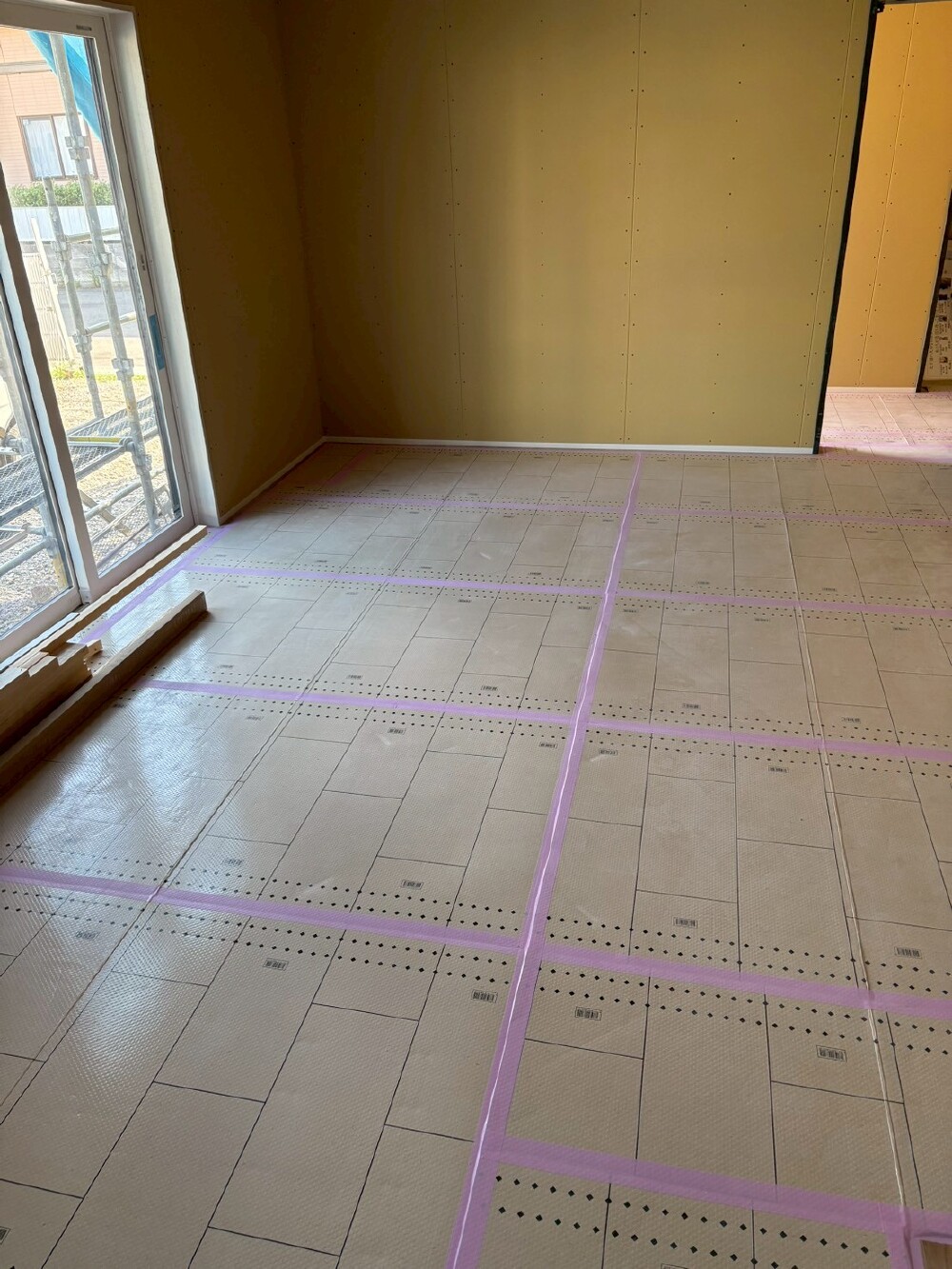

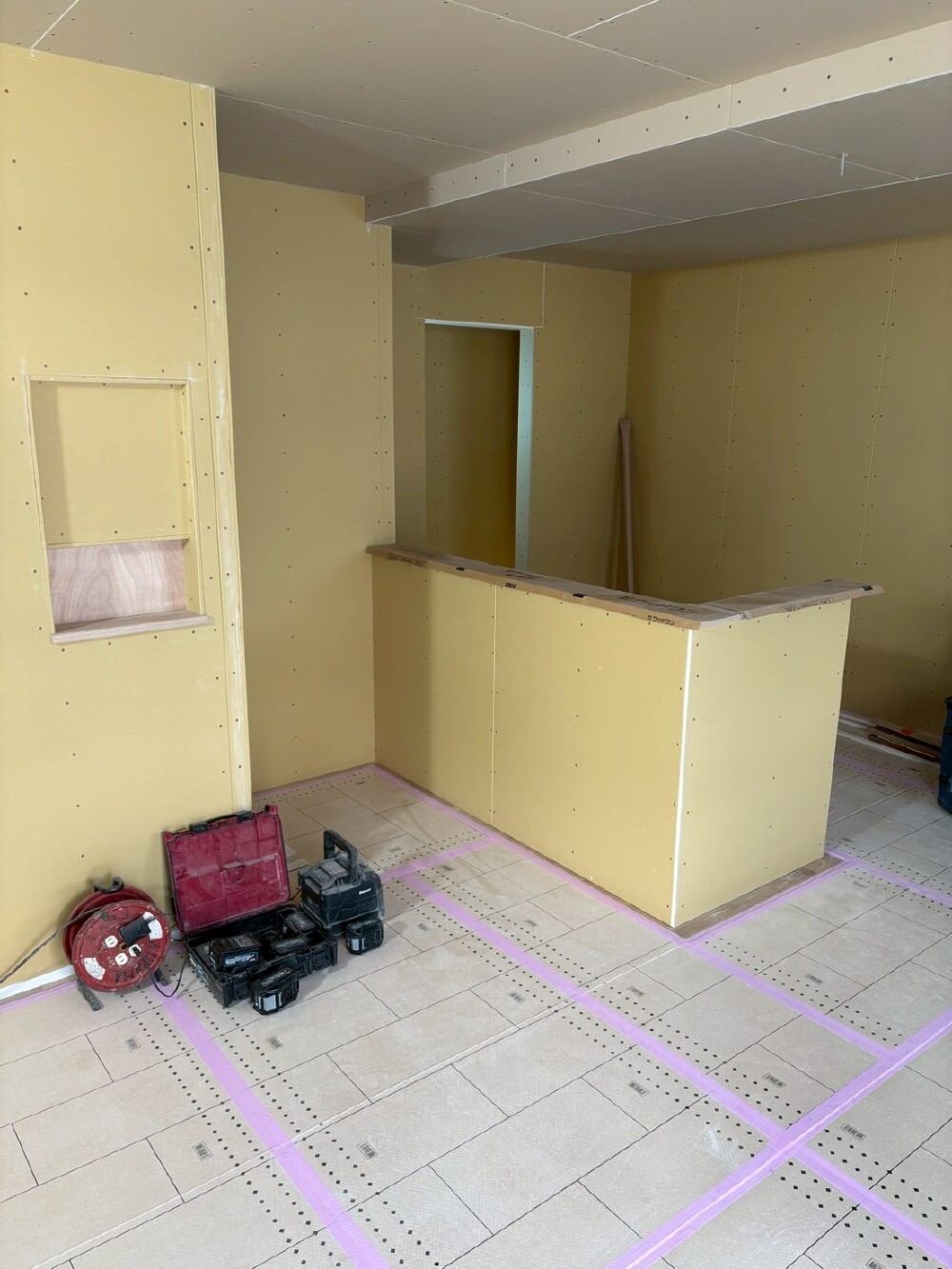

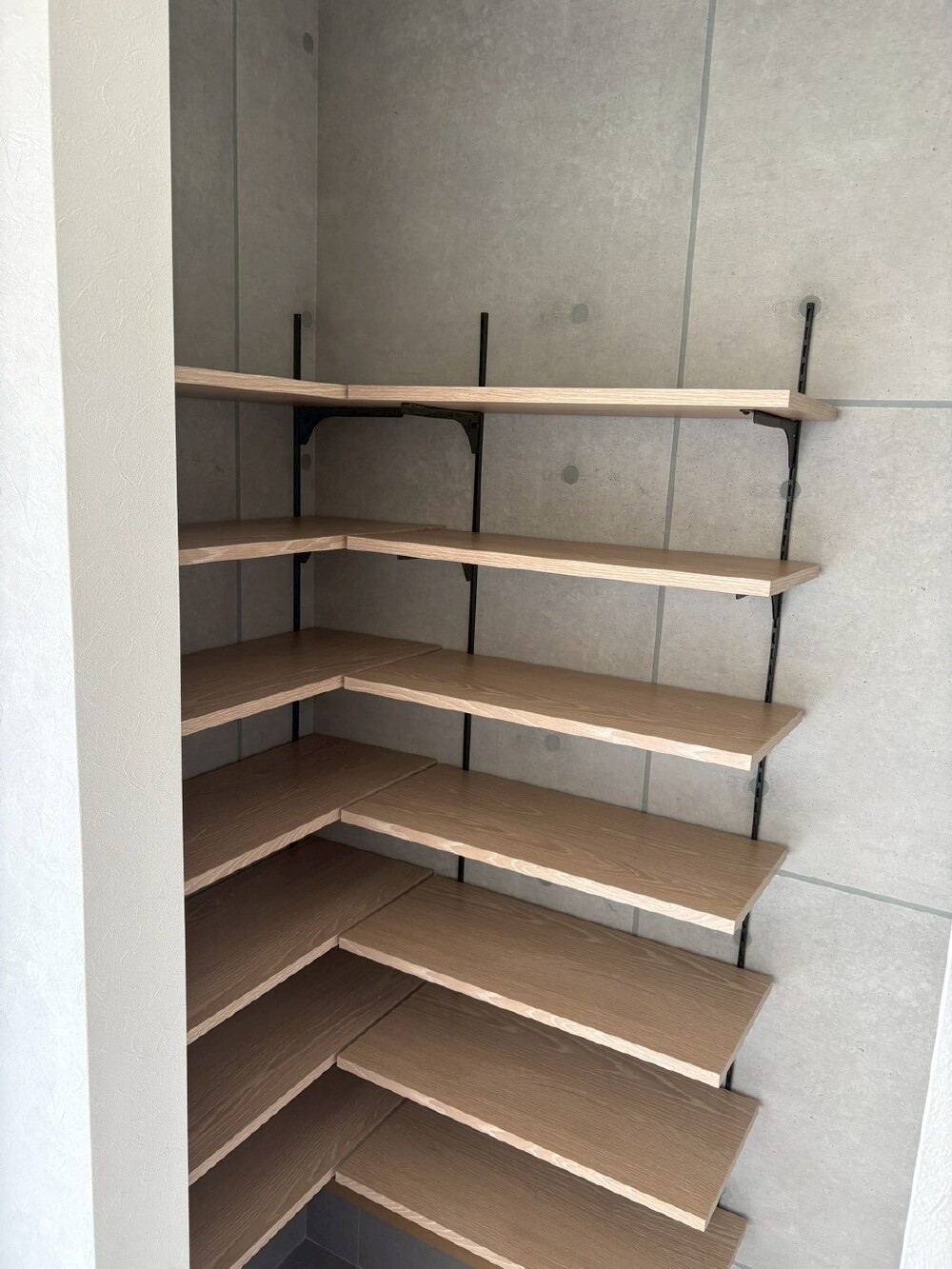

洗面所のカウンターや壁、天井ボードなどの施工が完了しました!
この後巾木などを施工して、木工事が完了する予定です!✨

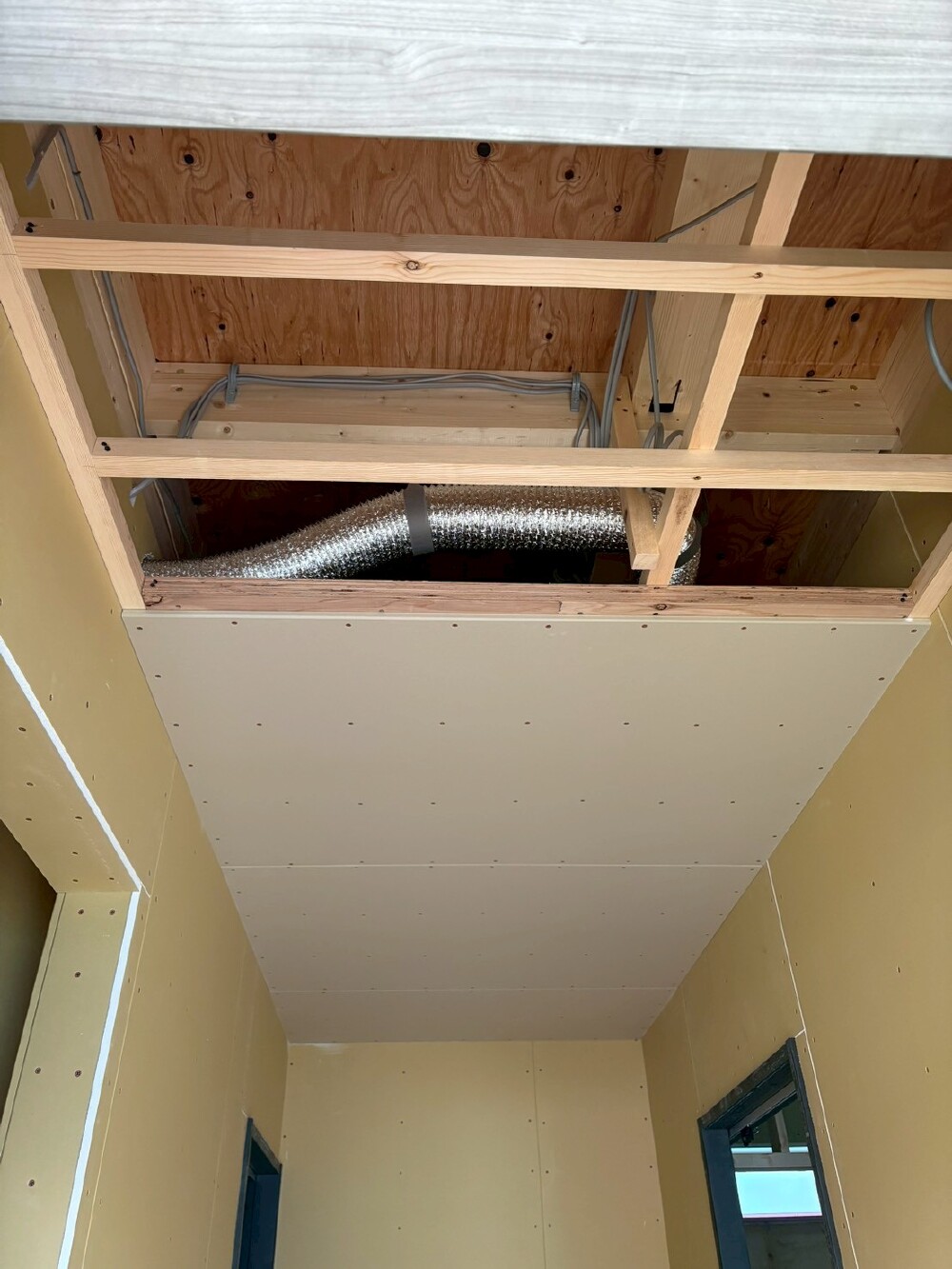

- 2. 2026年04月17日
-
シスバス施工

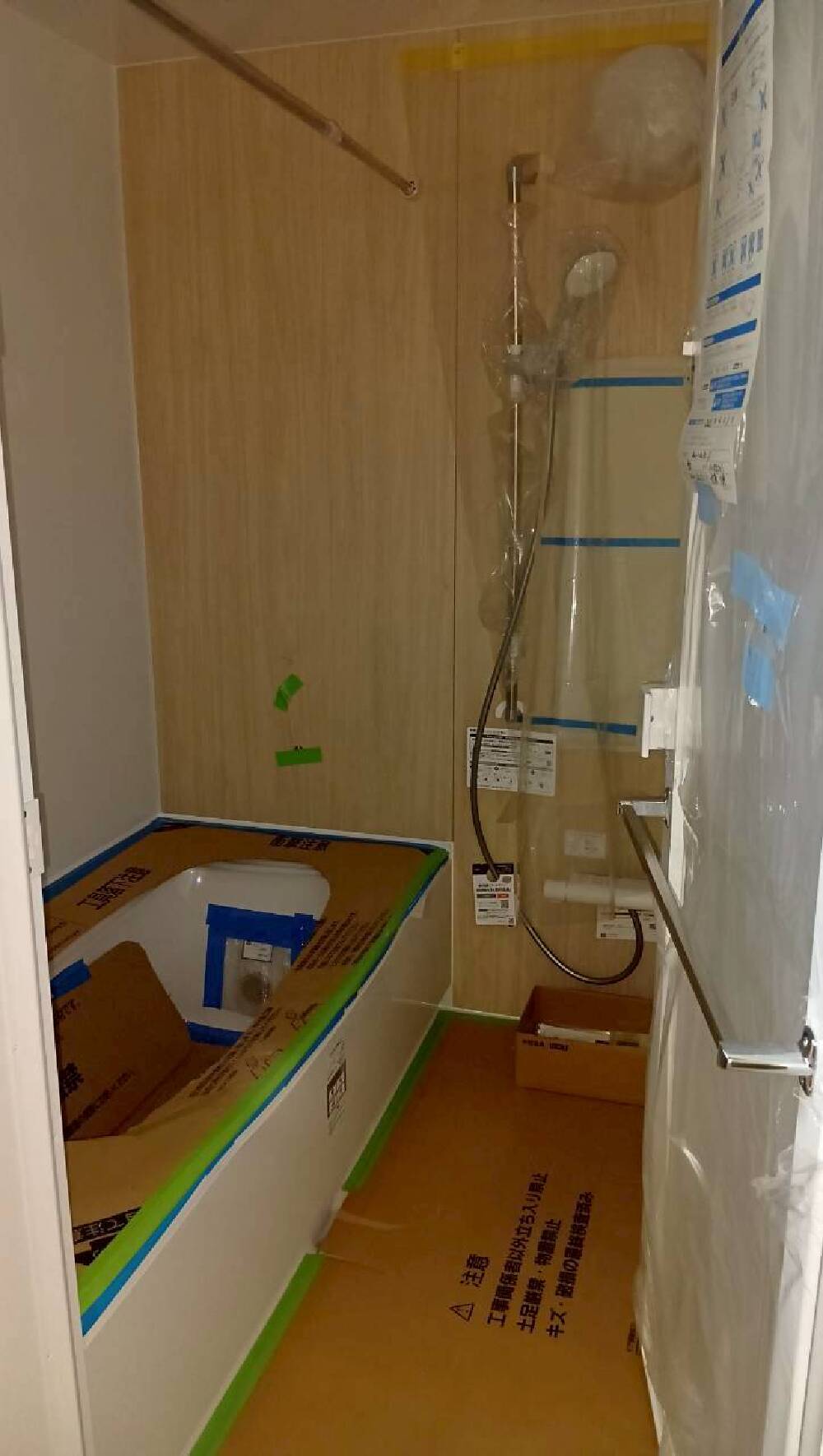

本日シスバスの施工が完了しました!
施工後は傷が付かないよう、しっかりと養生をしています。
- 3. 2026年04月15日
-

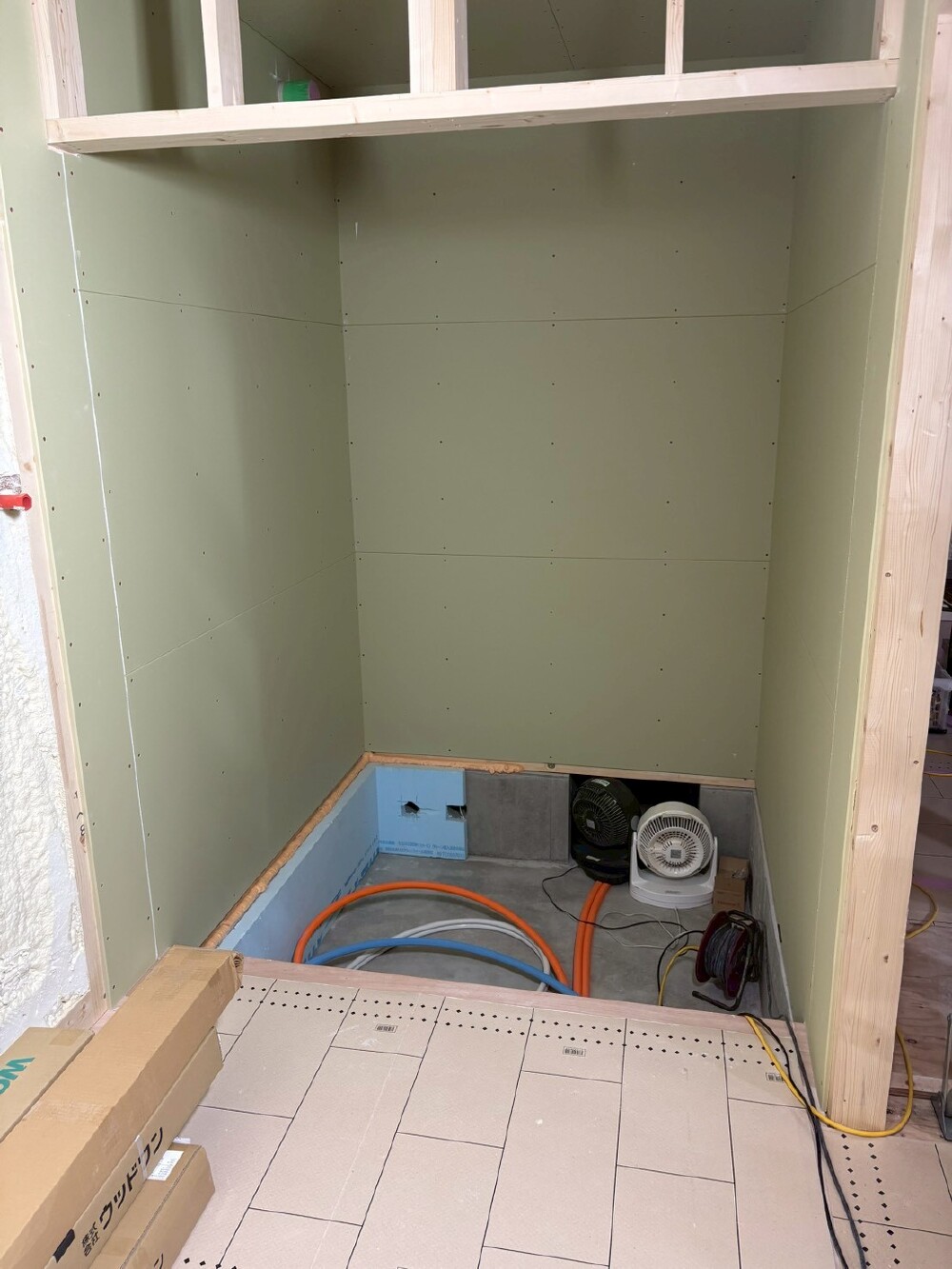

給排水設備工事
キッチンの組み立てに向けて、キッチン用の配管を施工しました!
- 4. 2026年04月14日
-
木工事
階段やキッチンの腰壁など、どんどん出来上がっています!
- 5. 2026年04月13日
-

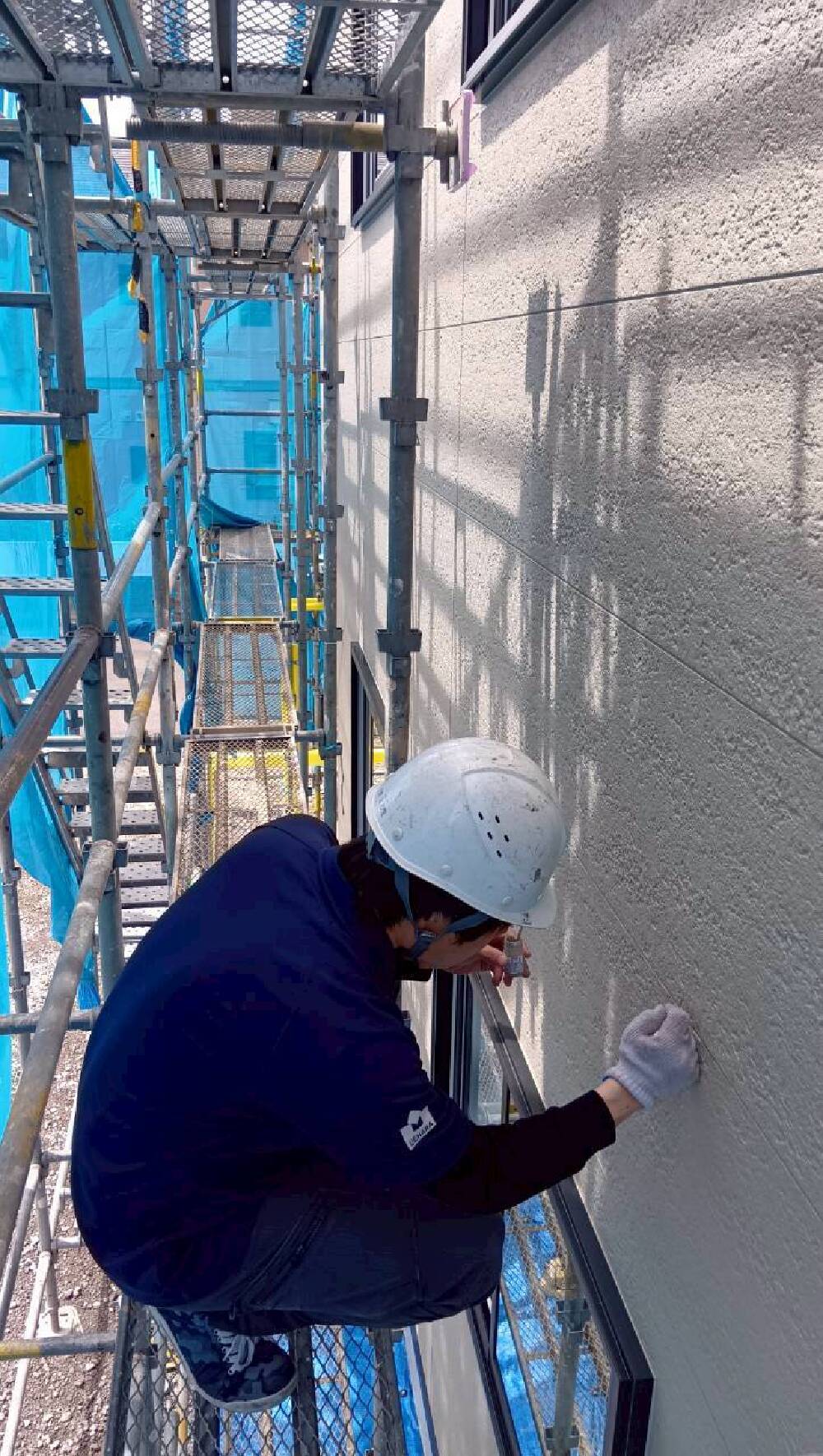

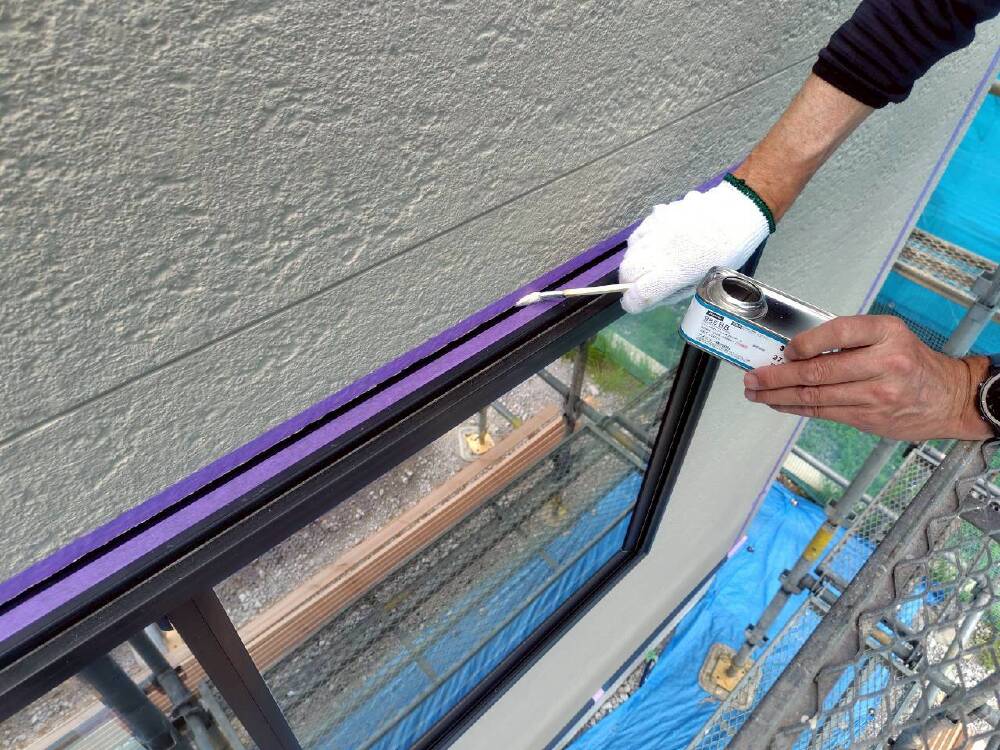

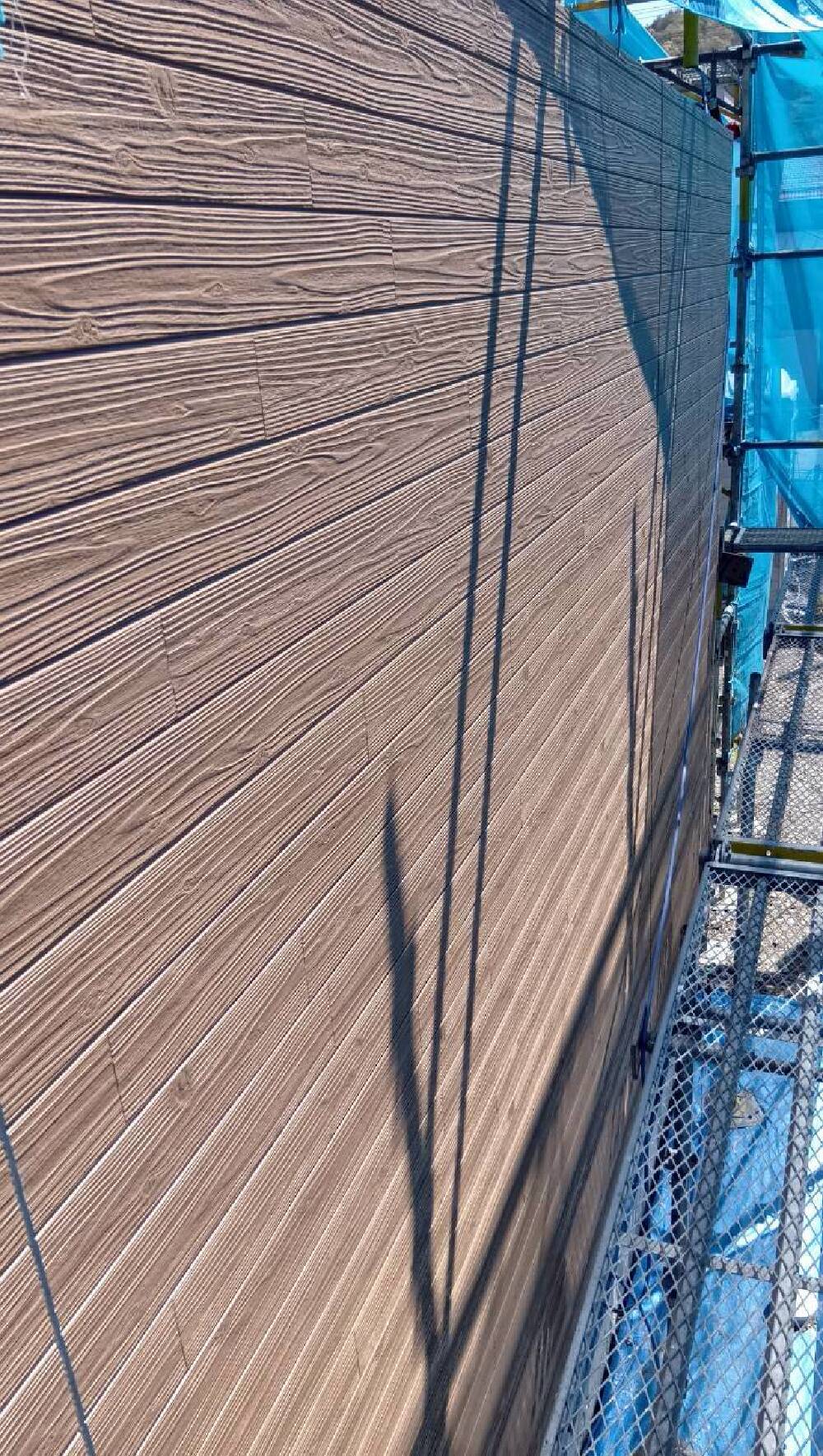

外壁工事
外壁工事ではシーリング工事を行いました!
- 6. 2026年04月11日
-
外壁工事

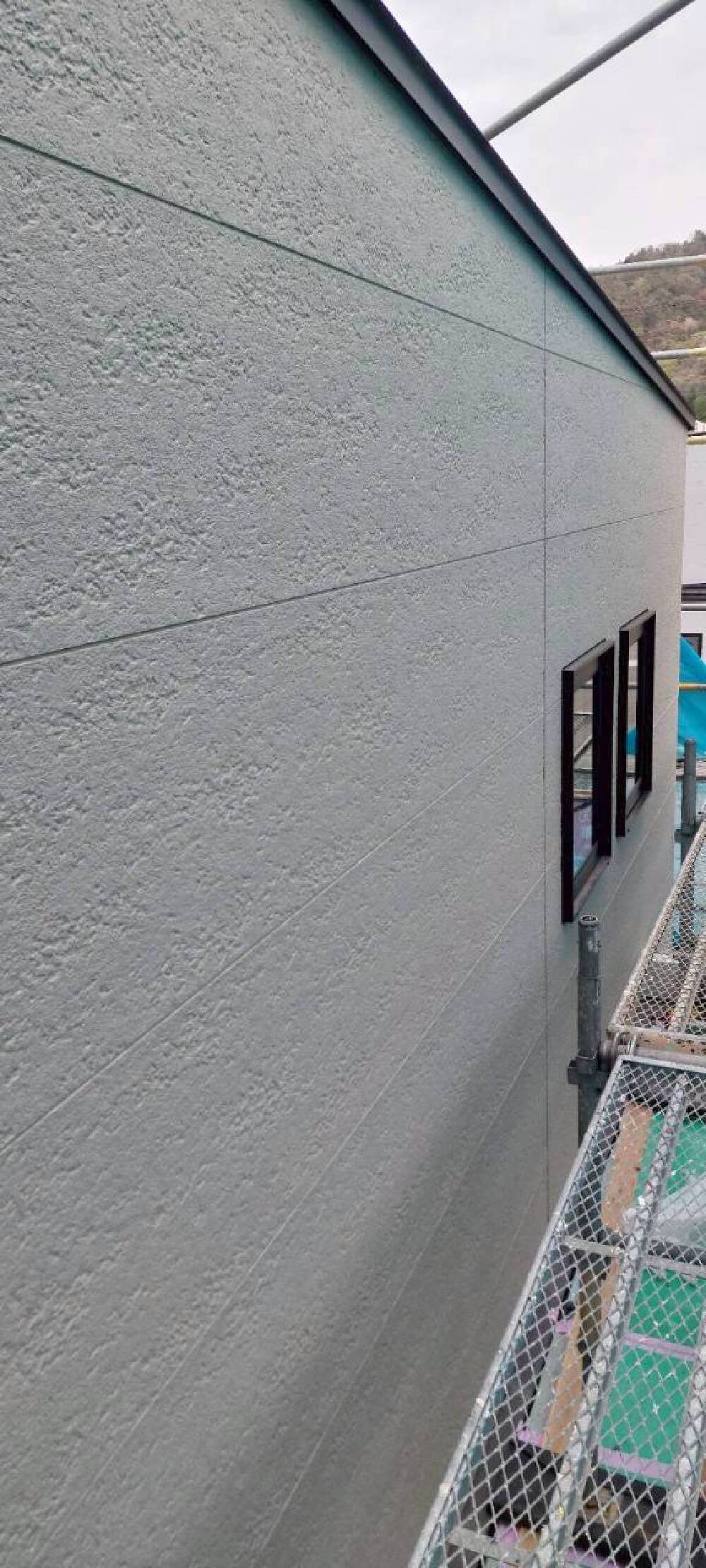

外部では外壁が順調に張り進められています!
- 7. 2026年04月10日
-

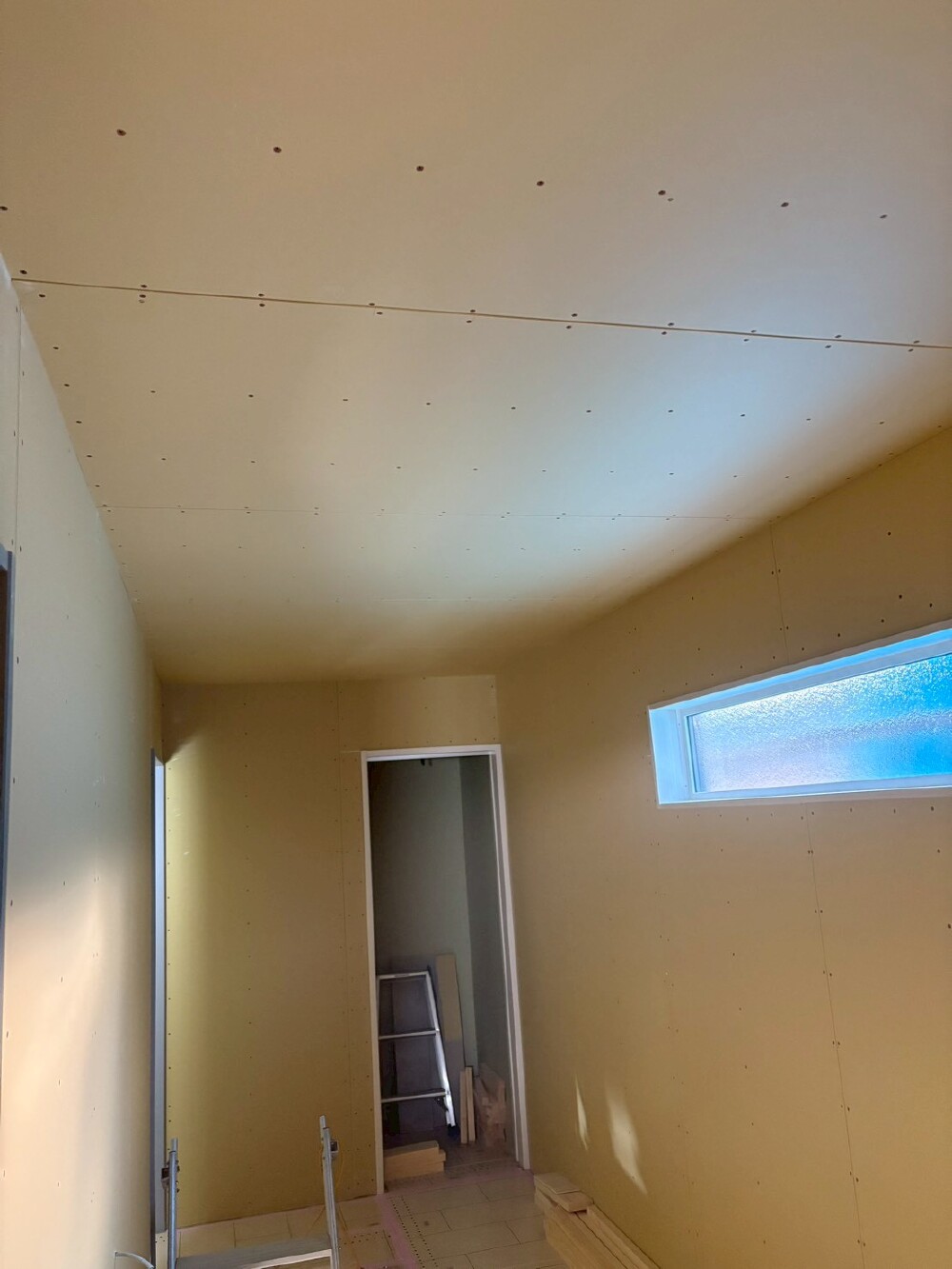

木工事
1階の天井下地や天井ボード施工が順調に進んでいます!
- 8. 2026年04月09日
-

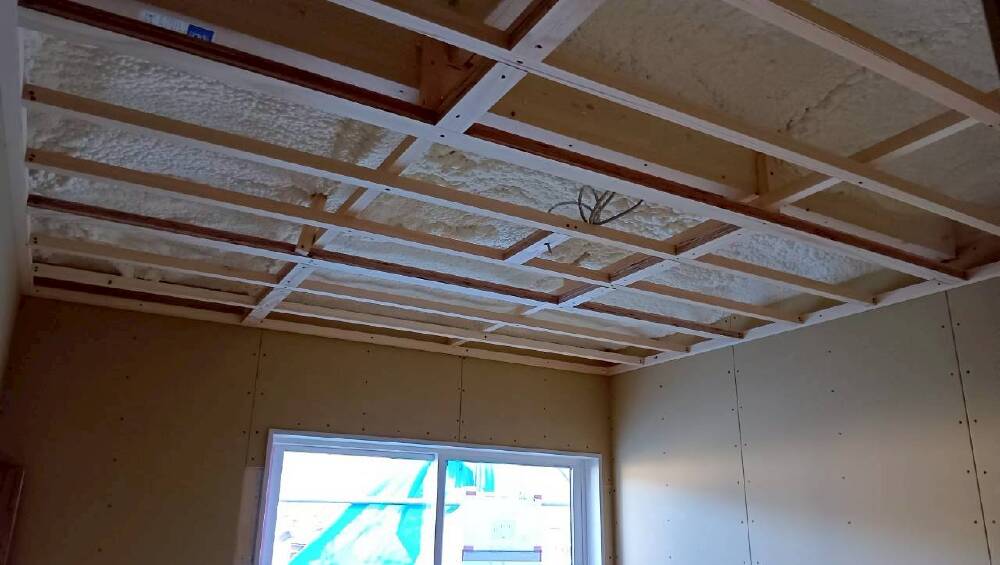

木工事
1階では天井下地と天井ボードの施工、2階ではふかし壁や子供室の枕棚の取付を行いました。
- 9. 2026年04月09日
-

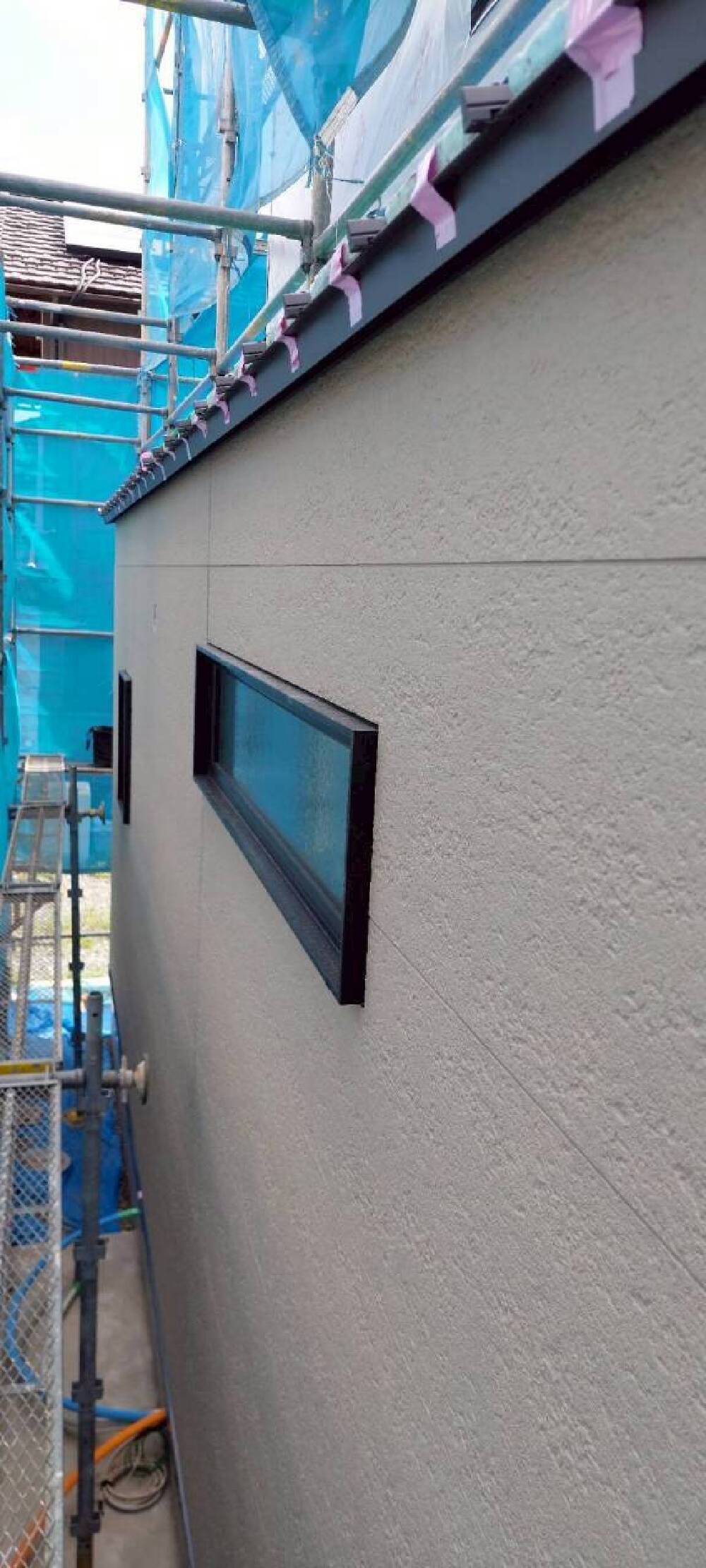

外壁工事
外部では外壁張りが順調に進んでいます!
- 10. 2026年04月08日
-
外壁工事
外壁材が搬入されましたので、本日より外壁を張り進めています!
- 11. 2026年04月08日
-

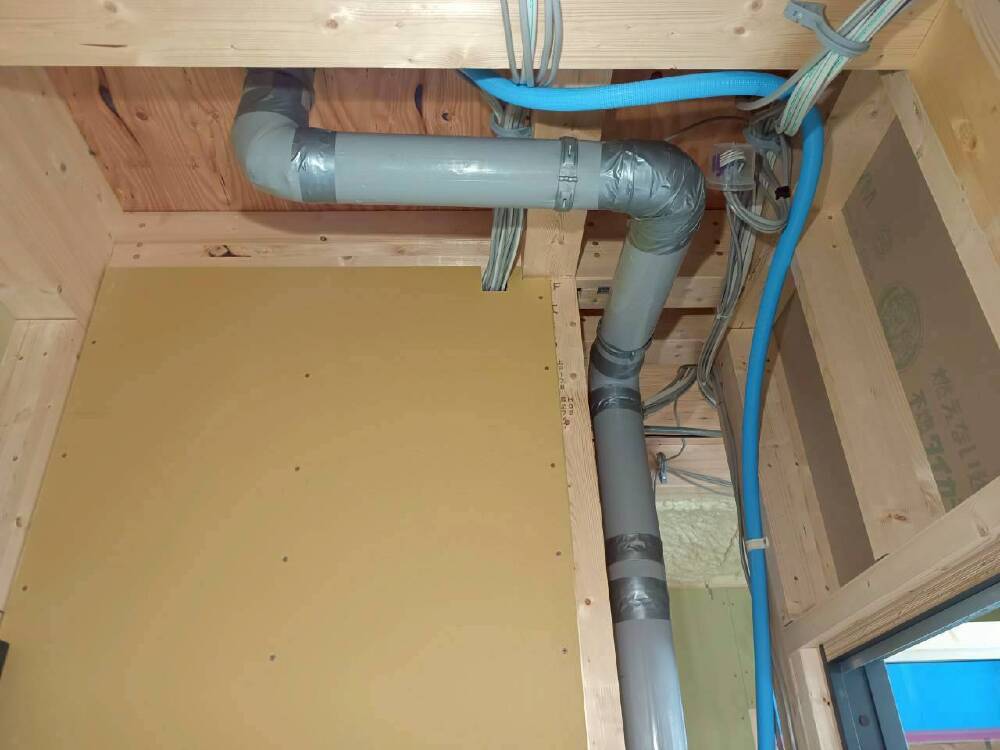

給排水設備工事
2階トイレ用の給排水の配管作業を行いました。
排水の配管には、水を流す際に音が響きにくい
「音ナイン」という遮音フィルムが巻かれたパイプを採用しています。
- 12. 2026年04月07日
-
木工事
天井下地の施工が完了しましたので、天井ボードの施工を行っています。
- 13. 2026年04月03日
-
木工事
内部では建具枠の取付や天井下地などの木工事が順調に進んでいます!

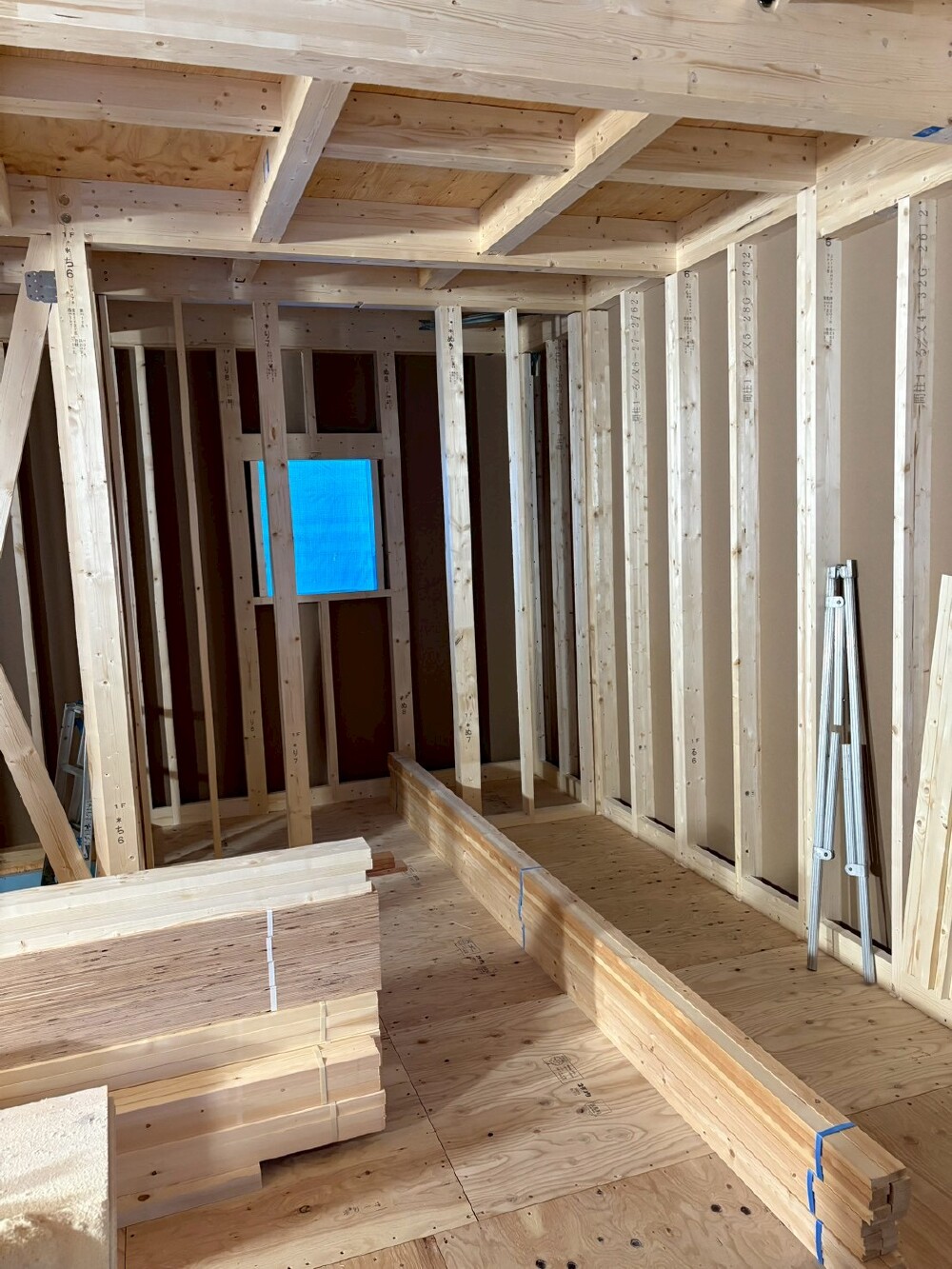

- 14. 2026年04月01日
-
木工事
吹付断熱工事が完了しましたので、木工事では壁ボード張りを進めています。
- 15. 2026年03月31日
-

吹付断熱工事
本日ウレタン断熱吹付工事が終わりましたので、検査を実施いたしました
規定通りの厚みで施工できているかチェックしまして
とても綺麗な施工が出来ていましたので合格となっております!
- 16. 2026年03月28日
-

電気工事
電気工事では配線作業を行いました。
- 17. 2026年03月27日
-

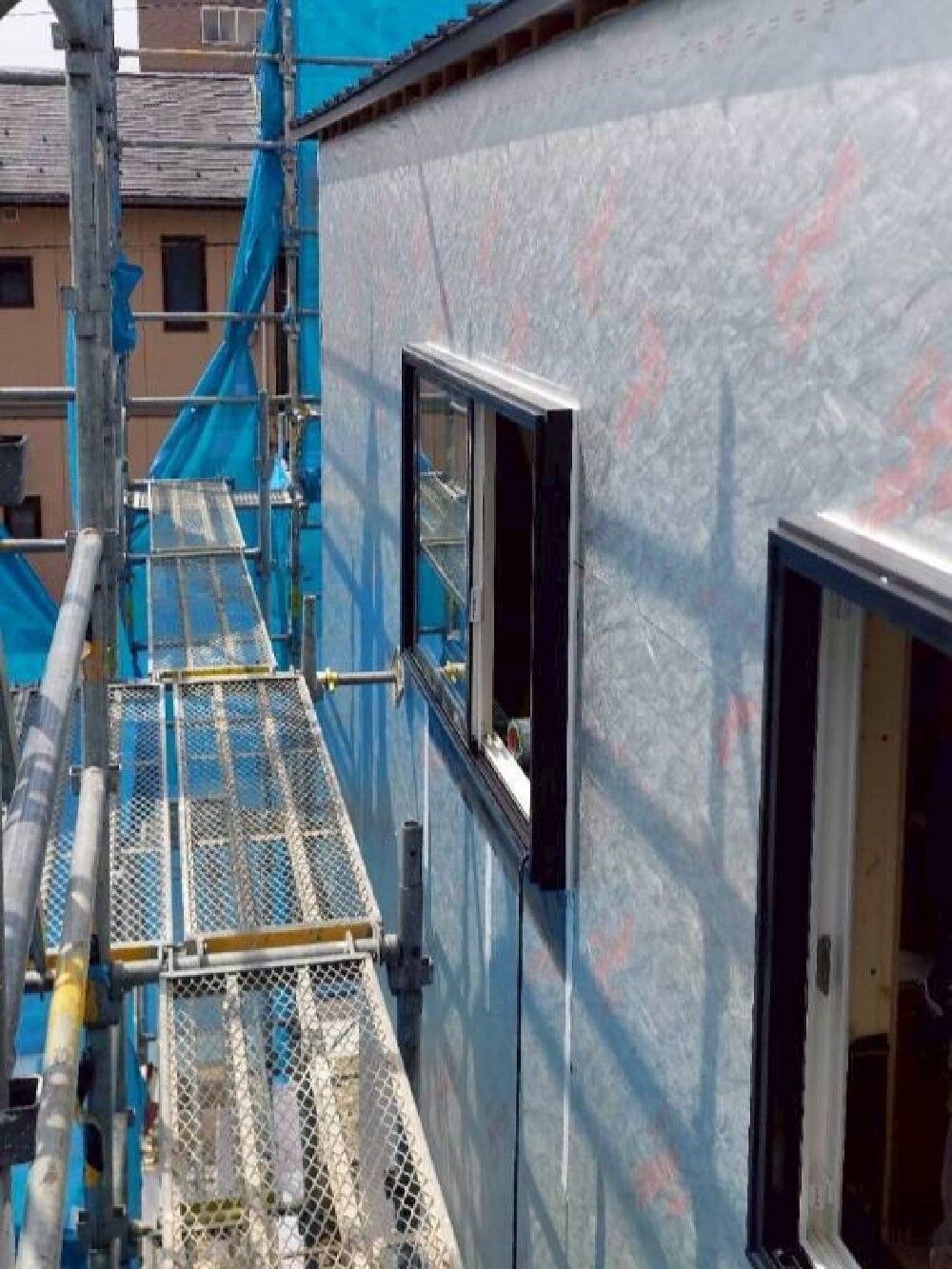

外壁工事

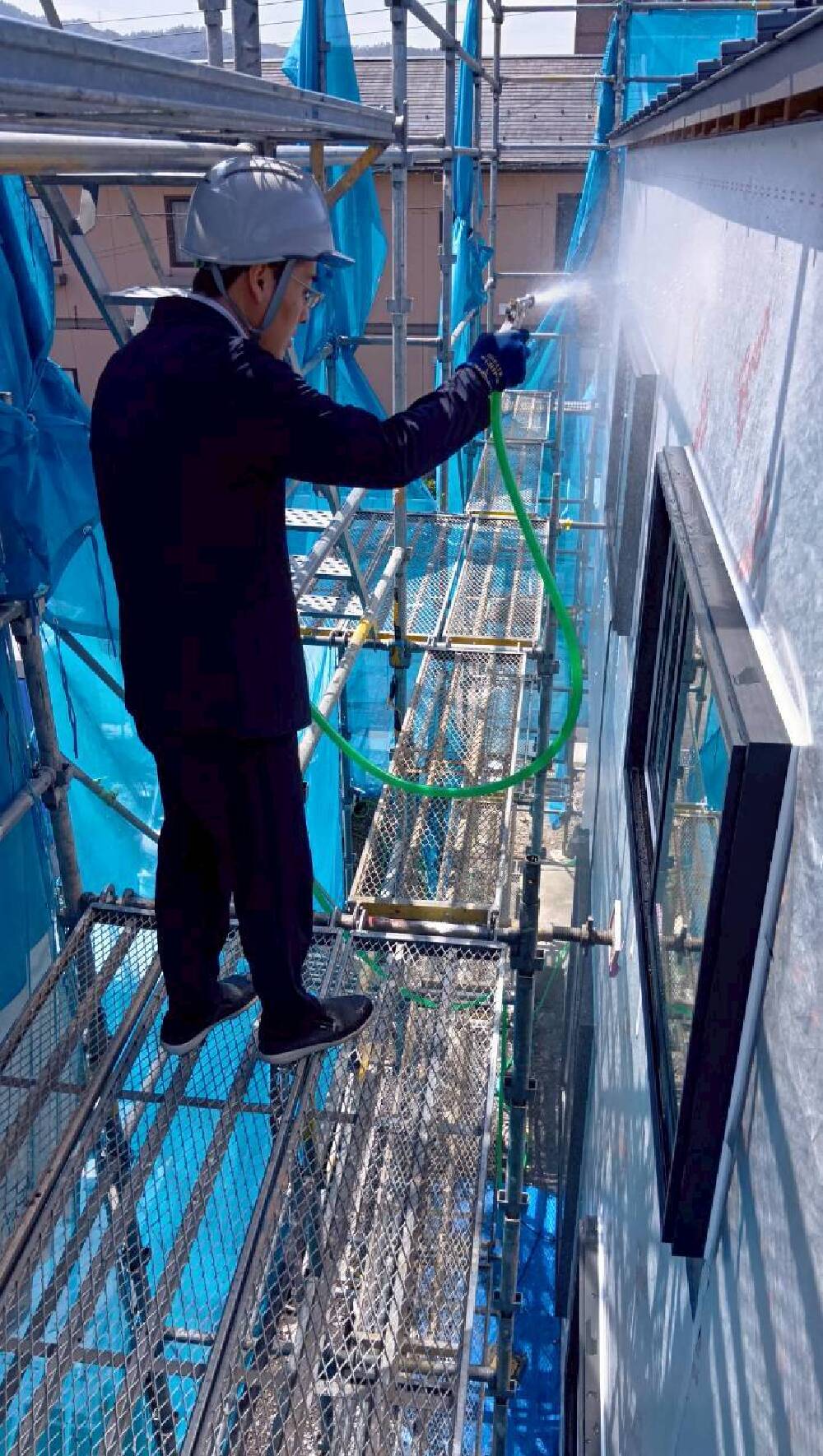

タイベックシルバーの施工後は施工面と窓回りにホースで水をかけ
水の侵入が無いかを確認する、防水検査を行いました!
- 18. 2026年03月26日
-
木工事

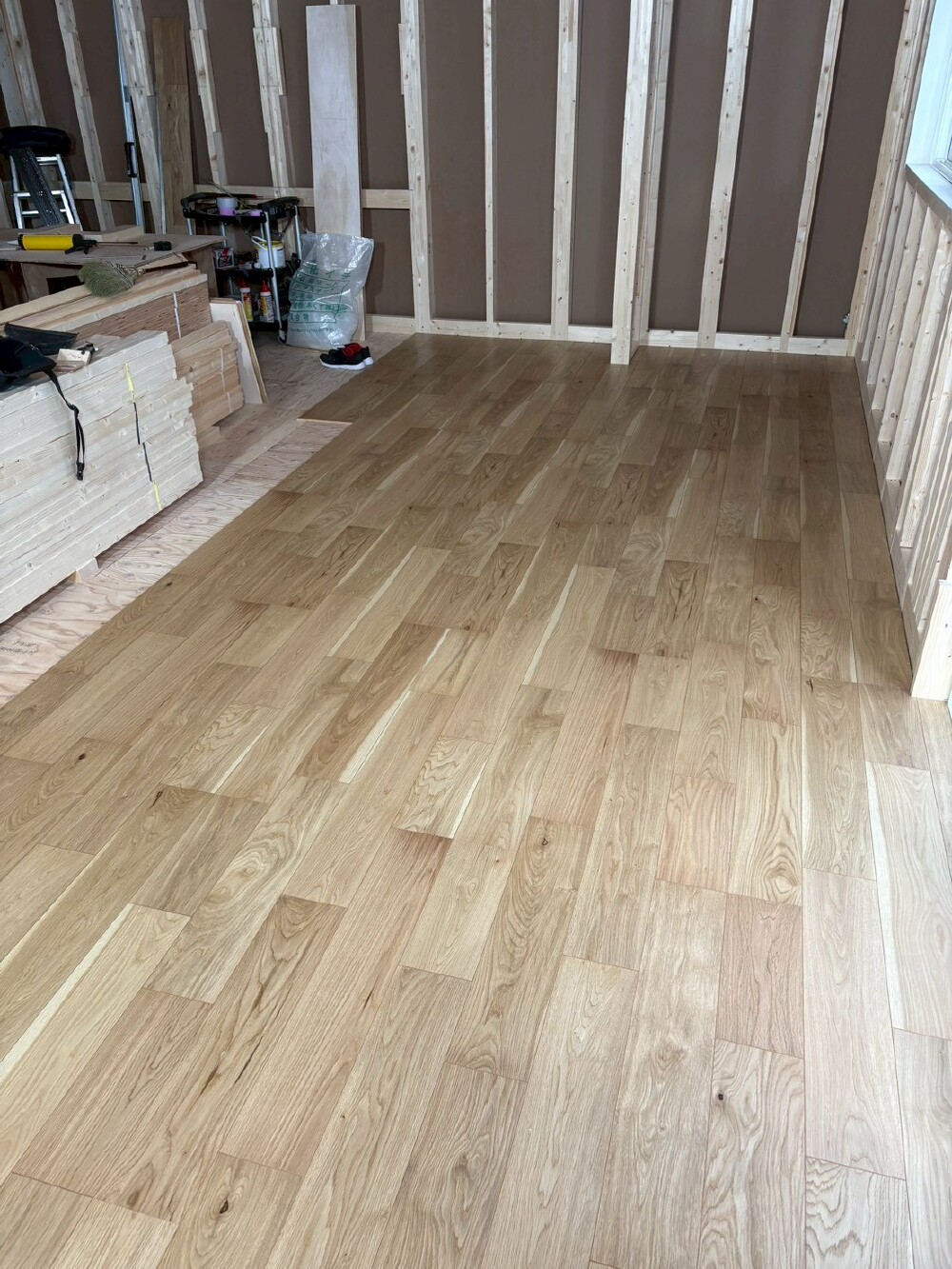

木工事ではフローリングの施工を進めています。
施工後は傷が付かないよう、しっかりと養生をしています。
- 19. 2026年03月24日
-
外壁工事
外部では外壁工事がスタート致しました。
本日はタイベックシルバーという、反射断熱シートの施工をしていただきました。
吹付断熱と反射断熱シートを併用するので、従来の家に比べて約2.4倍の断熱性能があります。
湿気は外に逃がし、雨粒は中に入れない非常に優れた外壁下地です!
- 20. 2026年03月23日
-

サッシ工事

本日サッシが搬入されましたので、サッシの取付を行いました。
- 21. 2026年03月21日
-
木工事
木工事では部屋の間仕切りや下地作業を進めています。
- 22. 2026年03月21日
-
屋根工事

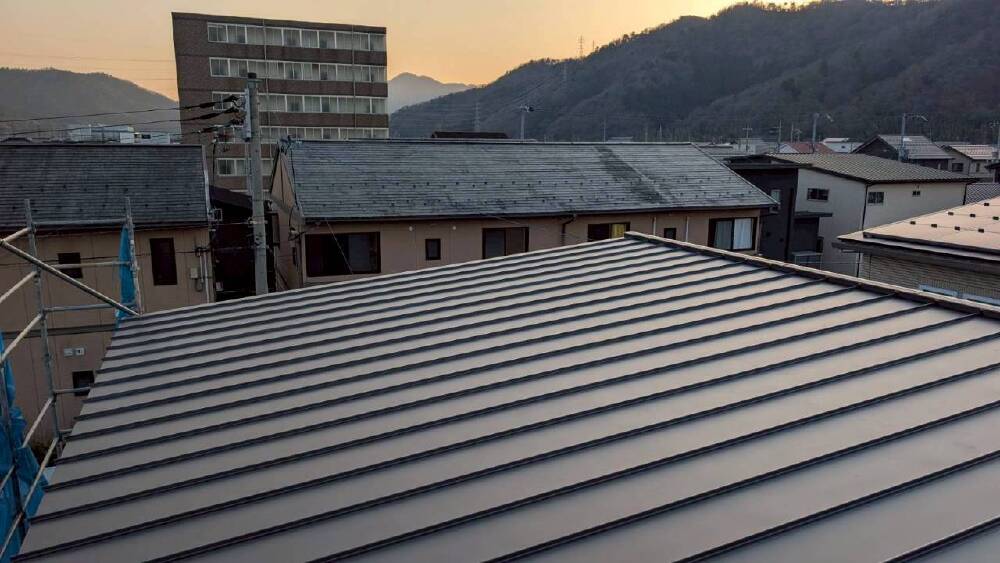

屋根全体にルーフィングを張り、大屋根と下屋根の施工を行いました。
- 23. 2026年03月20日
-
祝!上棟!
本日無事に上棟を迎えられ、お施主様に棟を納めていただきました!
上棟誠におめでとうございます!
- 24. 2026年03月19日
-
足場工事
外部足場の設置を行い、いよいよ上棟に向けての準備が整いました!
- 25. 2026年03月16日
-
木工事
床が敷き終わりましたので、汚れないよう養生シートを引きました。
上棟に向けて、柱や梁などの材料も運ばれてきましたので、
ブルーシートで覆って、上棟の日を待ちます!
- 26. 2026年03月14日
-
給排水設備工事
大工さんの土台作業に合わせて、床下の配管作業を行いました。
- 27. 2026年03月14日
-
木工事
基礎工事が完了しましたので、木工事がスタートいたしました!
本日は上棟に向けて土台据えを行いました。
- 28. 2026年03月12日
-
基礎工事
基礎が完成しましたので、本日基礎完成検査を行いました。
基礎の天端が水平か、アンカーボルトの高さや、土台の位置出しを確認しました。
検査表や図面通りに施工されていましたので検査は合格となっています!
次の工程は大工さんに入っていただきいよいよ木工事がスタート致します!
- 29. 2026年03月10日
-
給排水設備工事
外部配管の施工が終わりましたので、埋戻しを行っていただきました。
埋める際には、大きな石や上からの荷重でパイプが破損しないように、パイプの周りを保護砂で覆うなど、丁寧に施工していただいています。
- 30. 2026年03月05日
-
給排水設備工事
本日は外部の配管を行いました。
排水がスムーズに流れるよう勾配を確認しながら、丁寧に施工していただいています。
- 31. 2026年02月25日
-
基礎工事
基礎型枠と金物設置が完了しましたのでアンカー検査を実施しました。
図面通りしっかりと配置できておりましたので検査合格です。
- 32. 2026年02月18日
-
給排水設備工事
鉄筋組みが完了しましたのでお家の内外の配管を繋ぐ通り道となる
「基礎貫通スリーブ」という部材を仕込んで頂きました。
- 33. 2026年02月16日
-
基礎工事
鉄筋と外周部の型枠組立が完了しましたので、配筋検査を行いました。
施工図面の通りにしっかりと施工されていましたので、検査は合格となっています。
- 34. 2026年02月13日
-
基礎工事
基礎工事がスタートしました!
土間シートと外周の捨てコンクリート打設及び、墨出し作業を行いました。
この後は、外周部の型枠組立と鉄筋の組み立てを行います。
- 35. 2026年01月24日
-
地鎮祭
O様 地鎮祭おめでとうございました✨✨
これから始まる家づくりをスタッフ一同心を込めて、一生懸命お手伝いさせて頂きます!
そしてこれから始まる家づくりを楽しんでください!
