丹波市春日町 TAMBA住体感.Lab

丹波店

地域別|すべて

建築中レポート

1. 2026年03月07日
シスバス設置

シスバス設置

システムバス🛁の組立・設置工事をしました。

施工後は、汚れや傷がつかないようにしっかりと養生を行い、完成まで大切に保護しながら工事を進めていきます👷✨

2. 2026年03月04日

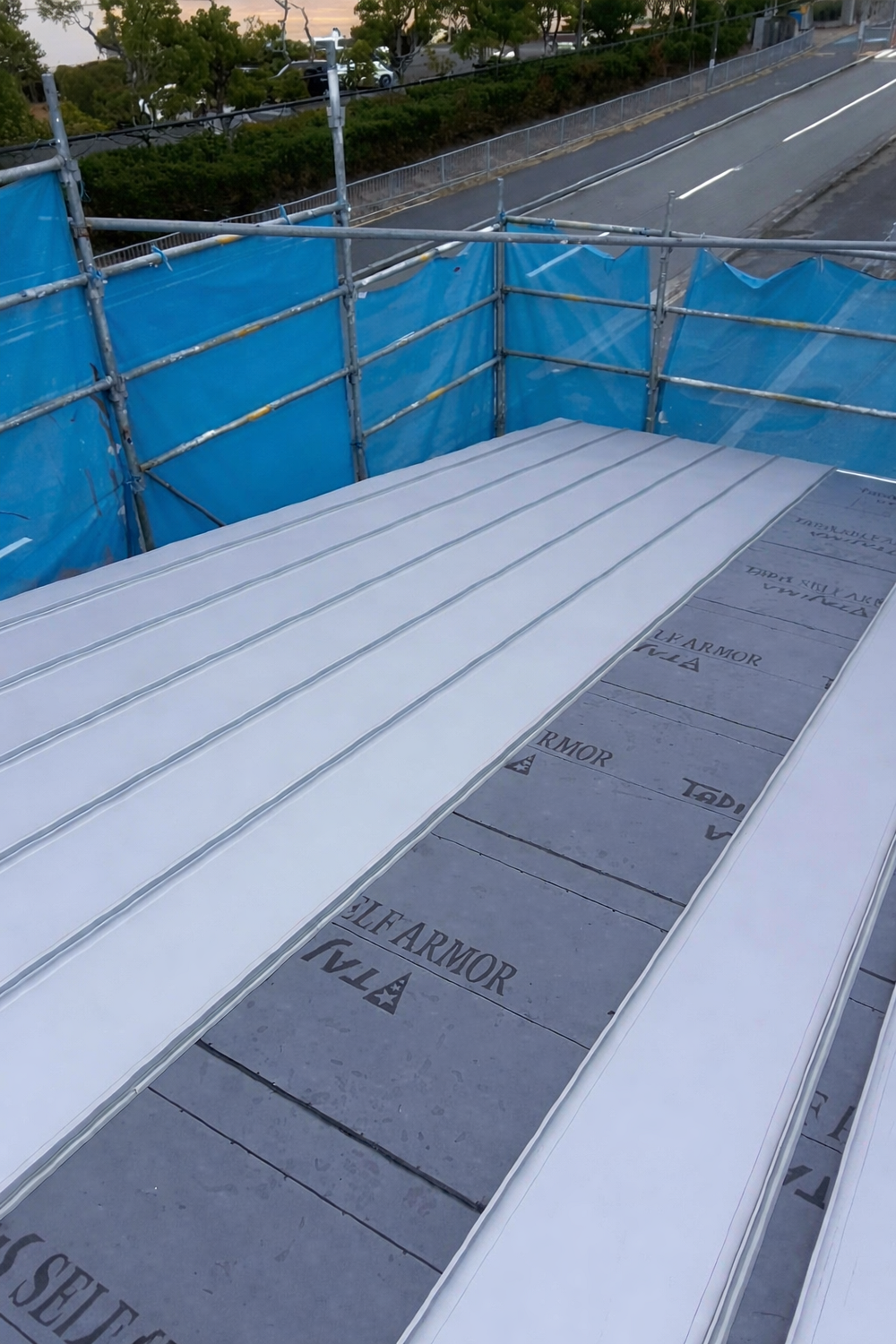

屋根板金工事

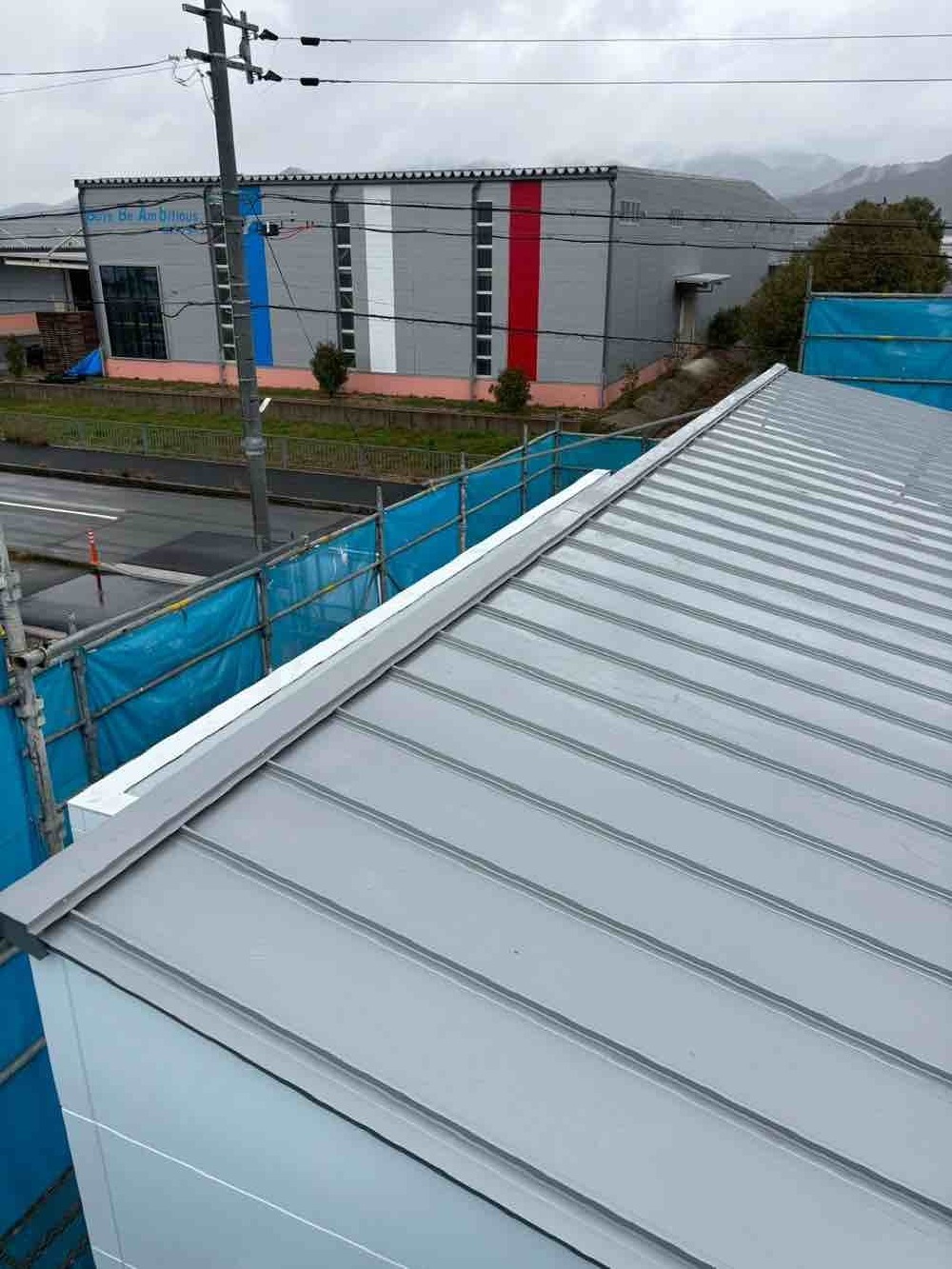

屋根板金工事

上屋根の施工を進めております。
一枚一枚丁寧に葺き上げ、確実に固定していきます。

3. 2026年03月02日
木工事

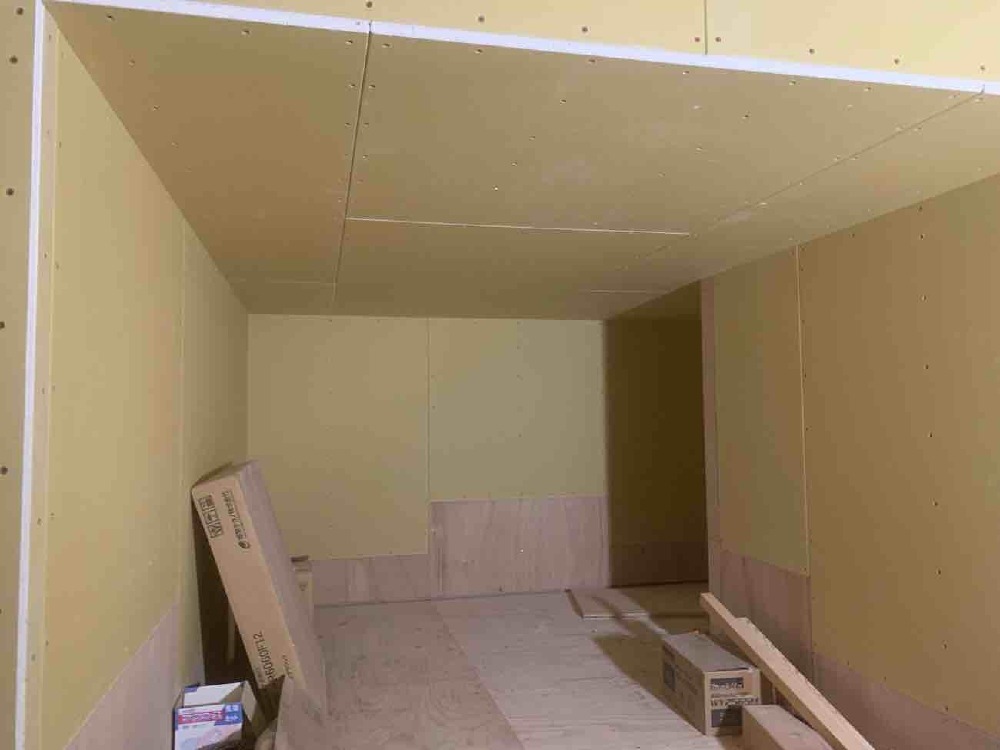

木工事

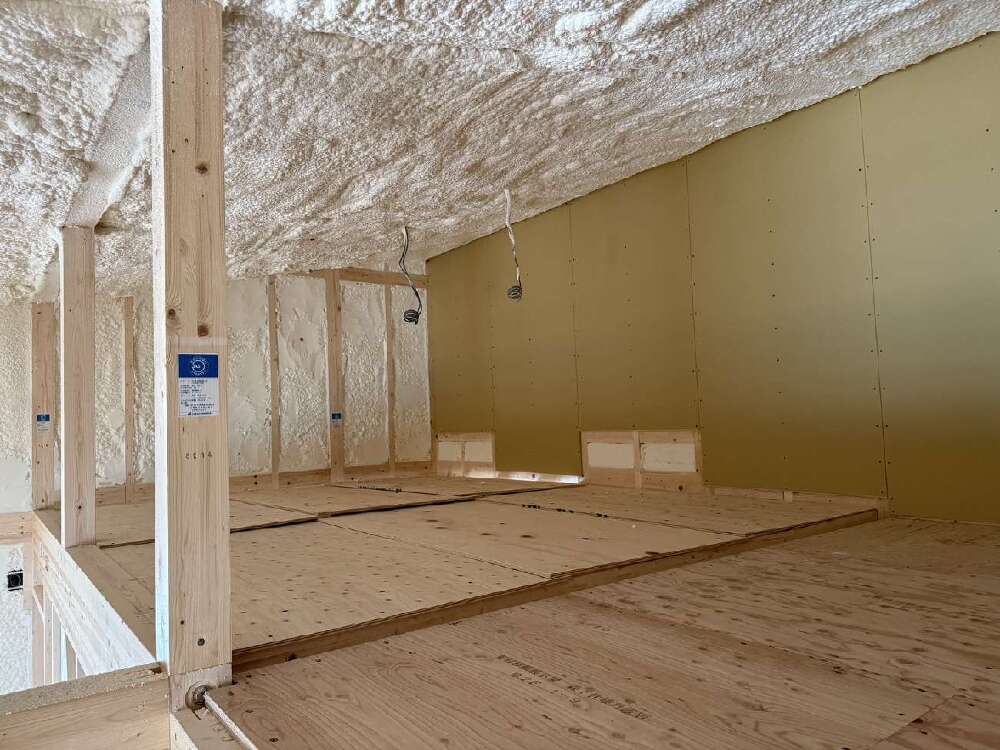

天井裏の壁ボード貼りを行いました。
ロフト部分と吹き抜けの外周面の壁ボード貼りも進めています。

4. 2026年02月27日
木工事

木工事

脱衣所および洗面所の外周面の壁ボード貼りと、天井下地の施工を行いました。
お部屋の形が少しずつ整い、完成に向けて着実に工事が進んでいます。

5. 2026年02月26日

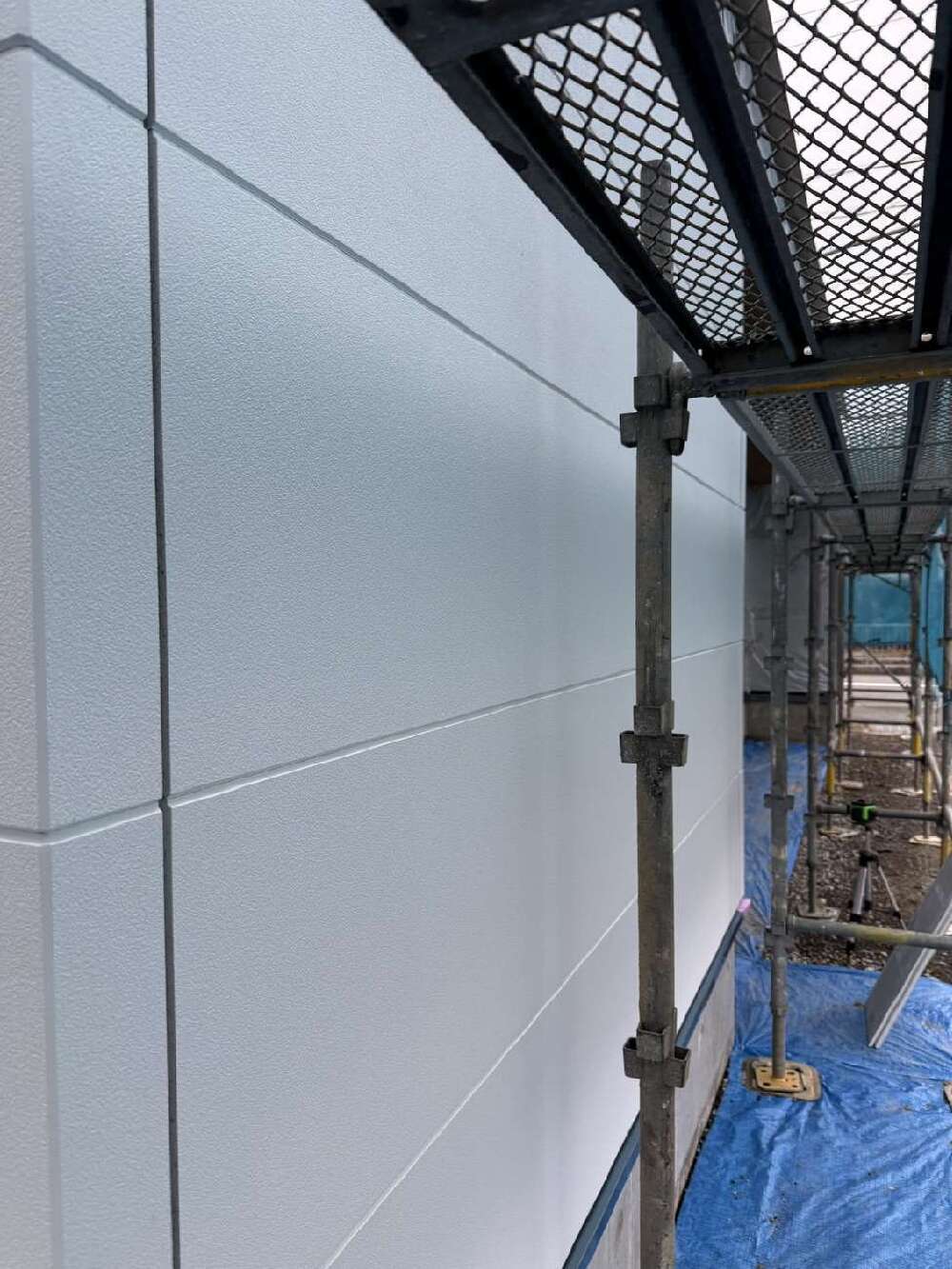

外壁工事

外壁工事

サイディングの張り出しを開始しました。
外壁材が施工されることで、建物の外観が少しずつ完成形に近づいてきました。
防水性・耐久性にも配慮しながら、丁寧に施工を進めていきます!

6. 2026年02月24日
吹付断熱工事

吹付断熱工事

吹付断熱工事をさせて頂きました。
外壁面と屋根面と施工させて頂いていますので断熱材で守られたお家となっております。
なので年中通りて快適に暮らせる構造となっております。
施工後には規定の厚みまで断熱してあるか確認する断熱検査もさせて頂いています。
検査は合格💮しています!

7. 2026年02月23日
電気工事

電気工事

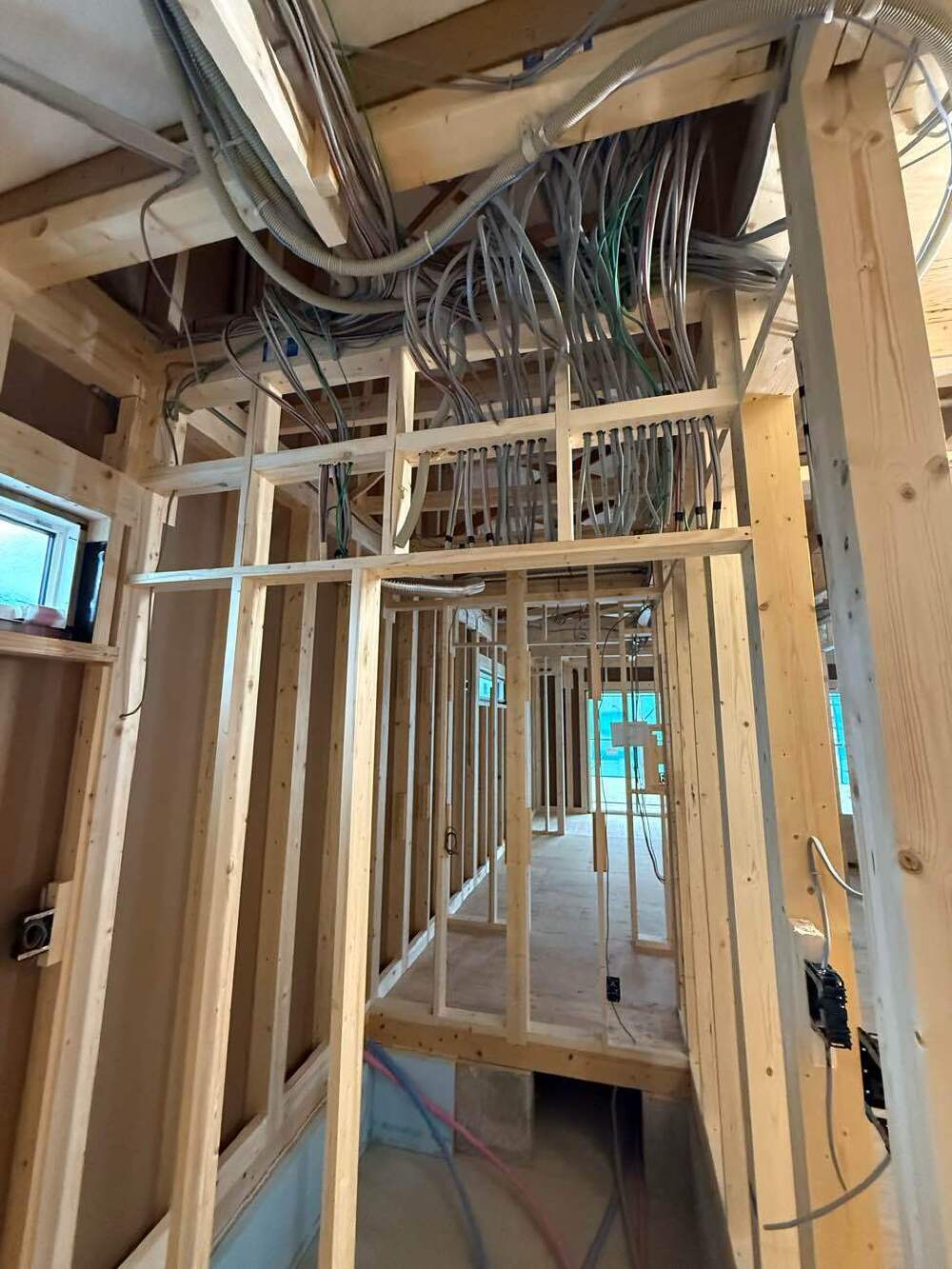

吹付け断熱工事前の電気配線工事が完了しました。

断熱材を吹き付けた後は、壁の中の配線工事ができなくなるため、事前にコンセントやスイッチ、照明などの配線を正確な位置へ施工していきます。

見えなくなる部分ではありますが、快適で安全な暮らしを支える大切な工程です。
この後、いよいよ吹付け断熱工事へと進んでまいります。

8. 2026年02月18日
外壁工事

外壁工事

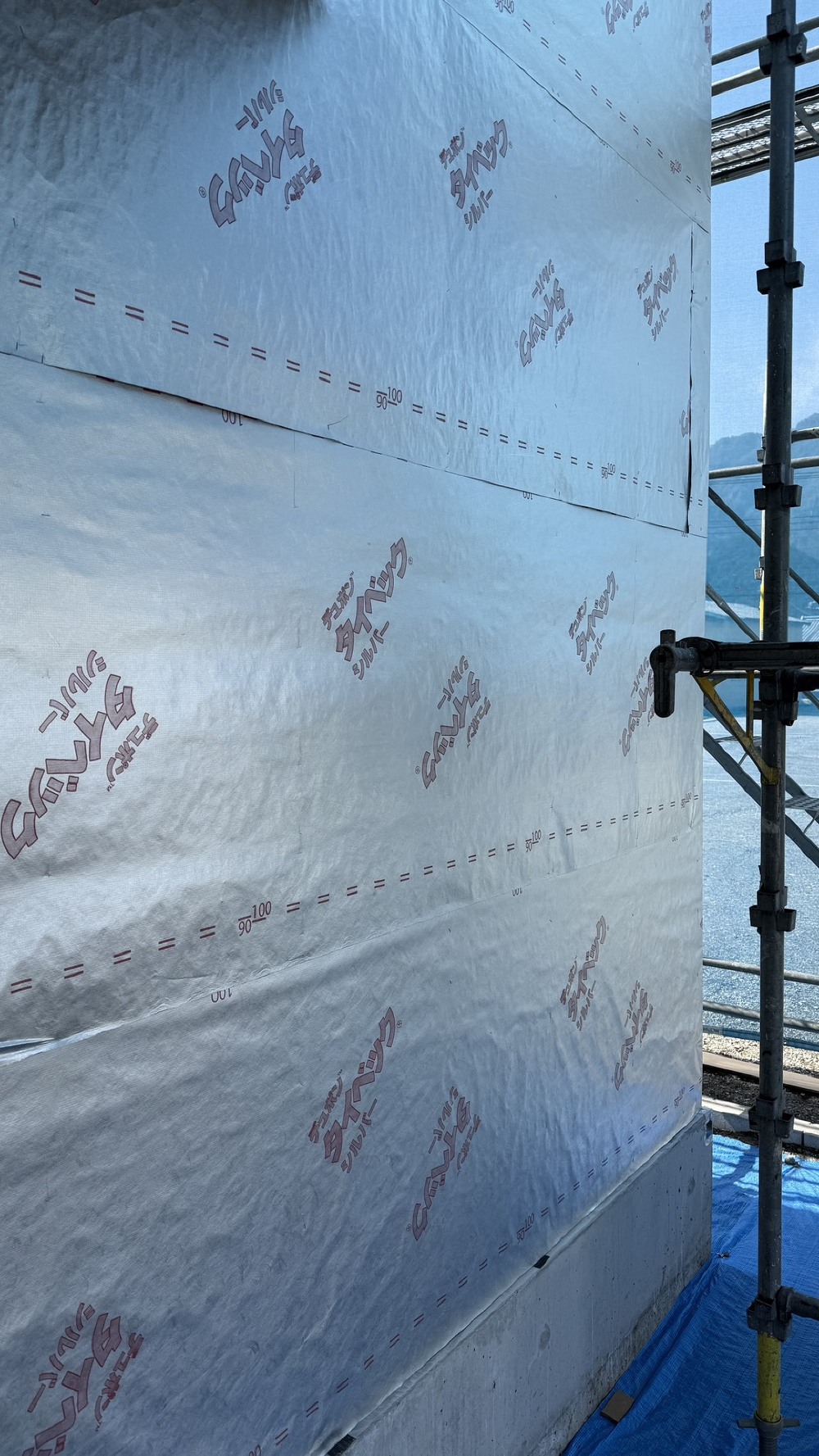

「タイベックシルバー」を施工しております。
タイベックシルバーは、優れた防水性を持ちながらも湿気は外へ逃がす「透湿防水性能」に優れており、屋根内部の結露を抑え、建物の耐久性向上に貢献します。

また、高い遮熱性能も備えており、屋根から伝わる熱の影響を軽減し、夏場の室内環境の快適性向上にもつながります。
目に見えなくなる部分ではありますが、お住まいを長く守るための大切な工程のひとつです!

9. 2026年02月18日
防水検査

防水検査

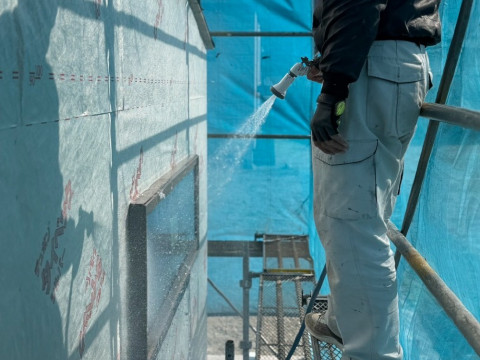

防水検査を実施しました。
窓まわりを中心に、一つひとつ実際に放水を行い、室内への水漏れがないかを確認する大切な検査です。目に見えない部分だからこそ、しっかりとチェックを行います。
検査結果は…無事合格です💮

10. 2026年02月18日
木工事

木工事

間柱(まばしら)の取り付けを行いました。
間柱とは、柱と柱の間に一定間隔で入れる縦材のことをいいます。壁の下地となる大切な部材で、石膏ボードや仕上げ材をしっかり固定するための役割を担っています。

構造を支える柱とは役割が異なりますが、間柱が入ることで壁の強度や安定性が高まり、室内空間のかたちがよりはっきりしてきます。

11. 2026年02月16日
祝・上棟!

祝・上棟!

これからどんどん、形になっていきます!

12. 2026年02月16日
屋根板金工事

屋根板金工事

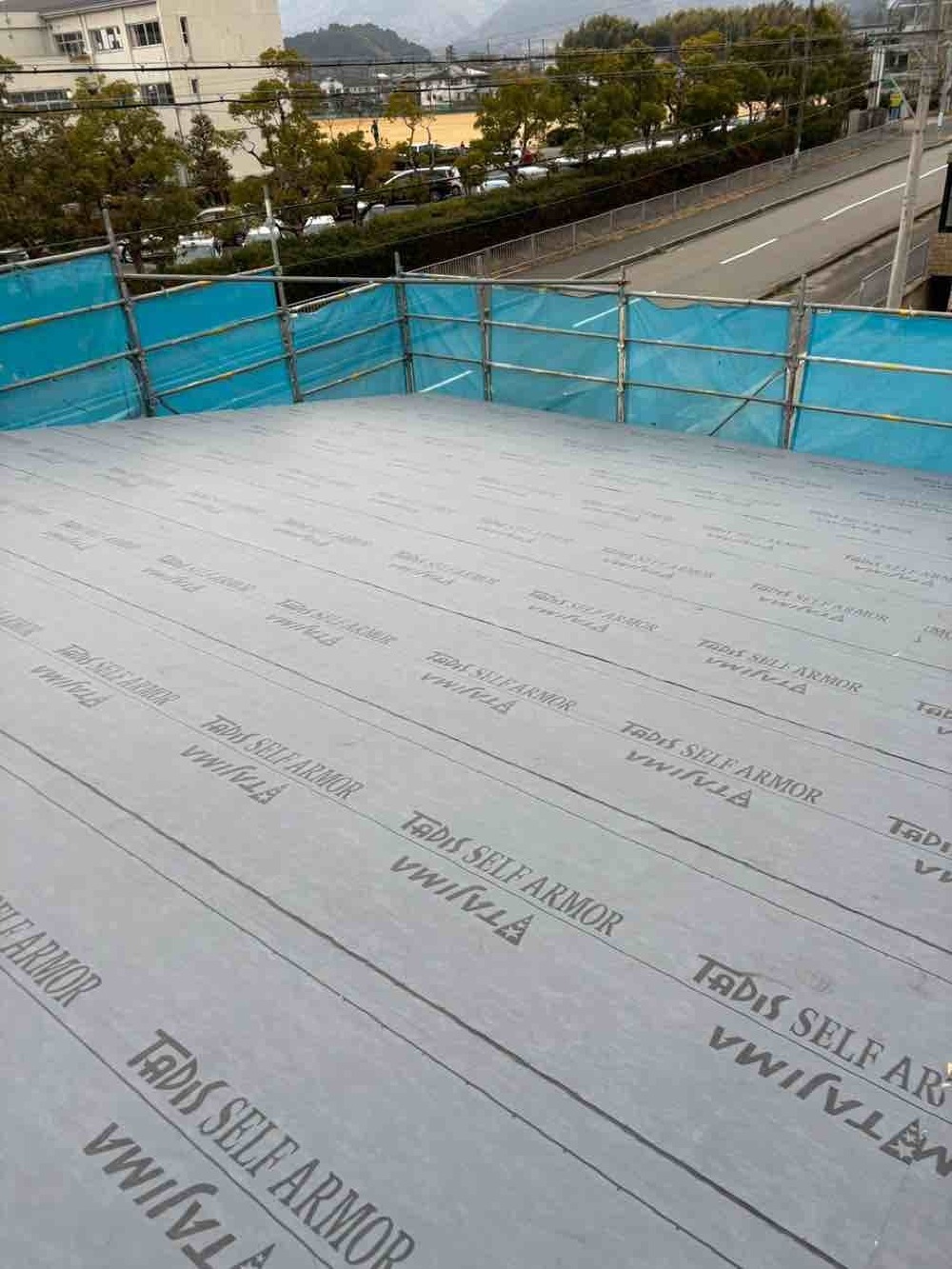

本日、ルーフィング張りおよび屋根材の荷揚げが完了しました。

ルーフィングとは、屋根材の下に施工する防水シートのことで、万が一、雨水が屋根材の隙間から入り込んだ場合でも、建物内部へ水が浸入するのを防ぐ大切な役割があります。いわば「屋根の二次防水」として、お住まいを長く守る重要な工程です。

このルーフィング施工が完了したことで、防水性能が確保され、上棟後の工事もより安心して進められる状態となります。

13. 2026年02月13日
木工事

木工事

グランドシート敷き、合板養生も完了しております。

上棟に向けた構造材の搬入作業を進めております。
いよいよ上棟が近づいてきましたね✨

14. 2026年02月12日
電気工事

電気工事

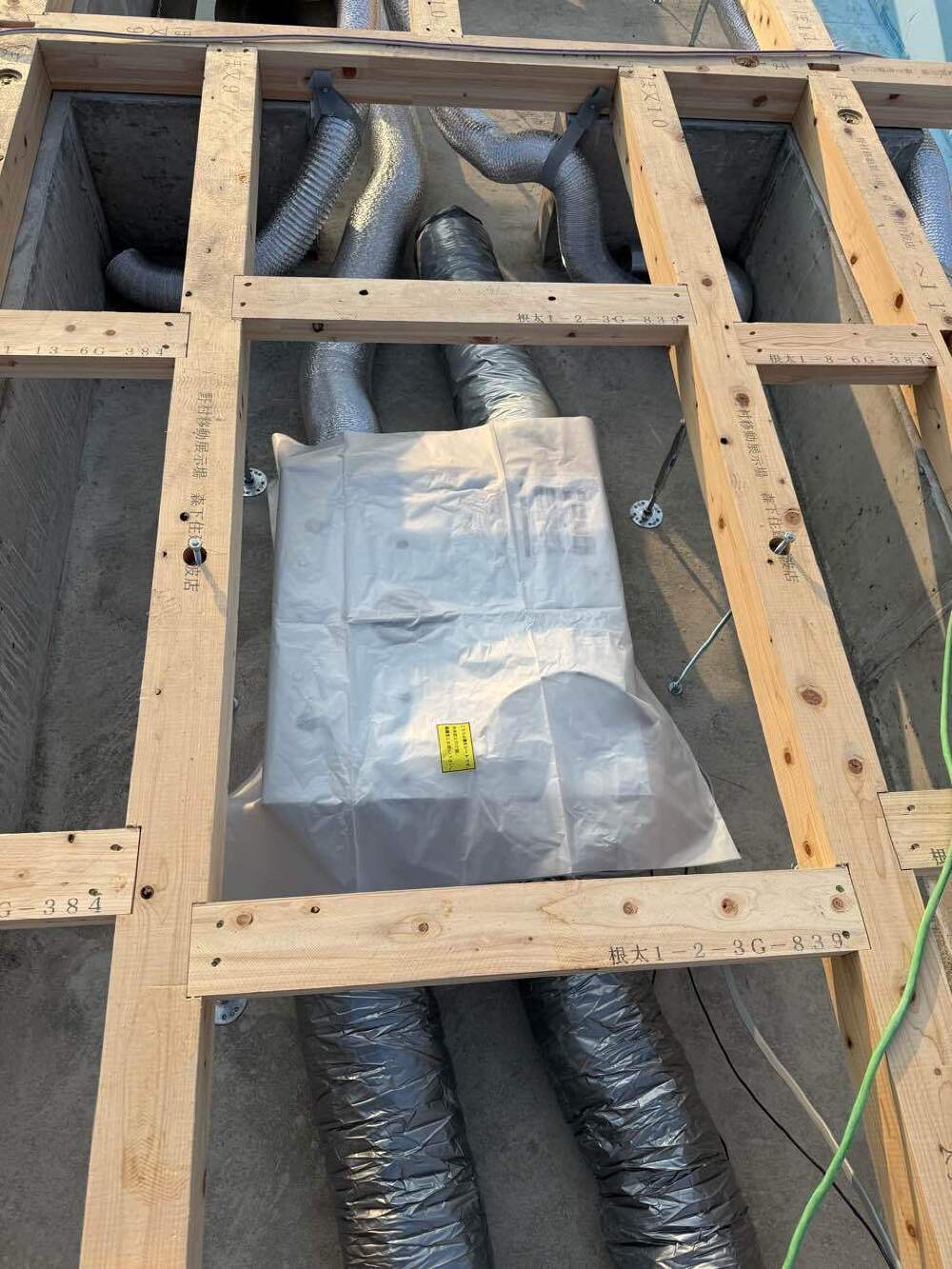

24時間換気システムの本体床下設置と各室行きの配管の施工をしていただきました
エコ・アイ・熱交換換気システムはPM2.5を98%、花粉は99.8%除去してくれるフィルターを通った新鮮できれいな空気を家の床下にあるEco-i熱交換機に行き、室内の空気を換気します。その際に全熱交換器で約90%の熱交換を行います。これで冬は温かく、夏は涼しいクリーンな空気で環境に優しいお家になります🙆‍♂️

15. 2026年02月10日

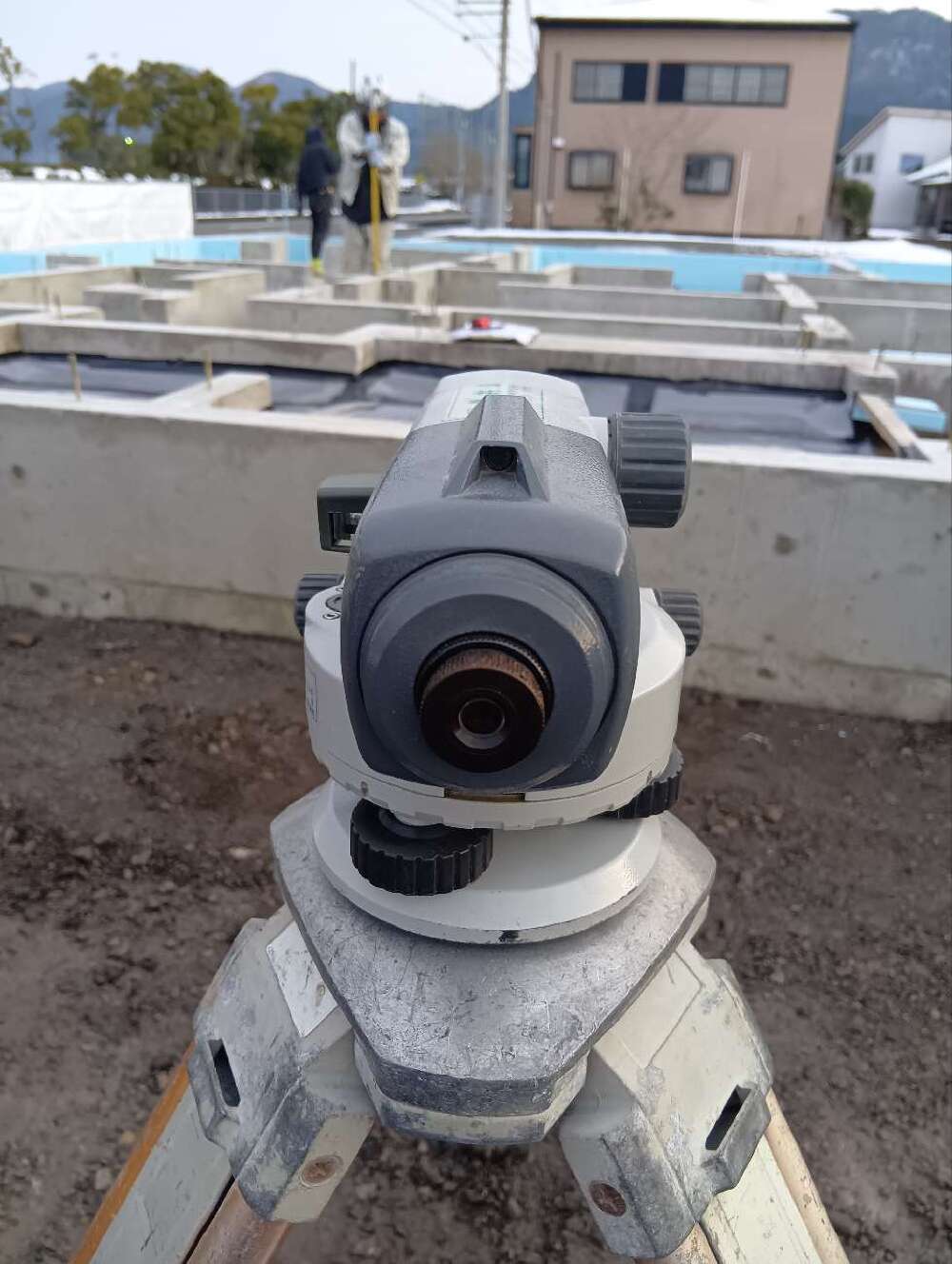

基礎工事

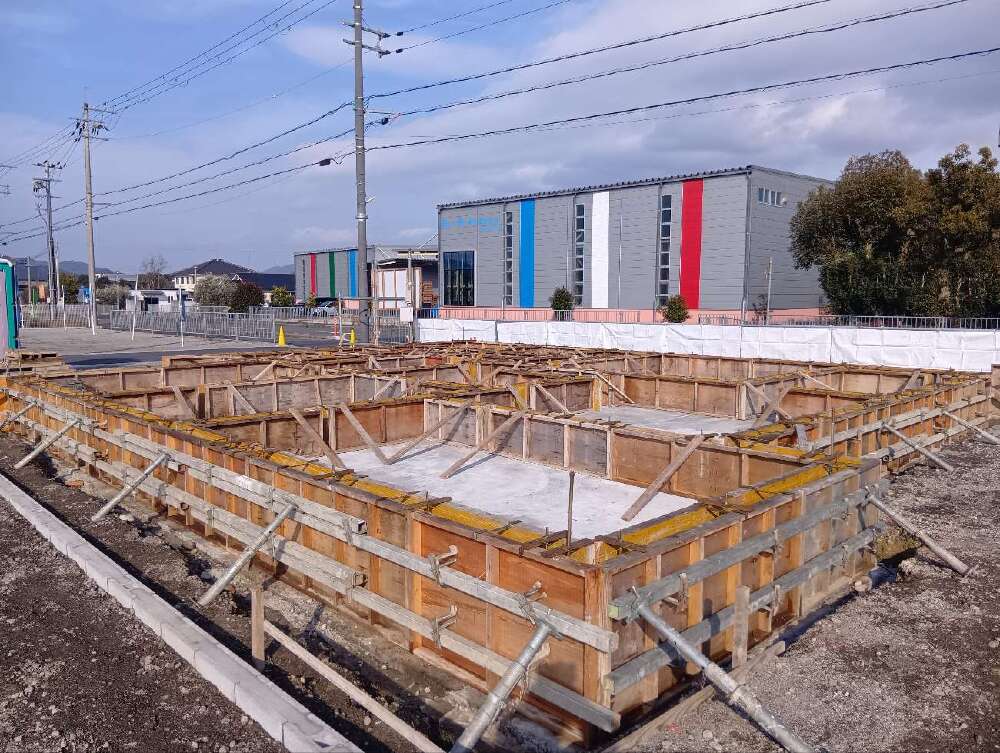

基礎工事

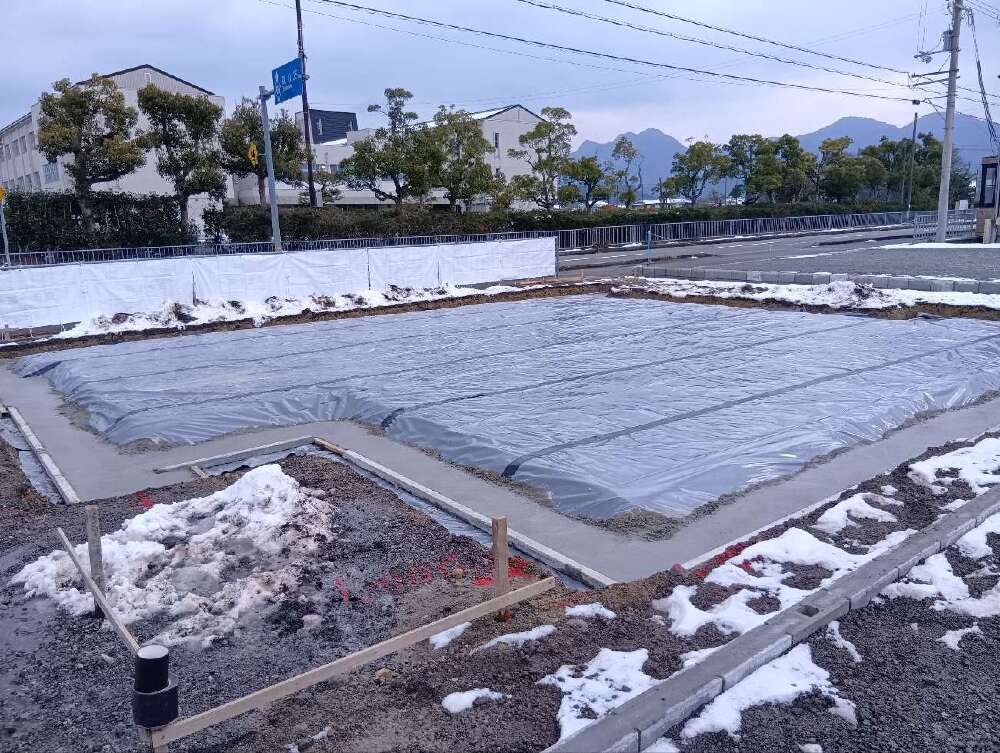

基礎が完成しましたので、基礎完成検査を実施いたしました👷
基礎天端が水平になっているか、アンカーボルトの出寸法が規定内に収まっているかなど、細かく確認しております。
検査結果は無事合格💮です。

16. 2026年02月09日
基礎工事

基礎工事

基礎立上り部分の型枠を脱型しております。
コンクリートの仕上がりも良好で、基礎の形がはっきりと見えてきました✨

17. 2026年02月05日
基礎工事

基礎工事

ベースコンクリート打設後、基礎立上り部分の型枠の組立およびアンカーボルトの取付作業を行いました。
その後、アンカー検査を実施し、設計図面通りに型枠やアンカーボルトが正しく施工されているかをしっかり確認しております👷
検査は無事合格しております💮

18. 2026年02月02日
基礎工事

基礎工事

コンクリート打設を行いました。
配筋の位置や高さを確認しながら、均一にコンクリートを流し込み、丁寧に仕上げています。

建物を支える大切な工程のため、細部まで確認を行いながら施工を進めました。
このあと養生期間を経て、次の工程へと進んでいきます。

19. 2026年01月30日
基礎工事

基礎工事

基礎配筋工事を進めています🔨

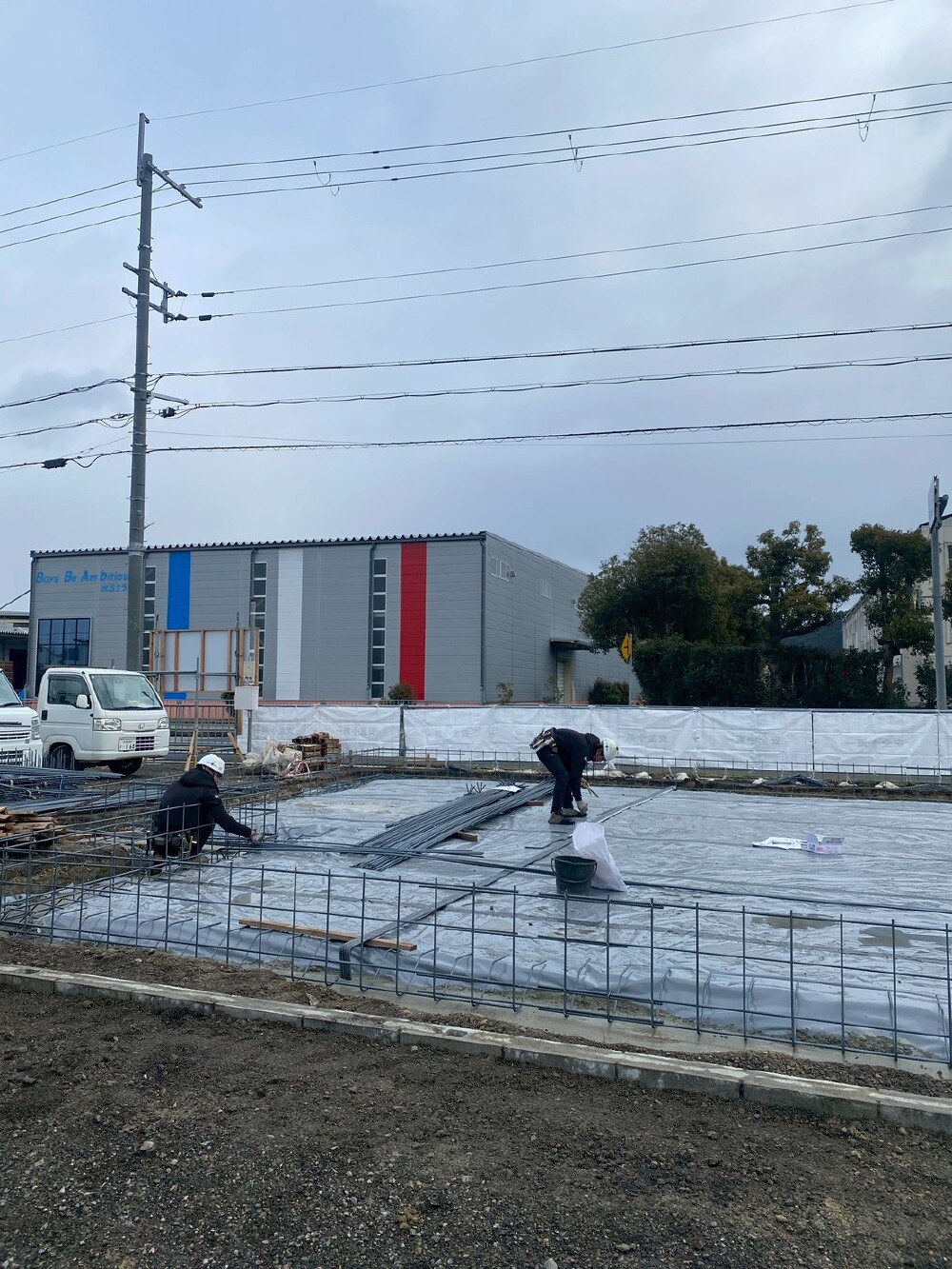

20. 2026年01月29日
基礎工事

基礎工事

基礎配筋工事を進めています。
ターミダンシート施工後、鉄筋を一本一本配置し、図面通りに組み上げていく大切な工程です。

配筋の間隔や納まりを確認しながら、丁寧に作業を行っています。
このあと配筋検査を経て、次の工程へと進んでいきます🔨✨

21. 2026年01月27日
基礎工事

基礎工事

ターミダンシート敷きと、外周部の捨てコンクリート打設が完了しました。
シロアリ対策と基礎精度を高めるための大切な工程となります。

22. 2026年01月26日
基礎工事

基礎工事

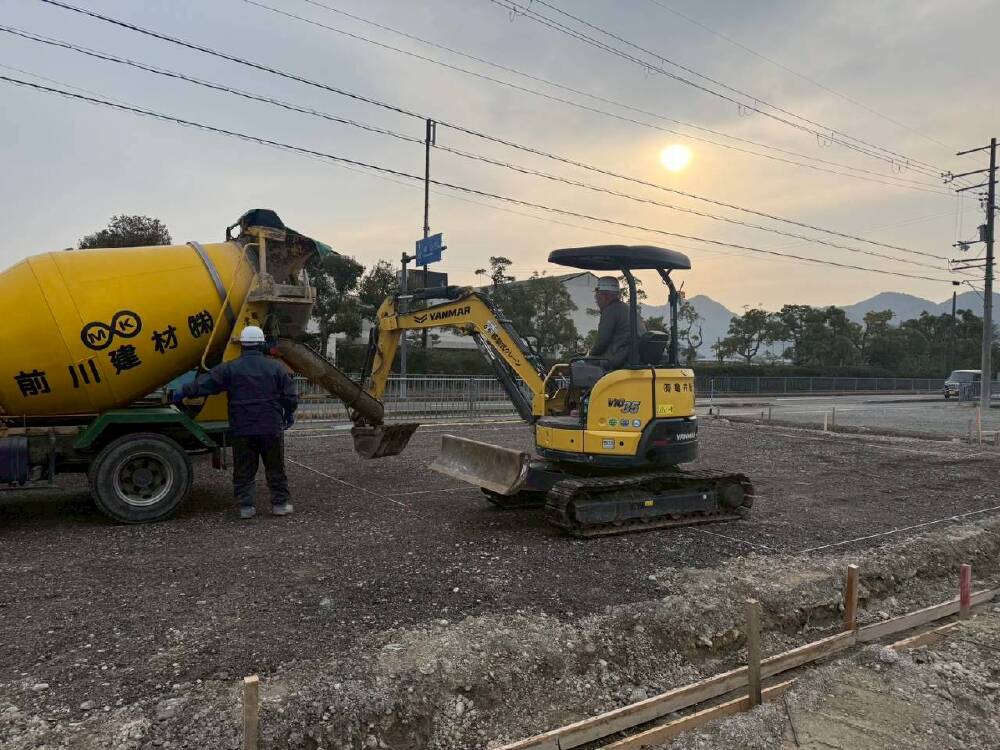

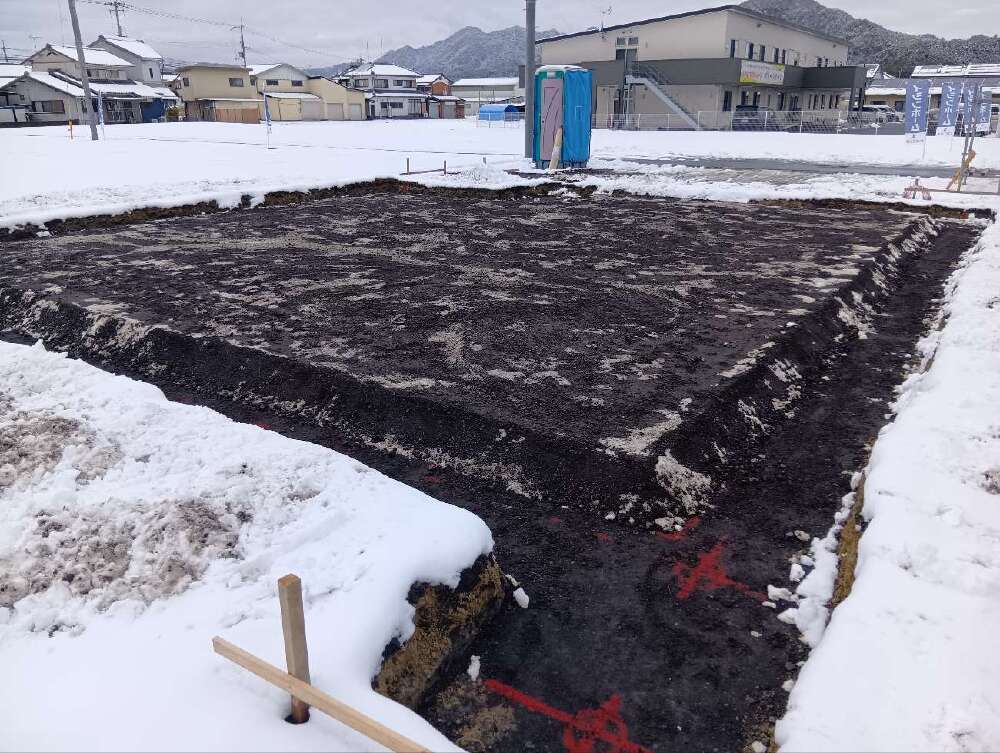

基礎工事に向けて、掘削作業を進めました。
雪の残る中ではありますが、位置や深さを確認しながら、丁寧に作業を行っています。

建物の形が少しずつ見えてきて、現場もいよいよ動き出した印象です!!

23. 2026年01月23日
基礎工事

基礎工事

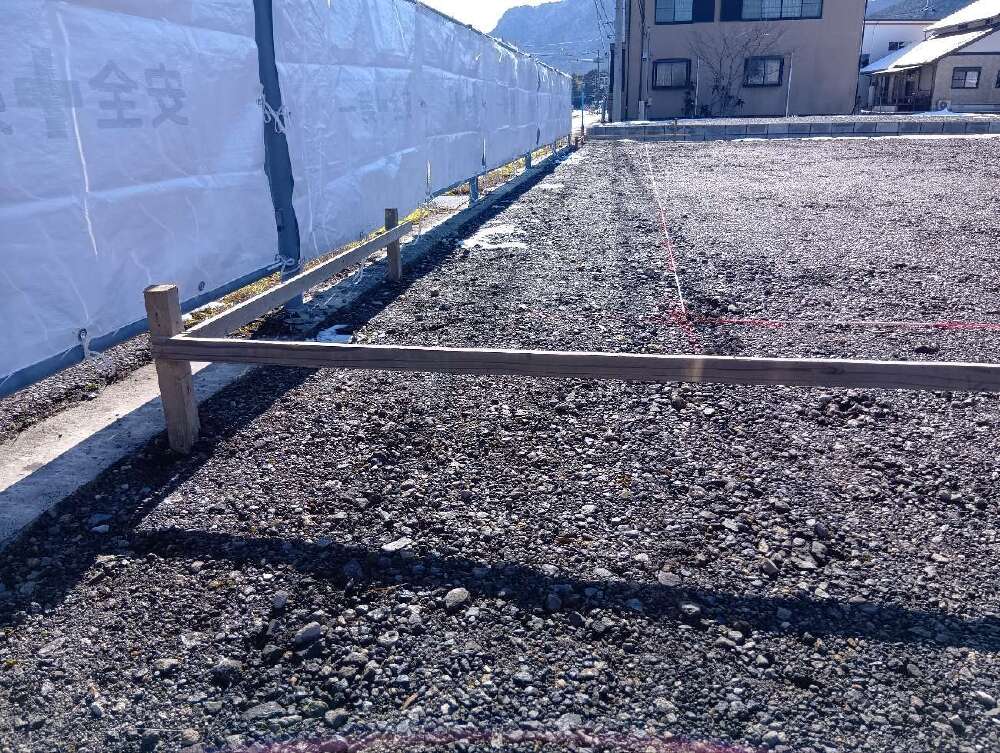

基礎工事に向けて、丁張(ちょうはり)を行い、建物位置の確認作業を進めています。
砕石もきれいに敷き均され、敷地全体がすっきりと整ってきました。

水糸を張り、通りや高さをしっかり確認しながら、次の工程へと準備を進めています。

24. 2026年01月19日
外周ブロック積み

外周ブロック積み

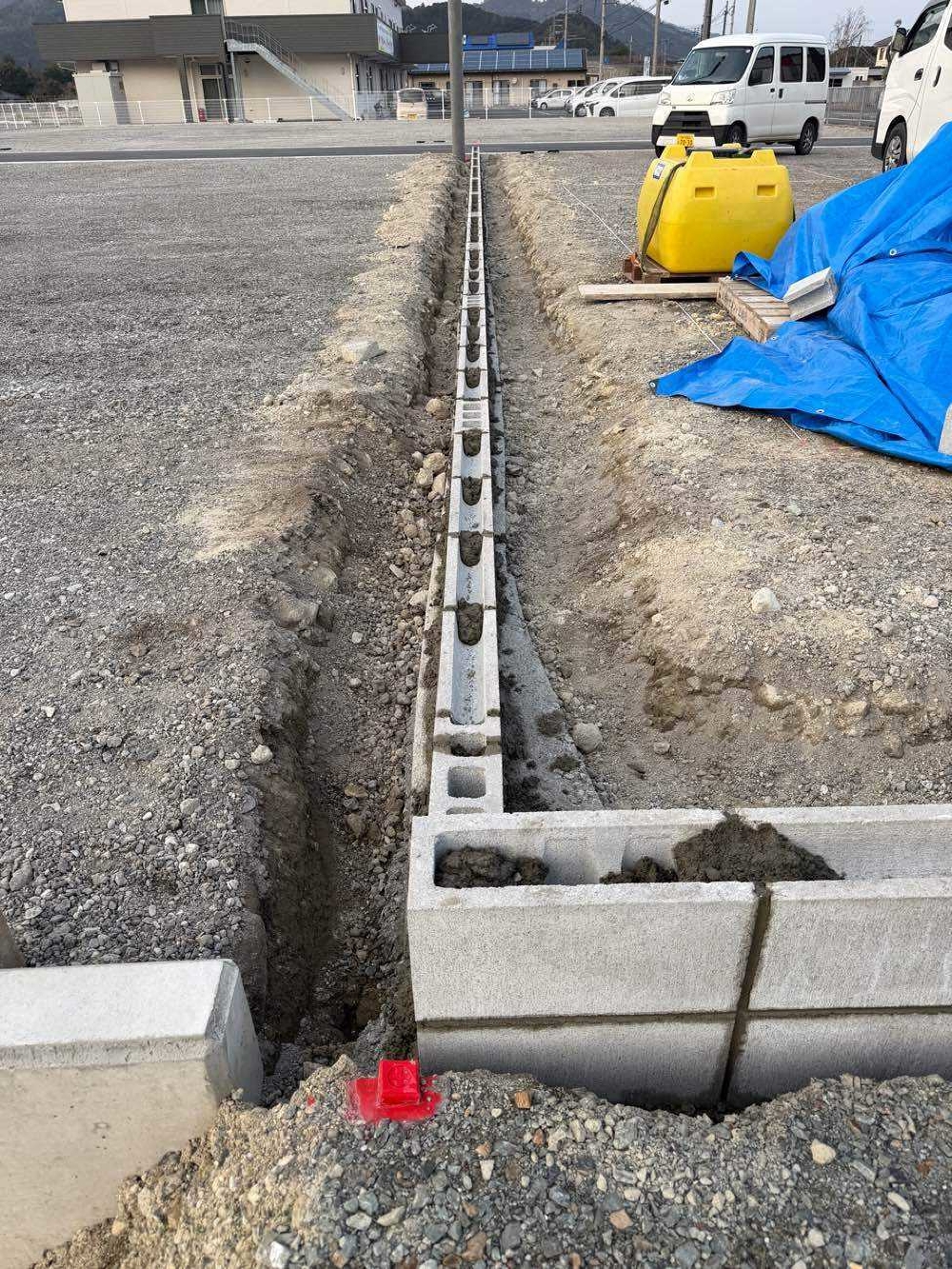

敷地境界沿いに、CBブロックを積ませていただきました!
高さや通りを確認しながら、丁寧に施工しています。

これで外構工事の土台が整い、次の工程へと進んでいきます。

25. 2026年01月15日
外周ブロック積み

外周ブロック積み

外周ブロック工事を行っています。
敷地境界や高さを確認しながら、基礎工事がスムーズに進むよう準備を進めています。
このあと基礎工事へと入っていきますので、安全第一で作業を進めてまいります🔨
