丹波市 N・Y様邸
丹波店
地域別|丹波店
建築中レポート
- 1. 2026年02月23日
-

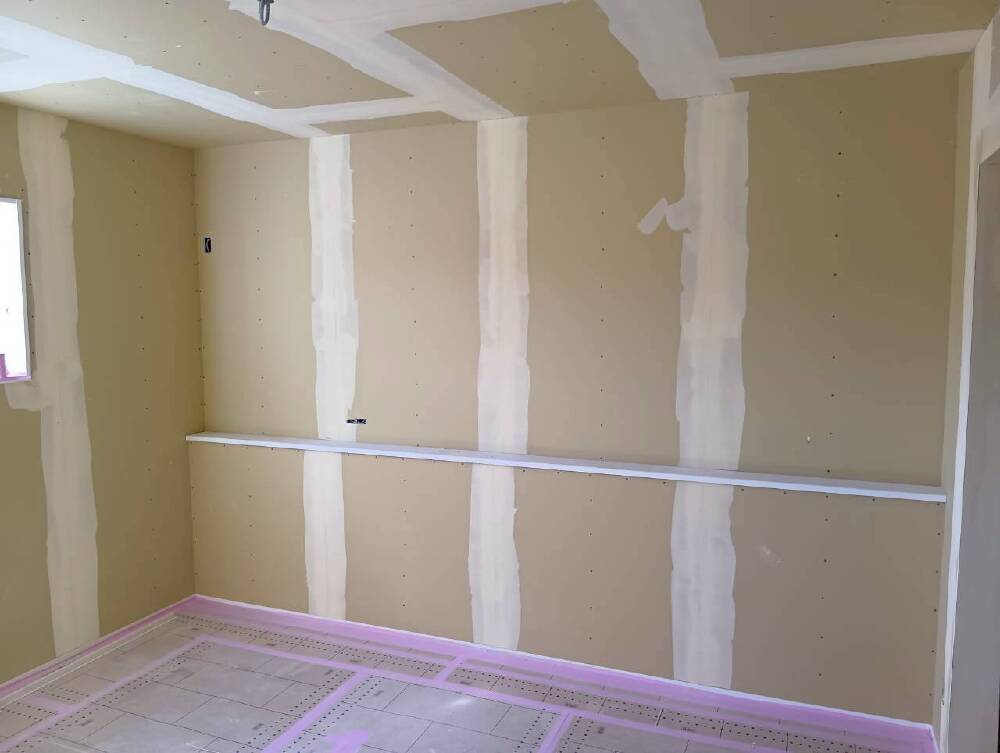

クロス工事
クロス施工前の下地処理作業(パテ作業)を行っています。
下地の石膏ボードの継ぎ目やビス頭などのわずかな凹凸を、パテで丁寧に埋めて平らに整えていく作業です。
この工程をしっかり行うことで、クロスを貼った際の仕上がりが美しくなり、よりきれいな室内空間へとつながります。

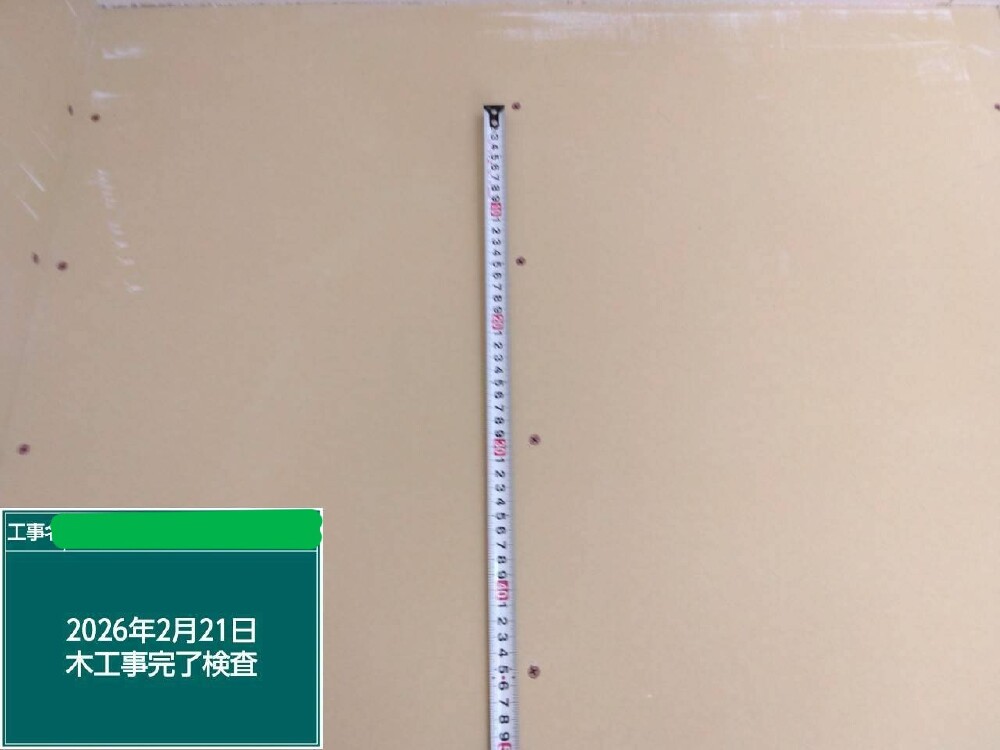

- 2. 2026年02月21日
-
木工事完了検査
木工事が完了しましたので、木工事完了検査を実施しました👷♂️
石膏ボードを固定しているビスが規定のピッチで施工されているか、ビスの打ち忘れやビス頭の浮き・飛び出しがないか、またボードに割れや不具合がないかなど、細かい部分まで一つひとつ丁寧に確認しました。
検査の結果は、無事合格💮です。
これで木工事工程が完了となり、この後はクロス工事へと進んでいきます。
- 3. 2026年02月21日
-

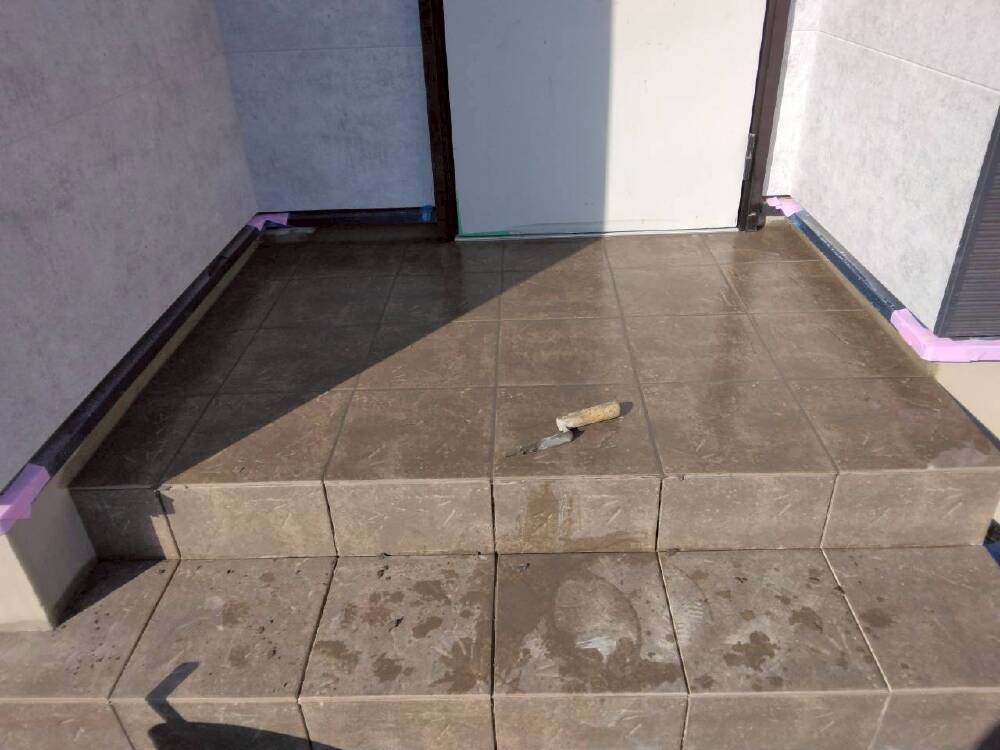

タイル左官工事
左官工事では玄関のタイル貼りを進めています。
一枚一枚丁寧にタイルを貼り、玄関まわりの印象もぐっと引き締まり、完成の雰囲気がより感じられます✨
- 4. 2026年02月14日
-
木工事
階段の取付や建具枠、枕棚の取付を進めております✨
階段の施工が進み、上下階を安全に行き来できるようになりました。階段は毎日使う大切な部分であり、昇り降りのしやすさや安全性はもちろん、住まいの印象を左右する重要な要素でもあります🔨
- 5. 2026年02月07日
-

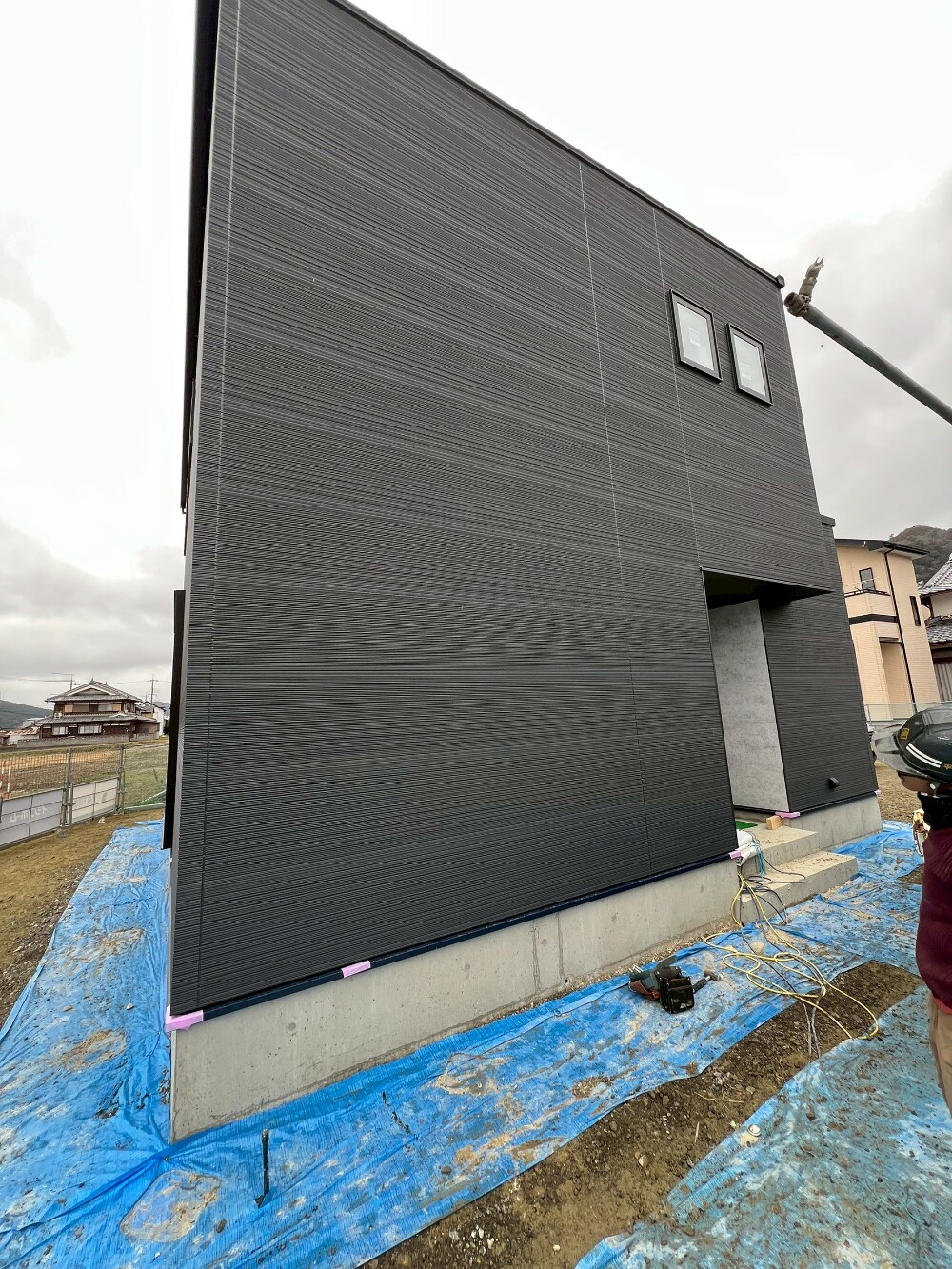

足場撤去
外部足場の撤去を行いました。
これまで足場に覆われていた建物の全景が見えるようになり、外観のお披露目です。外壁の仕上がりも美しく、建物の存在感がより一層感じられるようになりました✨
- 6. 2026年02月06日
-
外壁検査
外壁検査を実施いたしました✨
外壁の仕上がりや納まり、キズや不具合がないかなどを一つひとつ丁寧に確認いたしました。
検査の結果、不具合もなく美しい仕上がりとなっており、無事合格です😊
この後はいよいよ足場の解体となります。
建物の全景が見えるようになりますので、ぜひ楽しみにお待ちください✨
- 7. 2026年02月03日
-

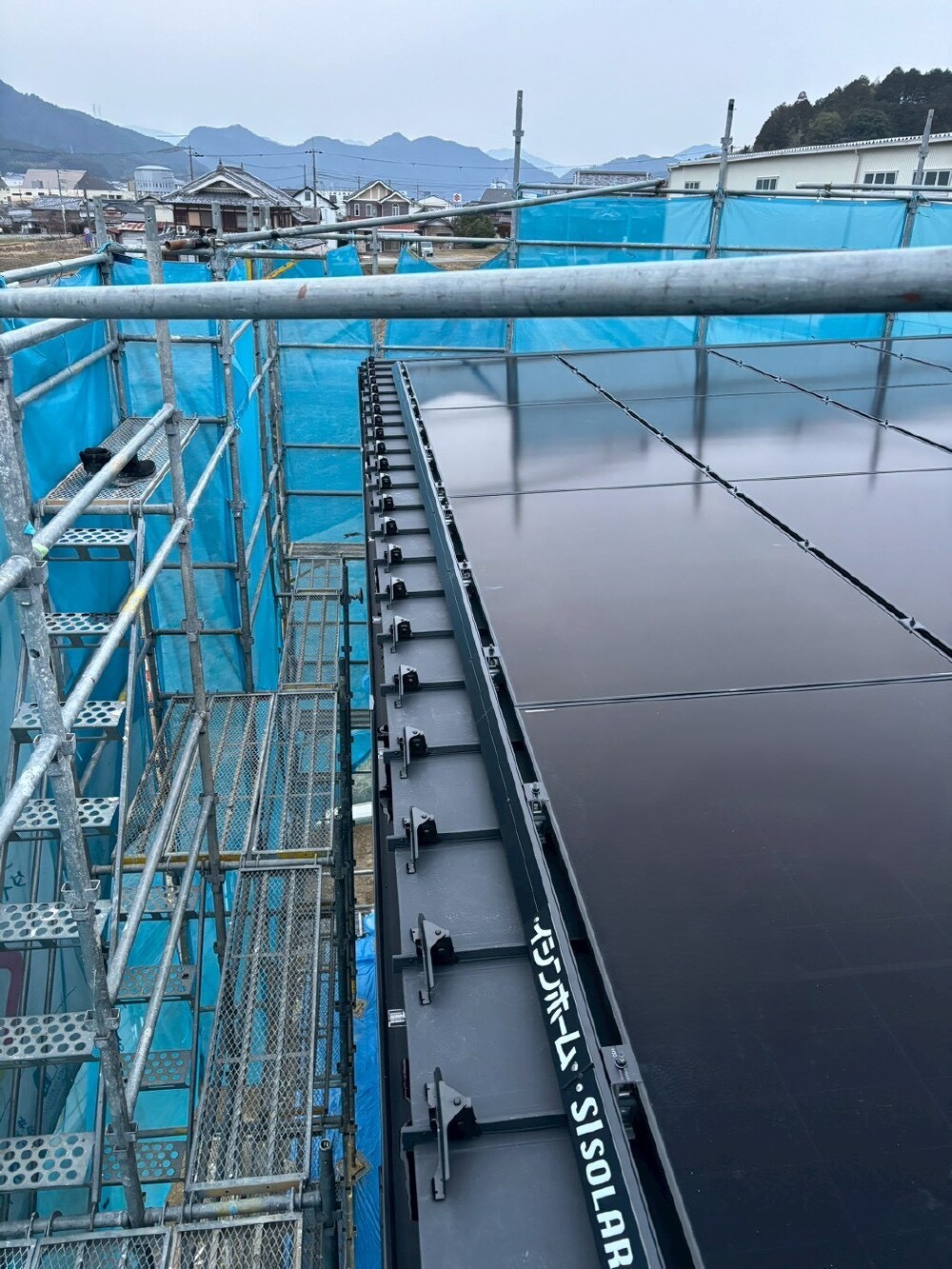

太陽光設置工事
太陽光パネルの取付・設置工事を行いました🌞
これからの発電量が楽しみですね!
- 8. 2026年02月02日
-

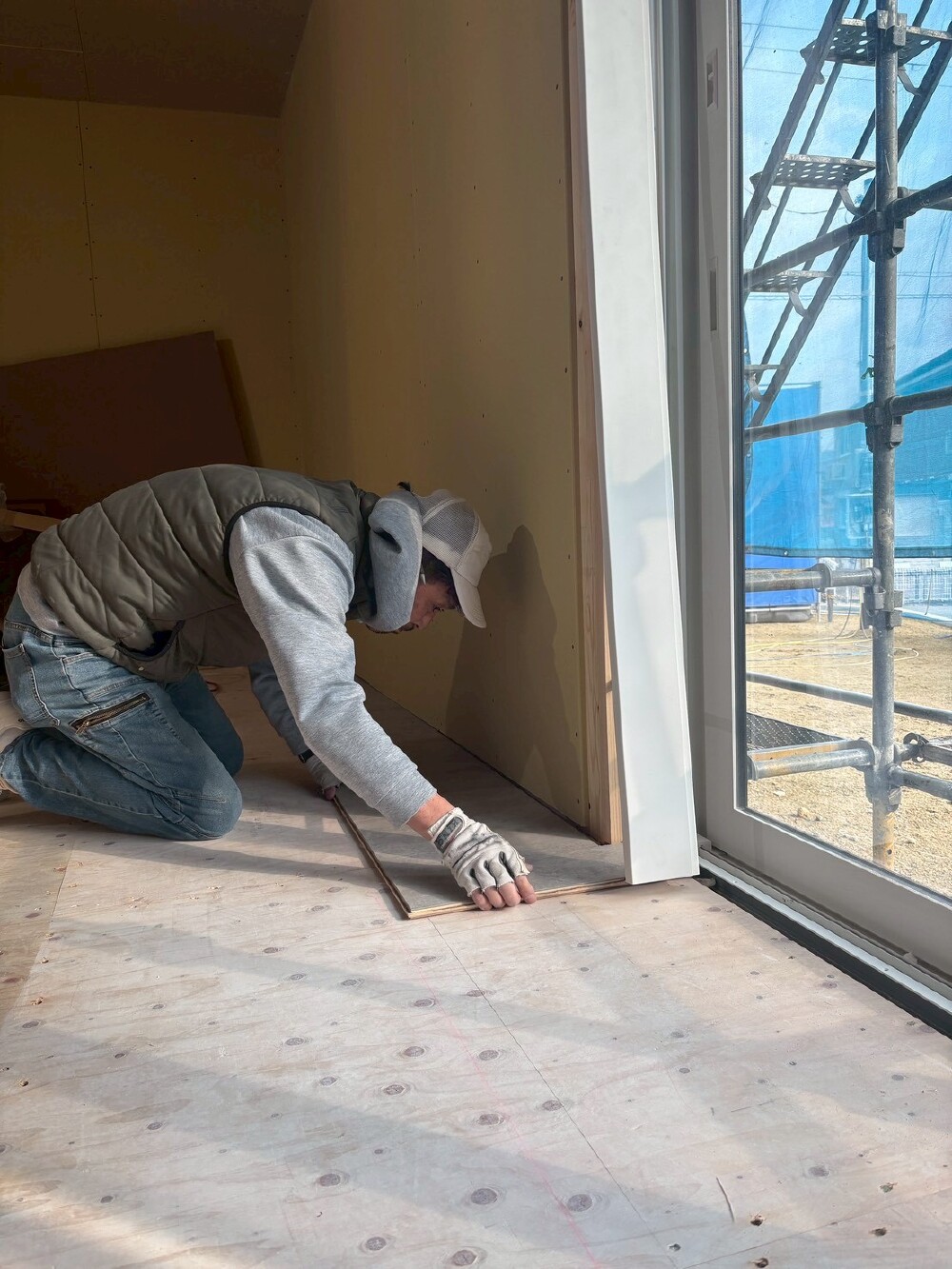

木工事
室内では、フロア貼り工事が始まりました🔨
一枚一枚の納まりを確認しながら、丁寧に施工を進めています。
床材が入ることで、空間の雰囲気も少しずつ立体的になり、完成後のイメージが見えてきますね✨
- 9. 2026年01月31日
-
木工事
二階天井のボード張りを進めています。
室内の雰囲気も少しずつ形になってきました✨
- 10. 2026年01月24日
-
木工事
2階の天井下地工事が完了しました。
天井ボード施工に向けて、下地を組み、仕上がりや強度に影響する部分を丁寧に確認しながら作業を進めています🔨
このあと天井ボードを張っていくことで、室内の空間がぐっと形になっていきます。
- 11. 2026年01月24日
-
外壁工事
外壁の施工が完了し、現在は仕上げ工事としてシーリング工事を行っています。
窓まわりや出隅(でずみ)コーナー部分など、外壁材の隙間にシーリング材を充填し、防水性・耐久性を高める大切な工程です。
このシーリングがしっかり施工されることで、雨水の侵入を防ぎ、外壁を長く良い状態で保つことができます。
- 12. 2026年01月22日
-
木工事
2階外周壁のボード施工が無事に完了しました。
- 13. 2026年01月20日
-
外壁工事
外壁貼り終えております👷
窓廻りや外壁目地のシーリング工事を予定しております。
- 14. 2026年01月16日
-
木工事
2階床に遮音対策として、遮音用ボードの施工を行いました。
生活音への配慮を行いながら、快適にお過ごしいただけるよう丁寧に作業を進めております。
- 15. 2026年01月15日
-
シスバス設置
ステムバスの組み立てを進めています。
施工後は、傷や汚れが付かないようしっかりと養生を行っております。
- 16. 2026年01月12日
-
外壁工事
外壁工事、順調に進んでいます✨
少しずつ外観が見えてきて、建物の雰囲気も出てきました。
完成が楽しみですね♪
- 17. 2026年01月09日
-

吹付断熱工事

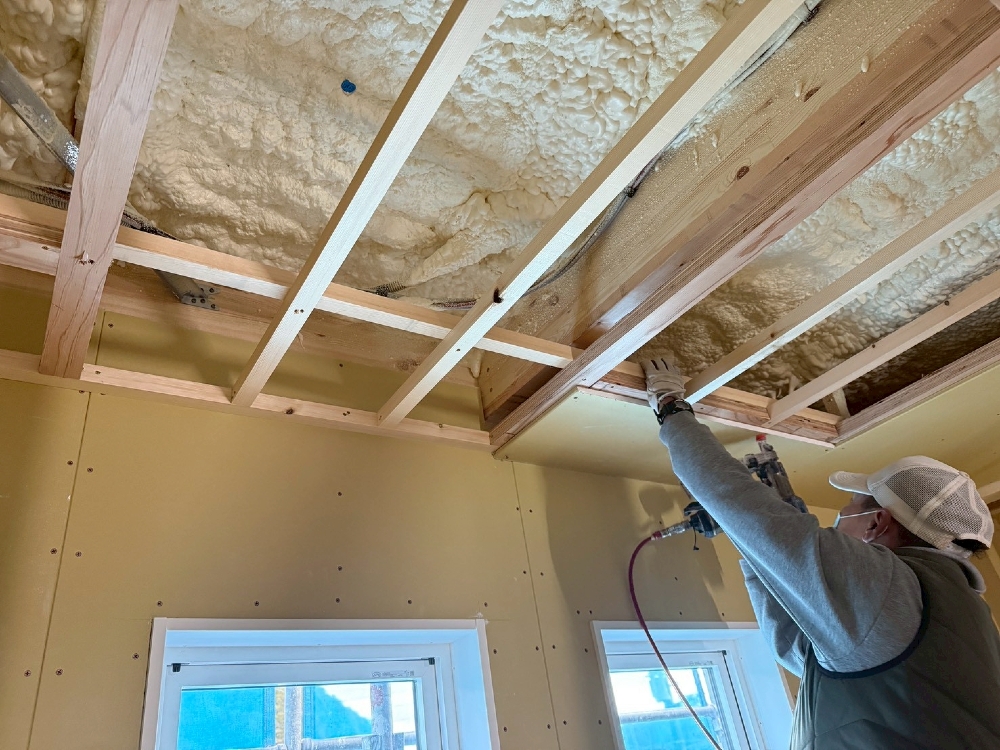

吹き付け断熱工事を行っています。
断熱材を現場で発泡させ、壁や天井にすき間なく吹き付けることで、もこもことした厚みのある断熱層をつくっています👍
一般的な住宅では、コストを抑えたグラスウール断熱材が使われることが多いですが、
イシンホームでは、あえて高性能な吹き付け断熱を採用しています。
吹き付け断熱は施工に手間がかかりますが、柱や構造材にしっかり密着するため、すき間が少なくなり、断熱性能が大きく向上します。
快適さと省エネ性を重視した断熱工法です。
- 18. 2026年01月09日
-

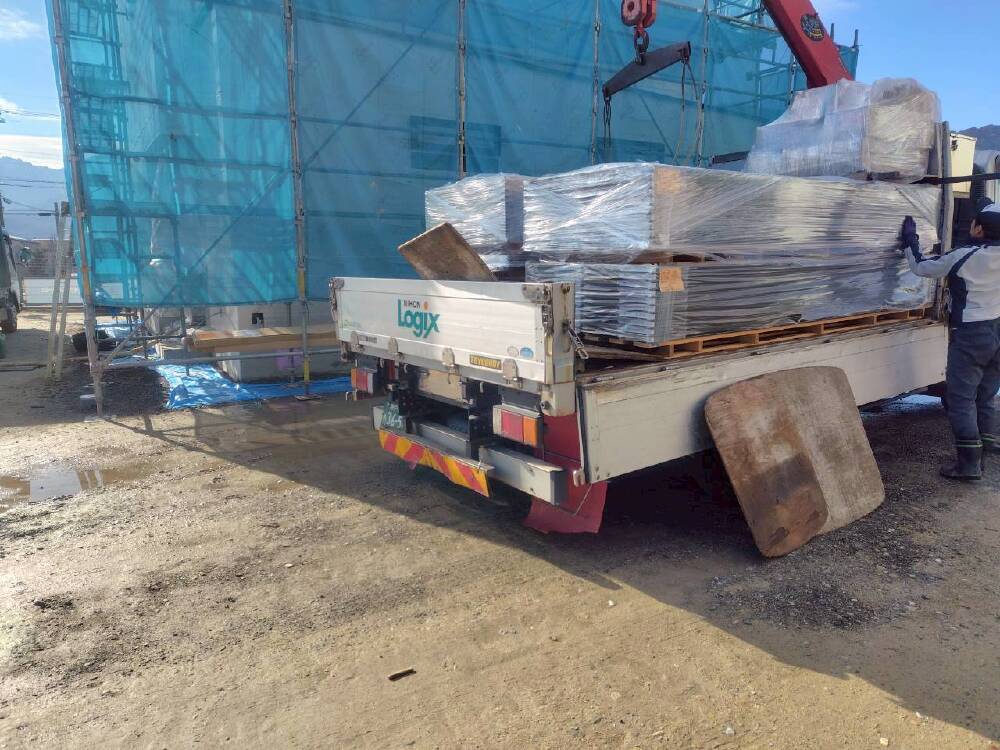

外壁工事
本日、外壁サイディング材が現場に搬入されました👷
明日から本格的に外壁工事を開始する予定です。
- 19. 2026年01月08日
-
木工事
壁のボード下地を施工し、断熱工事前の下地が完了しました。
次の工程へと進んでいきます。
- 20. 2026年01月05日
-

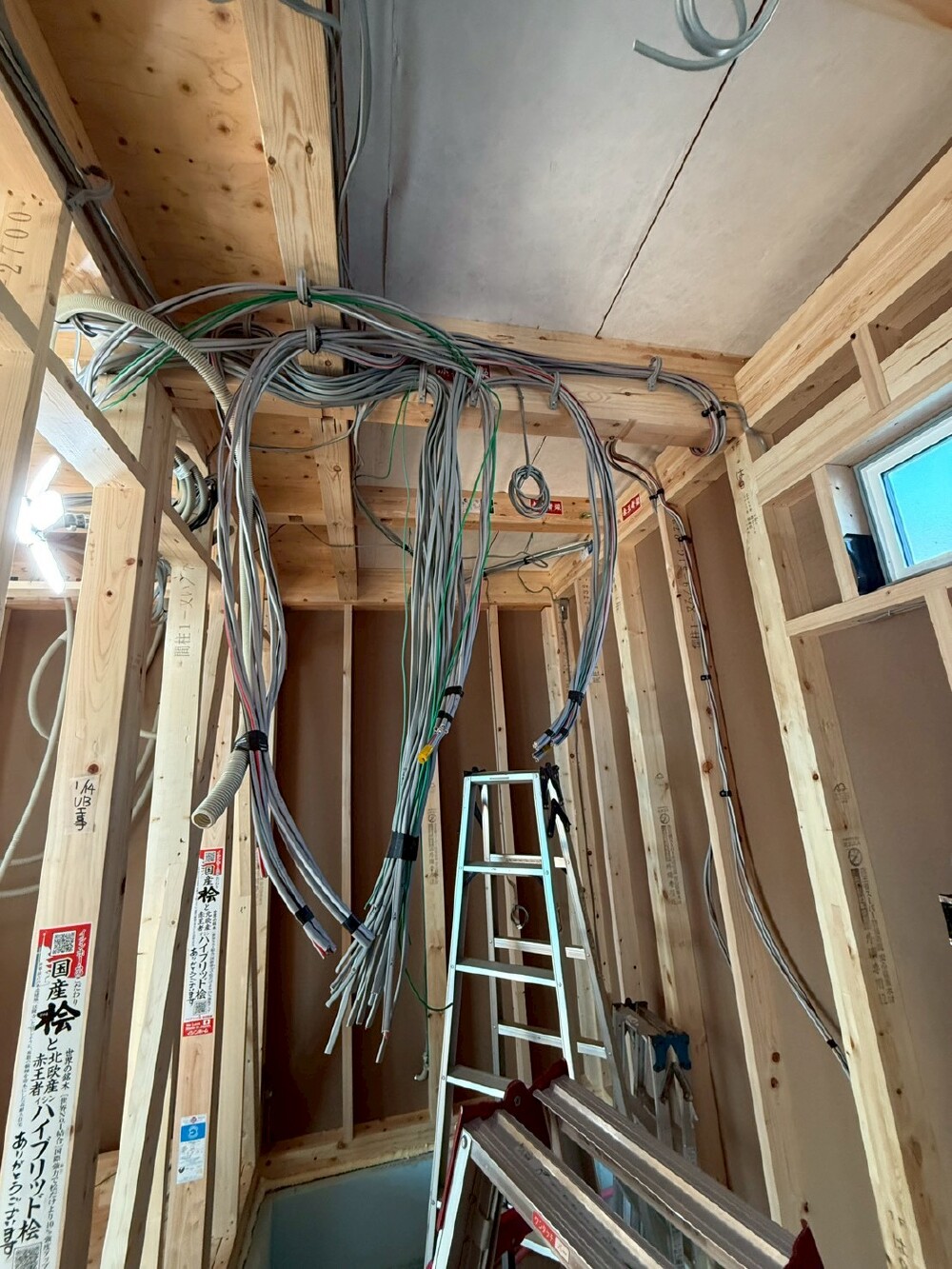

電気工事
電気配線工事を行いました。
照明やスイッチ、コンセントなどの位置を確認しながら、配線を丁寧に施工しています。
見えなくなる部分だからこそ、後の使いやすさや安全性を考え、しっかりと作業を進めています。
- 21. 2025年12月25日
-
中間検査
役所の検査員の方が中間検査を実施しました👷♂️
柱や梁などの主要構造部が適切に施工されているか、また金物や耐力壁など、建物を支える重要な部材が正しく施工されているかを確認していただいています。
検査結果は問題なく合格しておりますので、どうぞご安心ください😊
- 22. 2025年12月24日
-
防水検査
外壁工事にて、タイベックシルバーという反射断熱材シートを施工しました。
吹き付け断熱と反射断熱シートを併用することで、従来の住宅に比べ、より高い断熱性能を備えた外壁下地となっています。
内断熱と外断熱を組み合わせた構造のため、断熱性に優れ、快適に過ごせる住まいを実現します。
また、タイベックシルバーは湿気をコントロールする「呼吸する素材」で、湿気は外へ逃がし、雨水はしっかりと防ぎます。

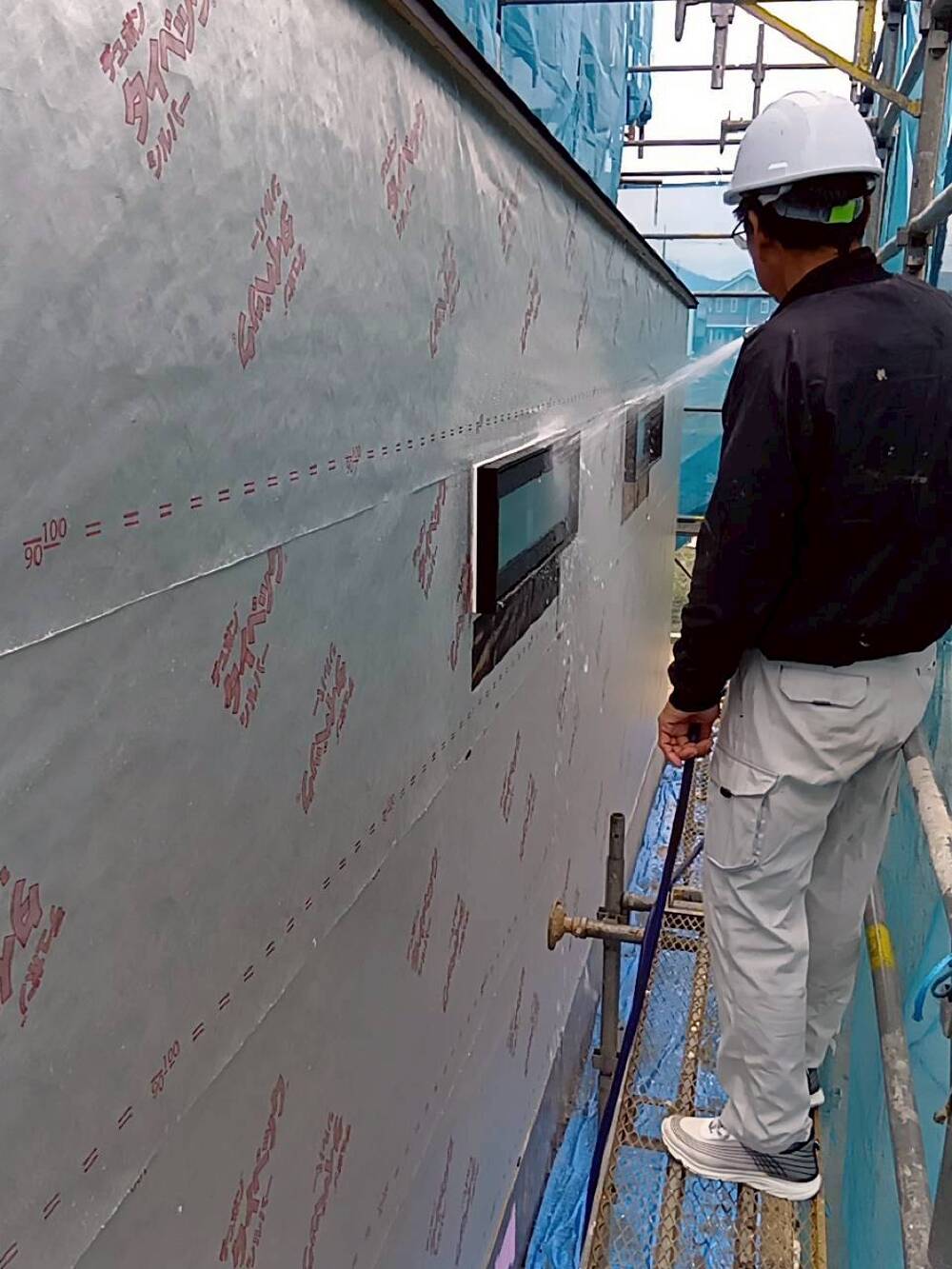

施工後には防水検査を実施し、窓一つひとつに放水して室内への水漏れがないかを確認しました。
検査の結果、問題なく合格しています。
これから外壁工事へと進んでいきます。
完成を楽しみにしていてください😊
- 23. 2025年12月24日
-

屋根工事
屋根工事は、水上仕舞いを残して一旦完了となりました。
木工事の進捗を見ながら、引き続き施工を進めてまいります。
- 24. 2025年12月21日
-

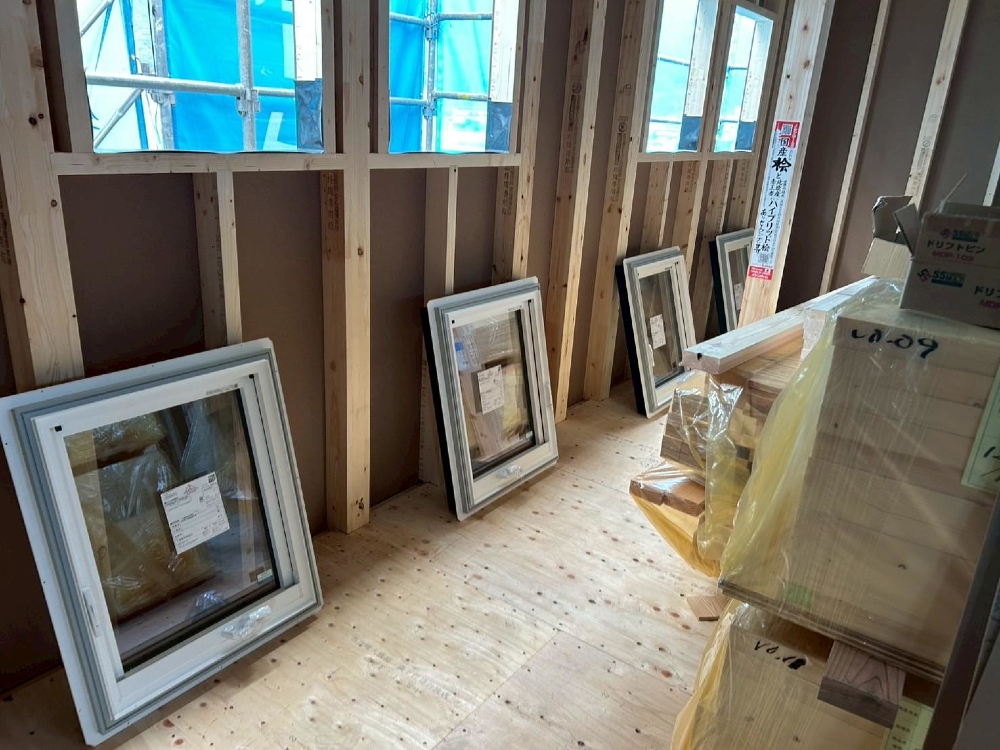

サッシ工事
サッシが搬入されましたのでサッシの取付をさせて頂いています🔨
- 25. 2025年12月20日
-

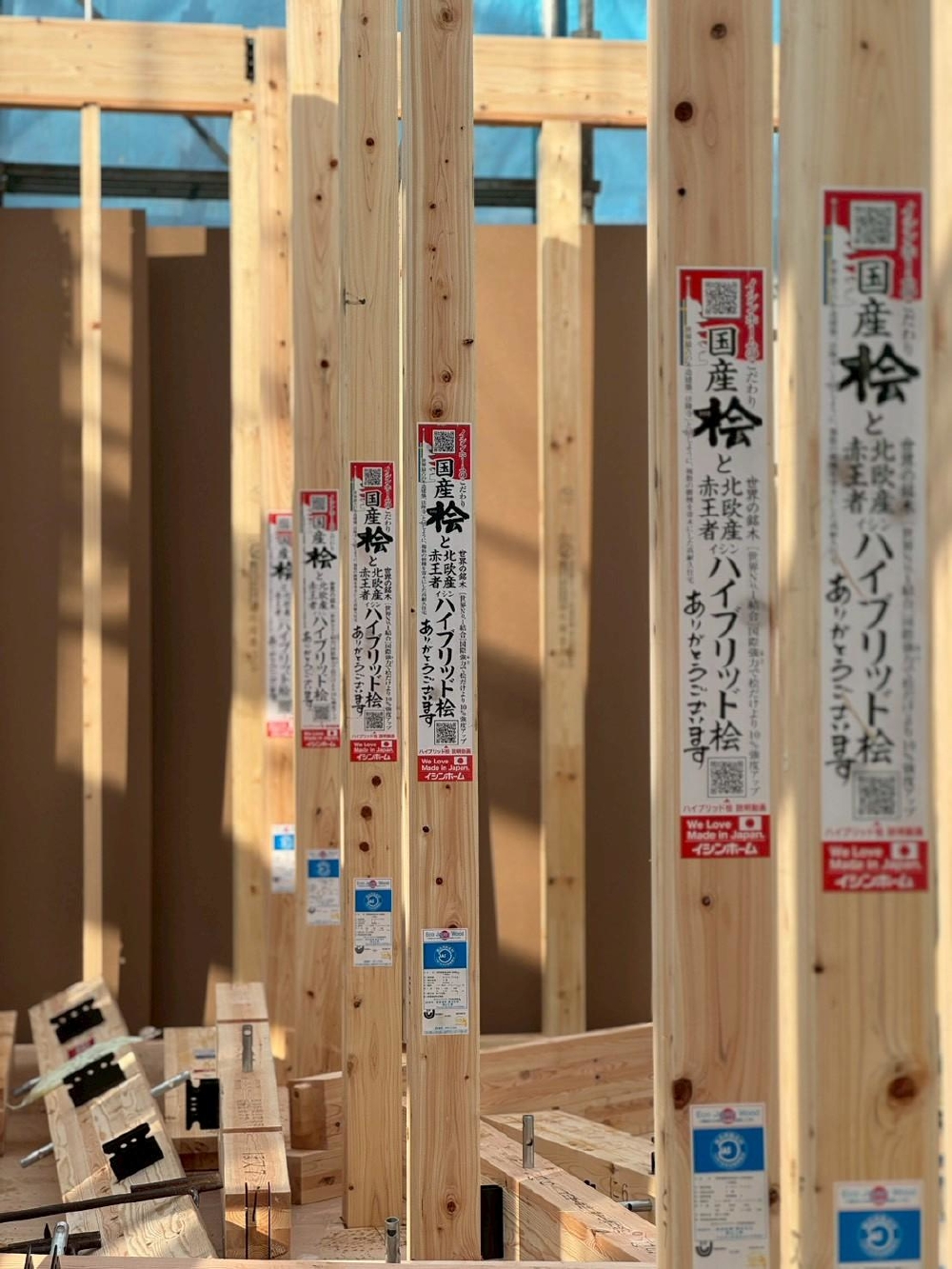

上棟式
N・Y様 本日は上棟おめでとうございました✨✨
マイホーム🏠の骨組みが出来上がり本格的に家づくりがはじまりますね。
これからどんどん形になっていきますのでお楽しみください。

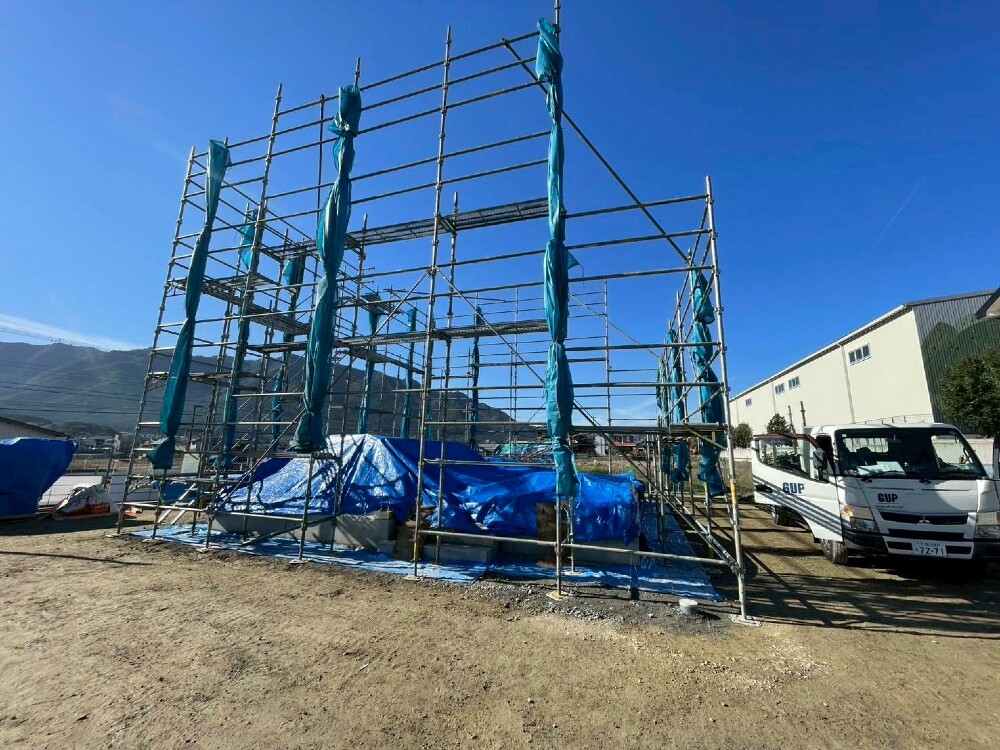

- 26. 2025年12月19日
-
仮設足場
上棟に向けて外部足場の組立設置をさせて頂いています。
いよいよ上棟ですね!!
明日が楽しみですね✨✨
- 27. 2025年12月16日
-
木工事

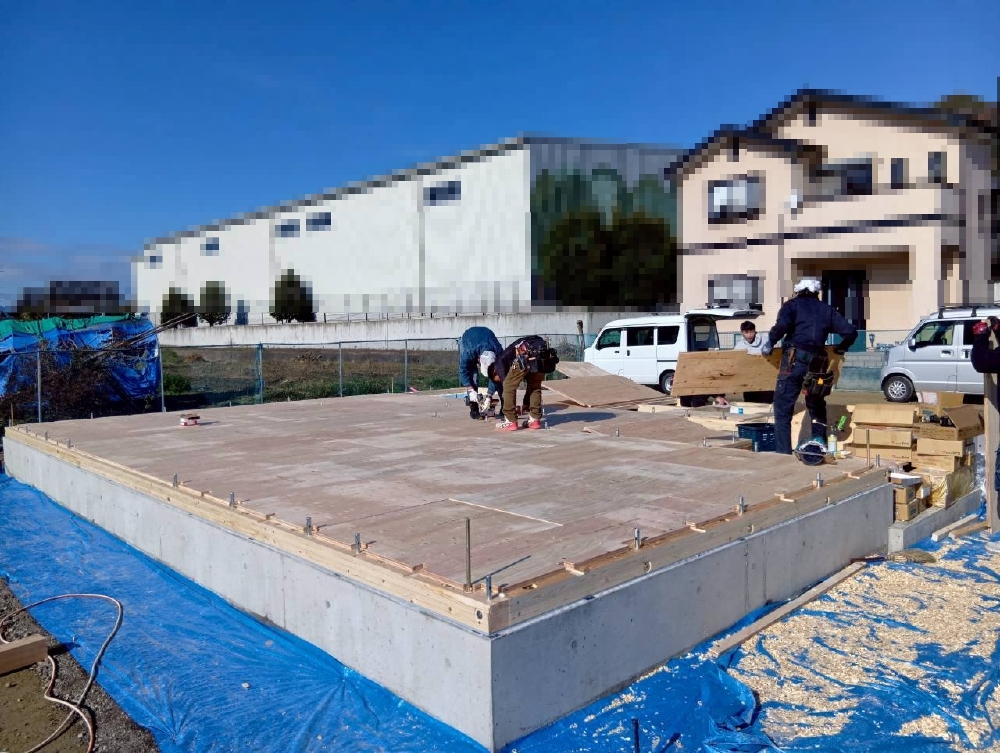

上棟に向けて土台据付工事をさせて頂きました。🔨
- 28. 2025年12月15日
-
電気工事

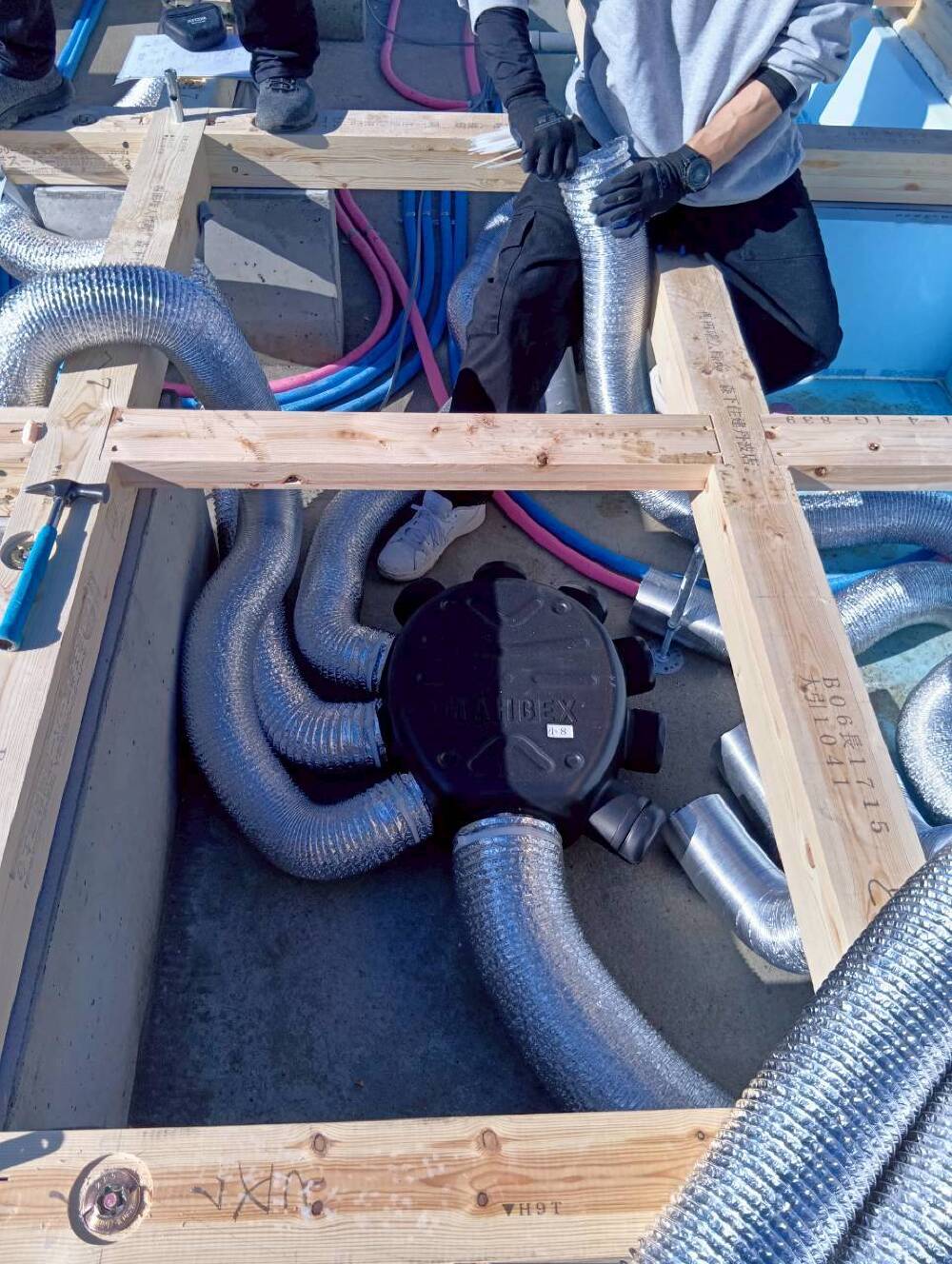

24時間換気システムの本体床下設置と各室行きの配管の施工をしていただきました
エコ・アイ・熱交換換気システムはPM2.5を98%、花粉は99.8%除去してくれるフィルターを通った新鮮できれいな空気を家の床下にあるEco-i熱交換機に行き、室内の空気を換気します。その際に全熱交換器で約90%の熱交換を行います。これで冬は温かく、夏は涼しいクリ-ンな空気で環境に優しいお家になります🙆♂️
- 29. 2025年12月12日
-
基礎完成検査

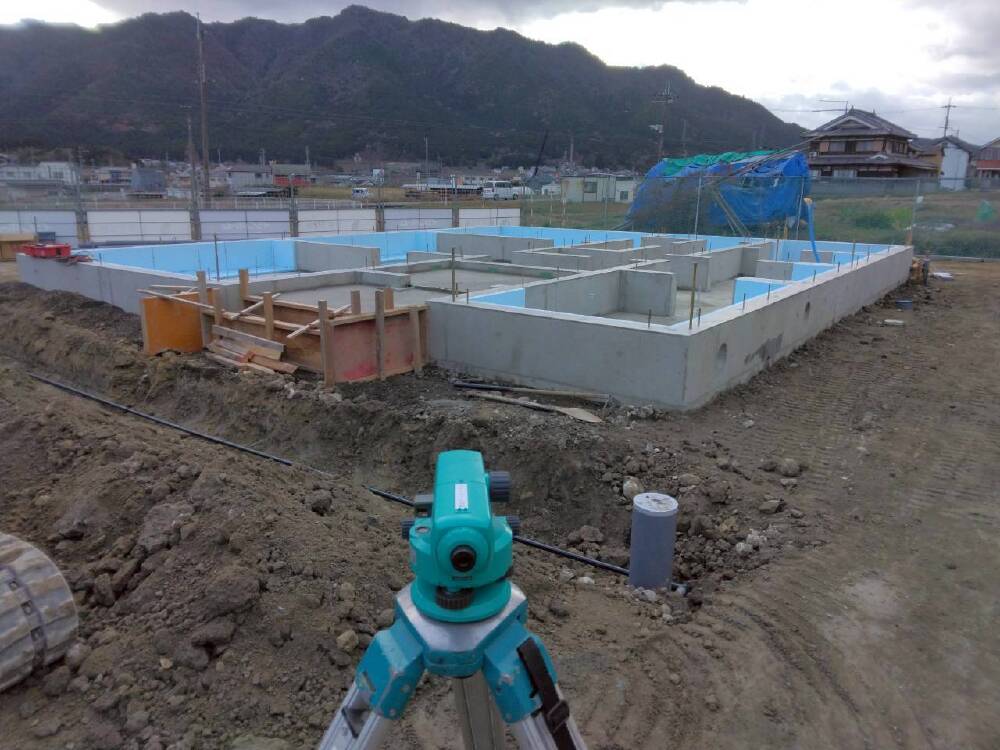

基礎が出来上がりましたので基礎完成検査をさせて頂きました👷
基礎天端が水平になっているか、アンカーボルトの出が規定内かなど確認させて頂きました。
検査結果は合格💮です。
- 30. 2025年11月28日
-
基礎工事

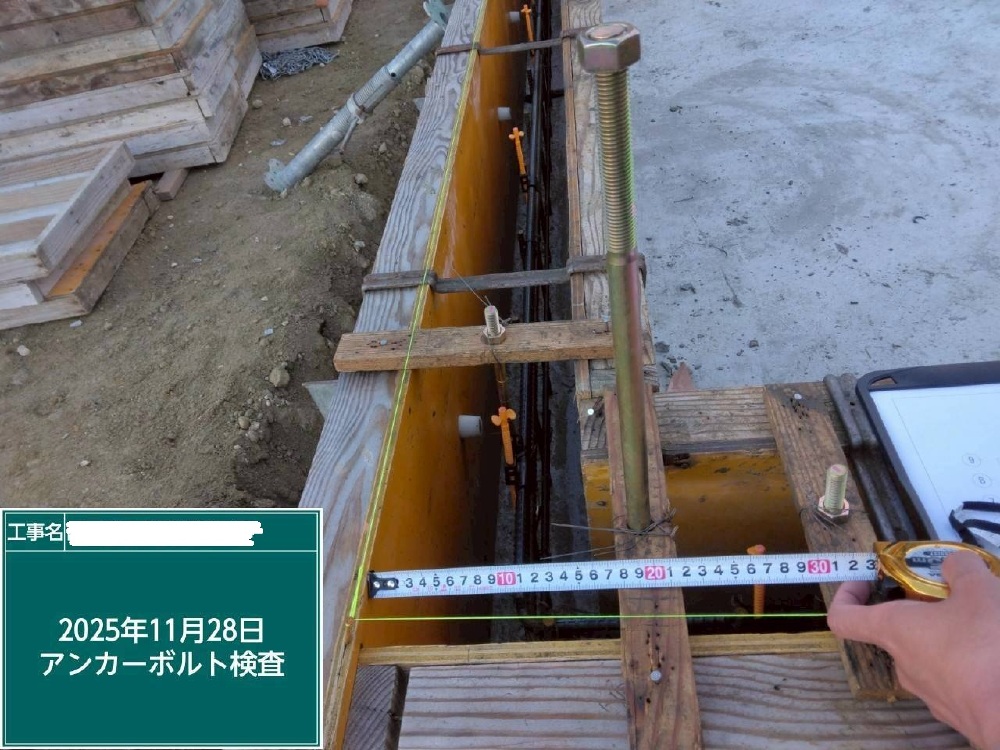

ベースコンクリート打設後基礎立上り部分の型枠の組立及びアンカーボルトの取付作業をさせて頂きました。
施工後アンカー検査をさせて頂いています。
設計図面通りに型枠とアンカーボルトが施工されているかなど確認させて頂きました👷
検査は合格💮しています。
検査後基礎立上り部分のコンクリートの打設をさせて頂きました。
- 31. 2025年11月25日
-
基礎工事

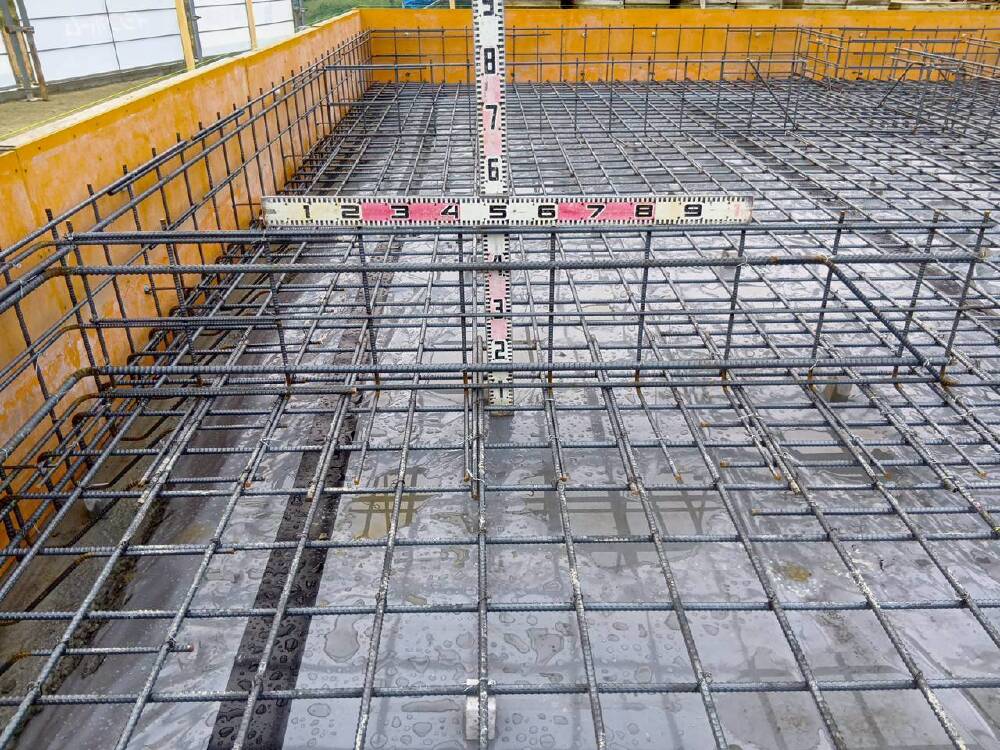

鉄筋工事をさせて頂きました。
太さ13mmの鉄筋を使い、間隔を200mmピッチ以内で施工させて頂いています。
施工後は配筋検査をさせて頂きました👷
設計図面通りに鉄筋が組みあがっているか、間隔が200㎜以内で施工されているかなど確認させて頂きました👷
検査は合格💮しましたのでご安心ください。
この後ベースコンクリートの打設をさせて頂きます。
- 32. 2025年11月20日
-
基礎工事

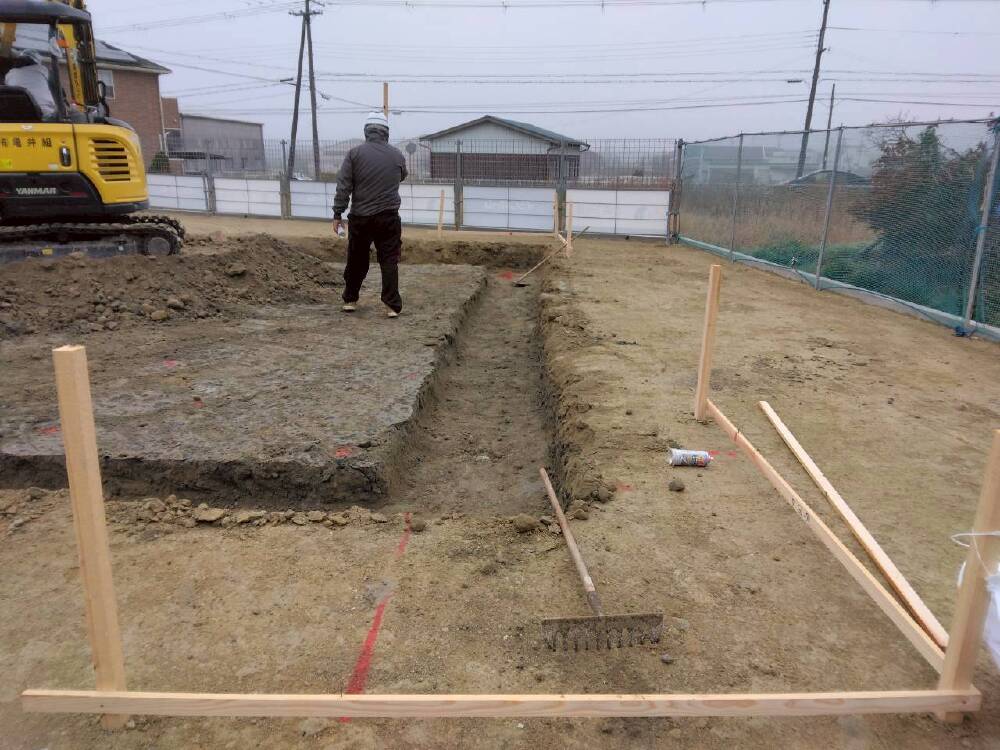

建物の基準を出す丁張りかけを行いまして、本日より基礎の掘削作業進めております✨
- 33. 2025年11月04日
-
地鎮祭
本日はN様邸新築工事の着工に向けて地鎮祭を執り行いました。
工事の安全を祈願いたしまして無事にお住まいが完成しますよう工事を進めてまいります。
どうぞよろしくお願いいたします🙇♀️
