丹波市 A様邸

丹波店

地域別|すべて

建築中レポート

1. 2026年04月30日
木工事

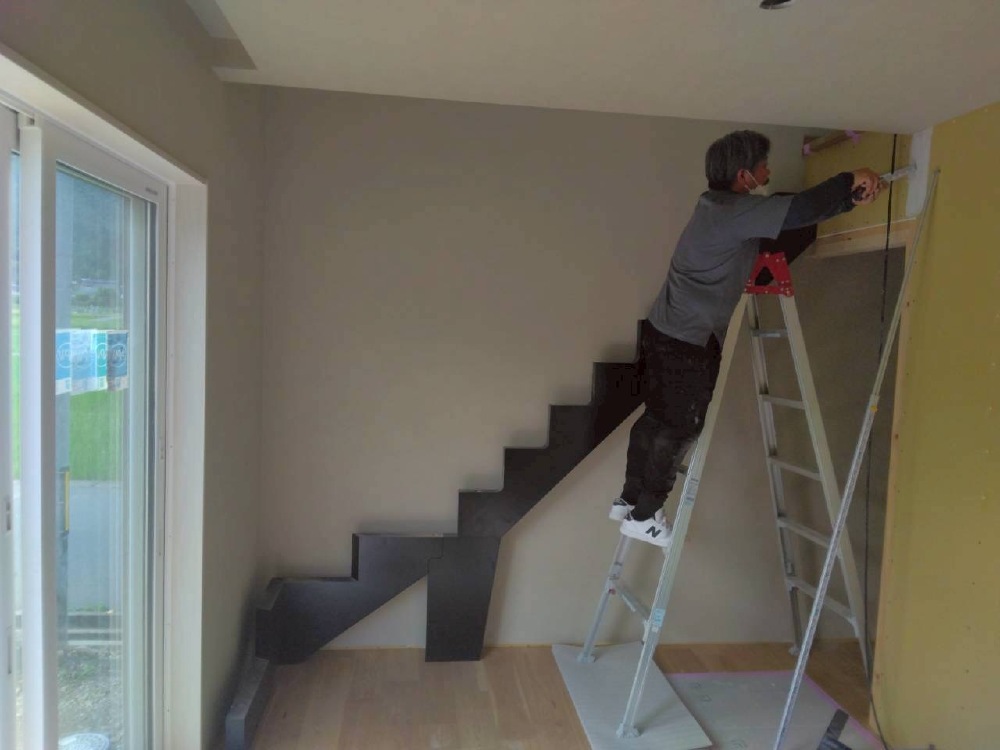

木工事

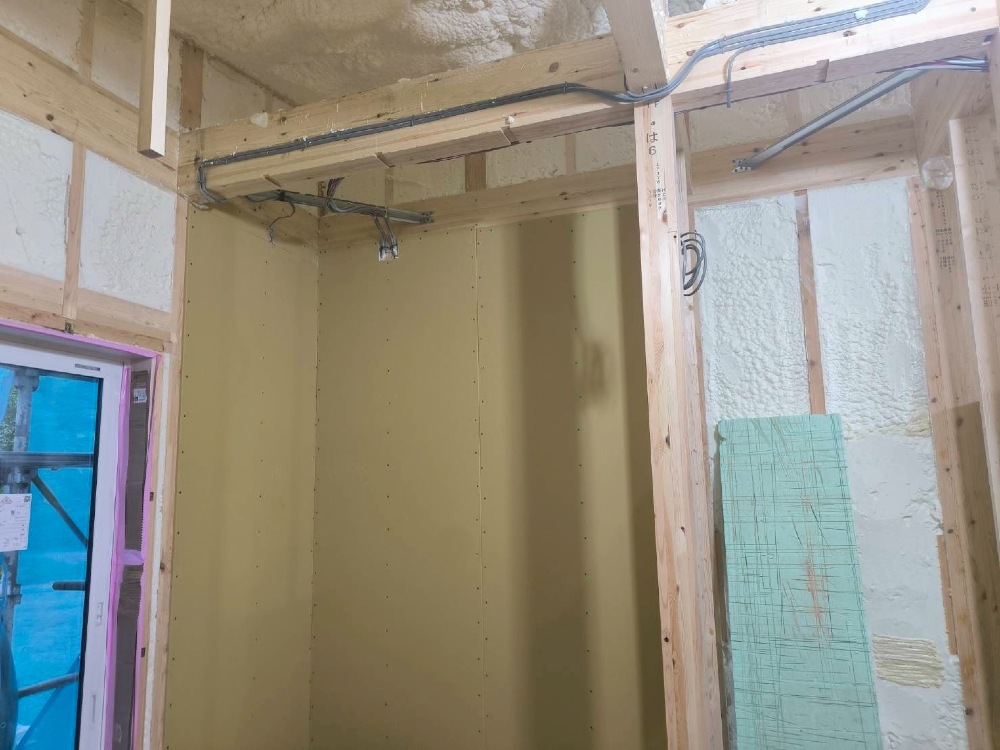

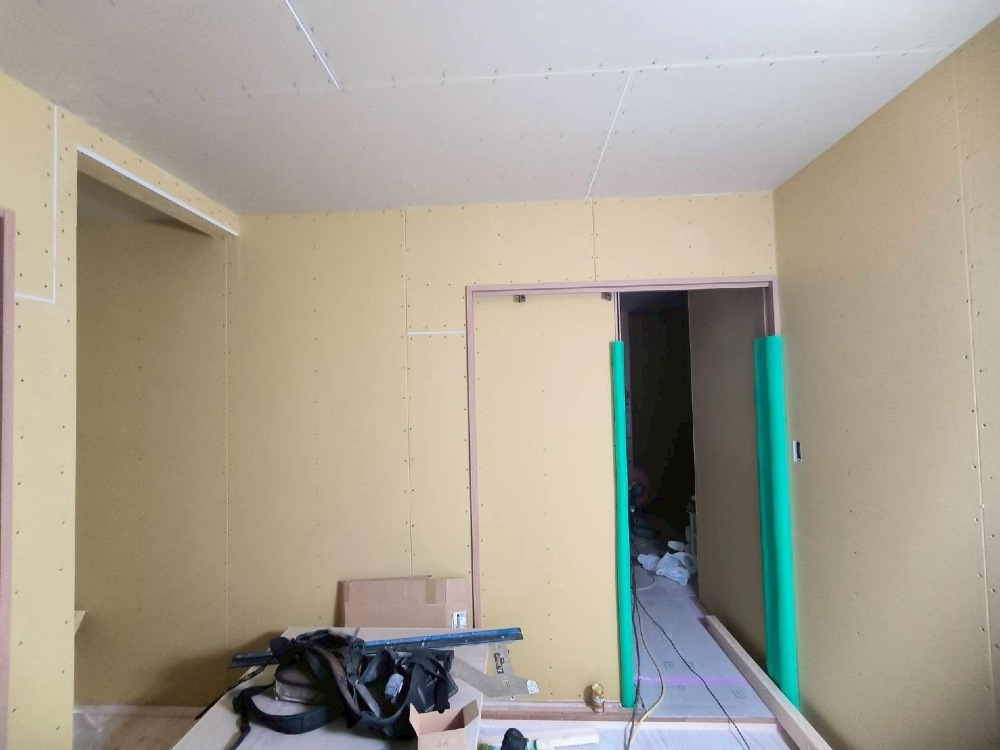

木工事2階外部回り桁上ボード貼り、2階間仕切り壁ファイヤーストップ取付、一階和室畳寄せ取付、和室押入れ中段、枕棚用下地の取付を行いました!

2. 2026年04月27日
外壁工事

外壁工事

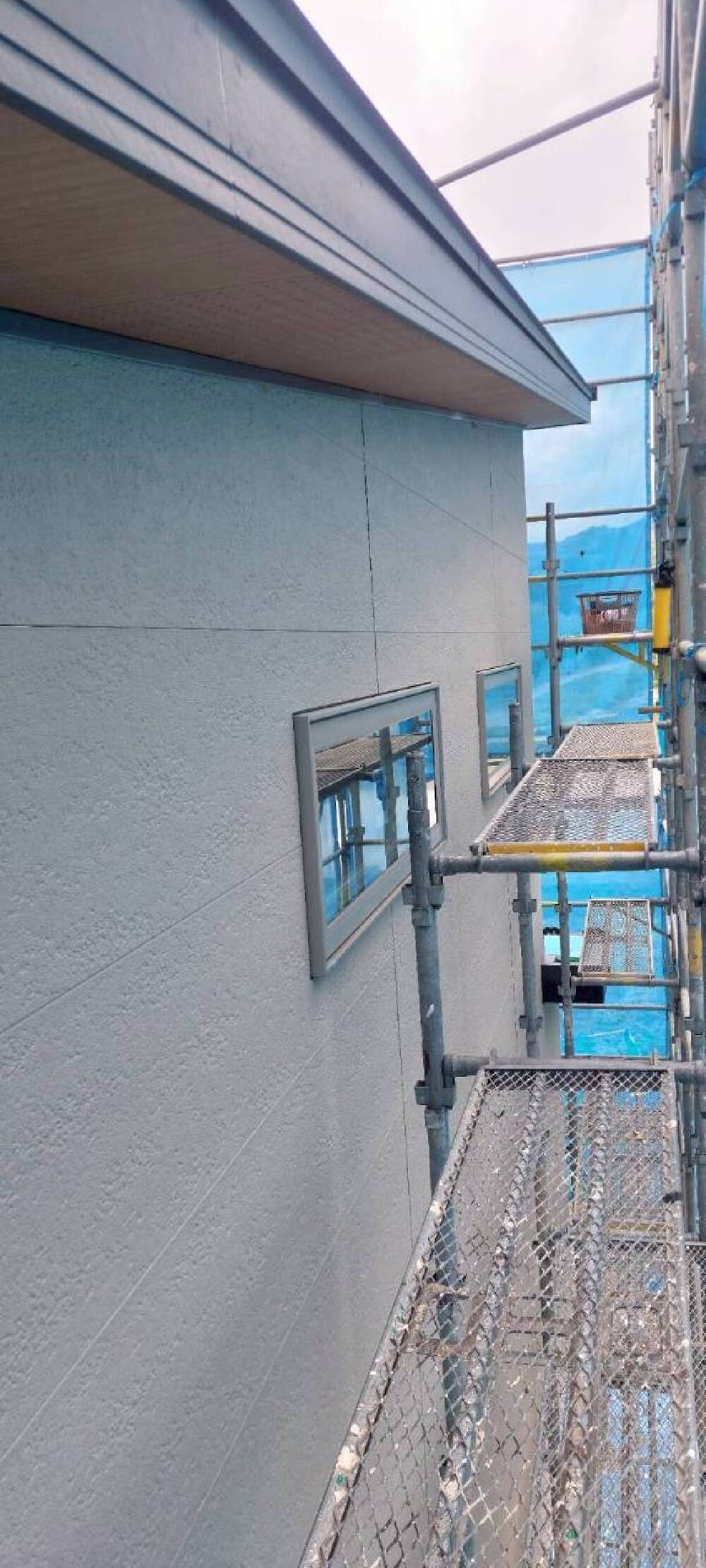

本日外壁工事作業進めさせていただきました👷
工事のほう順調に進んでおります🙂‍↕️

3. 2026年04月25日
木工事

木工事

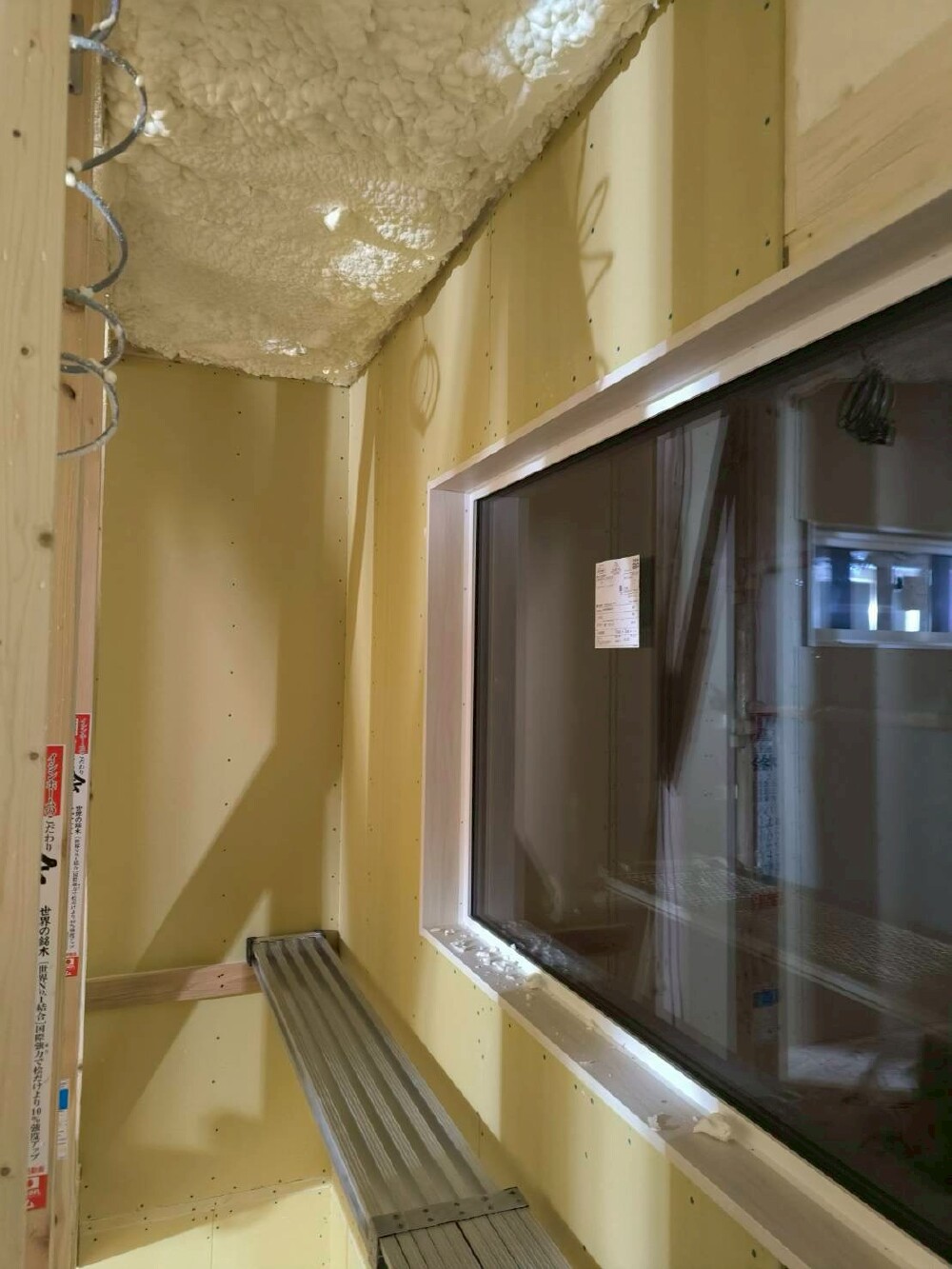

本日の工事は、玄関手摺下地、玄関回り外部ボード貼り、防湿シート貼り、
2階階段回りボード貼り、寝室ボード貼り工事をさせて頂きました👷🏻‍♂️

4. 2026年04月24日
木工事

木工事

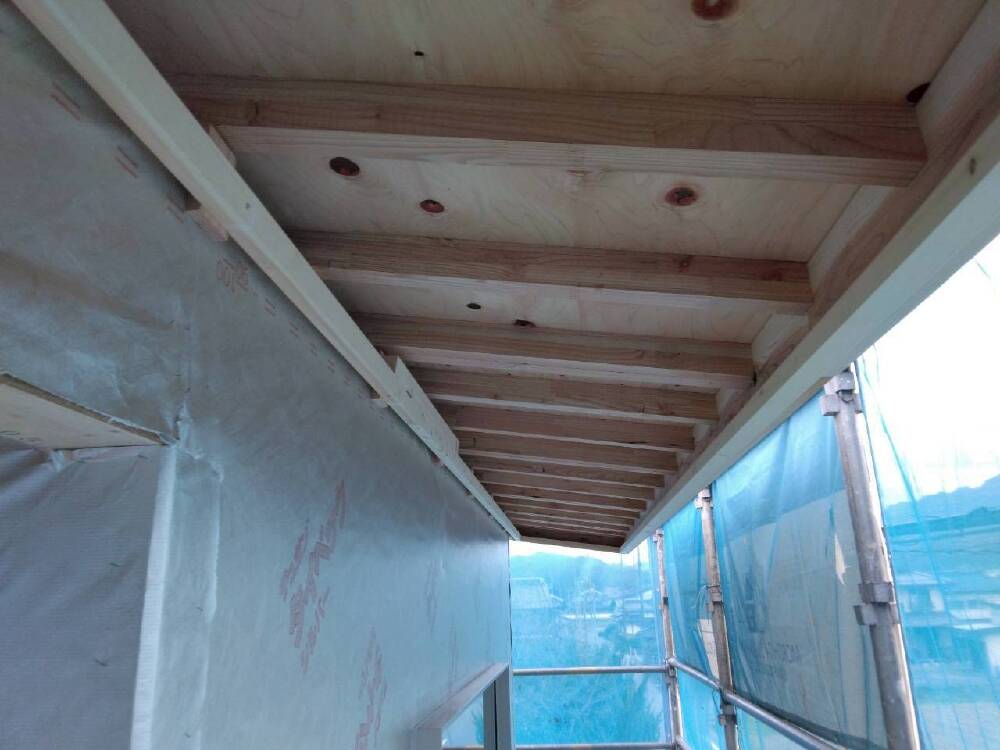

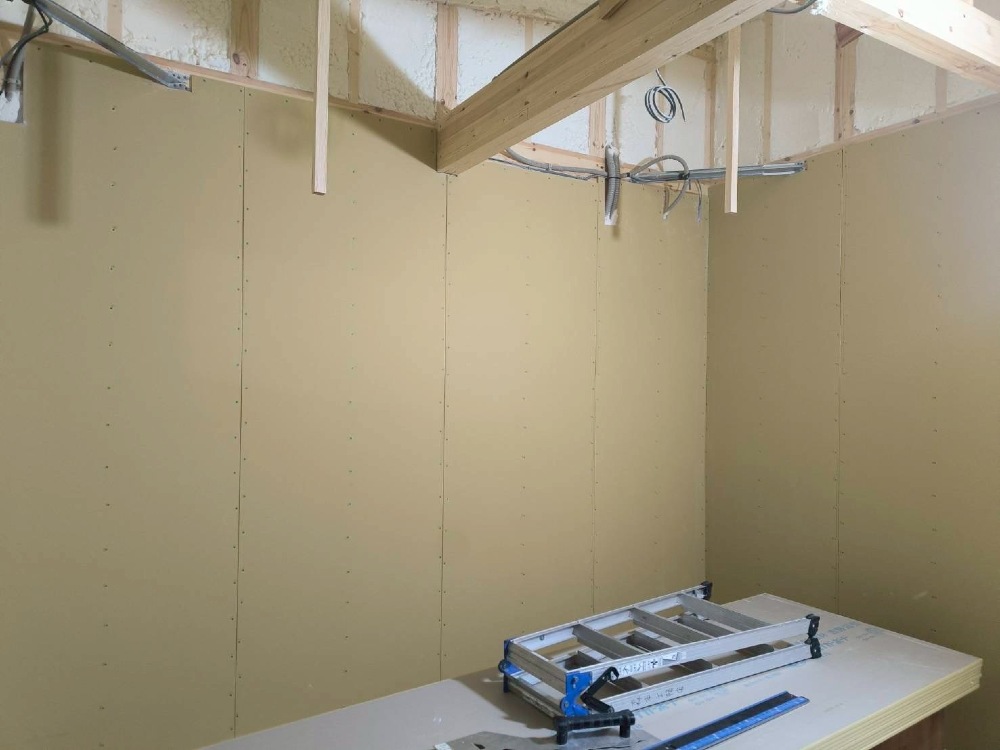

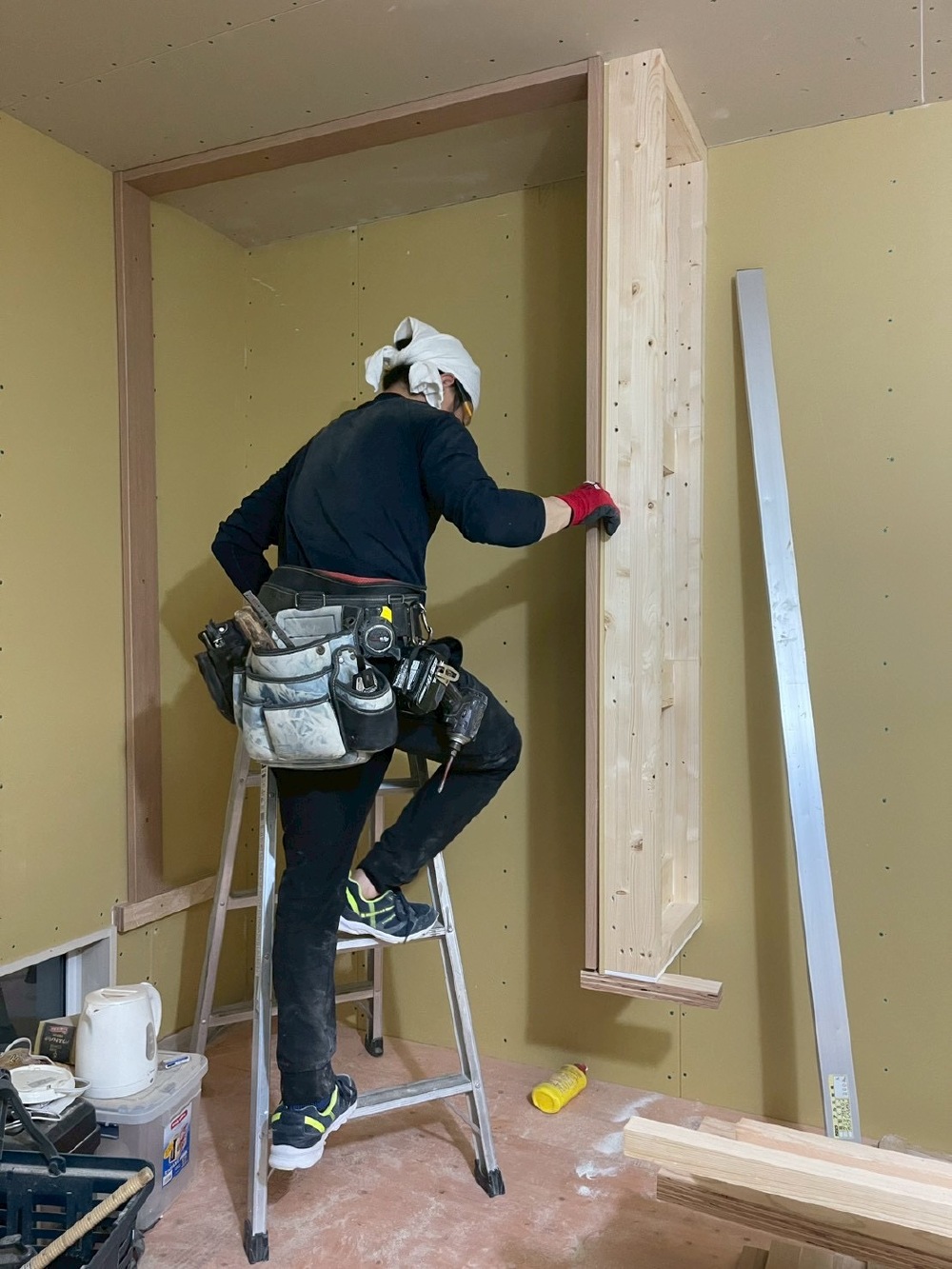

バルコニー軒天貼り、1階外壁面ボード貼り、2階外壁面ボード貼り、テレビ取付壁補強、畳スペースクローゼット下地補強の施工を行いました!

5. 2026年04月22日
木工事

木工事

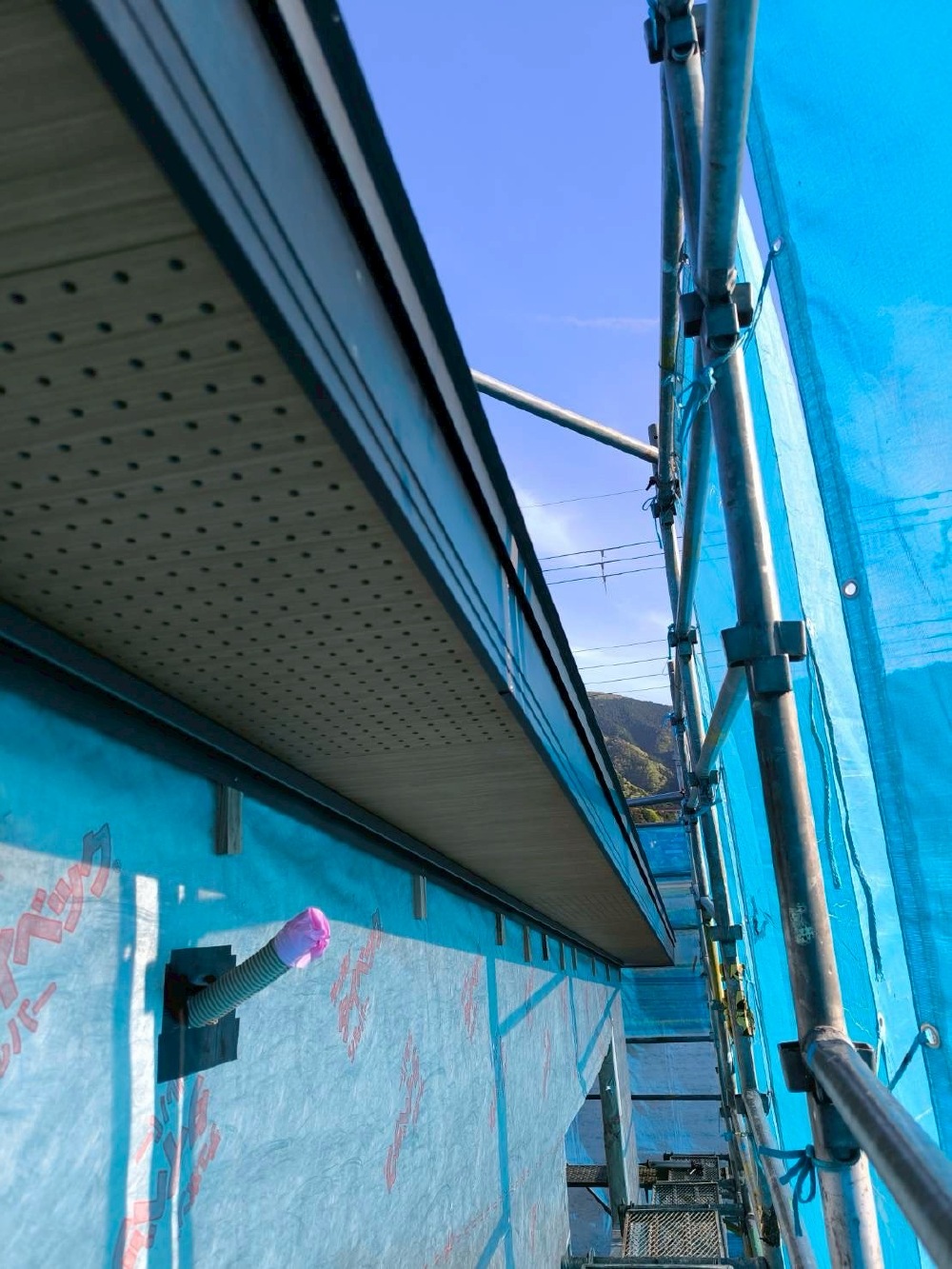

下屋根軒天コーキング仕舞い、大屋根コーキング、タッチアップ仕舞いの施工を進めました。

6. 2026年04月17日
木工事

木工事

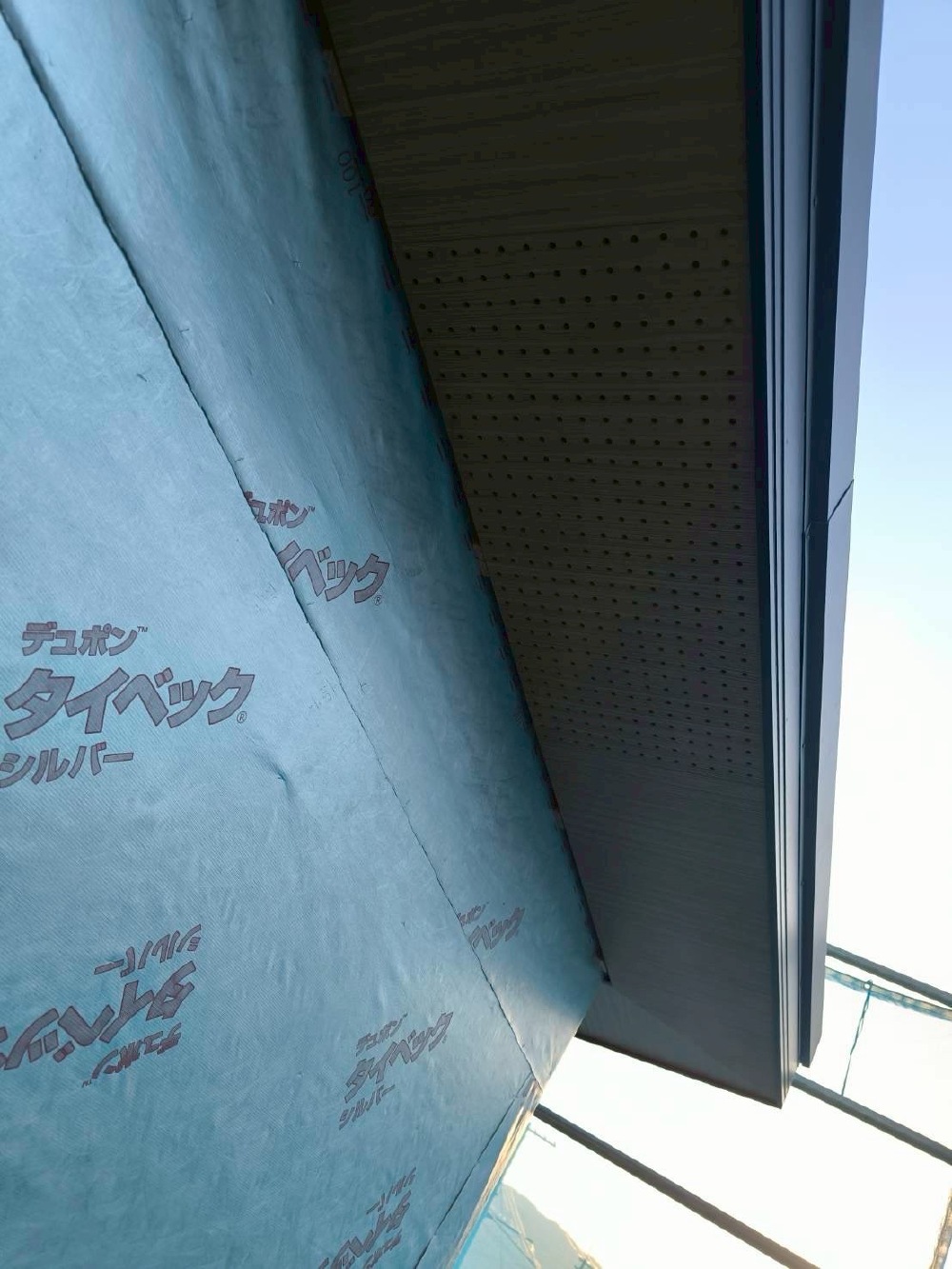

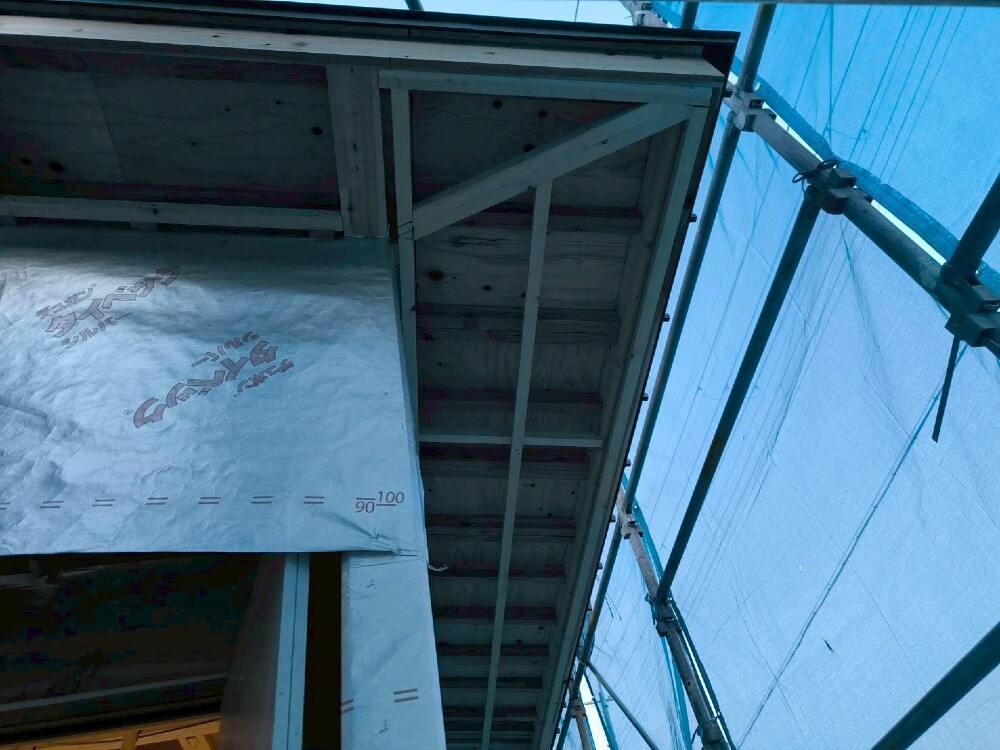

昨日に引き続きまして、下屋根軒天貼り、ユニットバス内天井・壁耐水ボード貼り、天井下地工事等進めております。
外部では太陽光パネルの設置が完了いたしました✨

7. 2026年04月10日
木工事

木工事

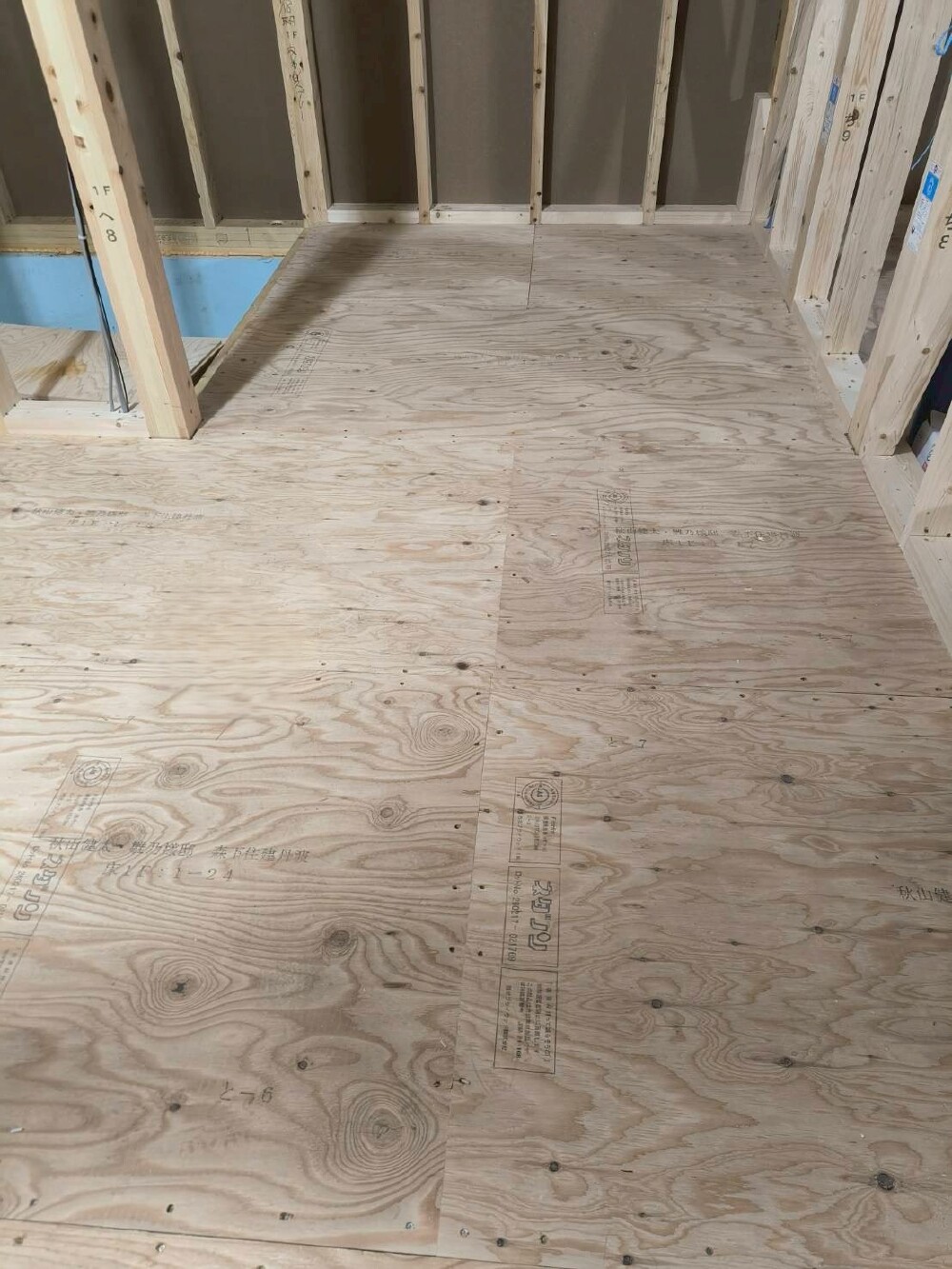

床合板の釘仕舞いなどの工事を進めております。
釘仕舞いとは、釘の浮きや打ち込み不足を確認し、しっかりと整え、床鳴り防止にもつながる大切な工程です。

8. 2026年04月09日
木工事

木工事

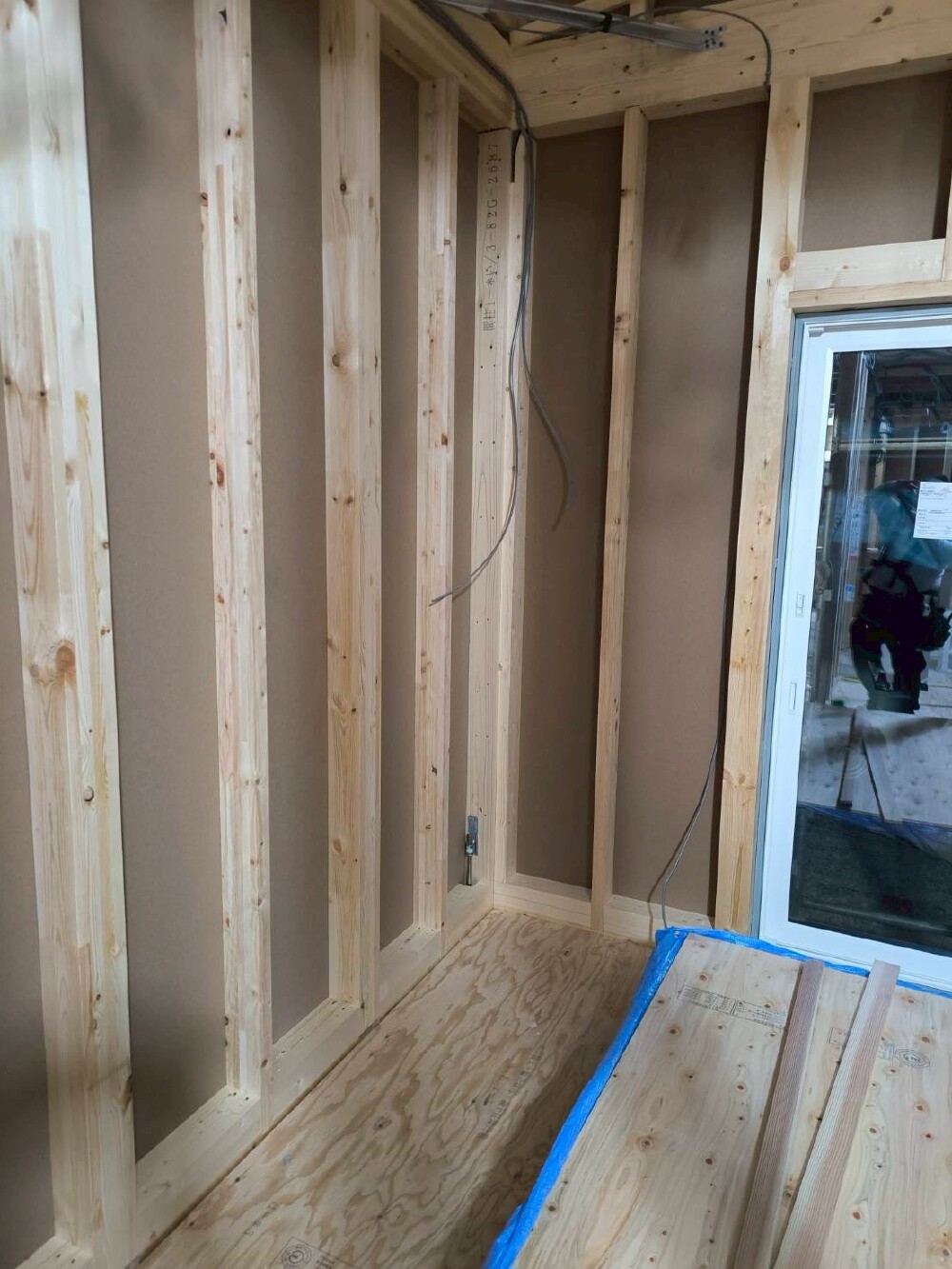

1階の軒天下地工事を行いました。
この後の仕上げに向けて、しっかりと準備を進めています。

9. 2026年04月08日
電気工事

電気工事

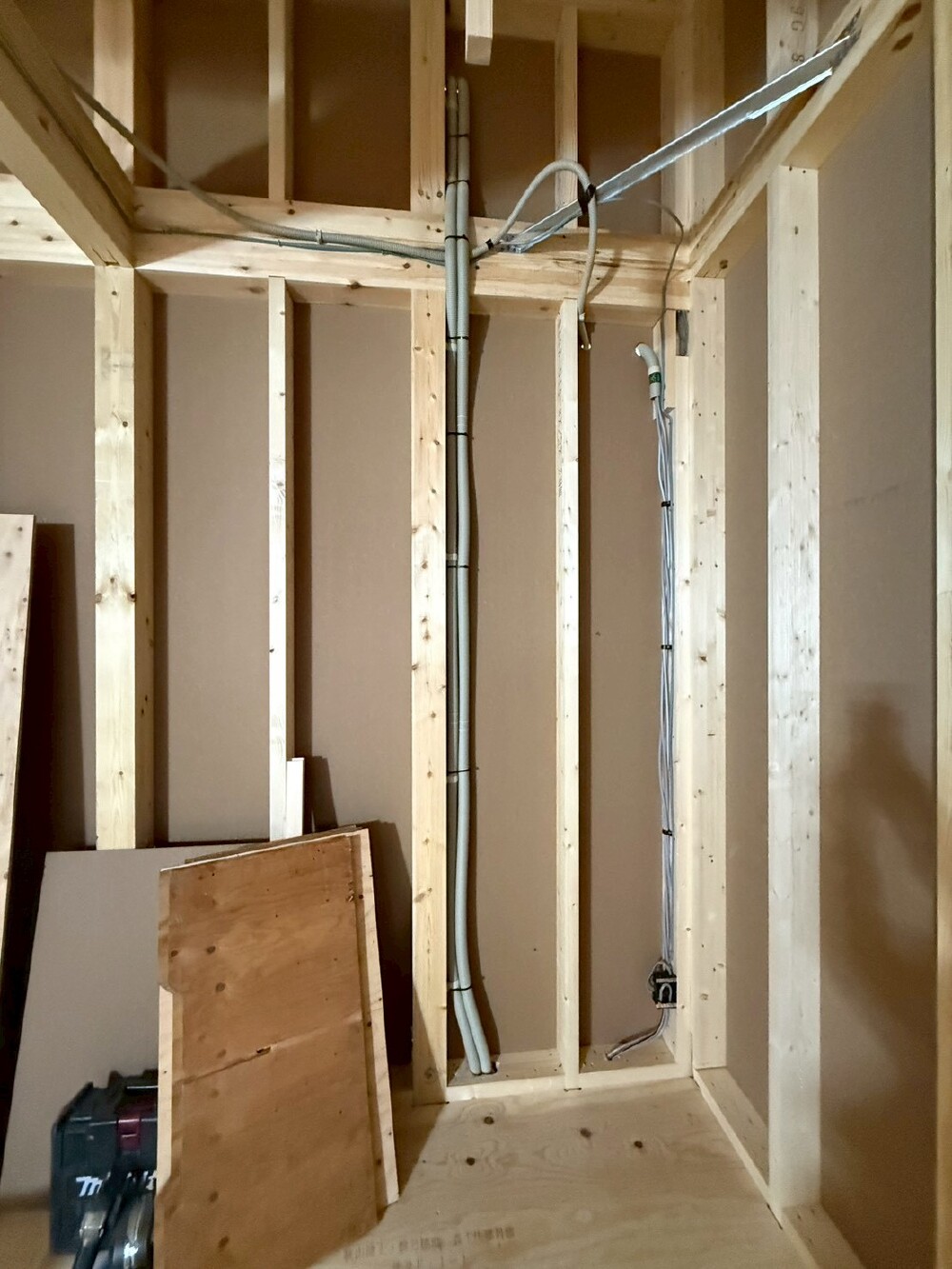

配線・結線作業および外部の穴あけを行いました。

10. 2026年04月07日
電気工事

電気工事

配線、スイッチボックス取り付けなど入らせていただいてます。

11. 2026年04月07日
木工事

木工事

軒天下地工事をさせて頂きました。

12. 2026年04月06日
木工事

木工事

木工進めていただいています!

13. 2026年04月04日
防水検査

防水検査

外壁工事でタイベックシルバーという反射断熱材シートの施工をさせて頂きました。
吹き付け断熱と反射断熱シートを併用するので、従来の家に比べて約2.4倍の断熱性能がある外壁下地です😀
内断熱と外断熱を併用しているので、最高の断熱構造にもなります👆
おまけに湿気をコントロールする、呼吸する材料です。
湿気は外に逃がし、雨粒は入れません🌧

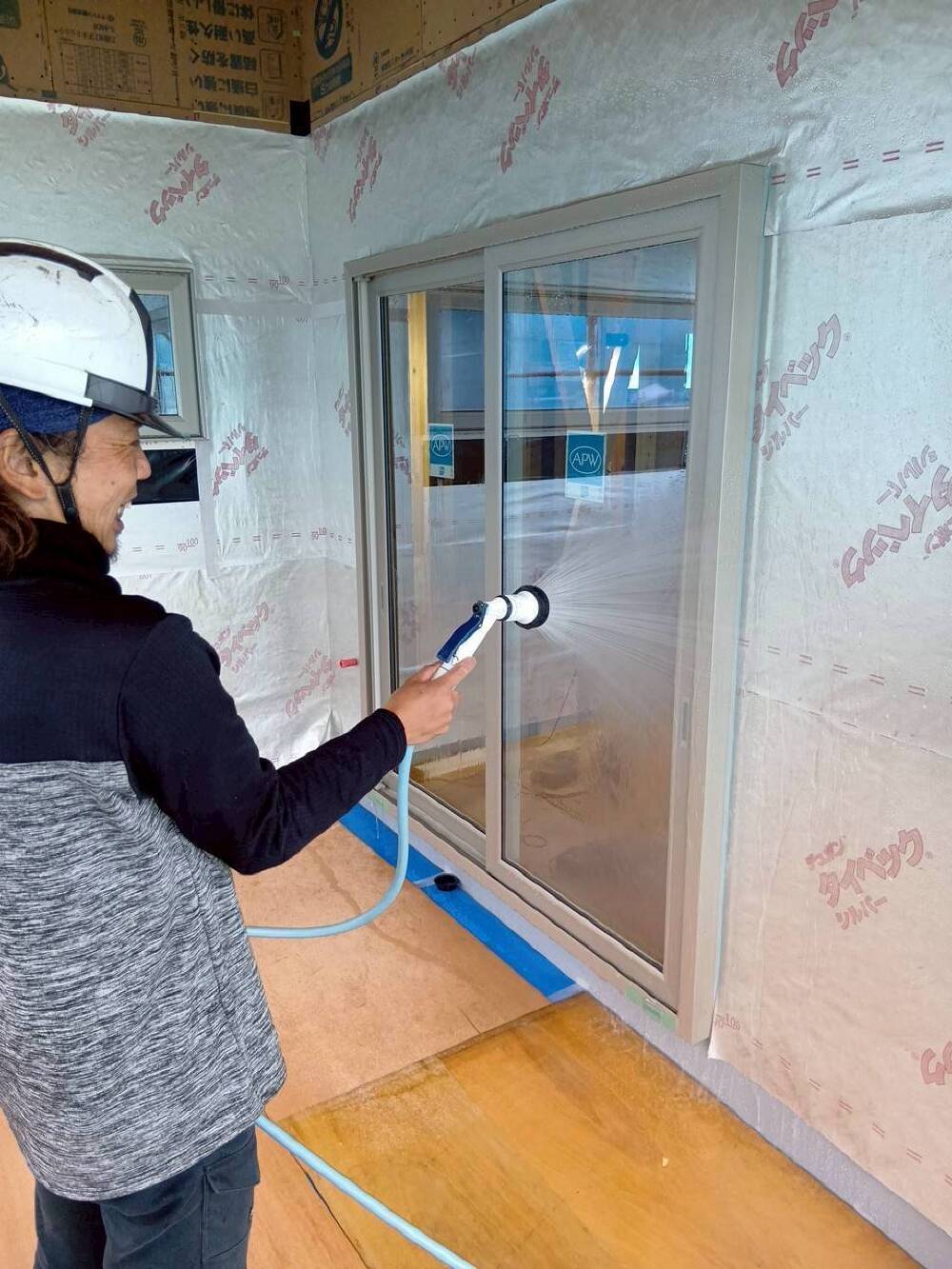

施工後に防水検査をさせて頂きました。窓一つ一つに水を放水して室内に水漏れがないか確認する検査となっています。検査結果は合格💮でした。
これから外壁工事に移りますのでお楽しみにください!!

14. 2026年04月02日
中間検査

中間検査

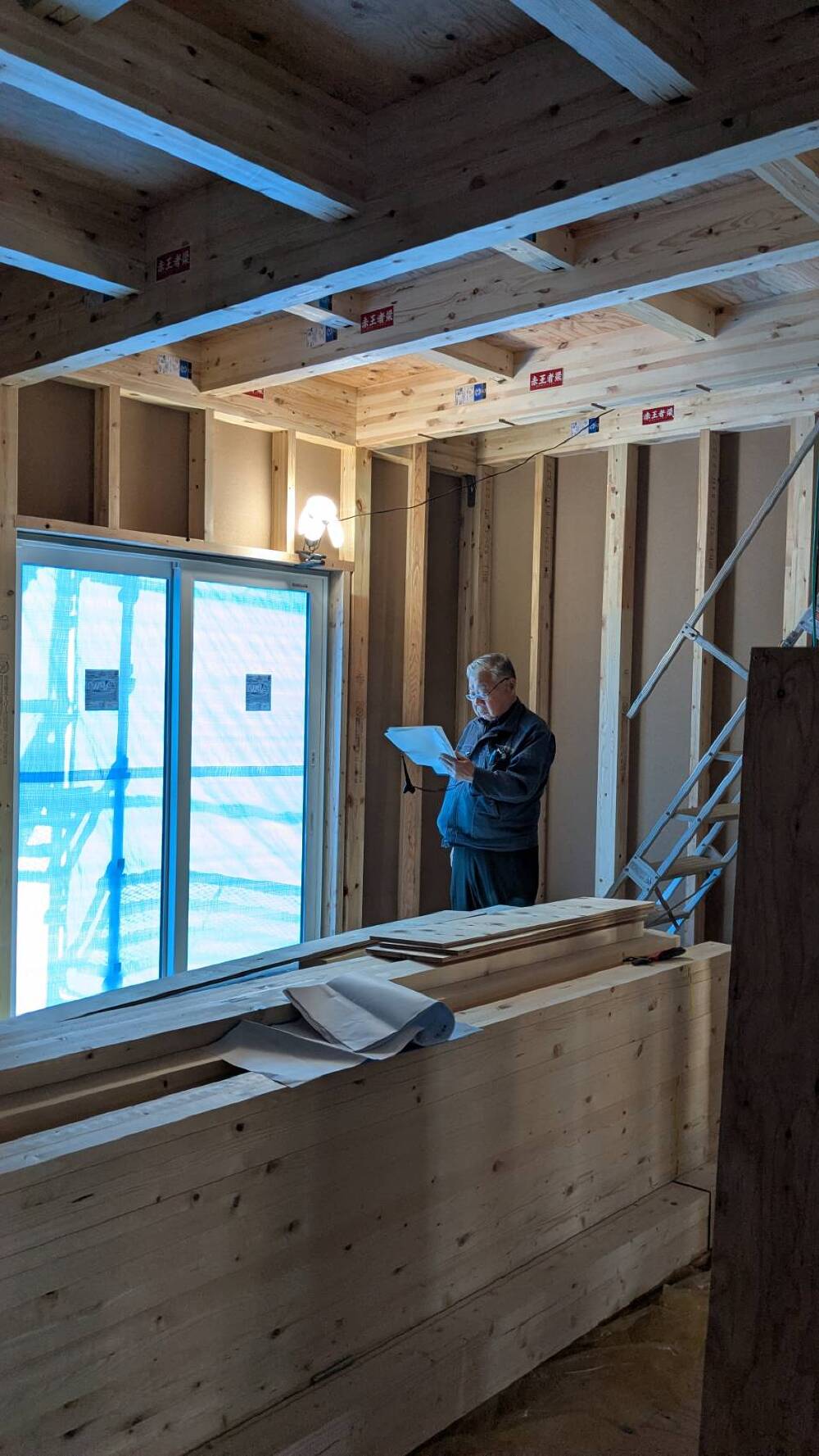

役所の検査員に来ていただいて中間検査をさせて頂きました👷
設計図面通りに施工されているか、重要な金物・構造部材が施工されているかなど検査させて頂きました。
検査は問題なく合格💮です。

15. 2026年03月31日
バルコニー防水工事

バルコニー防水工事

バルコニー部分の防水工事をさせて頂いています。
イシンホームのバルコニー防水は、板金を重ねた防水です👌
従来はシート防水やFRP防水と言われるものを使っていましたが、長期間使用すると材料が劣化してしまうのが難点でした😥
この防水に変えて、バルコニーの雨漏りが無くなりましたのでご安心ください🙆

16. 2026年03月31日
屋根工事

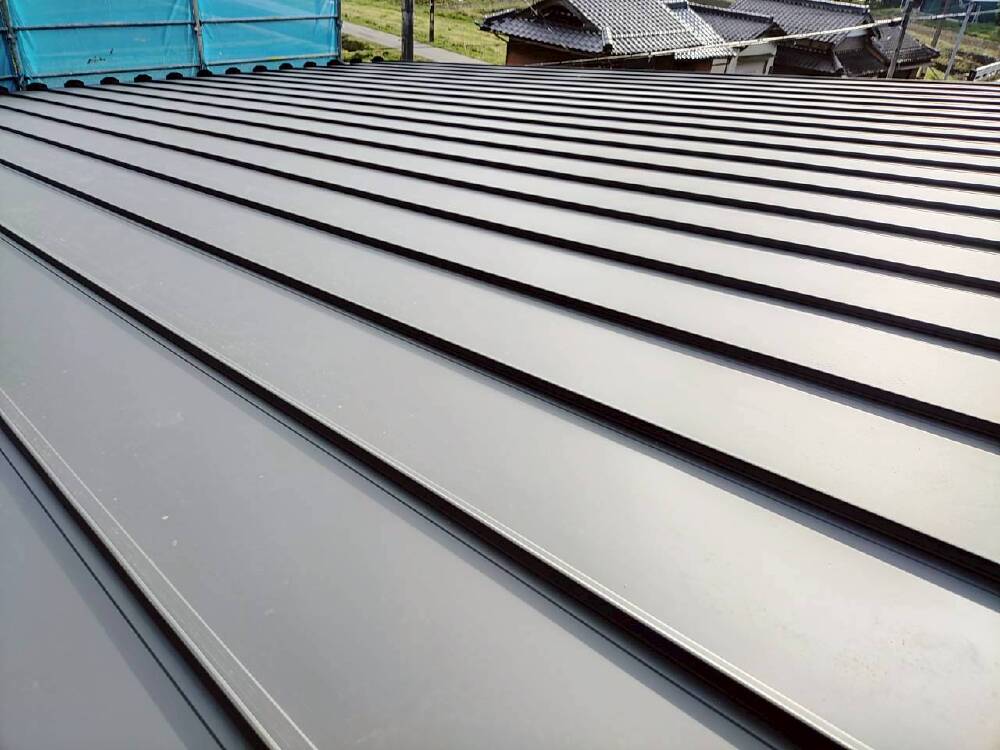

屋根工事

化粧屋根材のガルバリウム鋼板の施工をさせて頂きました⛑
施工時には上履きに履き替えて作業させていただいていますので屋根材の上に泥や土が上がりませんので綺麗な仕上がりとっなておりますのでご安心下さい。

17. 2026年03月30日

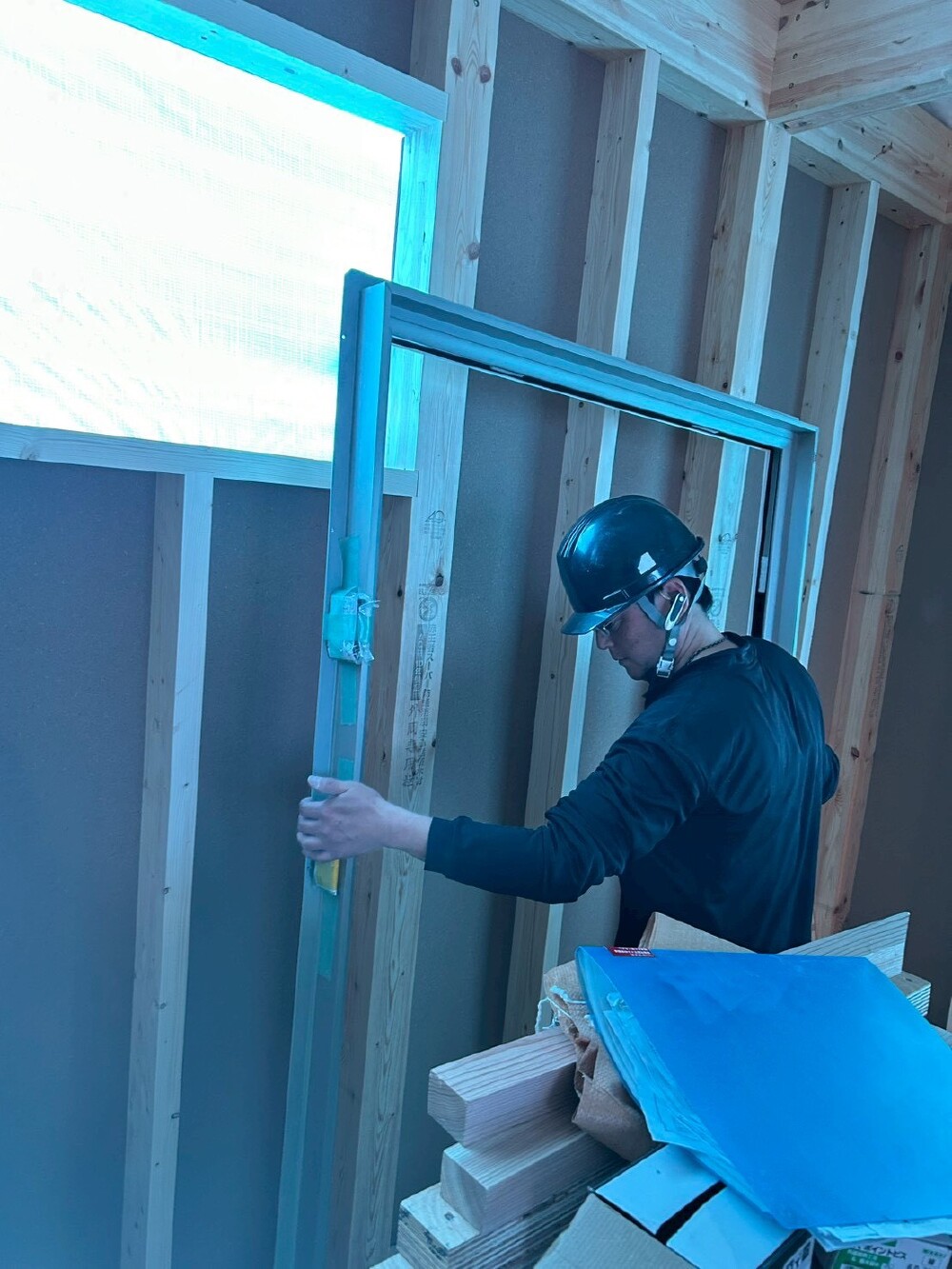

サッシ工事

サッシ工事

サッシが搬入されましたのでサッシの取付をさせて頂いています🔨
サッシは樹脂サッシなので結露の発生が少なく、熱の出入りを軽減しますので電気代の節約にもつながります!!

18. 2026年03月28日

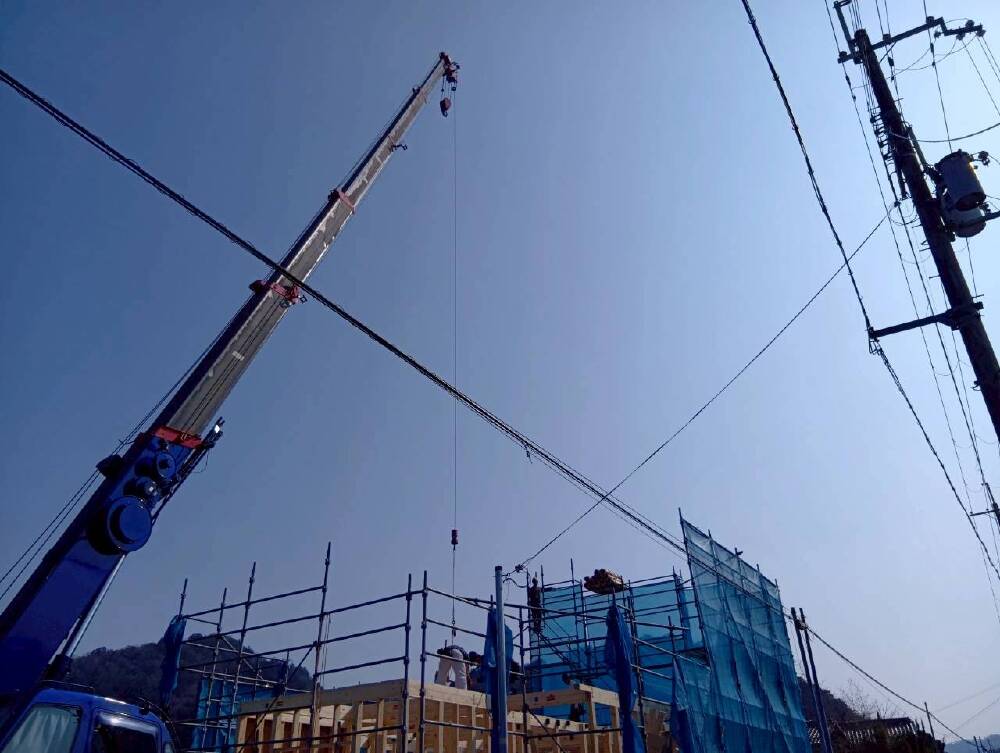

㊗上棟

㊗上棟

A様 本日は上棟おめでとうございました✨✨
マイホーム🏠の骨組みが出来上がり本格的に家づくりがはじまりますね。
これからどんどん形になっていきますのでお楽しみください。

19. 2026年03月23日
土台据え工事

土台据え工事

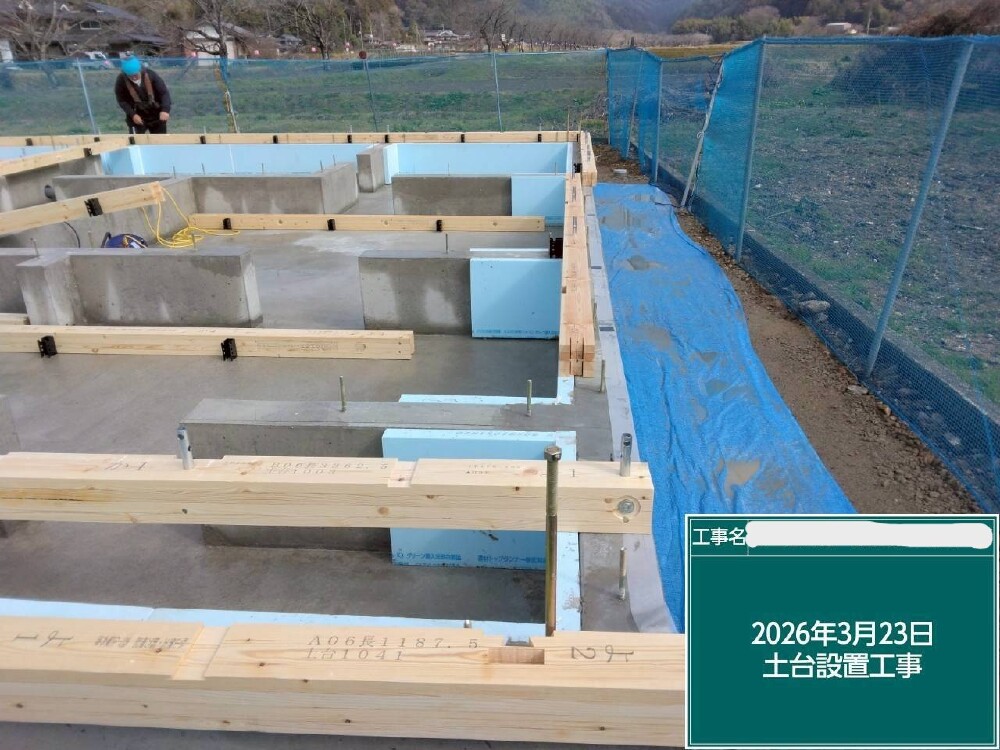

上棟に向けて土台据付工事をさせて頂きました。🔨

20. 2026年03月20日
基礎工事

基礎工事

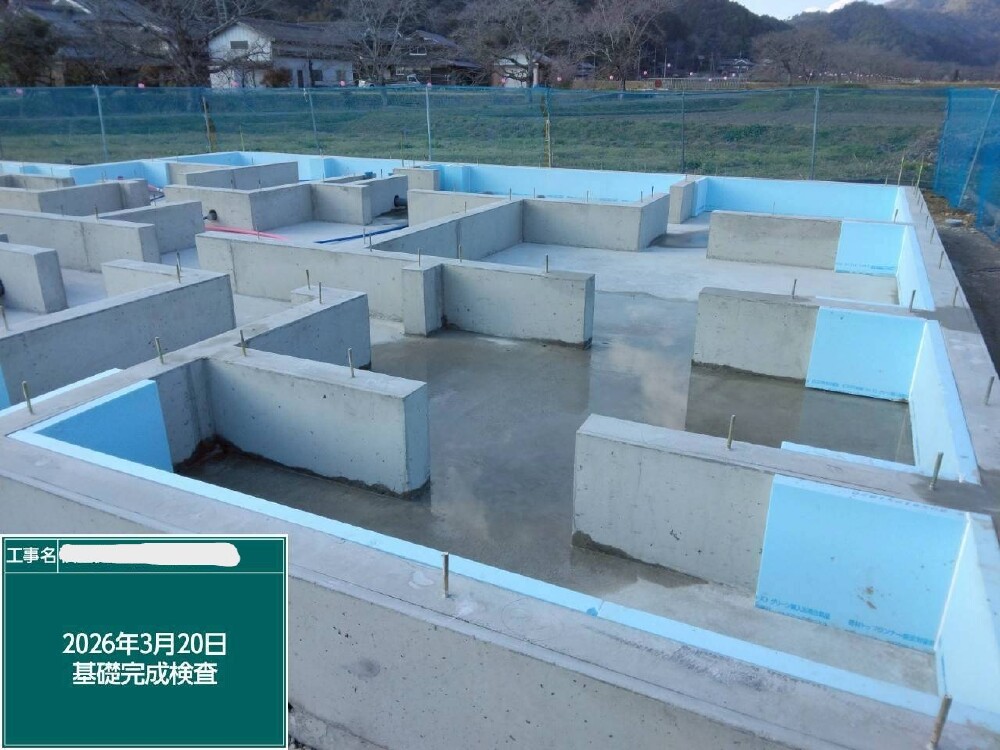

基礎が出来上がりましたので基礎完成検査をさせて頂きました👷
基礎天端が水平になっているか、アンカーボルトの出が規定内かなど確認させて頂きました。
検査結果は合格💮です。

21. 2026年03月17日
給排水設備工事

給排水設備工事

上棟前に、床下の配管工事を行いました。
キッチンやお風呂、トイレで使う水の通り道になる大切な工事です。

22. 2026年03月14日
基礎工事

基礎工事

玄関部にスタイロフォームを設置しました。
外気の影響を受けやすい箇所のため、隙間なく丁寧に施工。断熱性・気密性ともにしっかり確保できました。
見えない部分ですが、快適性アップに重要な工事です。

23. 2026年03月14日
基礎工事

基礎工事

ターミダンシートの敷き込み作業へ。
基礎部分に沿ってシートを丁寧に敷設し、隙間ができないようにしっかりと処理していきます。
このシートは防蟻効果が高く、長期間にわたってシロアリの侵入を防いでくれる優れものです。

24. 2026年03月11日
基礎工事

基礎工事

基礎ベースコンクリートの打設をさせていただきました。
建物を支える基礎部分となる大切な工程です。
打設後はコンクリートがしっかりと固まるよう、養生を行っていきますのでご安心ください。

25. 2026年03月07日
基礎工事

基礎工事

ベースコンクリート打設後、基礎立上り部分の型枠の組立てとアンカーボルトの取付作業を行いました。

その後、アンカー検査を実施し、型枠やアンカーボルトが設計図面通りに施工されているかを確認させていただきました👷

検査の結果は合格です💮

検査完了後、基礎立上り部分のコンクリート打設を行います。

26. 2026年03月02日
配筋検査

配筋検査

配筋検査をしました👷
設計図面通りに鉄筋が組みあがっているか、間隔が200㎜以内で施工されているかなど確認させて頂きました👷
検査は合格💮しましたのでご安心ください。
この後ベースコンクリートの打設をさせていただきます。

27. 2026年02月27日
基礎工事

基礎工事

砕石の上に、ターミダンシートと呼ばれる防湿シートの敷き込みが完了しました。
ターミダンシートは、地面からの湿気の侵入を防ぐとともに、防蟻効果も備えた大切な部材です。
この上から、基礎の精度を高めるための均しコンクリートを施工します。

28. 2026年02月23日
給排水設備工事

給排水設備工事

基礎工事に先立ち、設備屋さんによる先行配管工事を進めております。

給排水管などの配管は、基礎コンクリート施工前にあらかじめ正確な位置へ設置しておく必要があり、この工程により、完成後も安心して水まわり設備を使用できるようになります。

29. 2026年02月21日
祝・地鎮祭!

祝・地鎮祭!

A様、地鎮祭おめでとうございました✨✨

いよいよ、ここから本格的な家づくりがスタートしますね。
大切な節目となる一日をご一緒できたこと、とても嬉しく思います。

これから始まるお住まいづくり、スタッフ一同一生懸命お手伝いさせていただきますので、どうぞよろしくお願いいたします。

そして何より、これからの時間をぜひ楽しんでください♪
世界にひとつだけの素敵なお住まいが完成するその日まで、しっかりサポートさせていただきます!

30. 2026年02月06日
地縄張り

地縄張り

敷地内に、建物の配置を示すロープ(地縄)を張らせていただきました。
実際の建物の位置や大きさを現地でリアルに感じていただける工程です✨
いよいよ形が見えてきて、完成のイメージもぐっと膨らんできますね😊

31. 2026年01月30日

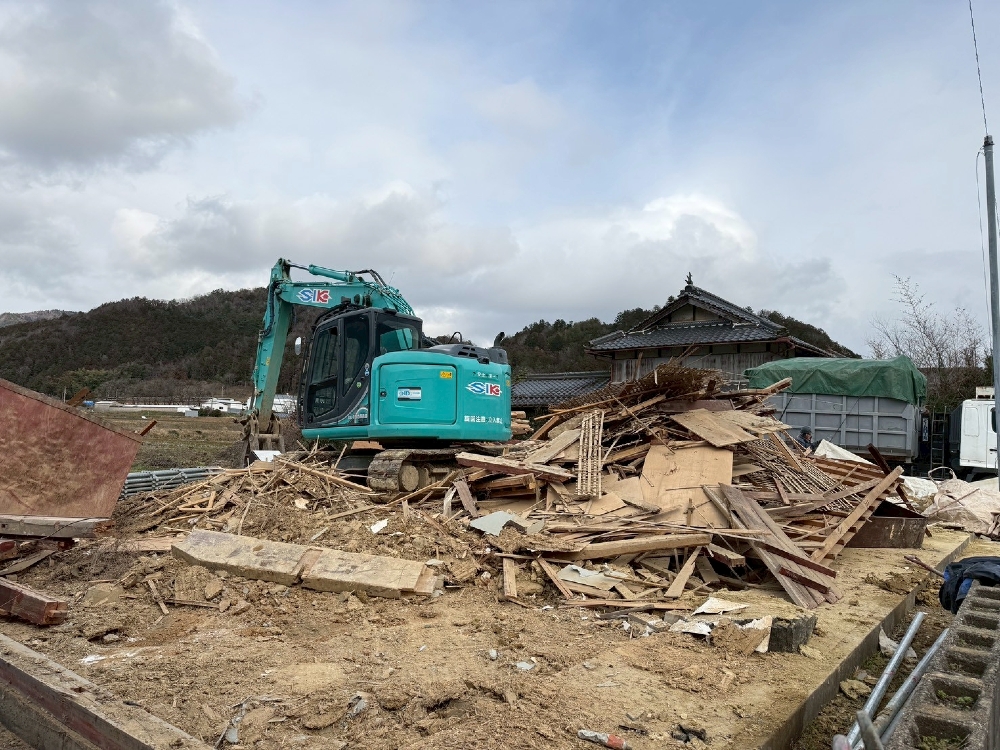

解体工事

解体工事

重機による解体作業も順調に進み、構造材の撤去がほぼ完了しました。
現場内の整理・分別を行いながら、安全第一で作業を進めてまいります。

32. 2026年01月28日

解体工事

解体工事

解体工事が始まっています!
安全に配慮しながら作業を進めていきます。
