丹波市 A様邸

丹波店

増改築・リフォーム工事|増改築・リフォームすべて

建築中レポート

1. 2026年03月11日

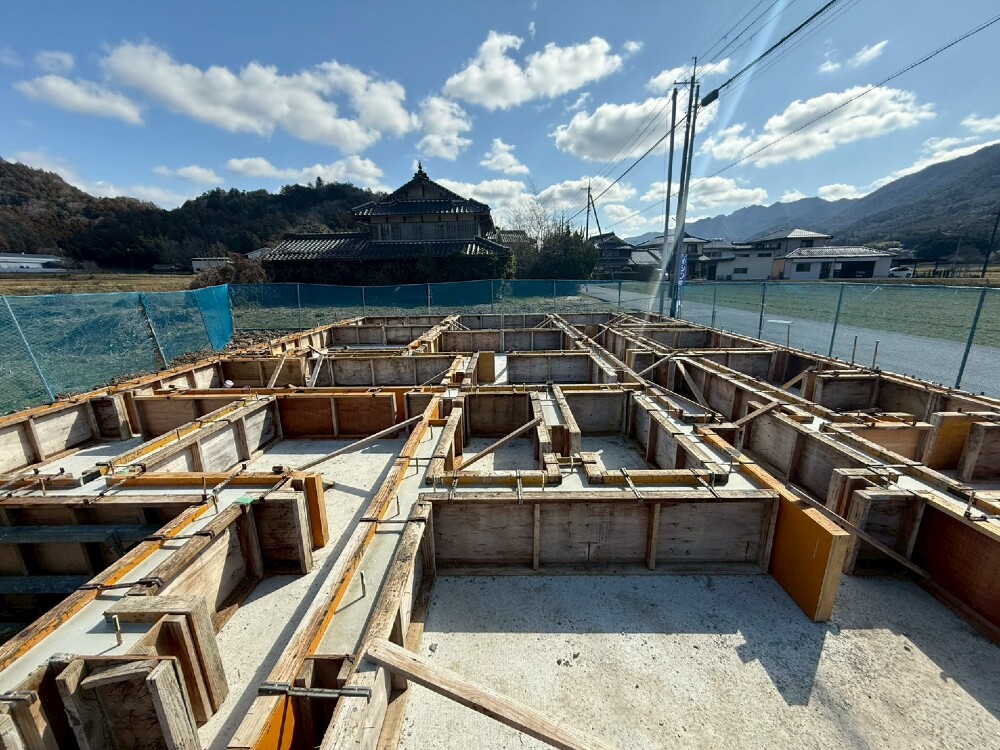

基礎工事

基礎工事

基礎ベースコンクリートの打設をさせていただきました。
建物を支える基礎部分となる大切な工程です。
打設後はコンクリートがしっかりと固まるよう、養生を行っていきますのでご安心ください。

2. 2026年03月07日
基礎工事

基礎工事

ベースコンクリート打設後、基礎立上り部分の型枠の組立てとアンカーボルトの取付作業を行いました。

その後、アンカー検査を実施し、型枠やアンカーボルトが設計図面通りに施工されているかを確認させていただきました👷

検査の結果は合格です💮

検査完了後、基礎立上り部分のコンクリート打設を行います。

3. 2026年03月02日

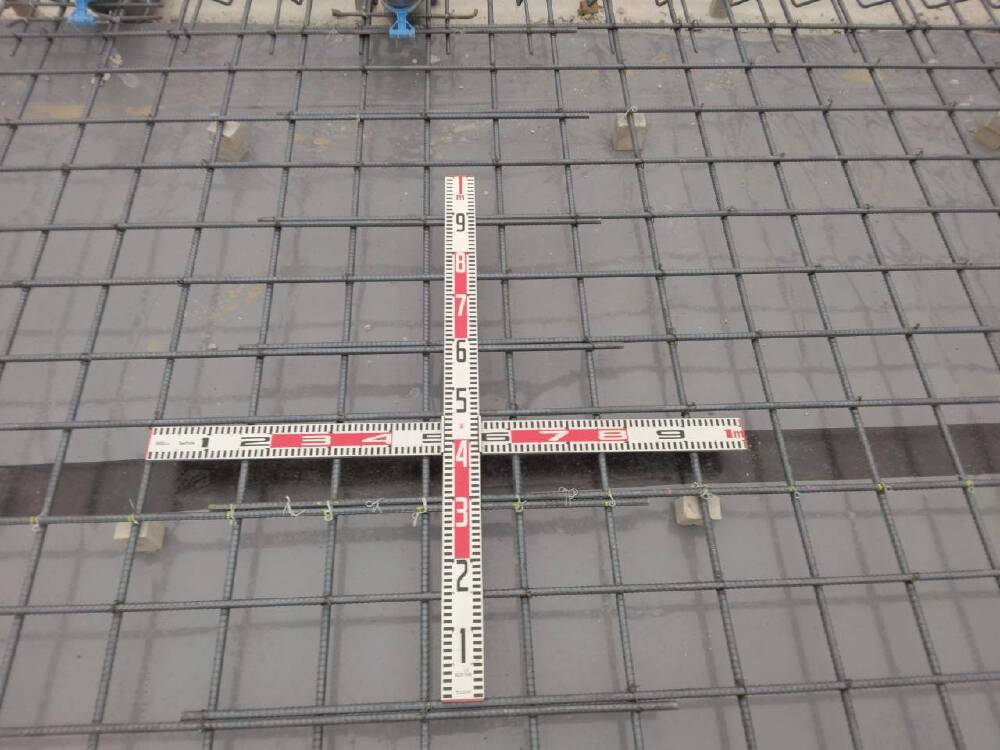

配筋検査

配筋検査

配筋検査をしました👷
設計図面通りに鉄筋が組みあがっているか、間隔が200㎜以内で施工されているかなど確認させて頂きました👷
検査は合格💮しましたのでご安心ください。
この後ベースコンクリートの打設をさせていただきます。

4. 2026年02月27日
基礎工事

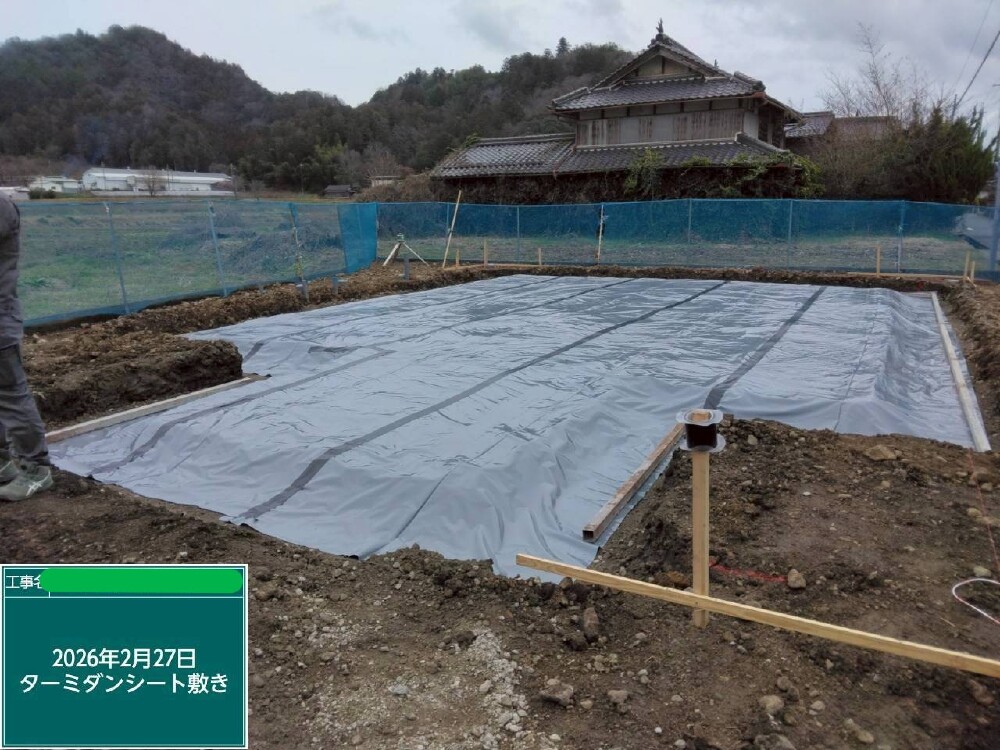

基礎工事

砕石の上に、ターミダンシートと呼ばれる防湿シートの敷き込みが完了しました。
ターミダンシートは、地面からの湿気の侵入を防ぐとともに、防蟻効果も備えた大切な部材です。
この上から、基礎の精度を高めるための均しコンクリートを施工します。

5. 2026年02月23日
給排水設備工事

給排水設備工事

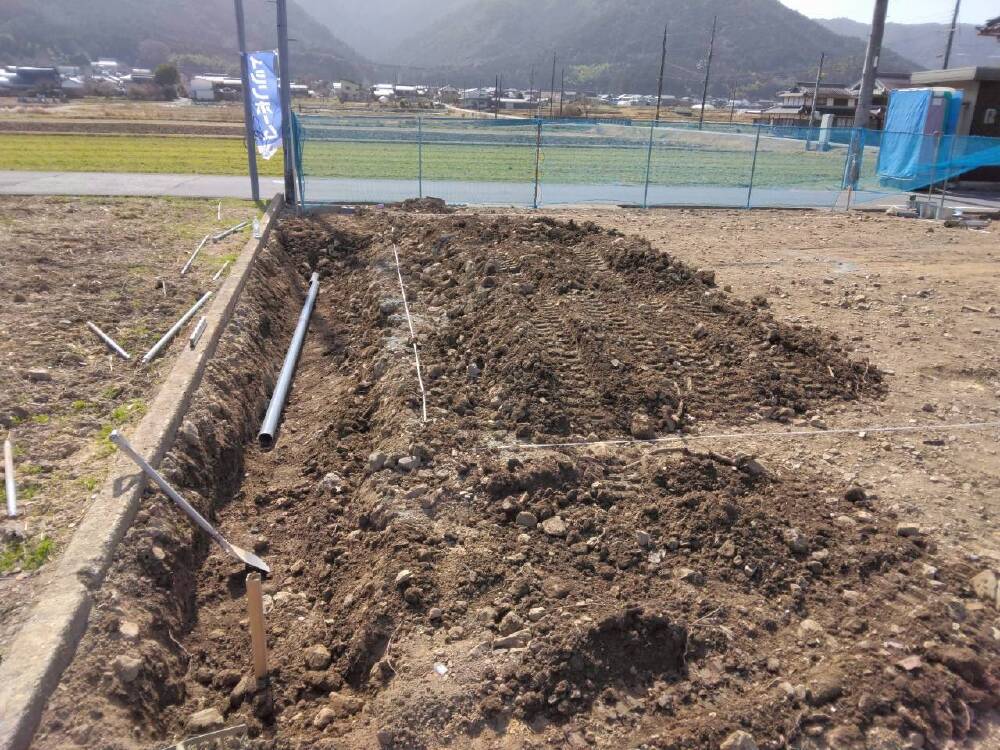

基礎工事に先立ち、設備屋さんによる先行配管工事を進めております。

給排水管などの配管は、基礎コンクリート施工前にあらかじめ正確な位置へ設置しておく必要があり、この工程により、完成後も安心して水まわり設備を使用できるようになります。

6. 2026年02月21日
祝・地鎮祭!

祝・地鎮祭!

A様、地鎮祭おめでとうございました✨✨

いよいよ、ここから本格的な家づくりがスタートしますね。
大切な節目となる一日をご一緒できたこと、とても嬉しく思います。

これから始まるお住まいづくり、スタッフ一同一生懸命お手伝いさせていただきますので、どうぞよろしくお願いいたします。

そして何より、これからの時間をぜひ楽しんでください♪
世界にひとつだけの素敵なお住まいが完成するその日まで、しっかりサポートさせていただきます!

7. 2026年02月06日

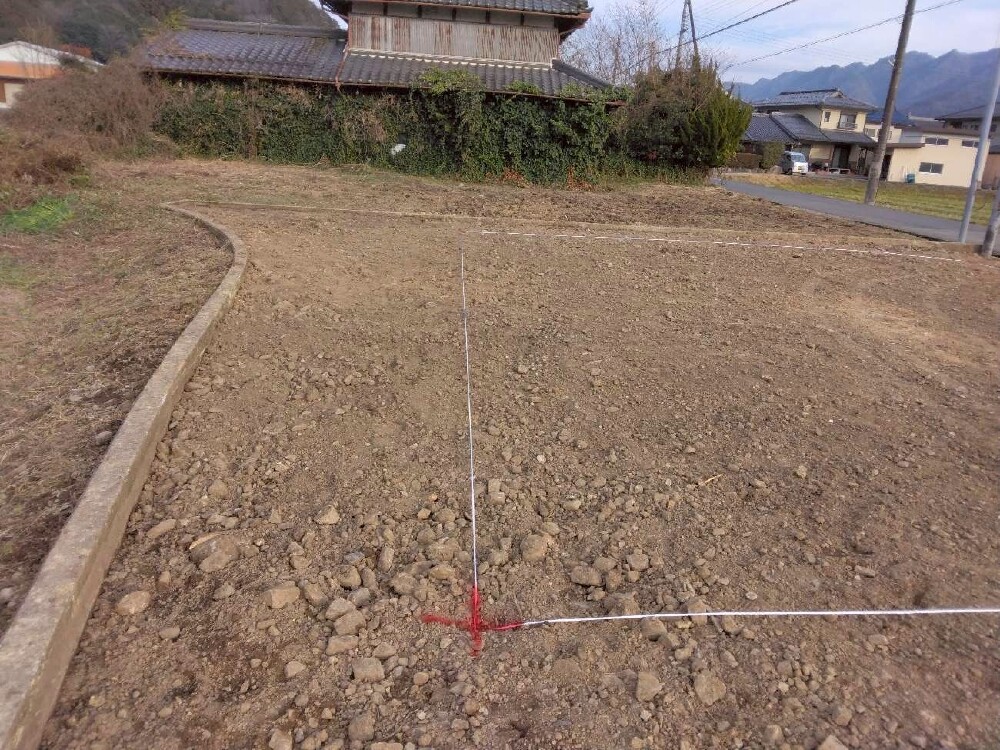

地縄張り

地縄張り

敷地内に、建物の配置を示すロープ(地縄)を張らせていただきました。
実際の建物の位置や大きさを現地でリアルに感じていただける工程です✨
いよいよ形が見えてきて、完成のイメージもぐっと膨らんできますね😊

8. 2026年01月30日
解体工事

解体工事

重機による解体作業も順調に進み、構造材の撤去がほぼ完了しました。
現場内の整理・分別を行いながら、安全第一で作業を進めてまいります。

9. 2026年01月28日
解体工事

解体工事

解体工事が始まっています!
安全に配慮しながら作業を進めていきます。
