建築中レポート
- 1. 2026年06月30日
-

土台敷き工事
本日は、土台敷き工事を行いました。
基礎の上に、建物を支える土台となる木材を丁寧に据え付けています。
一本一本の位置や水平を確認しながら施工を進め、建物の土台となる大切な工程です。
写真に見える青い部分は基礎断熱材です。床下からの冷気を抑え、一年を通して快適な住まいを支える役割があります。
この後はいよいよ上棟へ向けた準備が進みます。
- 2. 2026年06月30日
-
防御シート施工

防蟻シート・グランドシート施工が完了しました!
基礎立ち上がり部分に防蟻シート(虫返し)を施工し、シロアリ対策を行いました。また、建物外周にはグランドシートを敷設し、現場環境を整えています✨
- 3. 2026年06月29日
-

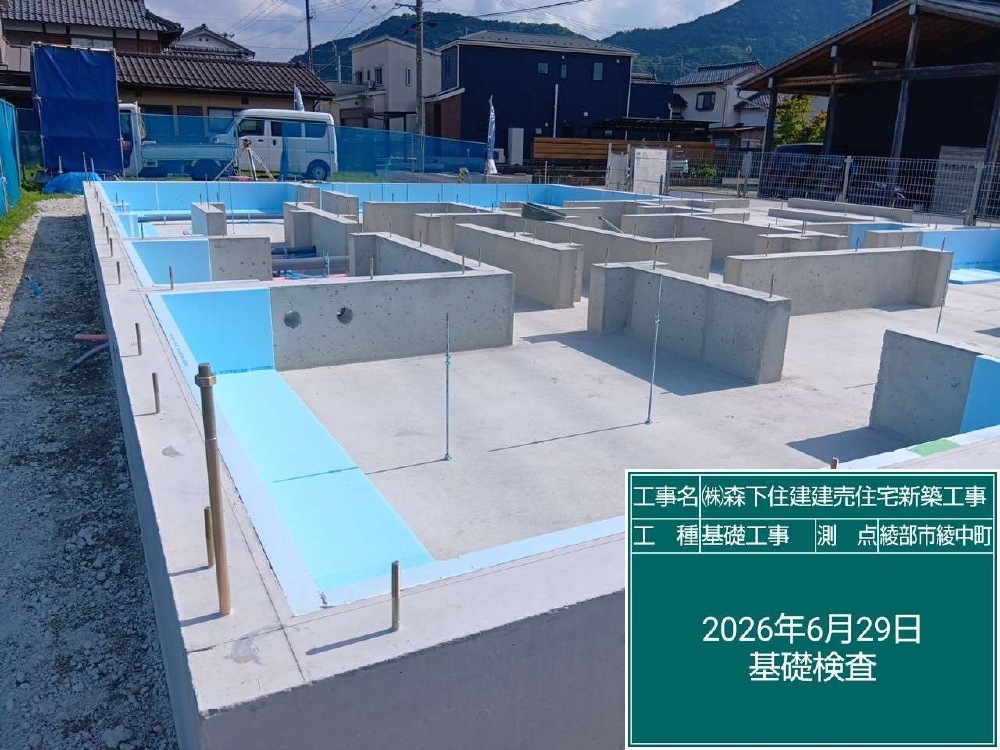

基礎検査
本日は基礎検査を実施し、基礎の寸法や施工状況、アンカーボルトの位置などを確認しました。
完成後には見えなくなる大切な部分だからこそ、細かな点までしっかりチェックし、品質を確認しています。
次はいよいよ土台敷き・上棟へ向けて工事を進めてまいります。🏠✨
- 4. 2026年06月26日
-

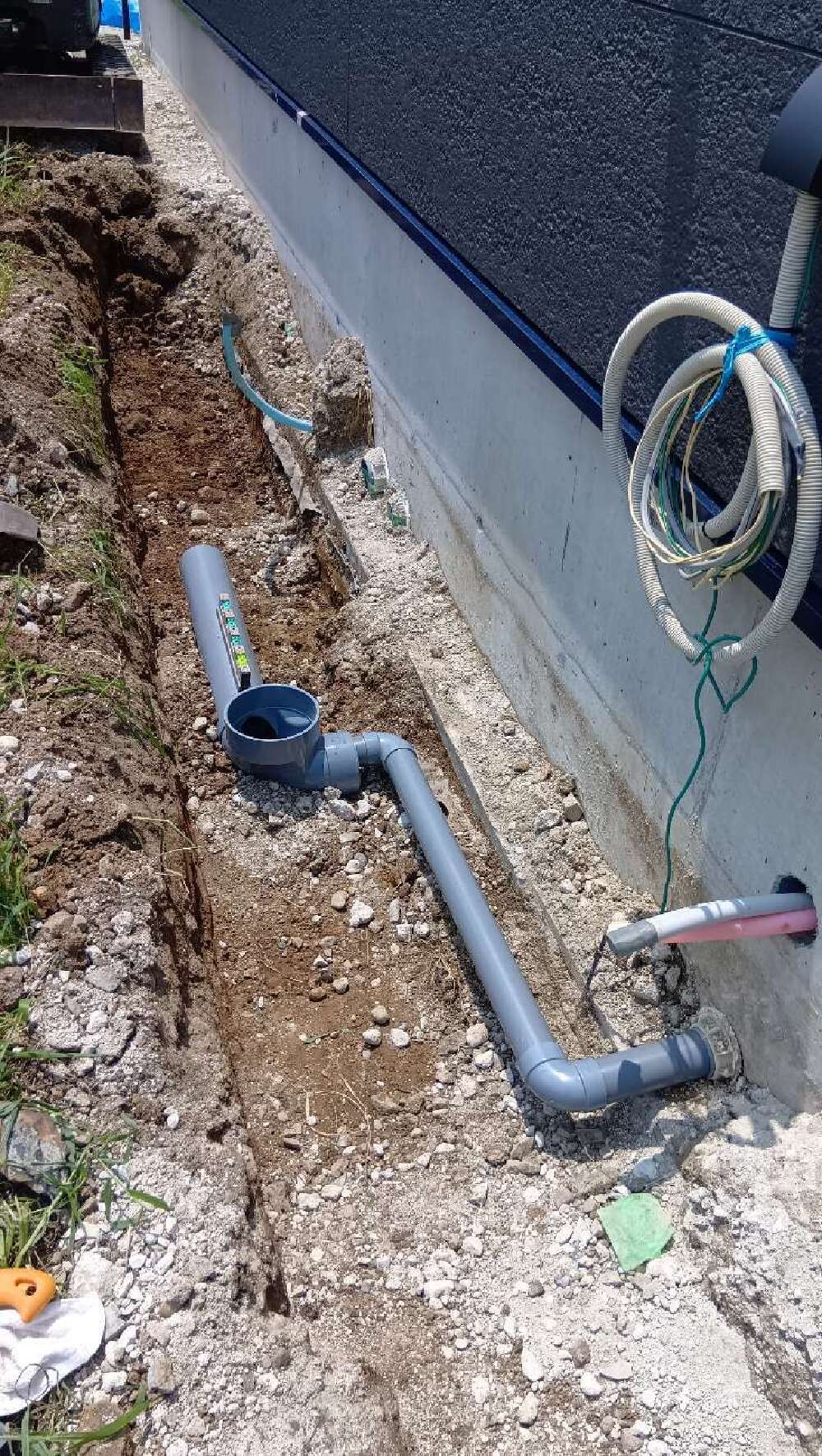

配管工事

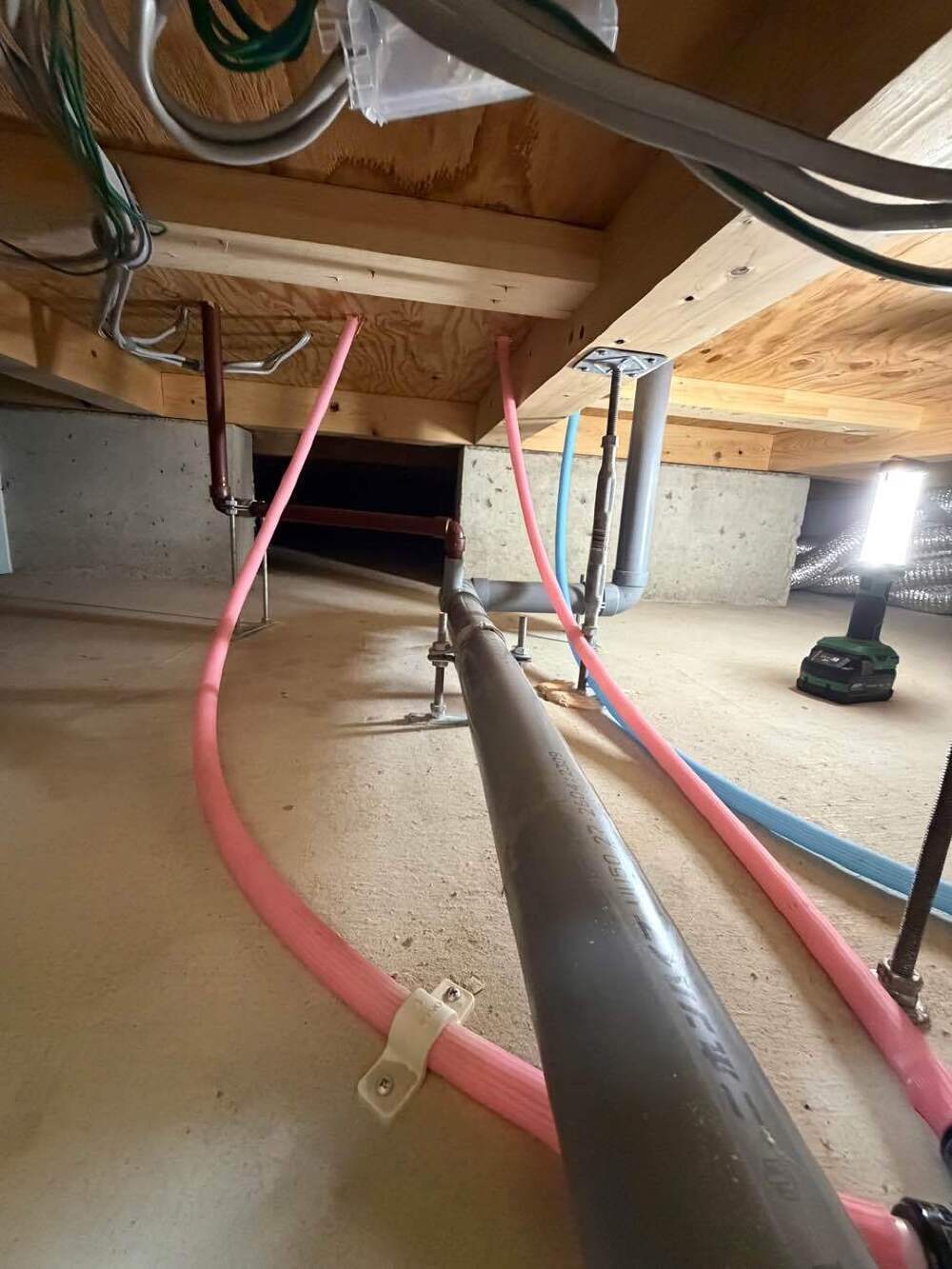

本日は、土間仕込み配管工事を行いました。
給水・給湯・排水などの配管を、図面に沿って正確な位置へ施工しています。
完成後はコンクリートの下に隠れてしまうため、住まいの使いやすさやメンテナンス性にも関わる大切な工程です。
一本一本の配管ルートや接続部を丁寧に確認しながら施工を進めています。
- 5. 2026年06月25日
-

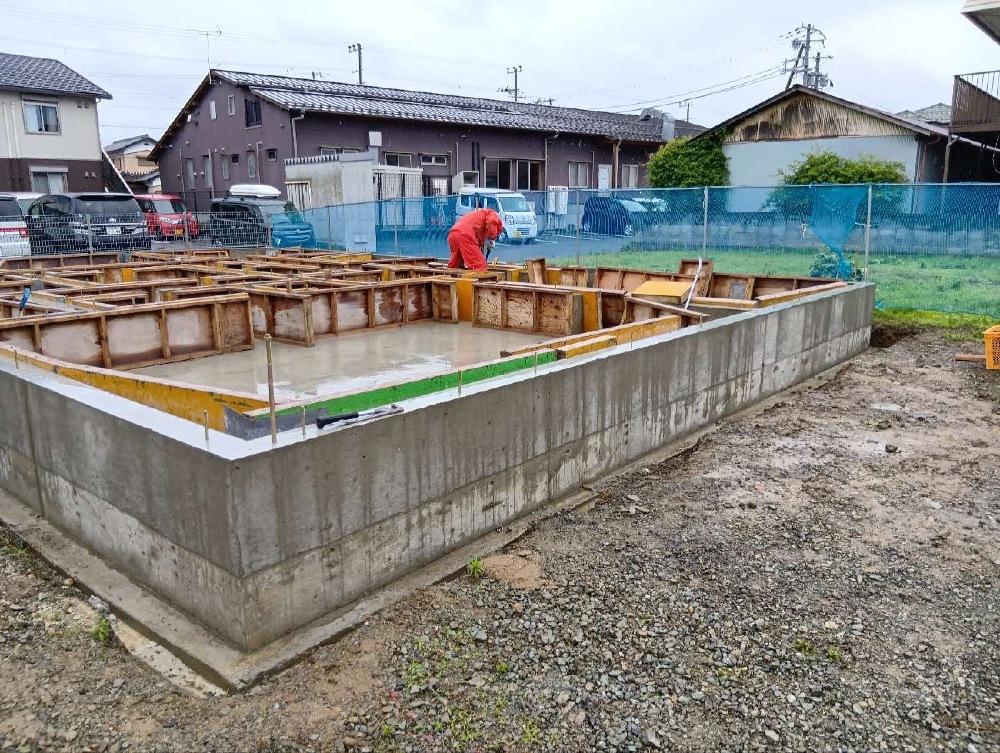

基礎型枠脱型
本日は、基礎の型枠を取り外す脱型工事を行いました。
コンクリートがしっかりと硬化し、建物を支える基礎の全体が見えるようになりました。
明日は玄関ポーチのコンクリート打設を予定しています。
- 6. 2026年06月23日
-

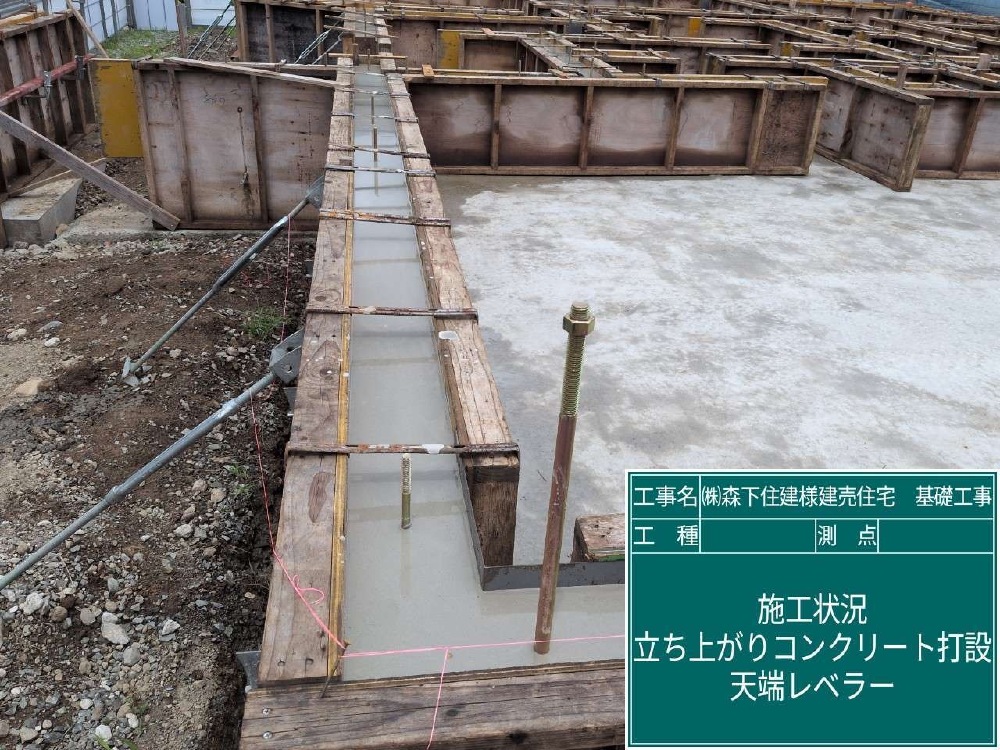

基礎工事

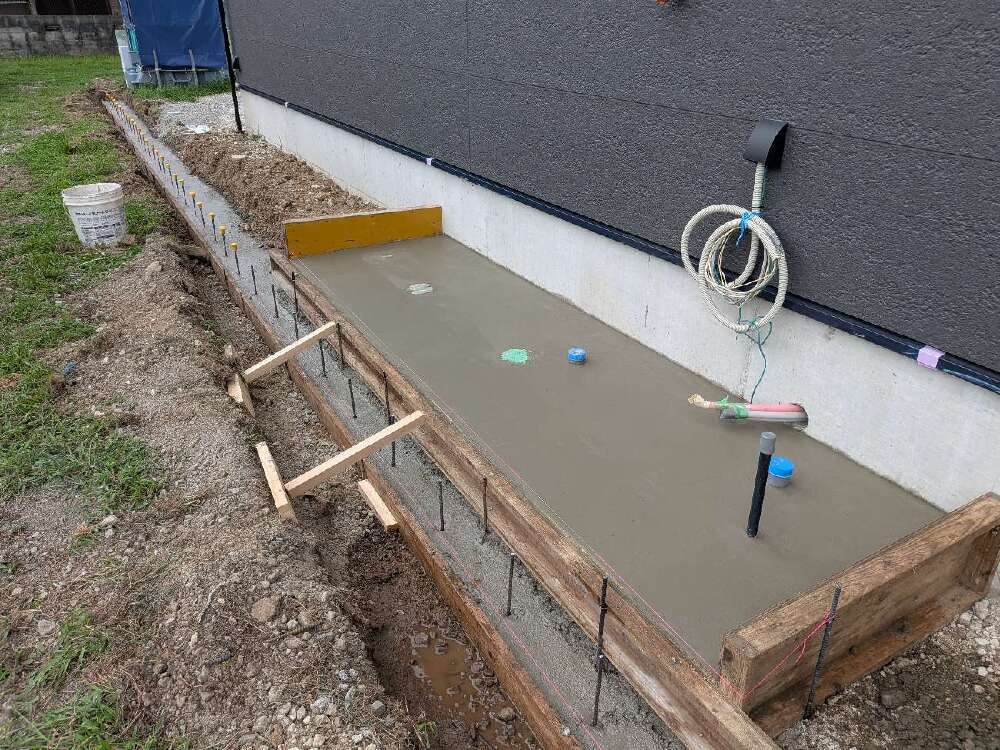

立ち上がりコンクリート打設・天端レベラー施工が完了しました!
基礎立ち上がり部分へコンクリートを打設し、天端レベラーで基礎上面を水平に仕上げました。
- 7. 2026年06月22日
-
基礎工事

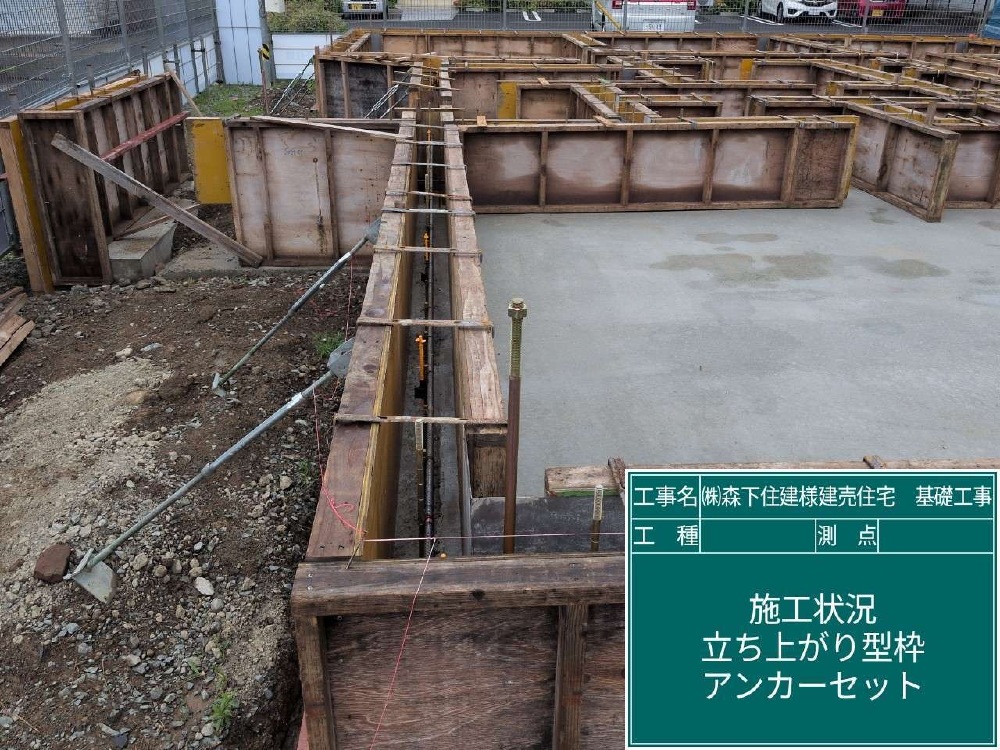

本日は、基礎立ち上がり部分の型枠組みとアンカーボルトの設置を行いました。
型枠を図面通りに正確に組み立て、建物の土台を固定するためのアンカーボルトも適切な位置へ設置しています。
アンカーボルトは、基礎と土台をしっかりとつなぐ重要な部材です。位置や高さにズレがないよう、一つひとつ確認しながら丁寧に施工を進めています。
- 8. 2026年06月19日
-
基礎工事

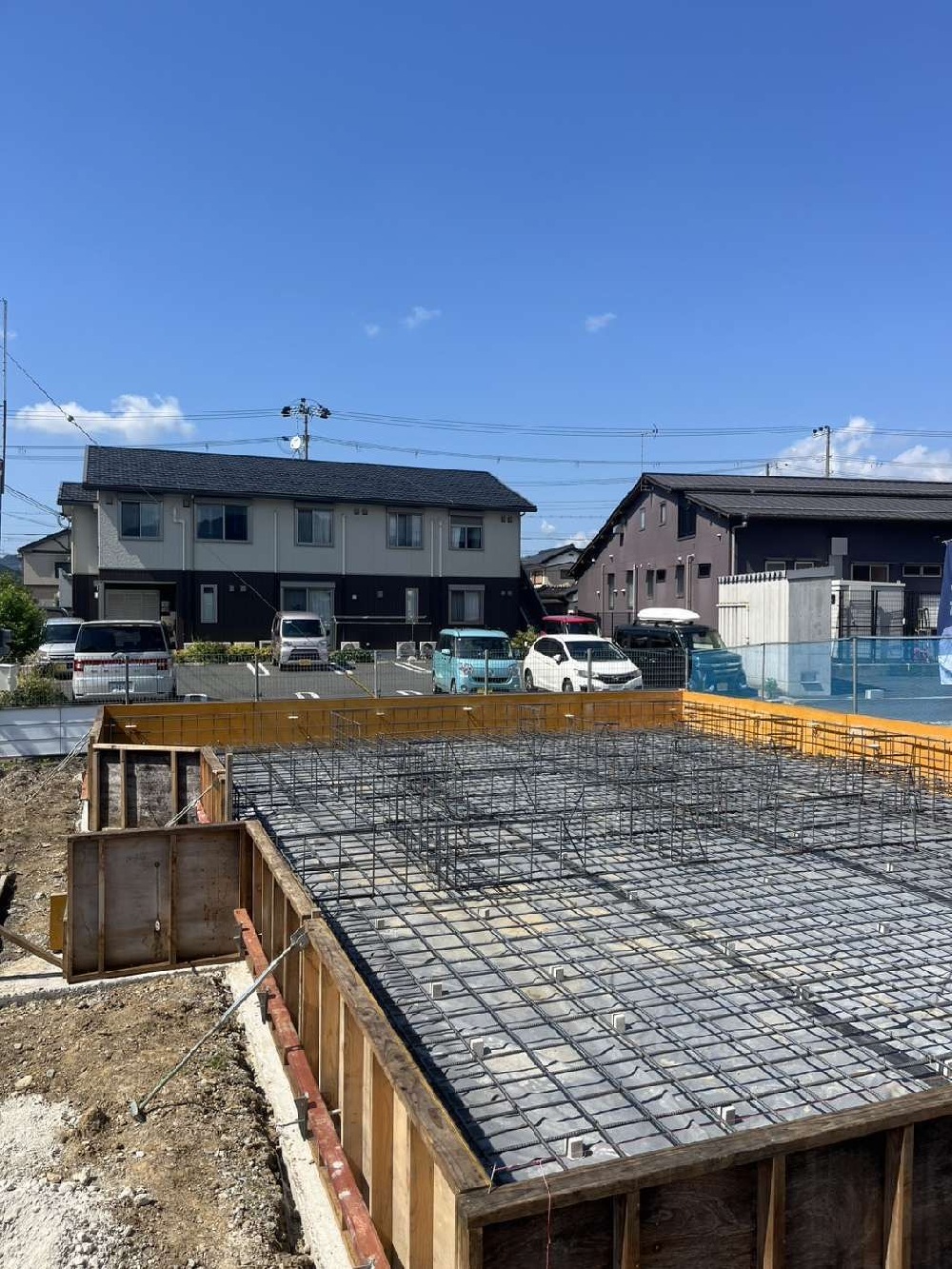

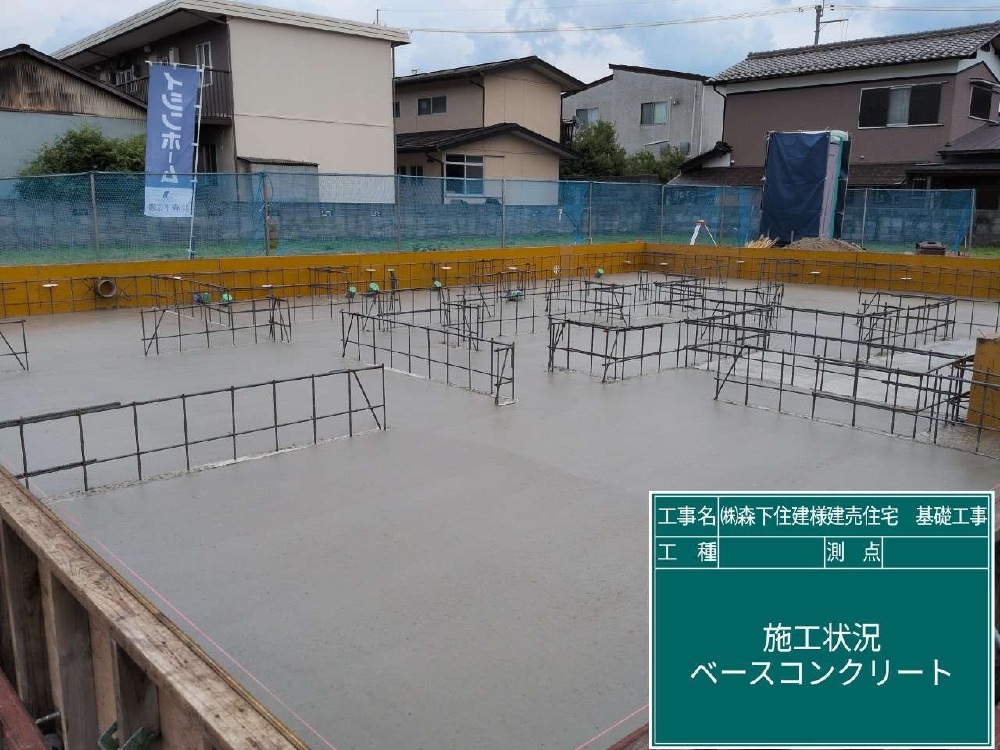

本日は、ベースコンクリートの打設を行いました。
建物全体を支える基礎の底盤部分にコンクリートを流し込み、丁寧に均して仕上げています。ベースコンクリートは建物の荷重を地盤へ均等に伝える、住まいの土台となる重要な工程です。
打設後は、表面を平滑に仕上げながら品質を確認し、十分な強度が得られるよう養生を行います。
この後は立ち上がり部分の型枠組み・コンクリート打設へと進みます。
- 9. 2026年06月18日
-
基礎工事

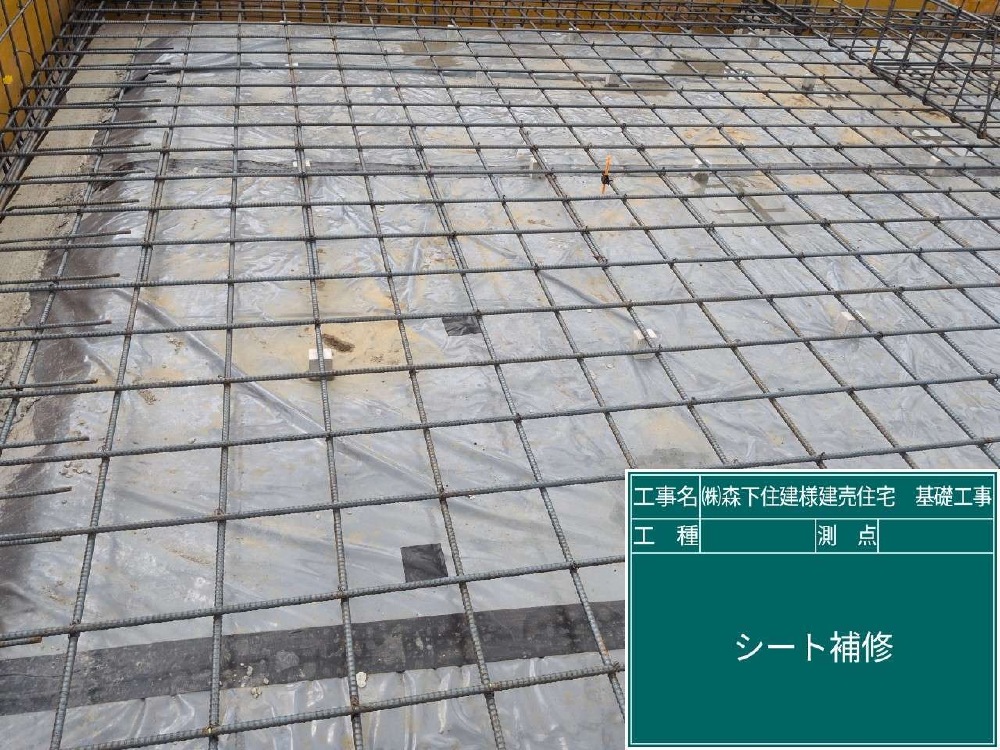

本日は、防湿シートの補修と現場内の清掃を行いました。
防湿シート「ターミダンシート」は、地面から上がってくる湿気を抑え、住まいを湿気から守る大切な役割を担っています。万が一、施工中にシートへ傷や破れが生じた場合も、専用テープを用いて丁寧に補修し、防湿性能をしっかりと確保しています。
あわせて、結束線などの資材やゴミの回収・清掃を行い、次の工程に向けて現場を整えました。
- 10. 2026年06月16日
-
基礎配筋検査
本日は、配筋検査を実施しました。
コンクリートを打設する前に、鉄筋の太さや間隔、かぶり厚さなどが図面通りに施工されているかを細かく確認しました。
検査では、防湿シートの一部に破れや結束線などの軽微な指摘がありましたが、その場で補修・清掃を行い、検査は無事合格となりました。
見えなくなる部分だからこそ、第三者による検査も受けながら、一つひとつの工程を丁寧に確認しています。
- 11. 2026年06月16日
-
配管工事

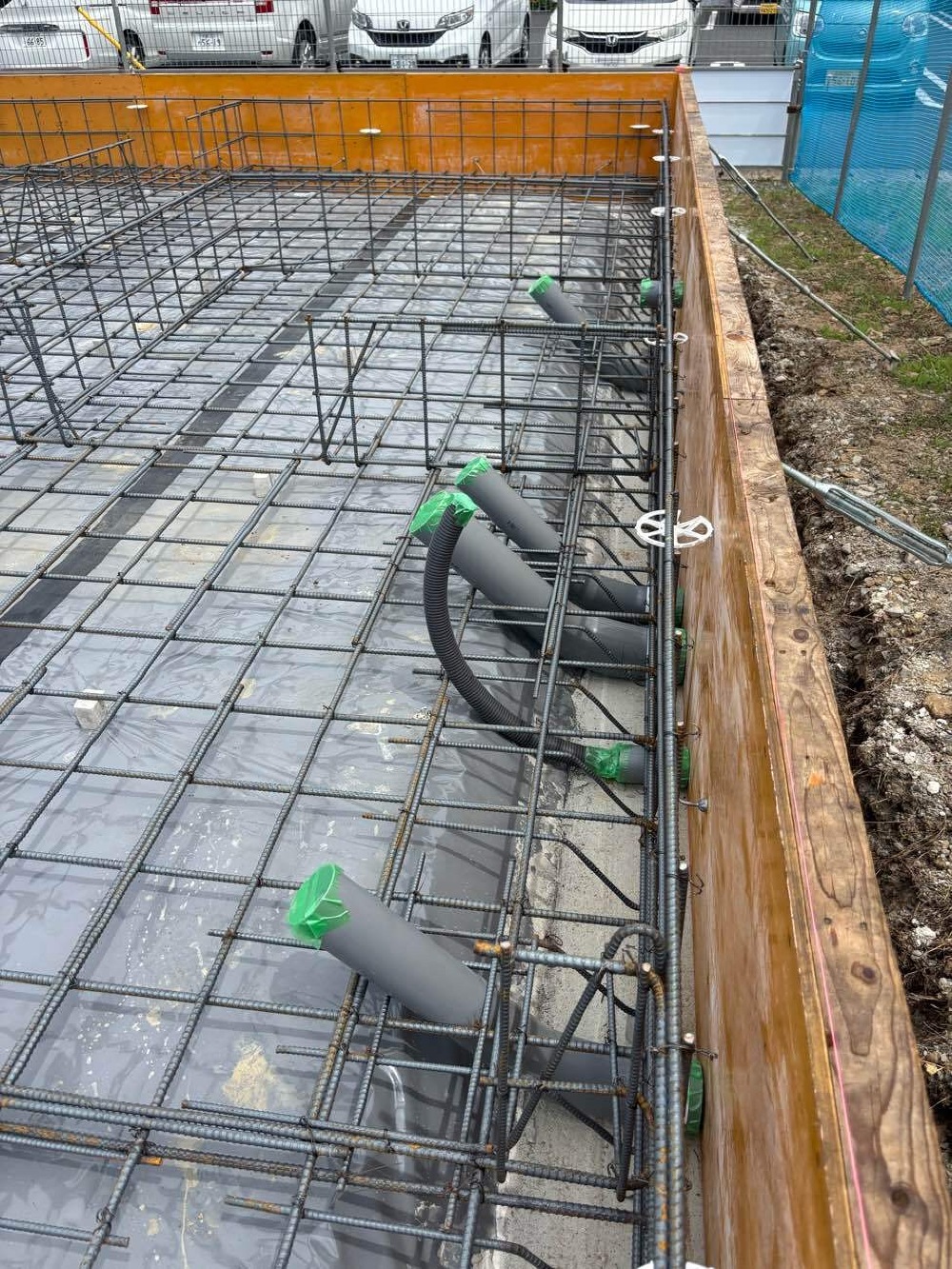

本日は、スリーブの設置を行いました。
給排水管や設備配管が基礎を安全に貫通できるよう、図面に基づいてスリーブを正確な位置へ設置しています。
配管の施工性やメンテナンス性を確保するために欠かせない重要な工程です。
位置や高さに誤差がないよう、一つひとつ確認しながら丁寧に施工を進めています。
この後は配筋検査やコンクリート打設へと進み、住まいの基礎づくりが着実に進んでいきます。
- 12. 2026年06月15日
-
基礎工事
本日は、基礎の鉄筋組み工事を行いました。
建物を支える基礎の強度を確保するため、図面に基づいて一本一本の鉄筋を正確に組み上げています。鉄筋の間隔や重ね長さ、かぶり厚さなどを確認しながら、丁寧に施工を進めています。
この後は配筋検査を行い、検査合格後にベースコンクリートの打設へと進みます。
- 13. 2026年06月06日
-
基礎工事

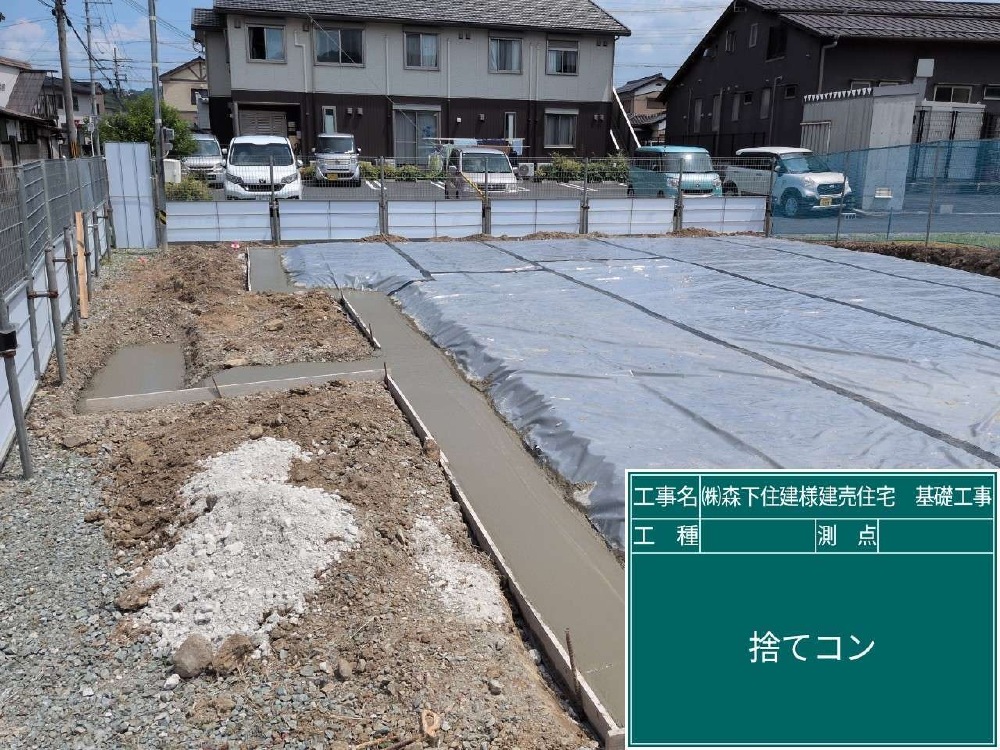

本日は、捨てコンクリート(捨てコン)の打設を行いました。
捨てコンクリートは建物を支える基礎そのものではありませんが、基礎の位置を正確に出し、配筋や型枠工事をスムーズに進めるための大切な下準備です。平らに仕上げることで、今後の基礎工事の精度向上にもつながります。
- 14. 2026年06月05日
-

着工
本日より「綾部市綾中町建売住宅」着工です!
本日は試掘調査を行いました。
建物の基礎工事に先立ち、地中の埋設物や地盤の状況を確認しております。
