小浜市 Y様邸
小浜店
地域別|すべて
建築中レポート
- 1. 2026年01月15日
-
仮設足場工事
本日外部足場を撤去致しました!
格子が映える和モダンな外観がとても素敵です✨
- 2. 2026年01月10日
-
木工事
階段が施工され2階へと上がれるようになりました!✨
その他にも腰壁や壁ボード、ニッチなど丁寧に作業を進めています!
- 3. 2026年01月09日
-
外壁工事
本日はバルコニーの笠木とスクリーンの取付を行いました!
足場が撤去され、外観がお披露目される日が楽しみです✨
- 4. 2026年01月07日
-
屋根工事
屋根工事では雨樋等の取付が完了しました!
丁寧に施工していただきましたので、綺麗な仕上がりになっています!
- 5. 2025年12月26日
-
木工事
内部ではドア枠や造作等の施工が順調に進んでいます!
どんどんとお部屋らしく仕上がってきています!
- 6. 2025年12月23日
-

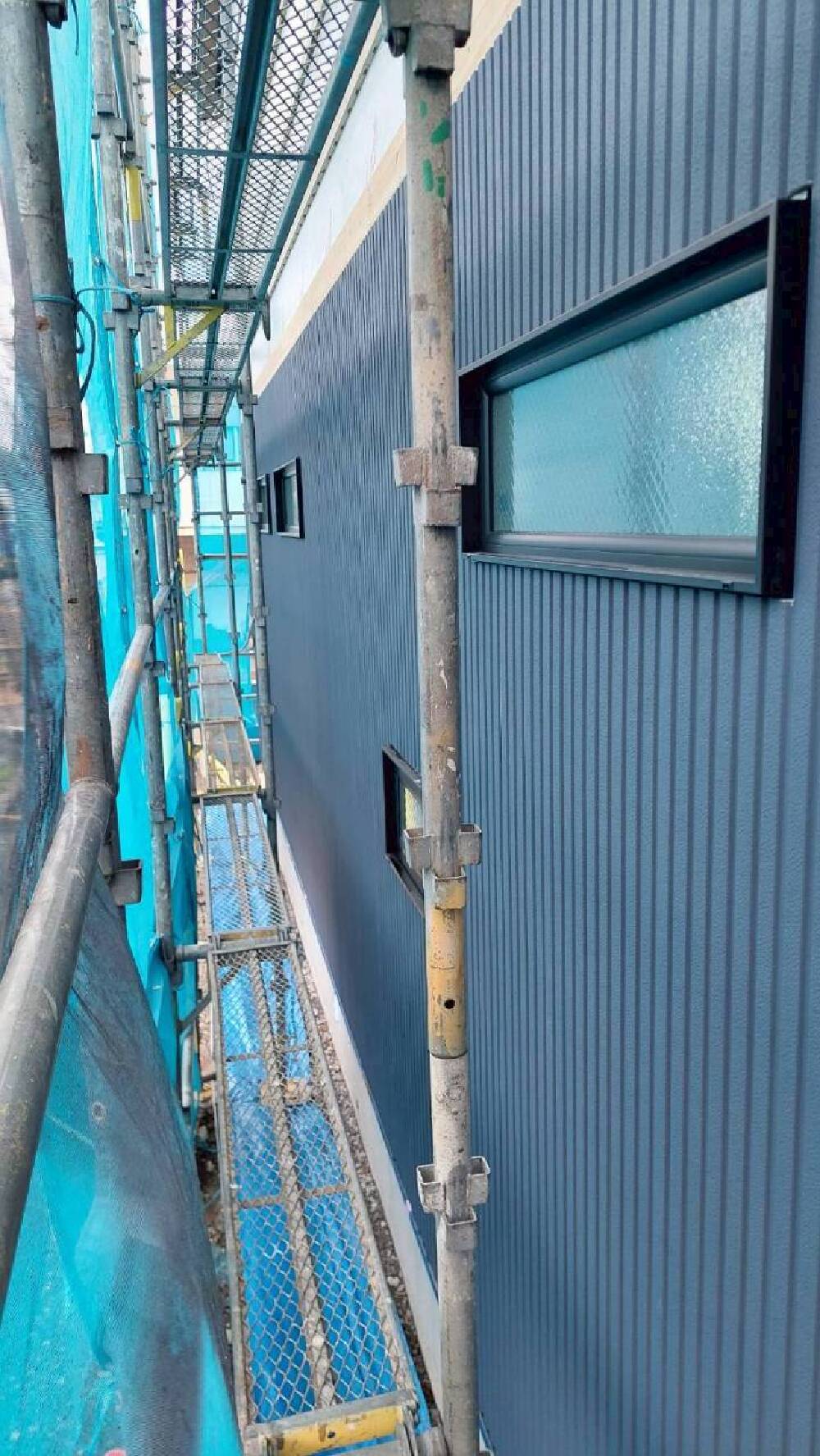

外壁工事
外部では外壁工事が進んでいます!
ブラックのかっこいい外観が徐々に仕上がってきました✨
- 7. 2025年12月17日
-
木工事
木工事では天井下地と天井ボードの施工を進めていただいています!
- 8. 2025年12月16日
-

電気工事
電気工事では床配管の立ち上げを行っていただきました。
- 9. 2025年12月13日
-

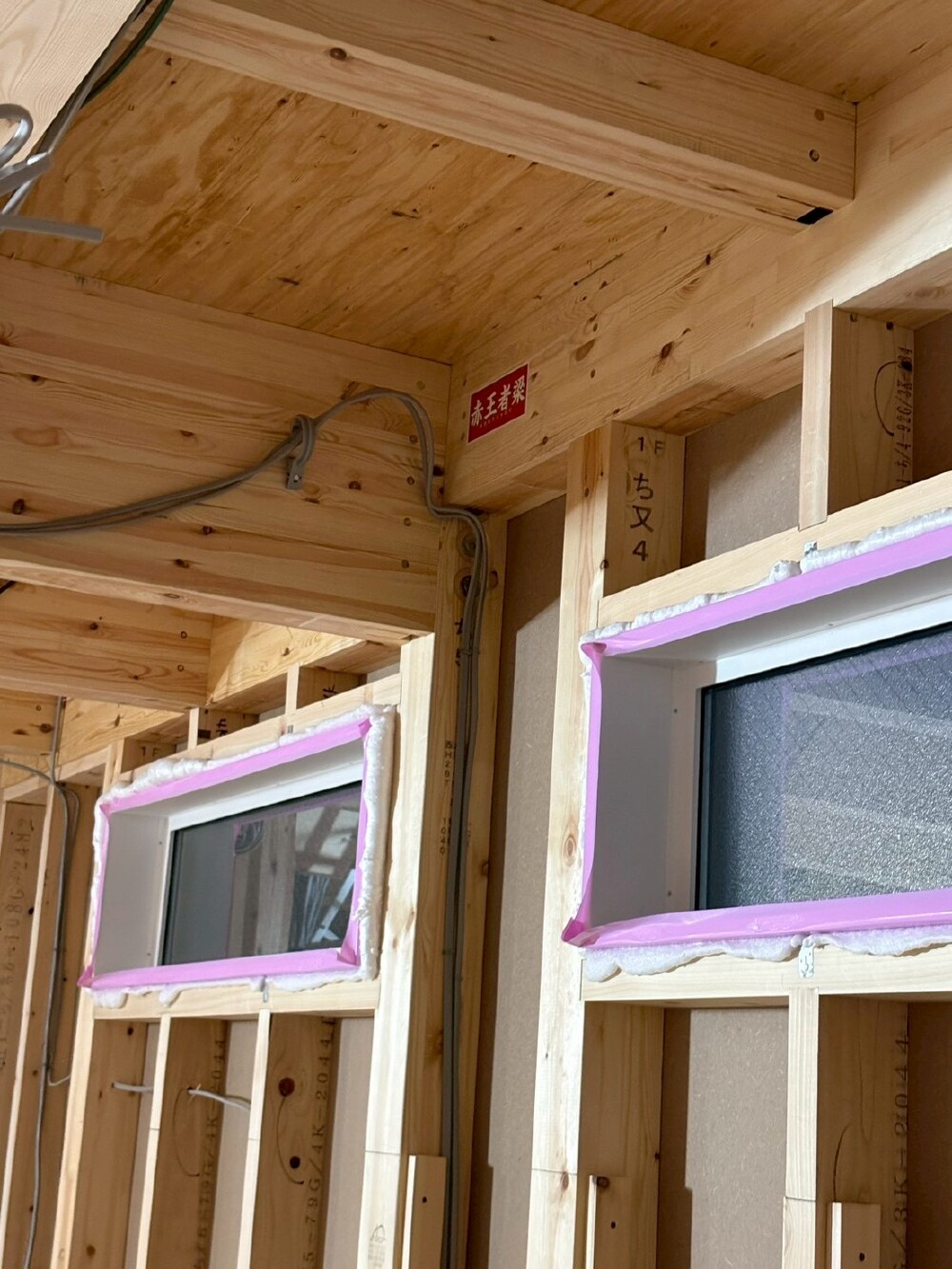

木工事
内部では1階のフローリング施工が完了しました!
このあとは、2階の壁ボードや天井下地、棚板などの施工を進めて行きます。
- 10. 2025年12月12日
-
外壁工事
外部では外壁工事が順調に進んでいます。
本日からサイディング張りがスタートしました!
- 11. 2025年12月11日
-

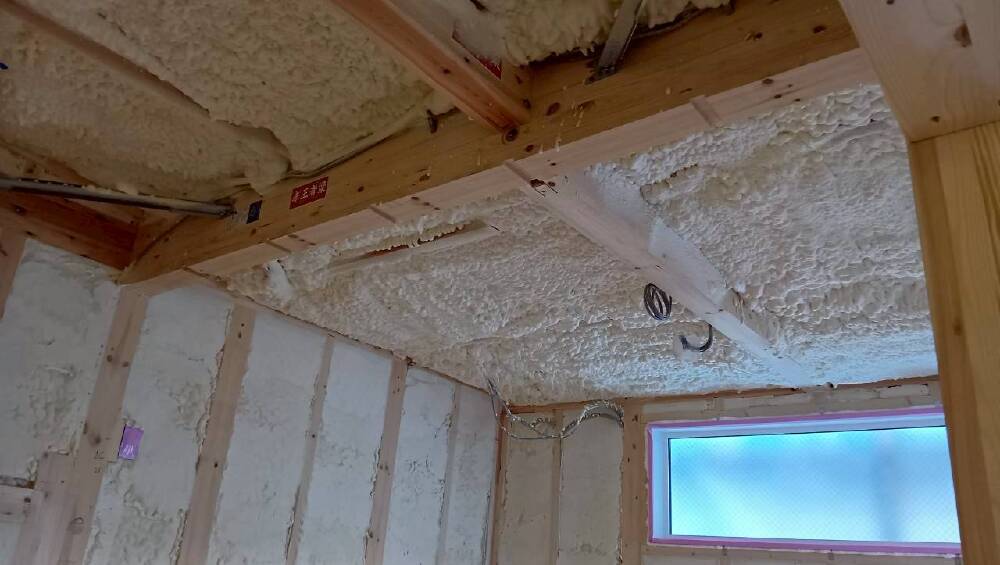

吹付断熱工事
天井や外壁回りのウレタン吹付断熱工事が完了しましたので
断熱材の厚みが足りているか、施工忘れの箇所が無いか検査を行いました。
- 12. 2025年12月08日
-
電気工事
電気工事では配線作業を行っていただきました。
家が完成すると見えなくなってしまう部分ですが
丁寧に作業していただいています。
- 13. 2025年12月06日
-
木工事
窓枠の取付を行いました!
この後は吹付断熱工事を行います。
- 14. 2025年12月04日
-
木工事
フローリングを貼り進めていただいています。
貼り終わった箇所は傷が付かないようにしっかりと養生をしています。
- 15. 2025年12月03日
-
外壁工事
外壁工事の下地として
防水・透湿・遮熱シート「タイベックシルバー」の施工を行っていただきました!
施工後は施工面と窓回りにホースで水をかけ水の侵入が無いかを確認する
防水検査を行い合格となっております!
- 16. 2025年11月29日
-
木工事
本日は軒天や破風板の下地作業を行いました。
- 17. 2025年11月25日
-
屋根工事
大屋根の施工が完了いたしました!
- 18. 2025年11月25日
-
木工事
サッシが搬入されましたので、サッシの取付とベランダの下地作業を行いました。
- 19. 2025年11月24日
-
祝!上棟!
本日無事に上棟を迎えられ、お施主様に棟を納めていただきました!
上棟おめでとうございます!
- 20. 2025年11月22日
-
足場工事
上棟に向けて仮設足場の取付を行いました!
- 21. 2025年11月21日
-
木工事
本日梁や柱等の材料が納入されました!
雨がかからないようにブルーシートで覆い、上棟の日を待ちます。
- 22. 2025年11月20日
-
給排水設備工事
大工さんの工事に合わせて、床下の給排水の配管を仕込んでいただきました。
- 23. 2025年11月19日
-
木工事
基礎が完成しましたので大工さんにバトンタッチです!
本日は土台敷きを行っていただきました。
この後は、基礎内側に溜まった水を乾かして合板を敷いていきます。
- 24. 2025年11月18日
-
基礎工事
本日で基礎工事が完成しました。
基礎の内側に断熱材を貼り付けた、冬でも足元が冷えない造りになっています!
- 25. 2025年11月15日
-
基礎工事
立ち上がりのコンクリート打設が完了し、本日型枠の解体を行いました。
- 26. 2025年11月12日
-
基礎工事
内部立上りの型枠と金物の設置が完了しましたので、本日アンカー検査を実施しました。
図面通り施工されていましたので、検査は合格となっています!
- 27. 2025年11月06日
-
基礎工事
配筋検査が合格しましたので、本日ベースコンクリートの打設を行いました。
この後は内部立上りの型枠を組み立てていきます。
- 28. 2025年11月04日
-
基礎工事
外周型枠の組み立てが完了しましたので、配筋検査を実施しました!
基礎の図面と検査表を基に、図面通りに鉄筋が組まれているか、配筋の間隔が規定通りか等をチェックし合格となっています!
- 29. 2025年10月27日
-
基礎工事
土間シートと外周の捨てコンクリートの打設を行いました。
この後は外周型枠と鉄筋の組み立てを行います。
- 30. 2025年10月24日
-
基礎工事
本日から基礎工事がスタートいたしました!
まず、丁張りという位置出しを行った後、地面の掘削・砕石投入・転圧を行いました。
- 31. 2025年04月29日
-
地鎮祭
Y様 地鎮祭おめでとうございました✨✨
これから始まる家づくりをスタッフ一同心を込めて、一生懸命お手伝いさせて頂きます!
そしてこれから始まる家づくりを楽しんでください!!
