丹波篠山市 O様邸増築工事

丹波店

増改築・リフォーム工事|増改築・リフォームすべて

建築中レポート

1. 2026年06月15日

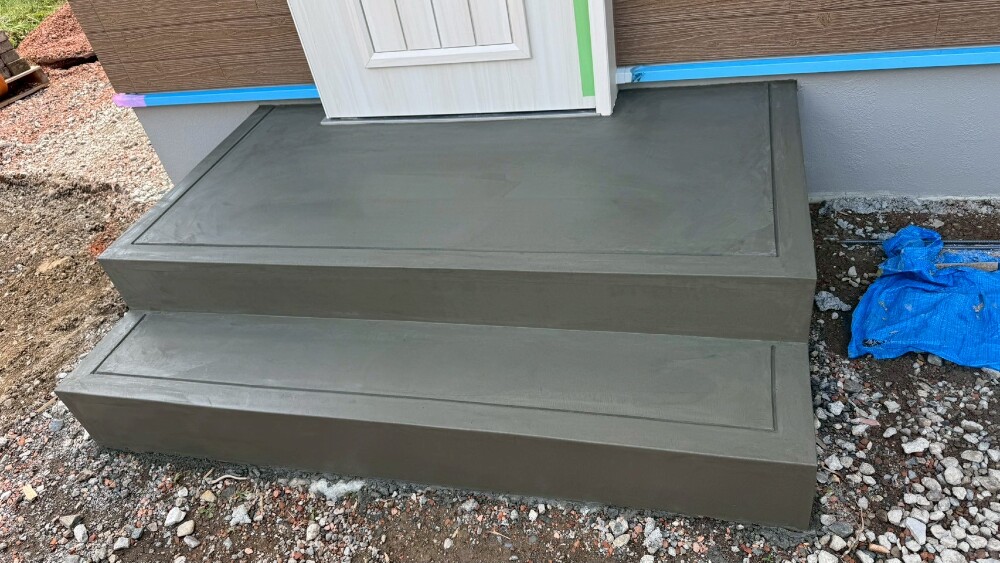

タイル左官工事

タイル左官工事

ポーチおよび段のモルタル上塗りと、各種下地工事を進めました。

2. 2026年06月13日

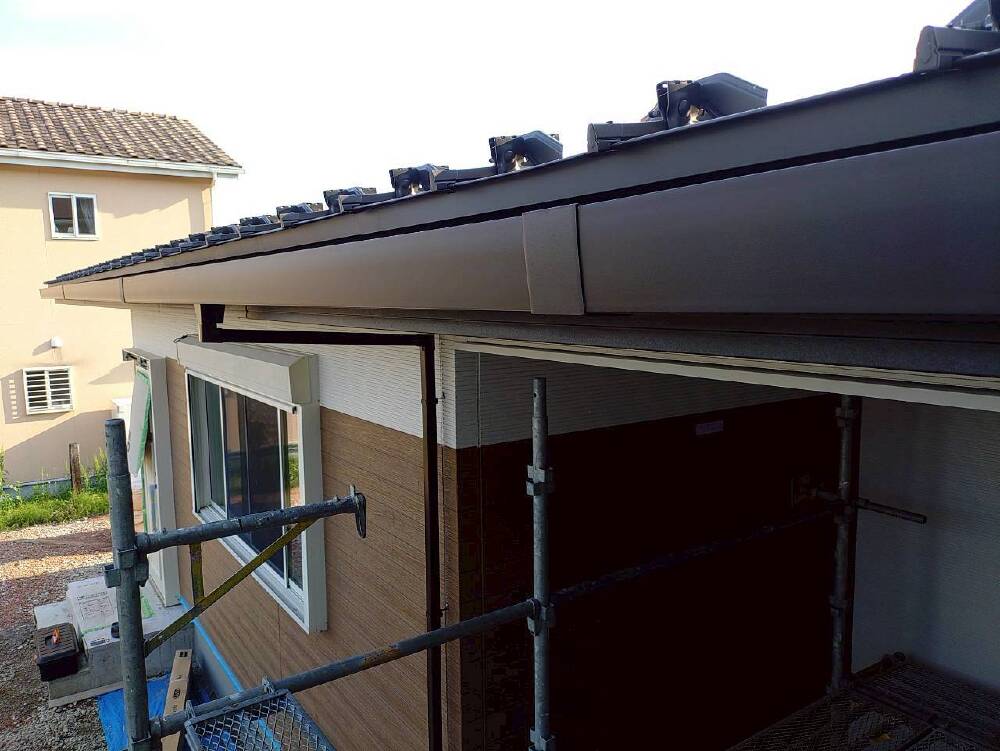

屋根板金工事

屋根板金工事

外壁コーキング工事、屋根仕舞、雨樋工事が無事に完了しました。

3. 2026年06月10日
タイル左官工事

タイル左官工事

基礎ブロック、玄関モルタル仕上げに入っていきます。

4. 2026年06月08日
木工事

木工事

軒天の下地・軒天化粧板・破風板の施工を行いました。
また、内部では母屋の壁解体などを進めています。

5. 2026年06月05日
タイル左官工事

タイル左官工事

基礎立ち上がりコートの仕上げ施工を行いました。

6. 2026年06月03日
タイル左官工事

タイル左官工事

玄関土間モルタルの上塗り仕上げを行いました。
表面を丁寧に整えながら、きれいに仕上げています✨

7. 2026年05月29日
木工事

木工事

建具の吊り込みおよび、可動式収納棚(エラボ)の取り付けを行いました。

8. 2026年05月29日
電気工事

電気工事

照明器具など取付を行いました。

9. 2026年05月28日
クロス工事

クロス工事

クロスのパテ作業も完了し、現在はお選びいただいたクロスを順次貼り進めております。

10. 2026年05月28日
給排水設備工事

給排水設備工事

トイレ・洗面台の設置が完了しました。
設備機器も整い、いよいよ仕上げ工程へと進んでいきます。

11. 2026年05月25日
クロス工事

クロス工事

クロス施工前の下地処理(パテ作業)を進めています👷
下地ボードの継ぎ目やビス頭の凹凸をなくし、きれいに仕上げるための大切な工程です。

12. 2026年05月22日
外壁工事

外壁工事

外壁のコーキング施工を行いました。

13. 2026年05月22日
足場撤去

足場撤去

外部足場を撤去させて頂きました。
ステキな建物🏠の全景が見えるようになりましたね✨✨

14. 2026年05月20日
外壁工事

外壁工事

外壁のつなぎ目を仕上げるコーキング工事を進めています。
防水性を高める大切な工程です!

15. 2026年05月17日
屋根板金工事

屋根板金工事

屋根の板金工事を行い、屋根の端部を保護するカバーの取り付けが完了しました。
雨の侵入を防ぐ大切な部分も、しっかりと施工しています。

16. 2026年05月15日
木工事

木工事

カウンター上のサッシ枠などを施工させていただきました。

17. 2026年05月13日
木工事

木工事

床貼りをスタートし、貼り終わりました!

18. 2026年05月13日
防水検査

防水検査

外部からの水が侵入しないか、防水検査も行っております👷
外壁工事の進捗もぜひ楽しみにしていてください👷

19. 2026年05月11日
木工事

木工事

天井の断熱材の施工が完了し、天井のボード貼りを進めております。

20. 2026年05月07日
木工事

木工事

軒天・破風板の施工が完了しました。
あわせてコーキング処理も行い、外部の防水性をしっかりと確保しています。

21. 2026年05月01日
外壁工事

外壁工事

外壁工事にて、タイベックシルバー(反射断熱シート)を施工しました。
吹き付け断熱と併用することで、従来の住宅に比べて高い断熱性能を確保しています。

さらに、湿気は外へ逃がしつつ雨水はしっかり防ぐ、快適で安心な外壁下地となっています。

22. 2026年05月01日
木工事

木工事

窓枠の取り付けが完了しました🔨
これから外周の石膏ボード施工へと進んでいきます。

23. 2026年04月30日
電気工事

電気工事

電気配線工事を行いました。
各所へ必要な配線を施工し、今後の設備取付に向けた準備を進めています💡

24. 2026年04月28日
サッシ取付

サッシ取付

サッシの取り付けを行いました。
開口部にしっかりと固定し、防水処理もあわせて施工しています。

25. 2026年04月27日
屋根板金工事

屋根板金工事

屋根全体にルーフィング(防水シート)を施工しました。
ルーフィングは、屋根材の下に敷く防水層で、万が一屋根材の隙間から雨水が入り込んだ場合でも、建物内部へ水が侵入するのを防ぐ大切な役割があります。

26. 2026年04月27日
祝・上棟!

祝・上棟!

O様 上棟おめでとうございました✨✨
これからどんどん形になっていきますのでお楽しみください。

27. 2026年04月25日
仮設足場設置

仮設足場設置

外部足場の設置を行い、上棟の準備が整いました。

28. 2026年04月24日
基礎完成検査

基礎完成検査

基礎の完成精度を確認する検査を実施しました✨
ベタ基礎にて、安心していただける丈夫な基礎が完成しています😊

29. 2026年04月21日
基礎工事

基礎工事

基礎の型枠が外れ、いよいよ建物の土台が見えてきました。
ここから上棟に向けて
・基礎周りの埋戻
・基礎内部掃除
・玄関階段
・エコキュート台 打設
・完成検査🔎
の項目が残工事となります👷🏽‍♂️🚧

30. 2026年04月17日
基礎工事

基礎工事

基礎立ち上がり部分のコンクリート打設が完了いたしました。
建物の土台となる基礎がしっかりと形になり、いよいよお住まいの全体像が感じられる段階となってきました✨

31. 2026年04月14日
基礎工事

基礎工事

本日基礎の立上り型枠組、アンカーセットを行いました。
施工後の仕上がり確認も完了しております!
次回工程は、立上りのコンクリート打設となります🙂

32. 2026年04月11日
基礎工事

基礎工事

ベースコンクリートの施工を行いました。
建物をしっかりと支えるための重要な基礎部分となります。

33. 2026年04月09日
給排水設備工事

給排水設備工事

基礎貫通サヤ管の設置を行いました。

給排水などの配管が基礎コンクリートを通る部分にあらかじめ設ける保護用の管です。
配管を直接コンクリートに埋め込まないことで、将来的なメンテナンスや交換がしやすくなるほか、配管の劣化や破損のリスクも軽減されます。

また、基礎とのすき間も適切に処理することで、水や害虫の侵入を防ぐ役割もあります。

34. 2026年04月08日
基礎工事

基礎工事

鉄筋工事を行いました。
しっかりとした太さの鉄筋を使用し、適切な間隔で丁寧に組み上げています。

35. 2026年04月07日
基礎工事

基礎工事

掘削・砕石締固め転圧及びターミダンシート敷き完了しておりまして、本日午後より捨てコン打設お世話になります。

36. 2026年04月06日
基礎工事

基礎工事

本日より丁張りかけ、重機搬入、掘削及び残土搬出作業行なっていただいております。

37. 2026年04月03日
給排水工事

給排水工事

給排水工事もスタートしました。

38. 2026年04月01日
地盤改良工事

地盤改良工事

地盤改良工事を進めさせて頂いています。

39. 2026年03月30日
準備工事

準備工事

増築に向けて、外回りの移設や撤去を進めていきま!
