小浜市 K様邸
小浜店
テクニカルマネージャー|入江 健士
建築中レポート
- 1. 2026年04月25日
-

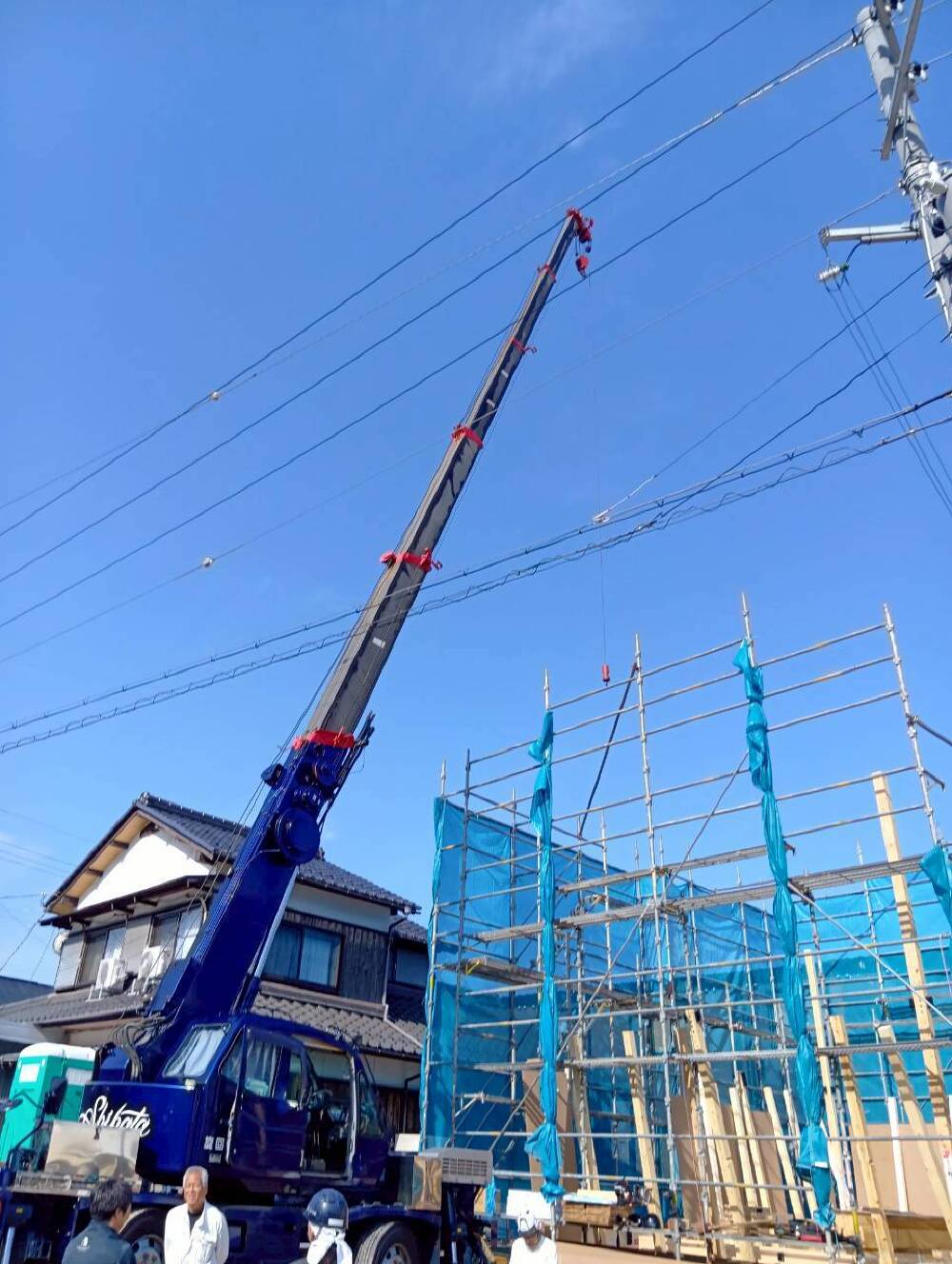

祝!上棟!
良い天気の中無事に棟を上げていただきました✨
お施主様には朝早くからお世話になり、ありがとうございました。
- 2. 2026年04月24日
-

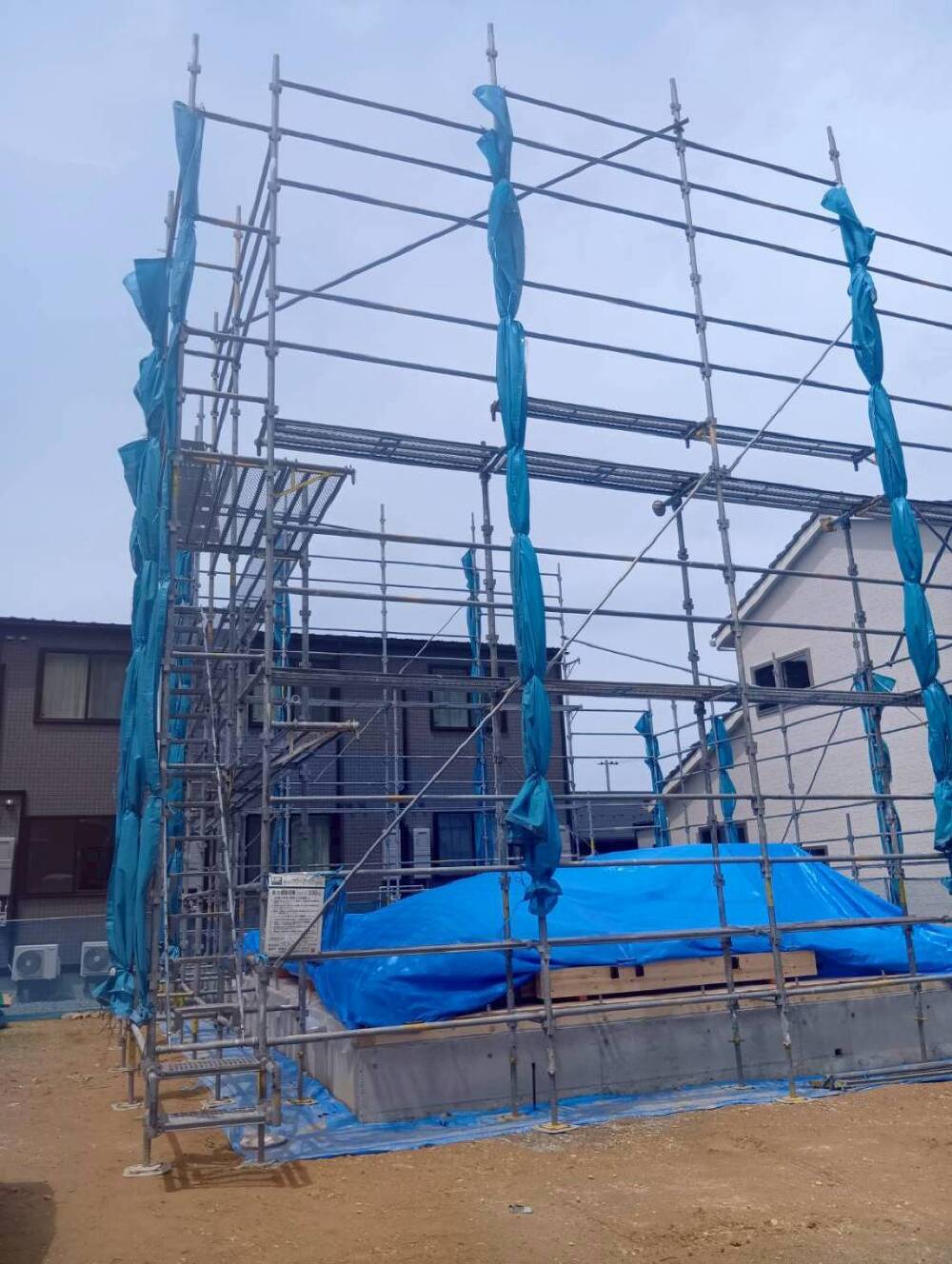

仮設足場工事
外部足場の設置を行い、いよいよ上棟に向けての準備が整いました!
- 3. 2026年04月23日
-

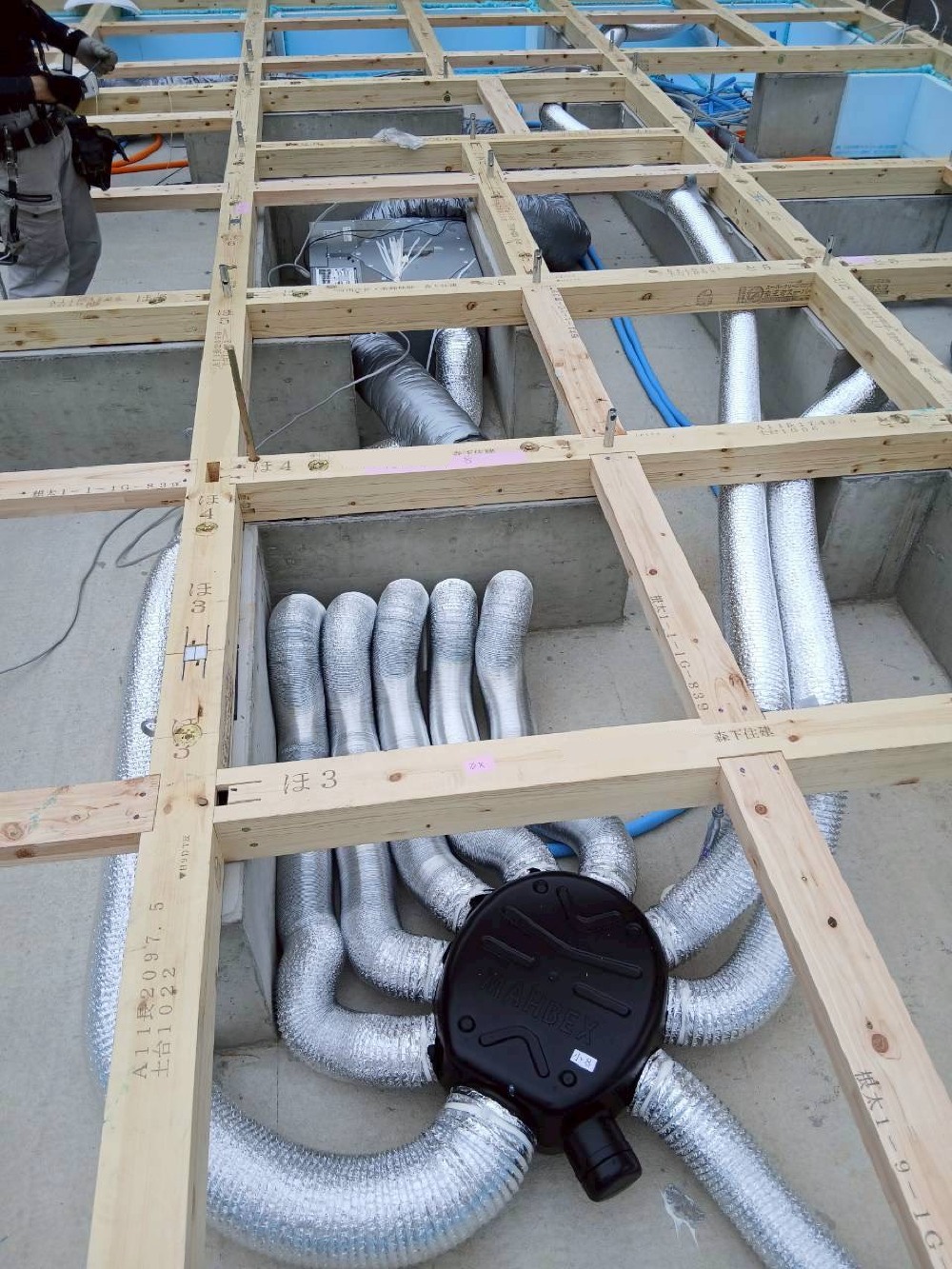

電気工事
電気工事では床下換気システムの配管の仕込みを行いました。

- 4. 2026年04月23日
-
木工事
上棟に向けて土台据え付け工事が完了しました!
柱や梁などの構造材の搬入も完了し、上棟の日を待ちます。
- 5. 2026年04月22日
-

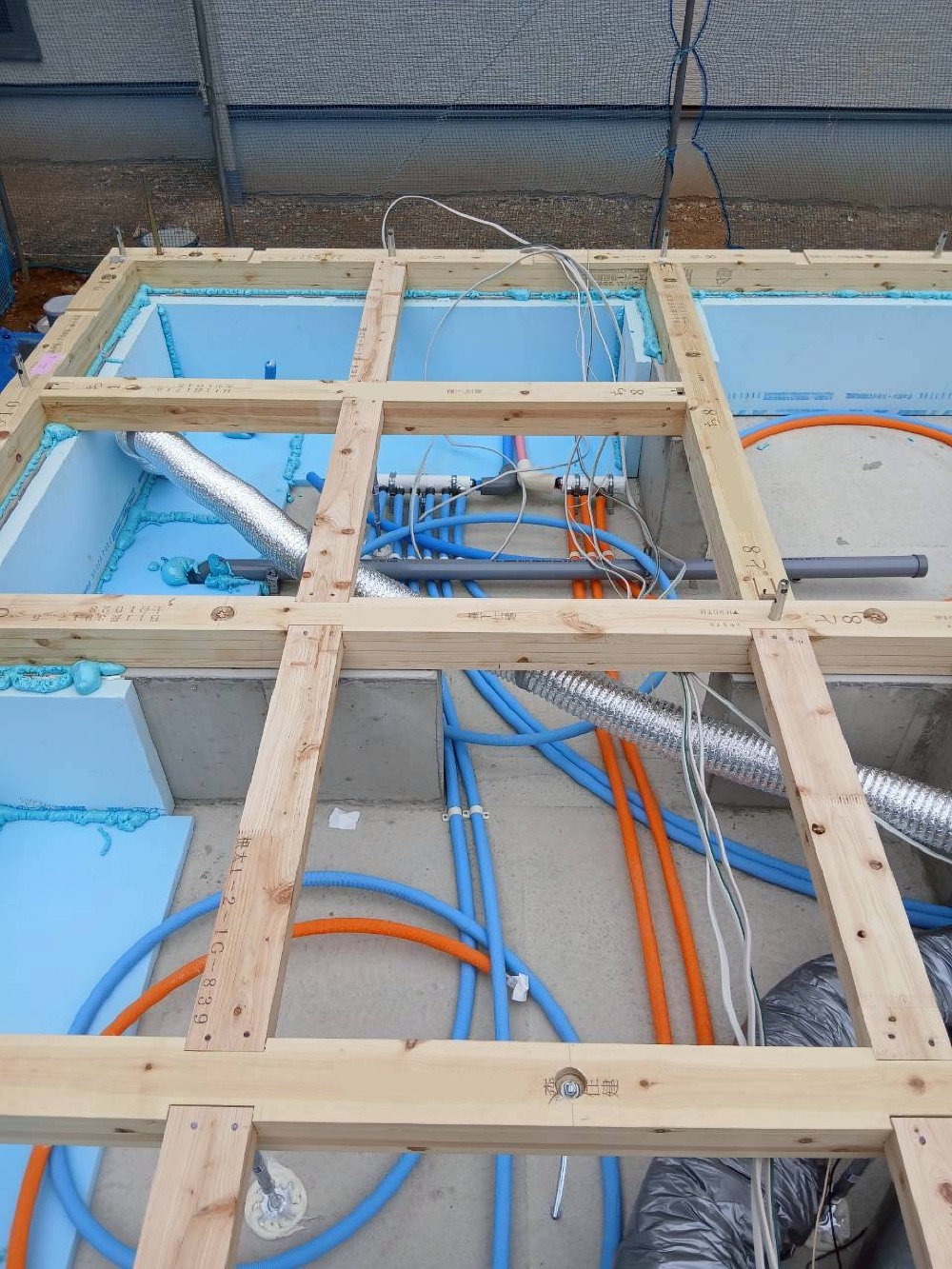

給排水設備工事
土台工事に合わせて床下の給水・給湯・排水の配管を仕込んでいただきました。
複数箇所で同時に水を使用しても、水の勢いが弱まりにくい
「ヘッダー工法」という方法で配管していただいています!
- 6. 2026年04月21日
-

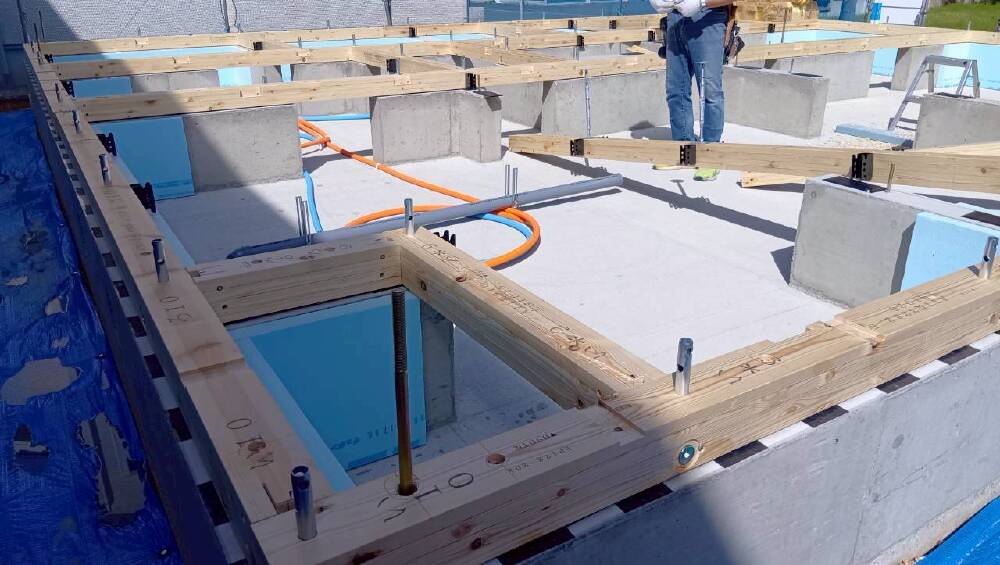

木工事
本日より大工さんによる土台設置工事がスタートしました!
- 7. 2026年04月20日
-
基礎工事

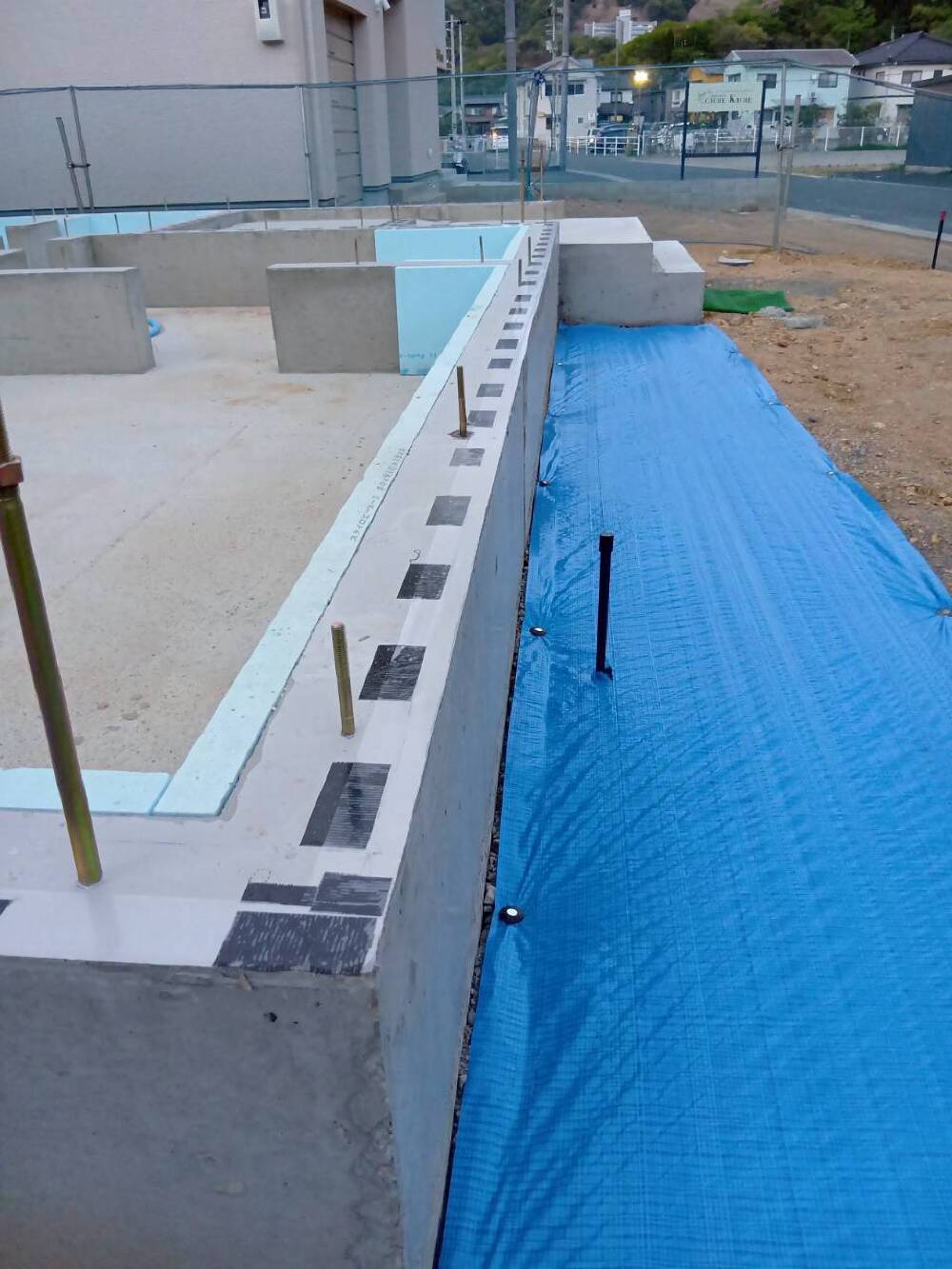

本日は防蟻シートの施工を行いました。

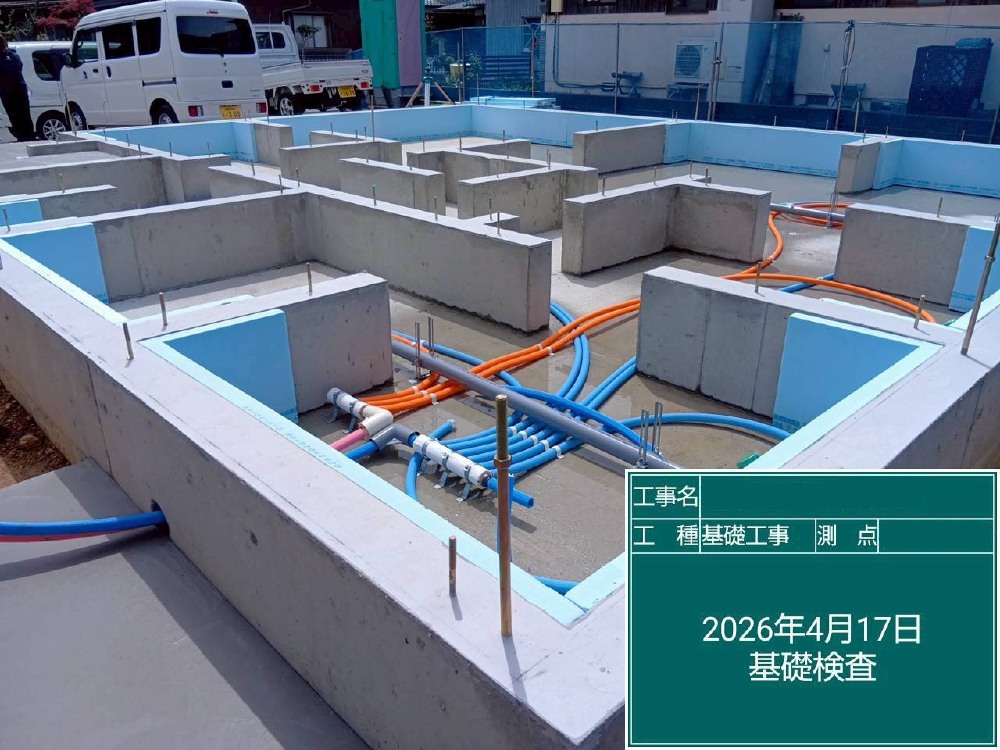

- 8. 2026年04月17日
-
基礎工事
基礎が完成しましたので、本日基礎完成検査を実施いたしました。
基礎の天端が水平か、アンカーボルトの高さや、土台の位置出しを確認しました。
検査表や図面通りに施工されていましたので検査は合格となっています!

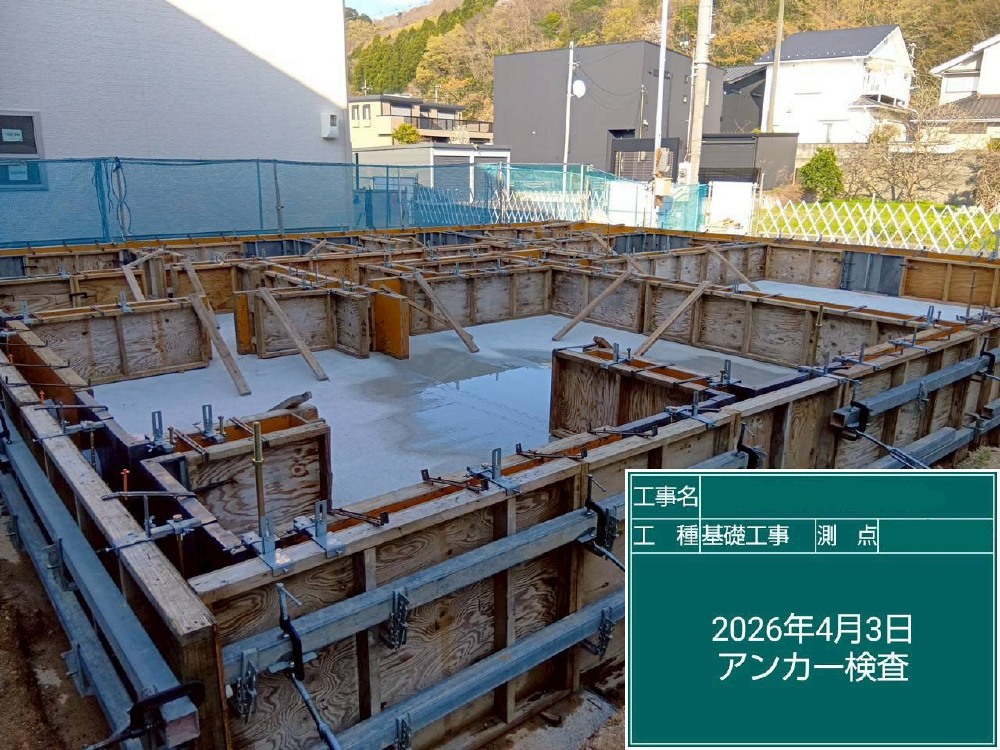

- 9. 2026年04月03日
-
基礎工事
基礎型枠と金物設置が完了しましたのでアンカー検査を実施しました。
図面通りしっかりと配置できておりましたので検査合格です。
- 10. 2026年03月27日
-
基礎工事
ベースコンクリートの打設が完了しましたので、内部の型枠工事を進めています。
- 11. 2026年03月21日
-
基礎工事
鉄筋の組み立てが完了しましたので、本日配筋検査を行いました。
基礎図面の通りにしっかりと施工されていましたので、検査は合格となっています!
- 12. 2026年03月18日
-
基礎工事
防蟻シート施工後、外周部に捨てコンクリートを打設しました。
また、施工図を基に鉄筋の組み立てを行っています。
- 13. 2026年03月06日
-
基礎工事
地盤改良工事が完了しましたので、基礎工事がスタートいたしました!
砕石を敷いて突き固めた上に、シロアリだけでなく、防湿シートとしても高い効果がある
「シロアリガードシート」を敷いています。
- 14. 2026年02月25日
-
地盤改良工事
地盤調査の結果をもとに地盤改良工事を進めています。
専用の重機で地面へ穿孔と、コンクリート打設を行い
強固な地盤が出来上がります!
- 15. 2026年01月30日
-
地鎮祭
K様 地鎮祭おめでとうございました✨✨
これから始まる家づくりをスタッフ一同心を込めて、一生懸命お手伝いさせて頂きます!
そしてこれから始まる家づくりを楽しんでください!
