丹波篠山市 N様邸
丹波店
地域別|すべて
建築中レポート
- 1. 2024年11月19日
-
木工事
引き続きフロアを貼り進めていただいています🔨
- 2. 2024年11月16日
-
システムバス工事
システムバス🛁の組立設置工事をさせて頂きました。
施工後は汚れや傷がつかないように養生して頂いていますのでご安心下さい。
- 3. 2024年11月16日
-
木工事
お選び頂きましたフロアの施工をさせて頂きました🔨
- 4. 2024年11月05日
-
木工事
外部軒天貼りをしていただいています。
軒天は神島化学工業のアルテザードを使用。温かみのあるデザインで軒先を彩ります。
- 5. 2024年10月31日
-
木工事

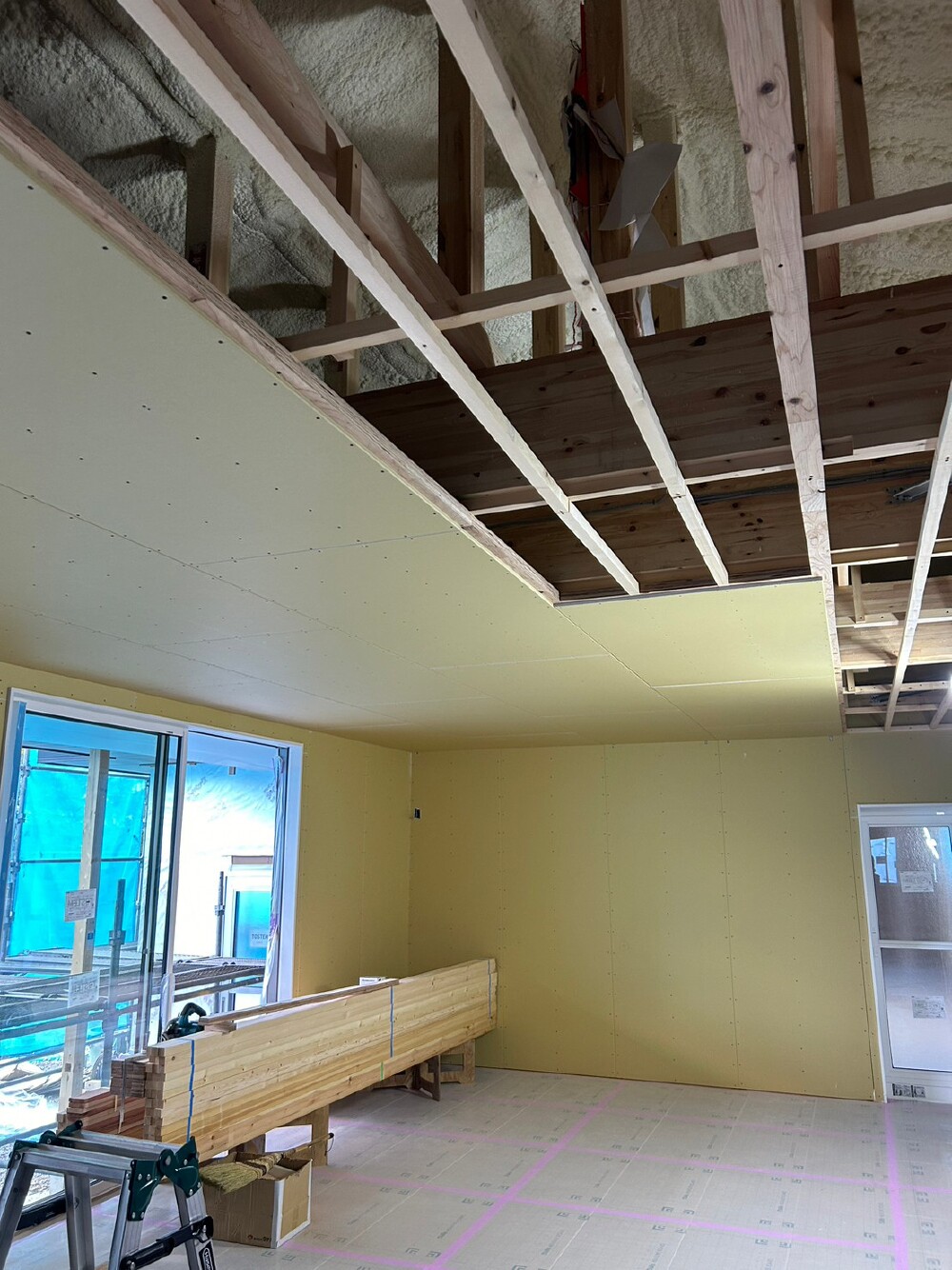

内部ボード張りを行っています。
- 6. 2024年10月26日
-
屋根工事
屋根工事も順調に進んでいます✨
- 7. 2024年10月22日
-
木工事
本日は軒天の下地、窓化粧枠の取り付けなどをおこないました!
- 8. 2024年10月21日
-
吹付断熱工事
吹付断熱工事をさせて頂きました。
外壁面と屋根面と施工させて頂いていますので断熱材で守られたお家となっております。
なので年中通りて快適に暮らせる構造となっております。
施工後には規定の厚みまで断熱してあるか確認する断熱検査もさせて頂いています。
検査は合格💮していますのでご安心ください。
- 9. 2024年10月18日
-
中間検査
役所の検査員に来ていただいて中間検査をさせて頂きました👷
設計図面通りに施工されているか、重要な金物・構造部材が施工されているかなど検査させて頂きました。
検査は問題なく合格💮です
- 10. 2024年10月17日
-
電気工事
電気配線工事を進めています!
今週末はウレタン吹付工事です♪
- 11. 2024年10月11日
-
防水検査
本日は防水検査をさせて頂きました。窓一つ一つに水を放水して室内に水漏れがないか確認する検査となっています。検査結果は合格💮でした。
これから外壁工事に移りますのでお楽しみにください!!
- 12. 2024年10月11日
-
木工事
内部の下地工事作業を進めています🔨
- 13. 2024年10月10日
-
木工事
間柱、各所壁下地などをおこないました。
- 14. 2024年10月10日
-
外壁工事
外壁工事でタイベックシルバーという反射断熱材シートの施工をさせて頂きました。
吹き付け断熱と反射断熱シートを併用するので、従来の家に比べて約2.4倍の断熱性能がある外壁下地です😀
内断熱と外断熱を併用しているので、最高の断熱構造にもなります👆
おまけに湿気をコントロールする、呼吸する材料です。
湿気は外に逃がし、雨粒は入れません🌧
- 15. 2024年10月09日
-
サッシ工事
サッシが搬入されましたのでサッシの取付をさせて頂いています🔨
- 16. 2024年10月09日
-
屋根工事
2次防水用のシートと瓦下地を施工させていただきました。
- 17. 2024年10月08日
-
祝☆上棟★☆
N様 本日は上棟おめでとうございました✨✨
マイホーム🏠の骨組みが出来上がり本格的に家づくりがはじまりますね。
これからどんどん形になっていきますのでお楽しみください
- 18. 2024年10月05日
-
足場組立
上棟に向けて外部足場の組立設置をさせて頂いています。
いよいよ上棟ですね!!
- 19. 2024年10月04日
-
上棟納材
上棟に向けて納材を行いました。
天候が悪いので、このあとしっかりと養生を行いました。
- 20. 2024年10月02日
-
土台据え工事
上棟に向けて土台据付工事をさせて頂きました。🔨
基礎と土台の間にはUFO-Eという地震時の揺れを軽減してくれる金物を設置させていただいていますので
地震にも強いお家🏠となっています。
- 21. 2024年10月02日
-
電気工事
24時間換気システムの本体床下設置と各室行きの配管の施工をしていただきました
エコ・アイ・熱交換換気システムはPM2.5を98%、花粉は99.8%除去してくれるフィルターを通った新鮮できれいな空気を家の床下にあるEco-i熱交換機に行き、室内の空気を換気します。その際に全熱交換器で約90%の熱交換を行います。これで冬は温かく、夏は涼しいクリ-ンな空気で環境に優しいお家になります🙆♂️
- 22. 2024年09月26日
-
基礎完成検査
基礎が出来上がりましたので基礎完成検査をさせて頂きました👷
基礎天端が水平になっているか、アンカーボルトの出が規定内かなど確認させて頂きました。
検査結果は合格💮です。
- 23. 2024年09月18日
-
基礎工事
ターミダンシートを施工させていただきました。
ターミダンシートはシロアリ🐜対策の土間シートなのでシロアリの進入がないお家🏠になりますのでご安心ください👷
- 24. 2024年09月09日
-
アンカー検査
ベースコンクリート打設後基礎立上り部分の型枠の組立及びアンカーボルトの取付作業をさせて頂きました。
施工後アンカー検査をさせて頂いています。
設計図面通りに型枠とアンカーボルトが施工されているかなど確認させて頂きました👷
検査は合格💮しています。
検査後基礎立上り部分のコンクリートの打設をさせて頂きました。
- 25. 2024年09月03日
-
設備工事
基礎貫通さや管の施工させて頂きました。🚿
万が一排水管が破損した場合でも、基礎部分を取り壊す事なく排水管の入れ替えが出来る部材になっております
- 26. 2024年09月02日
-
鉄筋・配筋検査
鉄筋工事をさせて頂きました。
太さ13mmの鉄筋を使い、間隔を200mmピッチ以内で施工させて頂いています。
施工後は配筋検査をさせて頂きました👷
設計図面通りに鉄筋が組みあがっているか、間隔が200㎜以内で施工されているかなど確認させて頂きました👷
検査は合格💮しましたのでご安心ください。
この後ベースコンクリートの打設をさせて頂きます。
- 27. 2024年08月22日
-
基礎着工
基礎工事着手させて頂きました✨✨
掘削後、砕石を入れまして地盤転圧をさせて頂きました。
この後ターミダンシートを施工させて頂きます。
ターミダンシートはシロアリ🐜対策の土間シートなのでシロアリの進入がないお家🏠になりますのでご安心ください👷
- 28. 2024年08月09日
-
仮設工事
工事着手に向けて仮囲い・工事看板などの設置をさせて頂きました👷
工事着手までもうしばらくお待ちください。
- 29. 2024年08月08日
-
地鎮祭
N様 地鎮祭おめでとうございました✨✨
これから始まる家づくりを一生懸命お手伝いさせて頂きますのでよろしくお願いします!
そしてこれから始まる家づくりを楽しんでください!!
