舞鶴市 N様邸

綾部・福知山店

地域別|すべて

建築中レポート

1. 2026年05月13日

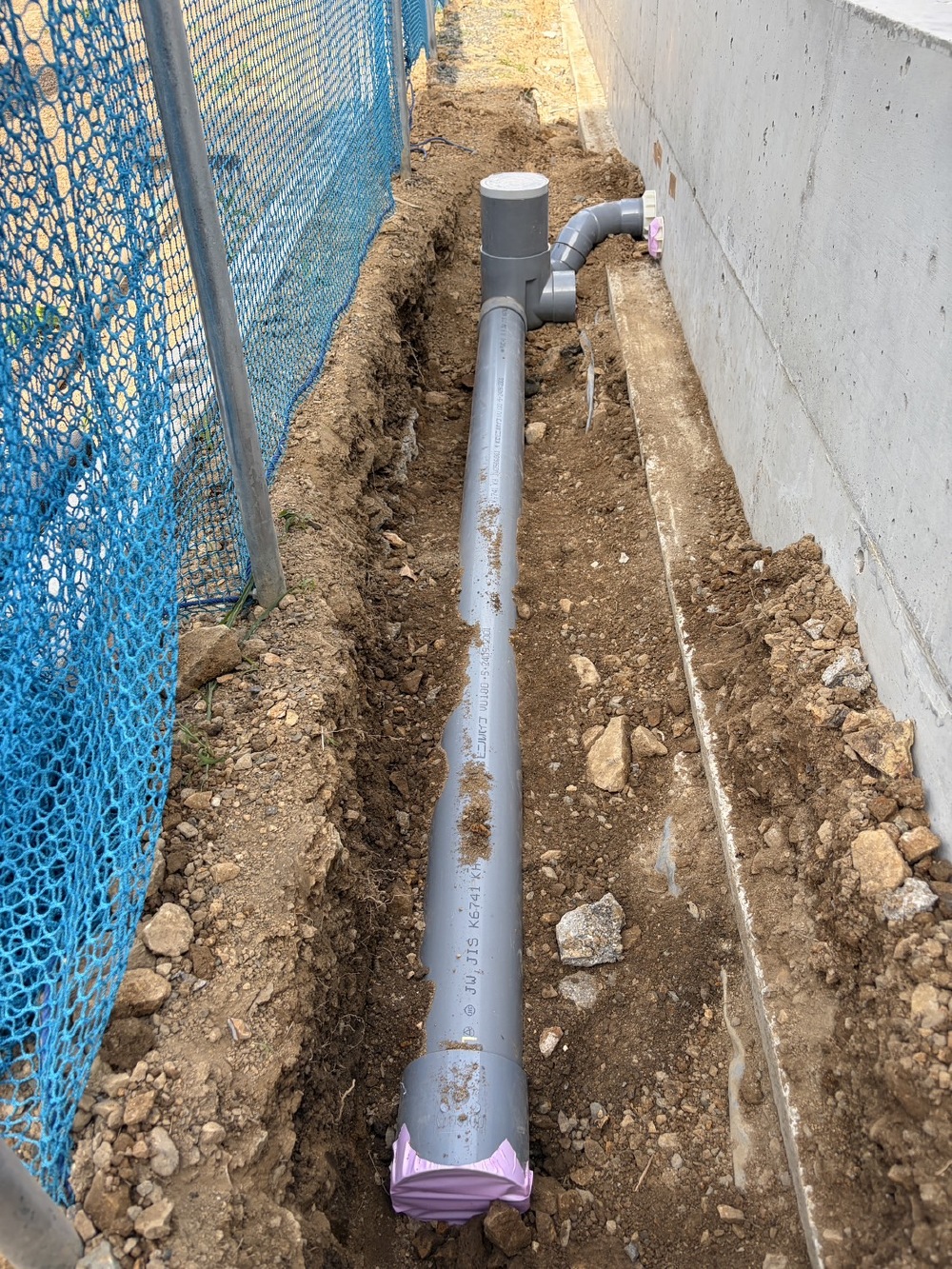

外部の給排水工事に入っております。
建物の外まわりで行う「水道」と「排水」の配管工事になります。

具体的には、

* キッチン・お風呂・洗面・トイレへ水を送る「給水管」
* 生活排水や雨水を流す「排水管」
* 下水道へつなぐ配管
* 水道メーターやマスの設置

などを行います。

基礎まわりや敷地内に配管を埋設し、建物内部の設備とつながる大切な工事です✨
完成後は地面の下に隠れてしまう部分ですが、快適な暮らしを支える重要な工程になります。

2. 2026年05月11日

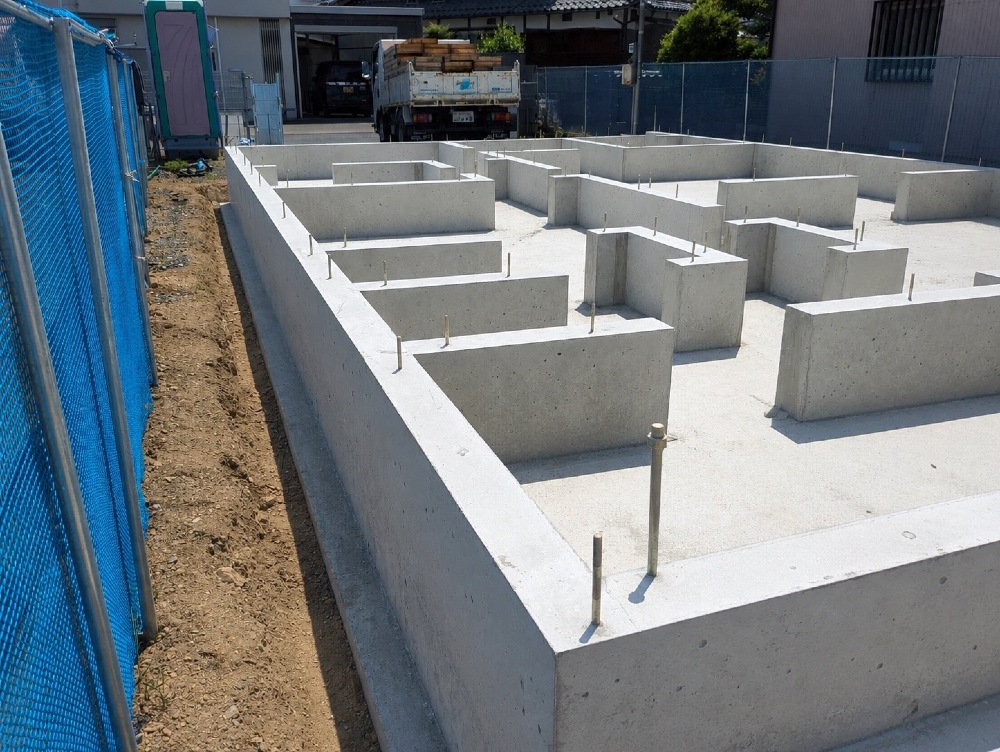

本日、基礎の型枠脱型が完了いたしました🙂‍↕️
基礎の型枠脱却とはコンクリートを流し込むために組んでいた木の枠(型枠)を取り外す作業のことです。
基礎工事では、

1. 鉄筋を組む
2. 型枠を設置する
3. コンクリートを打設する
4. コンクリートが固まるまで養生する
5. 型枠を外す(=脱型・型枠脱却)

という流れで進みます。

型枠を外すことで、基礎の全体形状が見えるようになり、次の
「基礎内部の清掃」「土台据え」
などの工程へ進んでいきます🙂‍↕️

3. 2026年05月07日
基礎工事

基礎工事

立ち上がりコンクリートと天端レベラーが完了しました🙂‍↕️

4. 2026年05月07日
基礎工事

基礎工事

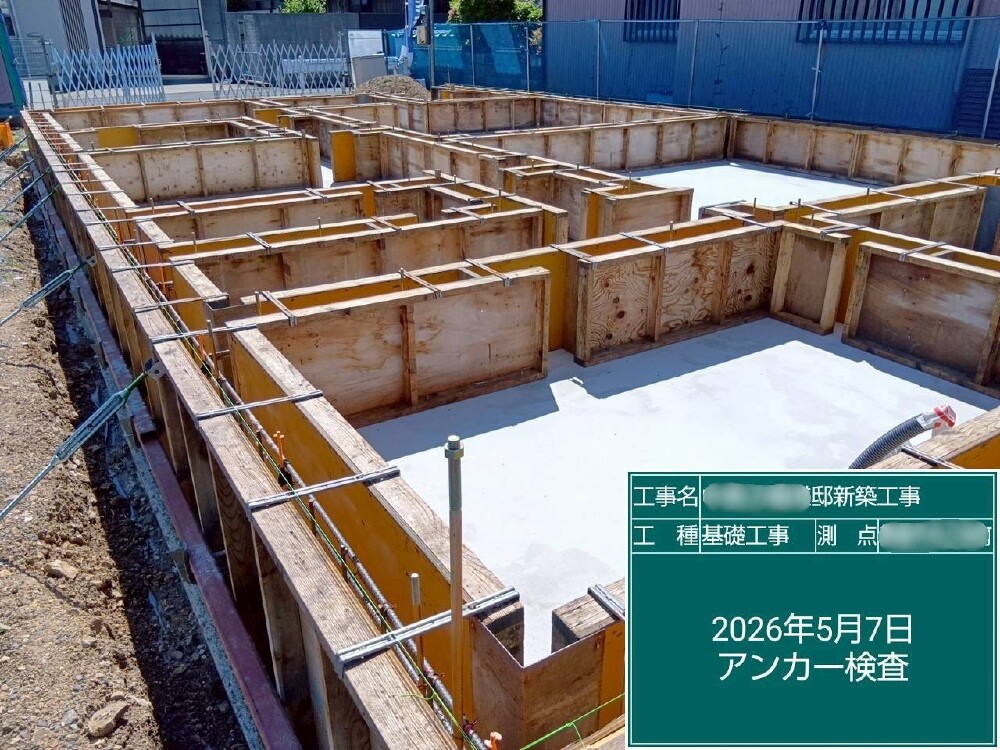

本日は、アンカー検査を行いました👷🏻‍♂️

5. 2026年05月02日
基礎工事

基礎工事

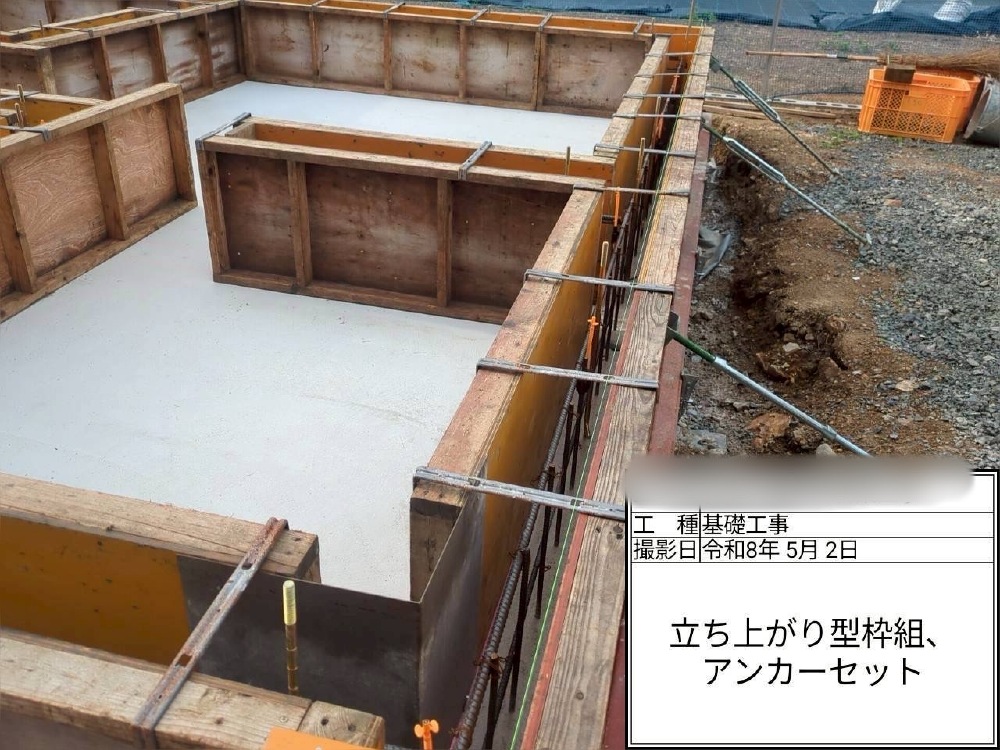

本日立ち上がり型枠組とアンカーセットが完了しました😀
7日のアンカー検査を行い合格となりましたら立上りコンクリート打設予定です。

6. 2026年04月27日
基礎工事

基礎工事

基礎工事において、配筋検査を行いました。
コンクリート打設前の重要な工程であり、鉄筋の本数や間隔、配置が図面通りに施工されているかを確認していきます。
鉄筋は完成後には見えなくなる部分ですが、建物の強度を支える大切な役割を担っています。
そのため、細部までしっかりとチェックを行い、安心して次の工程へ進める状態を確認しました。
この後はコンクリート打設へと進み、基礎づくりが本格的に進んでいきます。

7. 2026年04月25日
基礎工事

基礎工事

基礎工事において、鉄筋の組立が完了しました。
図面に基づき、一本一本丁寧に組み上げられています。
鉄筋は建物を支える重要な構造部分であり、完成後は見えなくなる大切な工程です。
そのため、間隔や配置、かぶり厚など細部までしっかりと施工されています。
この後は配筋検査を行い、確認後コンクリート打設へと進んでいきます。
引き続き、安全第一で丁寧に工事を進めてまいります。

8. 2026年04月23日
基礎工事

基礎工事

グレーのシートは、
地面からの湿気やシロアリ等の侵入を防ぐ効果のある
「ターミダンシート」を基礎全体に敷いています。。

9. 2026年04月22日
基礎工事

基礎工事

外周型枠を設置いたしました👷🏻‍♂️

10. 2026年04月21日
基礎工事

基礎工事

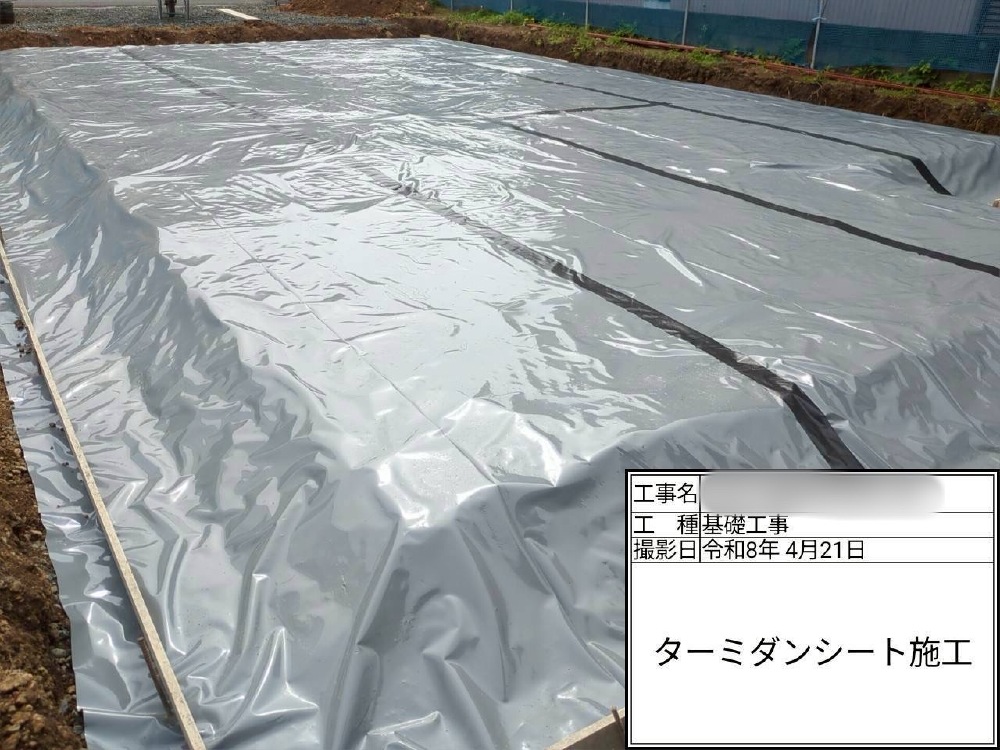

基礎工事の中でも大切な防蟻対策として、ターミダンシートを施工しました。
地面からのシロアリの侵入を防ぐシートで、お住まいを長く守る役割を担います。
普段は見えなくなる部分ですが、こうした工程を一つひとつ丁寧に行っています

11. 2026年04月21日
基礎工事

基礎工事

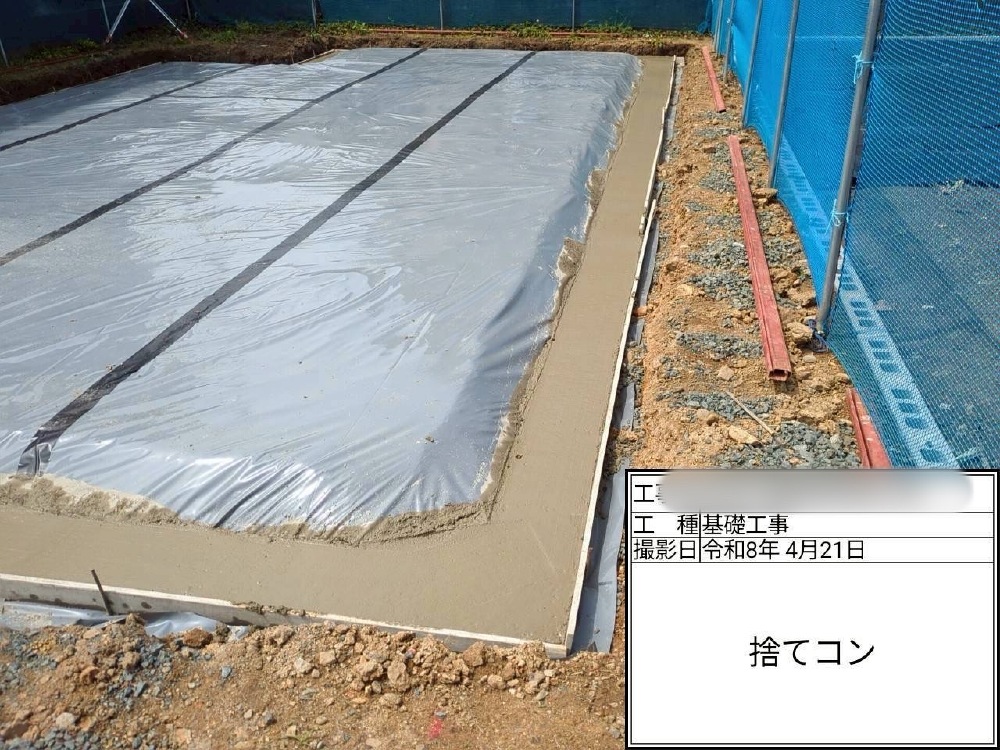

基礎工事の初期工程として、ステコン打設を行いました。
建物の位置や高さを正確に決めるための基準となるコンクリートで、この後の型枠や配筋の精度にも関わる大切な作業です。

12. 2026年04月20日
基礎着工

基礎着工

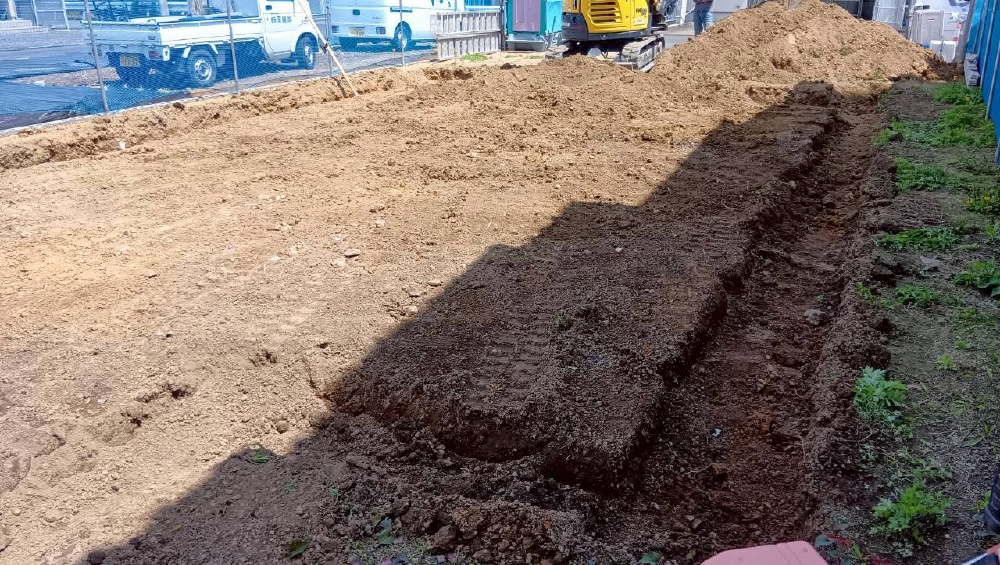

いよいよ基礎工事が始まりました。
建物をしっかりと支える住まいづくりの土台となる大切な行程です。
安全第一で進めて参ります。どうぞよろしくお願いいたします。
