綾部市 H様邸

綾部・福知山店

地域別|綾部・福知山店

建築中レポート

1. 2026年04月29日
左官工事

左官工事

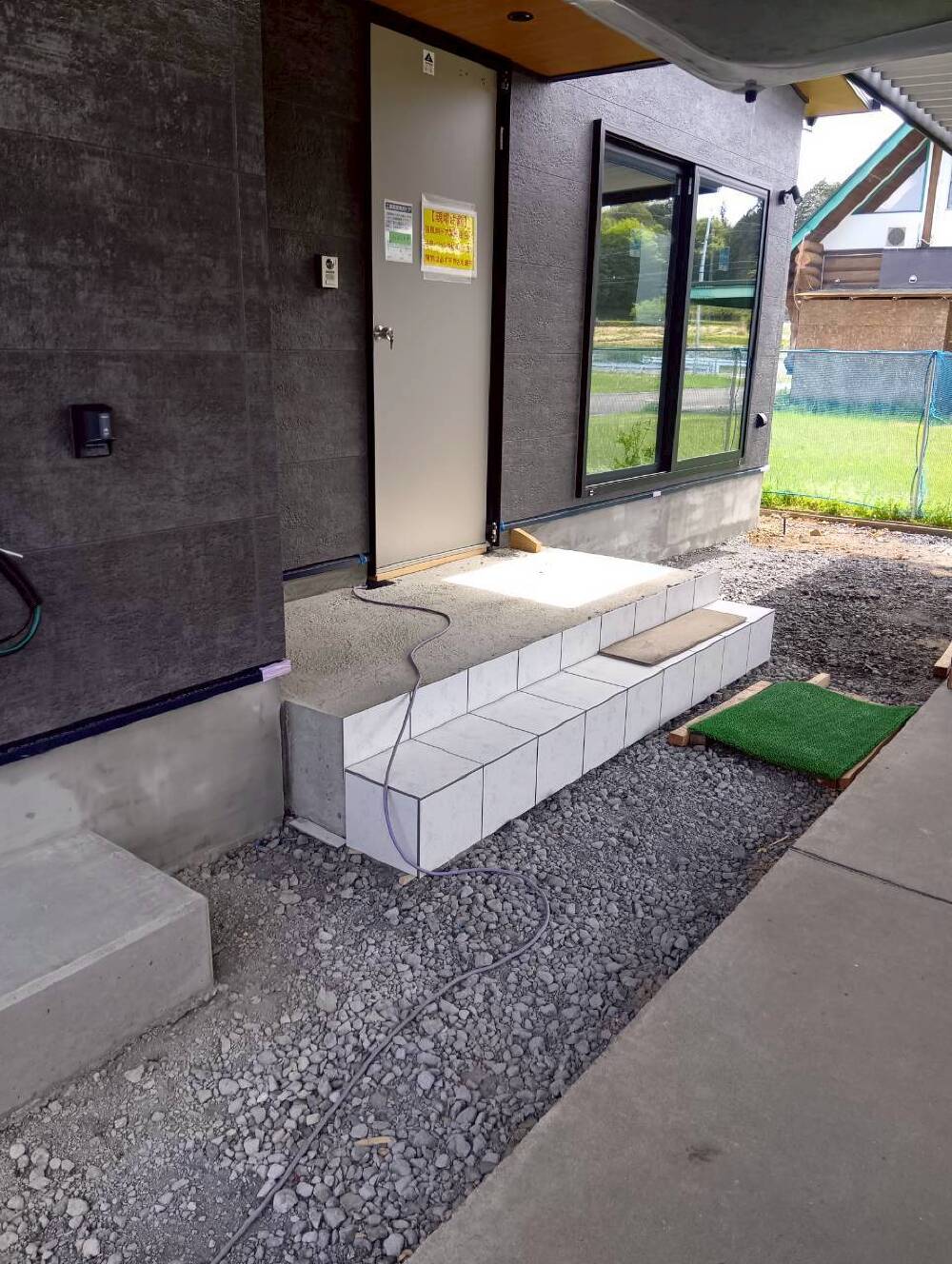

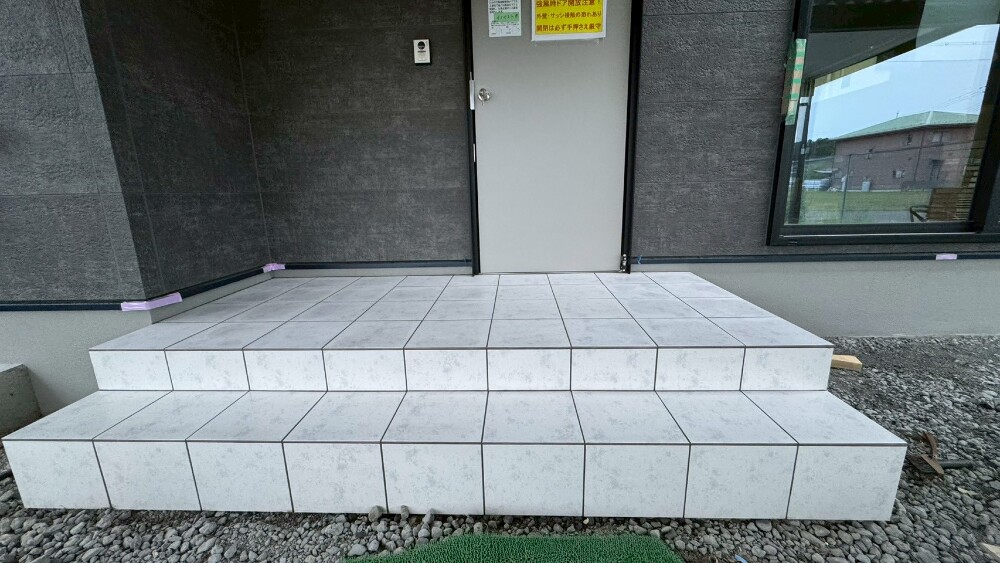

ポーチのタイル張りが完了致しました😊

2. 2026年04月28日
設備工事

設備工事

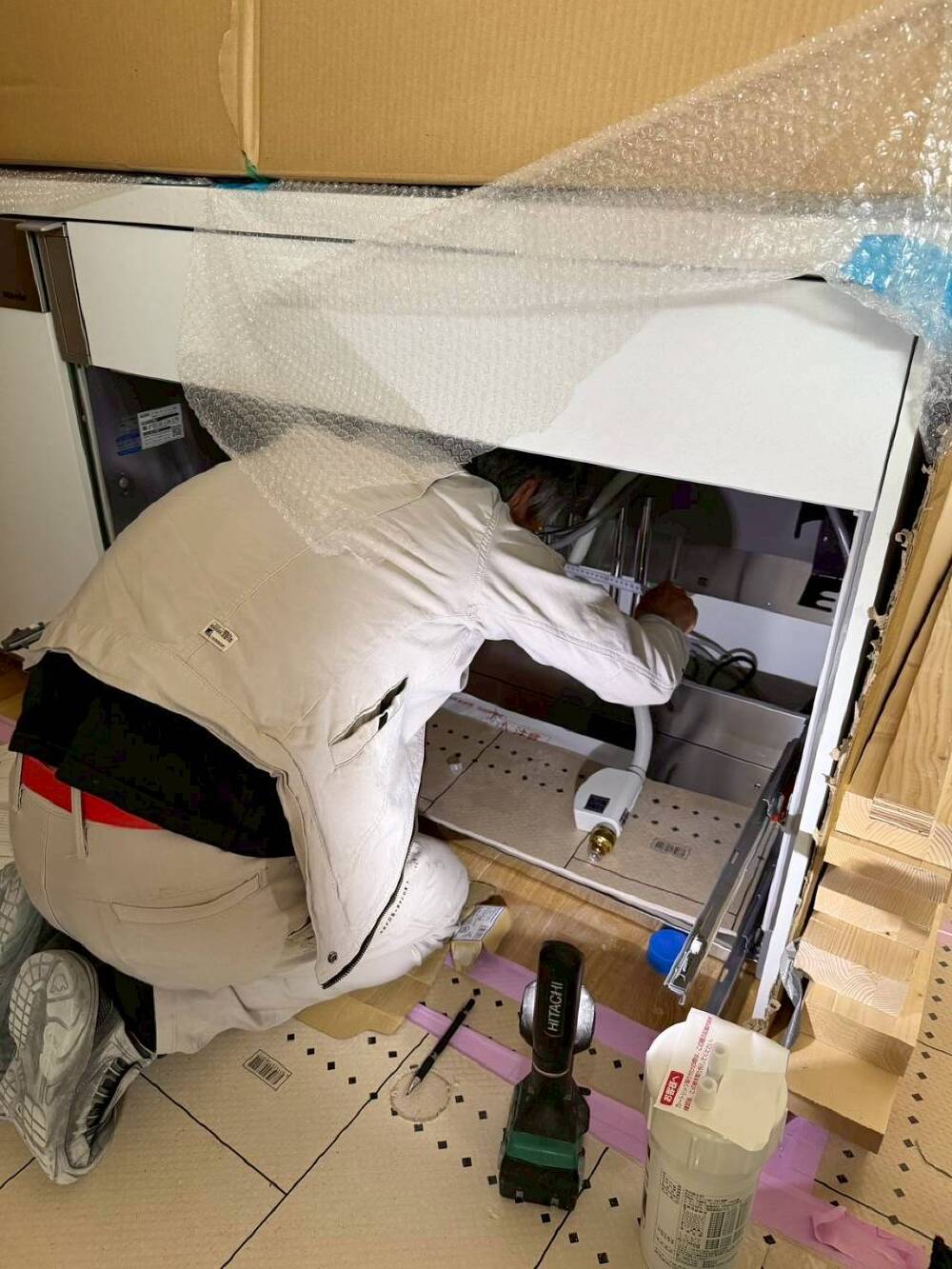

本日も引き続き、外部では左官工事(基礎コート仕上げ)、

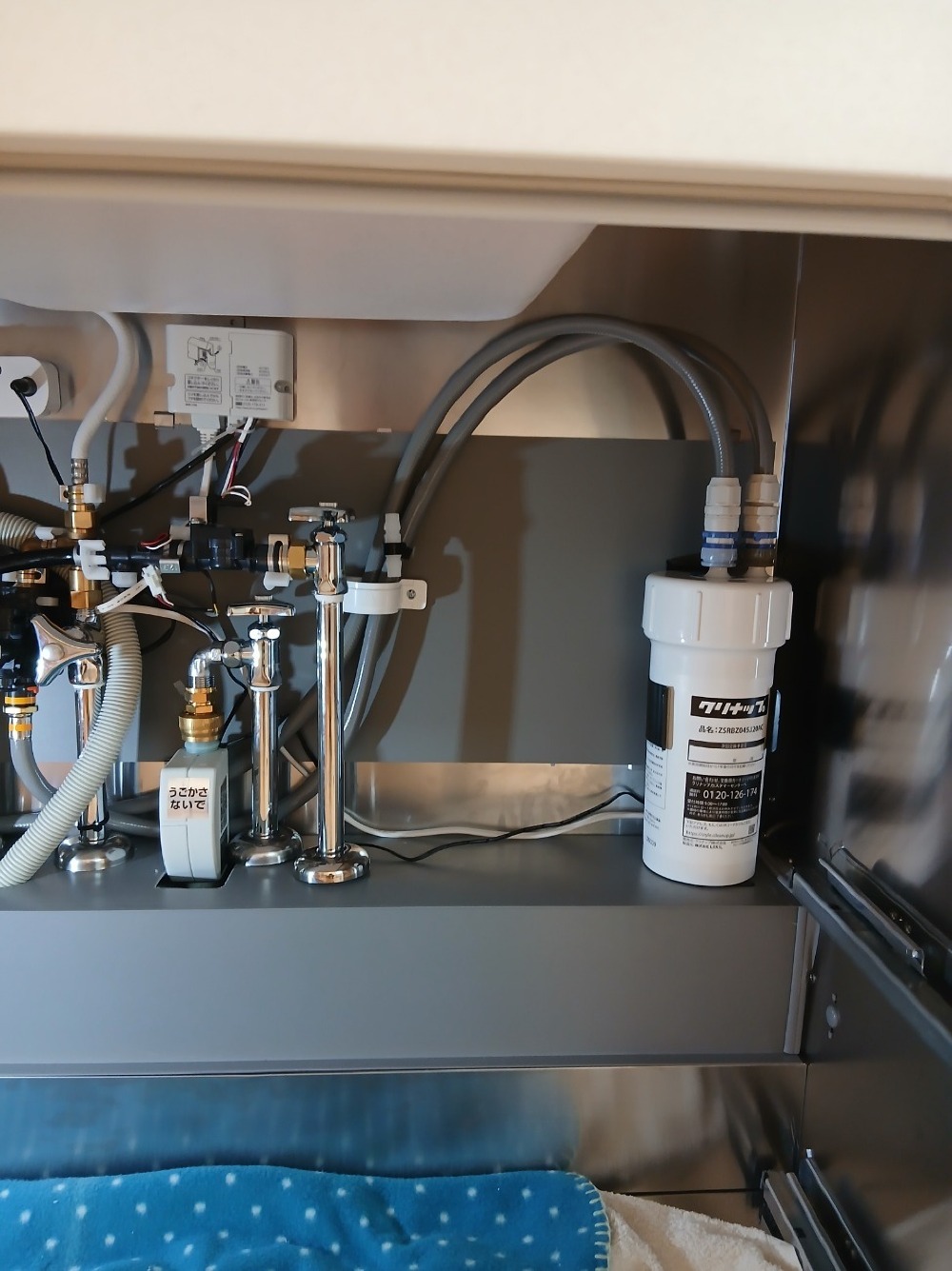

内部ではキッチン配管接続を進めております💡

3. 2026年04月27日
クロス工事

クロス工事

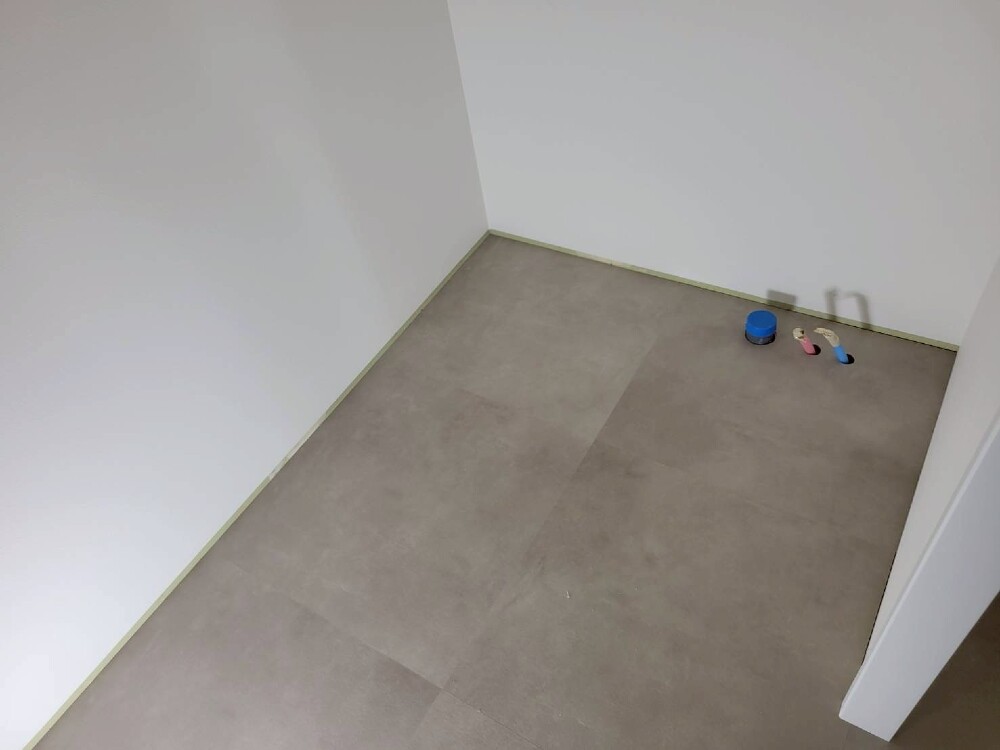

クロス、床工事進めさせていただいております🙂

4. 2026年04月27日
左官工事

左官工事

今日は基礎コートの下地とポーチのタイル下地を施工させております!

5. 2026年04月26日
電気工事

電気工事

本日は照明器具取付と検査を行いました💡

6. 2026年04月24日
左官工事

左官工事

タイル貼り進めていただいております🙂‍↕️

7. 2026年04月23日
クロス工事

クロス工事

内装クロス工事
丁寧に施工していただいています。
こんな大きな機械で、

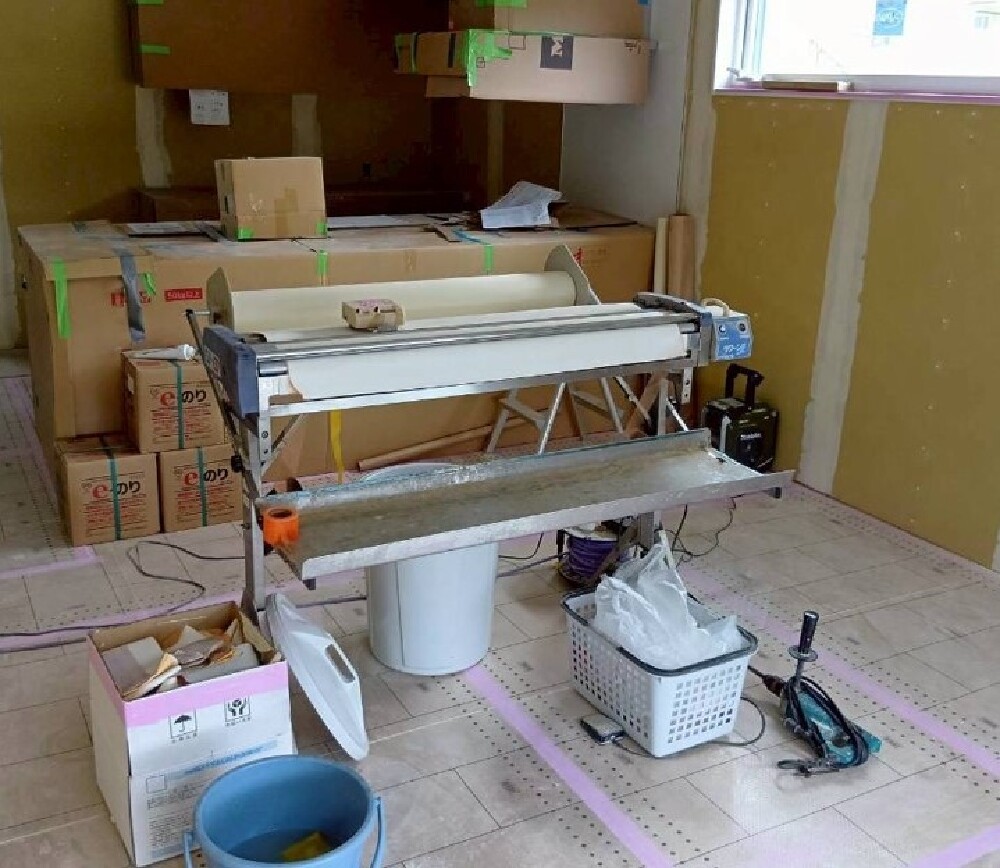

クロスにまんべんなく「ēのり」を
つける装置です。デジタル表記で
必要なメーター数を
短時間で、糊付けできます。。

8. 2026年04月22日
クロス工事

クロス工事

パテ処理完了いたしました。
クロス貼り進めていただいております。

9. 2026年04月21日
左官工事

左官工事

本日から、

玄関の左官工事(タイル)を
進めています。。

10. 2026年04月18日
木工事

木工事

入口枠取り付け完了しました。
内壁ボードの施工。
枕棚取り付け等完了しました。
傷がいかないように養生も
丁寧に行いました(O)

11. 2026年04月17日
足場撤去

足場撤去

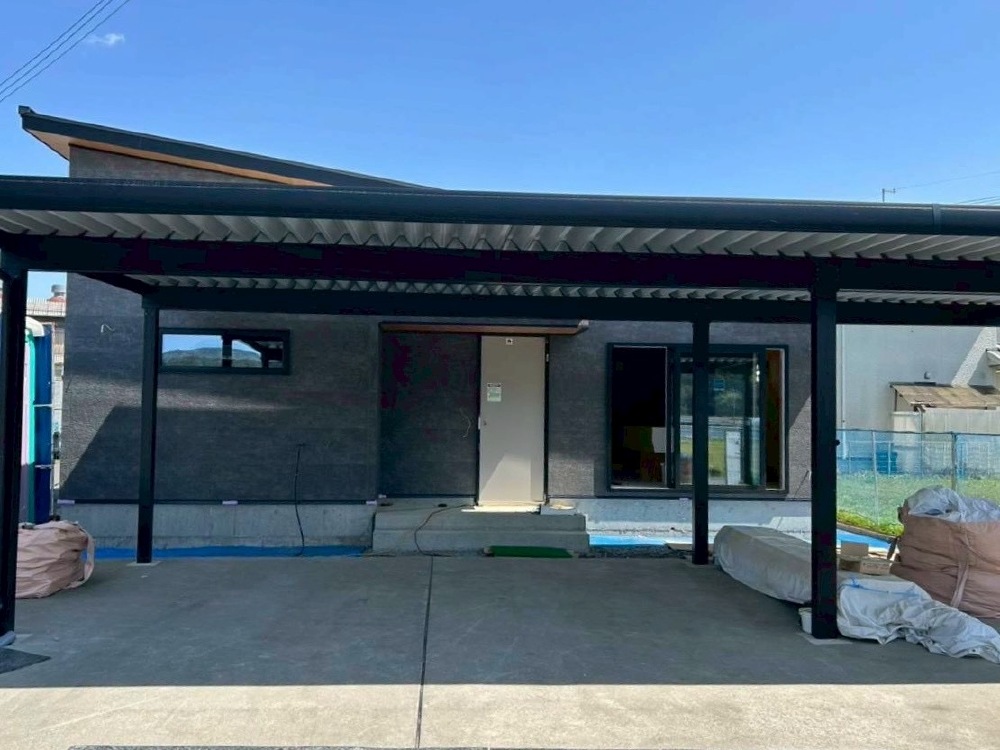

外部の足場が撤去されました!素敵な外観になっております^^

12. 2026年04月17日

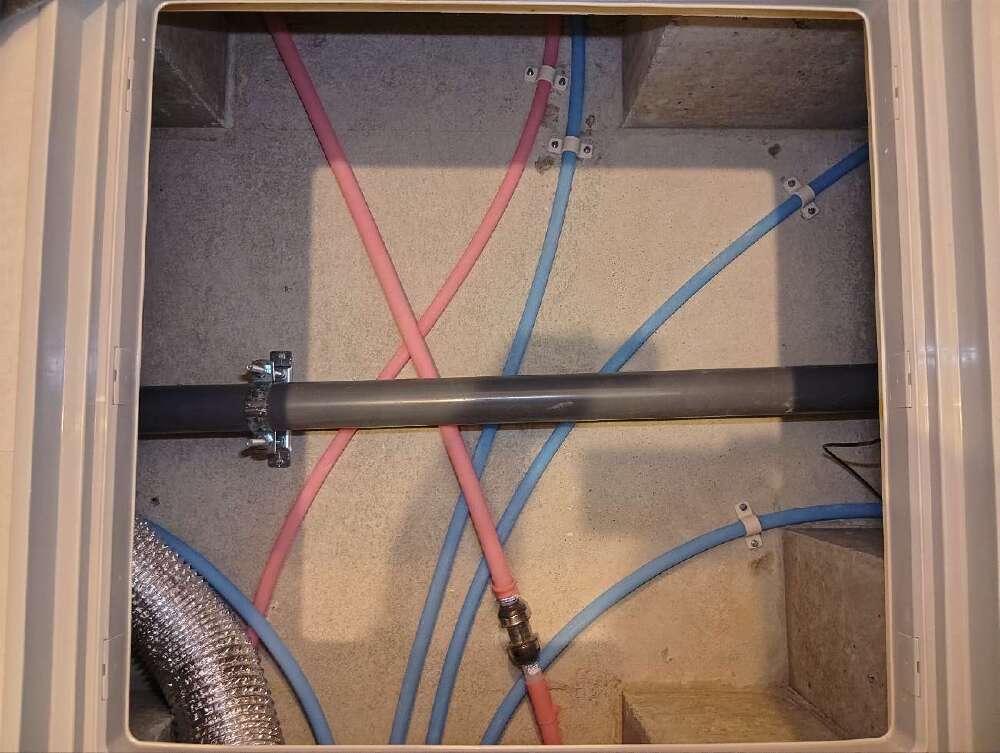

外部の給排水配管工事が完了しております。
明日は台所の配管施工の予定です💪

13. 2026年03月31日
外壁工事

外壁工事

外壁工事進めております!
こちらの外壁材はKMEW「スラナン」という2026年新商品となっております。
塗り壁風の優しい質感とフラットなデザインが人気です!

14. 2026年03月27日
シスバス設置工事

シスバス設置工事

システムバスの設置工事が進んでいます。
内部では壁の下地やボード貼りを進めております^^

15. 2026年03月19日
太陽光設置

太陽光設置

本日、太陽光設置させて頂きました。
太陽エネルギーでバリバリ発電出来ますようにしっかりと取り付いております😁
発電準備完了いたしました🍀

16. 2026年03月18日
ウレタン吹付工事

ウレタン吹付工事

吹き付け断熱は、柱と断熱材が密着し、隙間が少なくなるので、断熱性能が大幅アップ↗↗↗

17. 2026年03月13日
電気工事

電気工事

本日配線、配管工事終了致しました🔌

18. 2026年03月11日
木工事

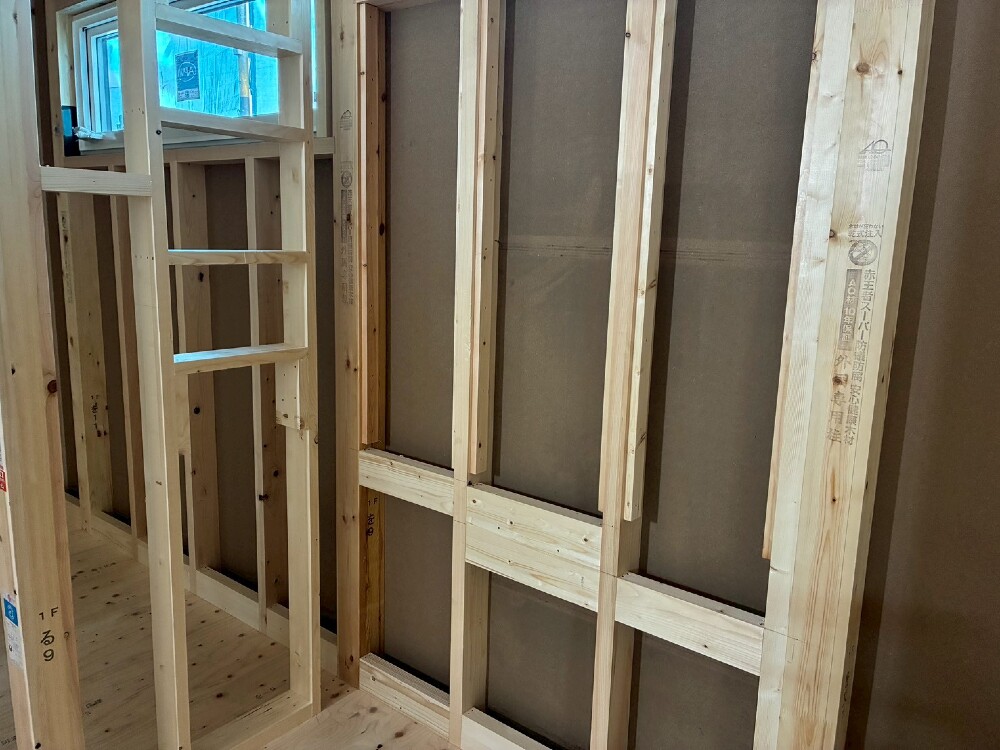

木工事

本日、トイレニッチ
棚、設備機器壁下地
天井下地等の作業行いまして
吹き付け断熱前の下地全て完了です!
明日より電気工事スタートです!

19. 2026年03月09日
木工事

木工事

外周周り
壁、カーテン下地
床隙間ウレタン充填
入口枠開口等
作業進めております!

20. 2026年03月07日
木工事

木工事

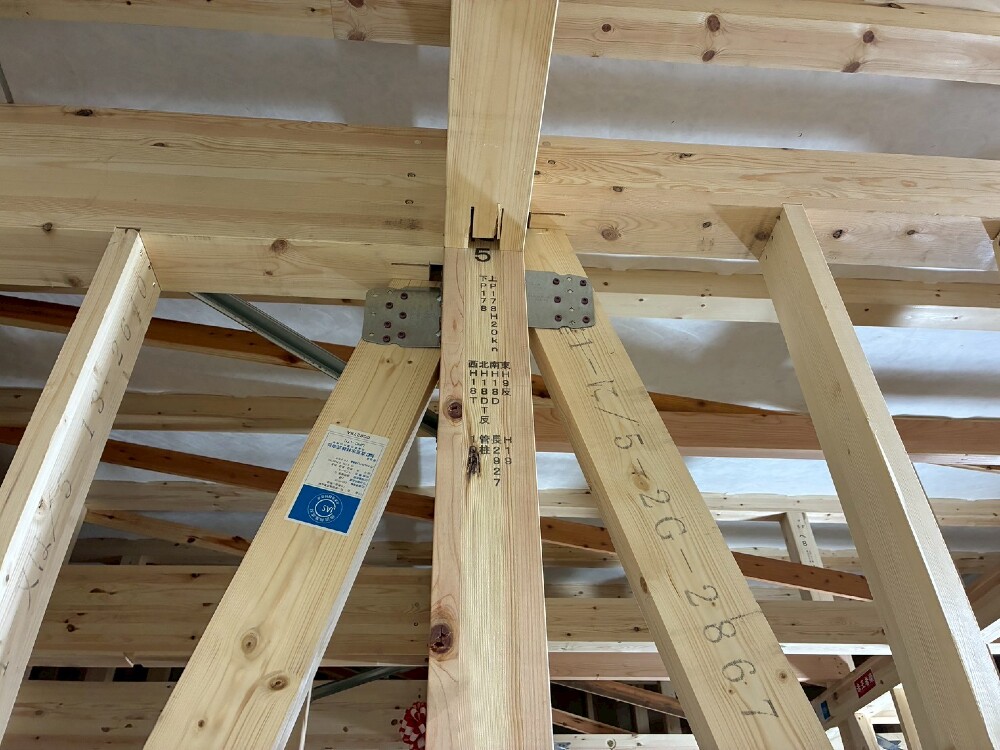

筋交、金物取り付け
内部壁間仕切り
等作業進めております!
金物関係は全て完了です。

21. 2026年03月06日
屋根工事

屋根工事

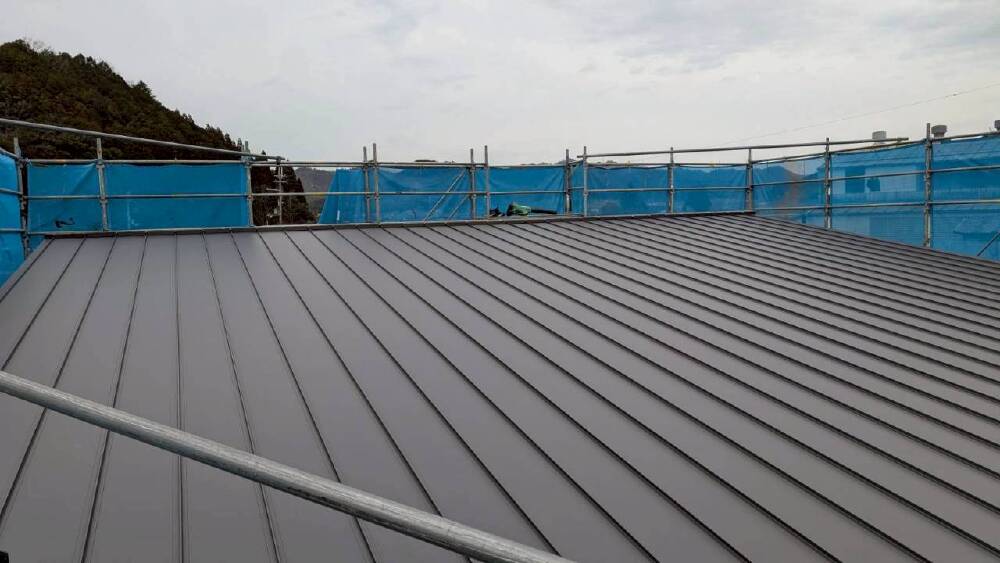

屋根の施工が完了いたしました。
仮に棟を取り付けておりますので、雨漏りいたしません
今後は進んで行く我が家を楽しんで下さい🍀

22. 2026年03月06日
木工事

木工事

本日はお施主様こだわりのトリプルサッシの設置を
行っていただいております🪟

23. 2026年03月05日
祝上棟

祝上棟

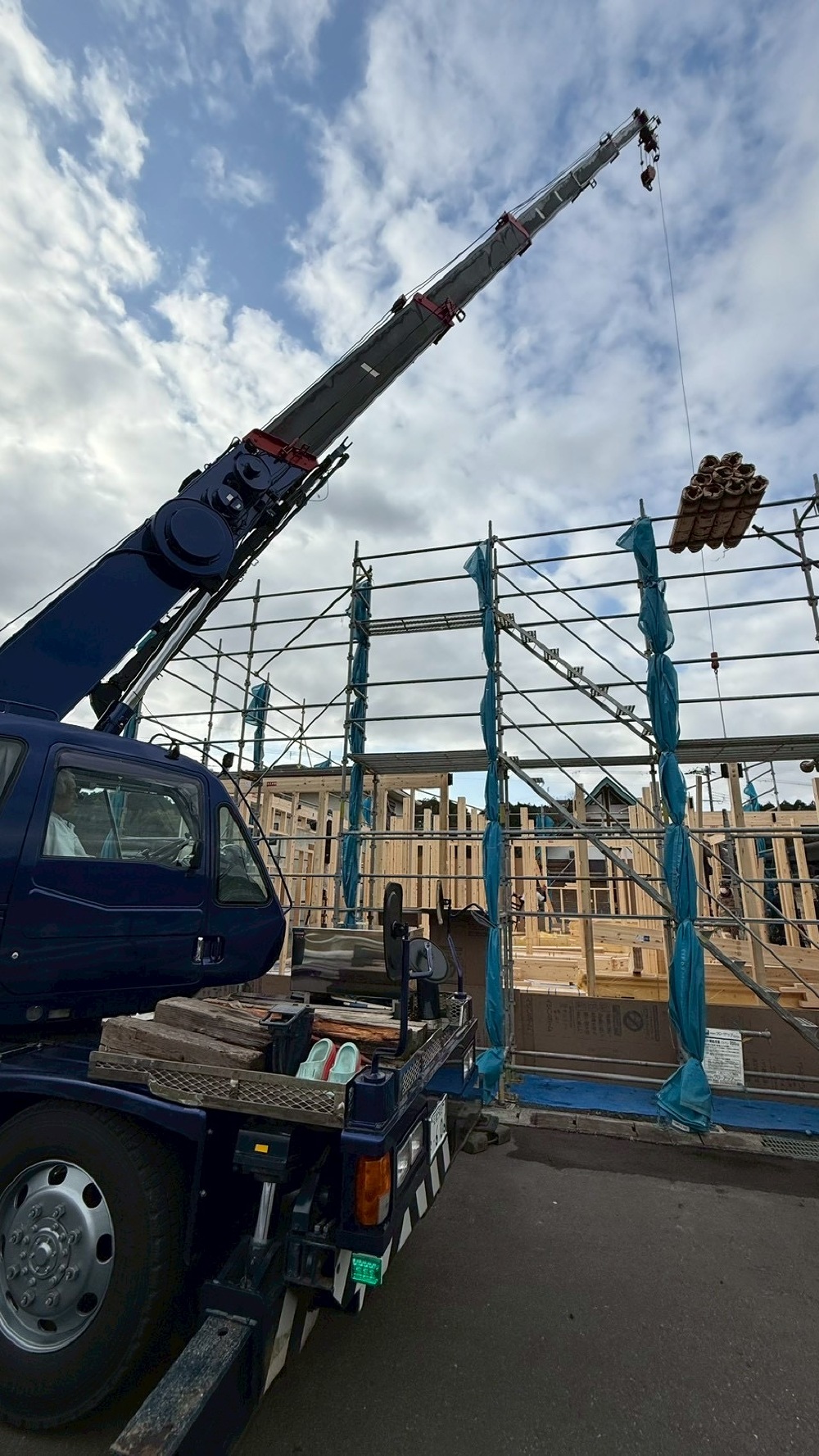

本日は綾部市にて上棟です!
天候にも恵まれまして順調に作業が進み昼前には棟が上がりました。
H様おめでとうございます!

24. 2026年03月01日
基礎断熱工事

基礎断熱工事

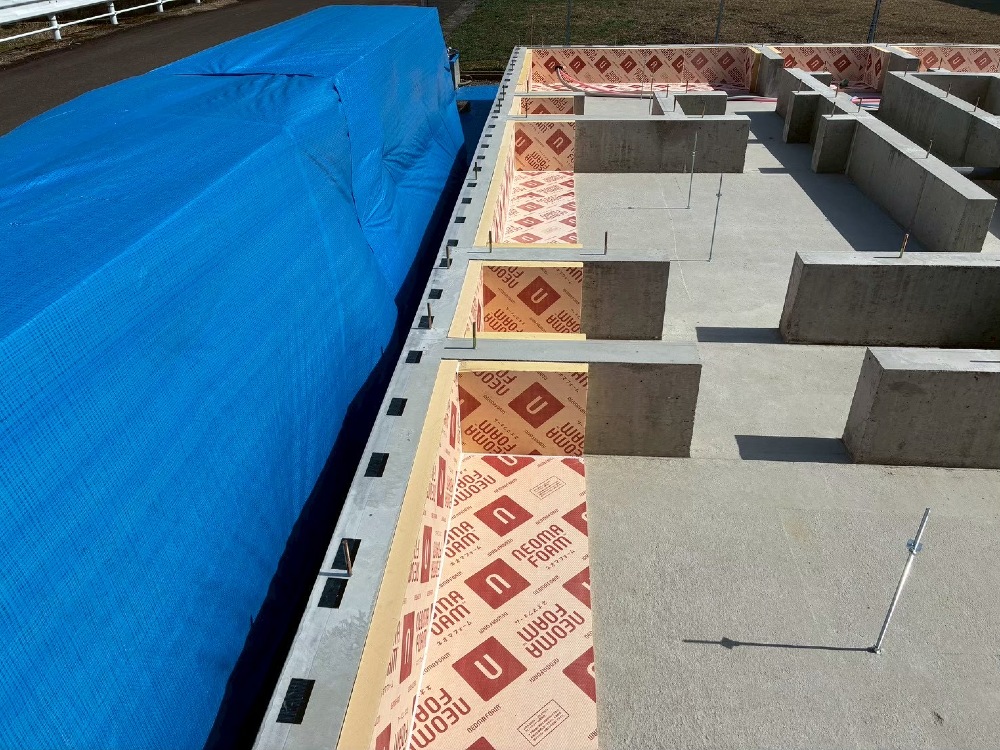

基礎内部に高性能断熱ネオマフォームを施工しました!
ネオマフォームは熱伝導率0.020W(m・K)というトップクラスの断熱性能を誇るフェノールフォーム断熱材です。空気よりも優れた熱伝導率を誇り省エネ性能の高い住宅を実現します。住んでからその高性能を実感しやすいと言われています!

25. 2026年02月28日
土台設置前

土台設置前

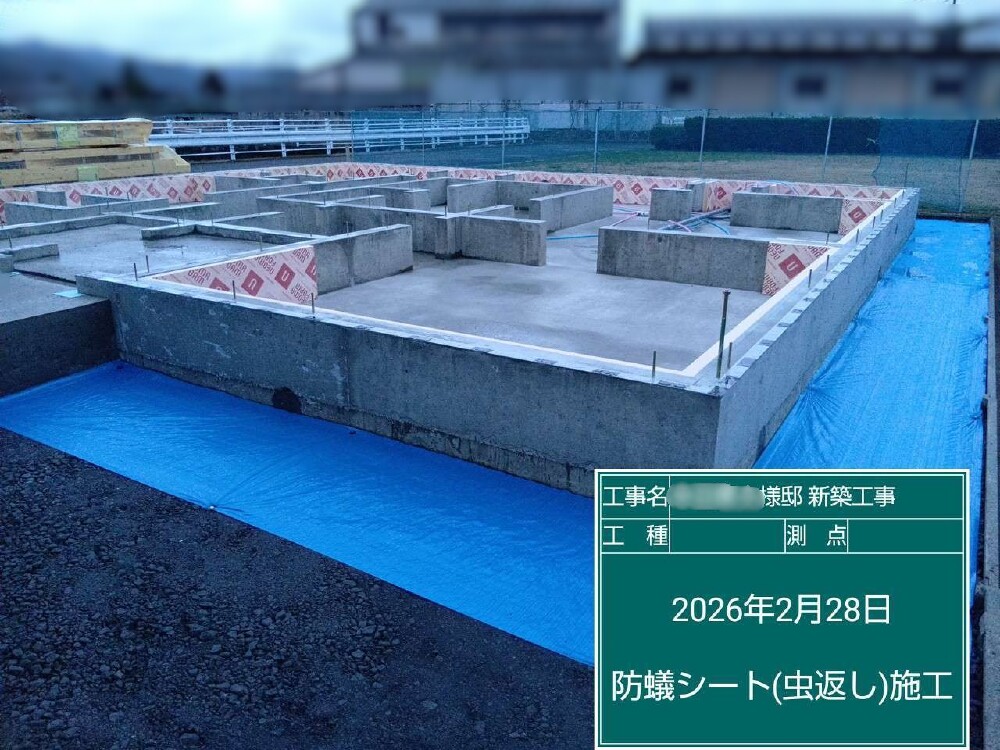

防蟻シート及びグランドシート敷き完了いたしました。

26. 2026年02月28日
基礎工事

基礎工事

問題なく基礎工事完了してます👷🏻‍♂️

27. 2026年02月27日
基礎工事

基礎工事

スタイロと外周部残り砕石敷きで明日完成予定です!

28. 2026年02月24日
基礎工事

基礎工事

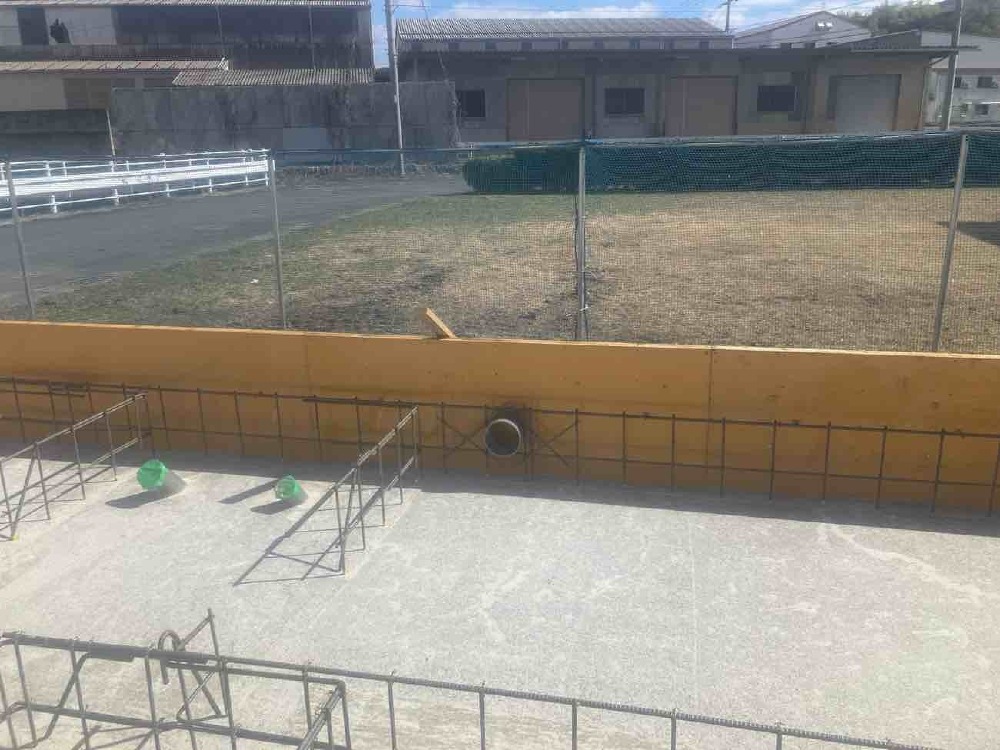

型枠解体終わって、外周部埋め戻しと玄関増し打ちの下地をしております。

29. 2026年02月21日
基礎工事

基礎工事

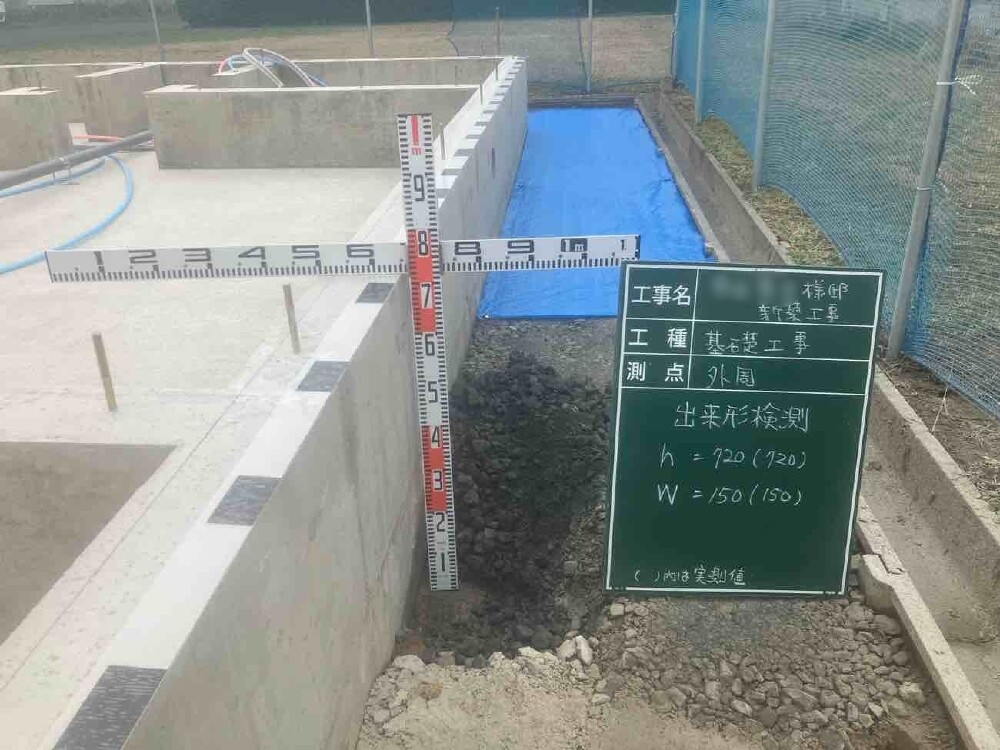

立ち上がりコンクリート打設、レベラー掛けました。

30. 2026年02月19日
基礎工事

基礎工事

立ち上がりコンクリート打設前準備終わっております。

31. 2026年02月15日
基礎工事

基礎工事

鉄筋が組み上がりましたので基礎貫通スリーブ設置いたしました。

32. 2026年02月10日
基礎工事

基礎工事

基礎工事全体の堀方を進め、現在ターミダンシートの施工まで完了しております。
通常は透明の防湿土間シートを使いますが白蟻侵入防止効果のある特殊なシートです。
この後基礎外周部に捨てコンクリートの打設を予定しております😊

33. 2026年02月08日
地鎮祭

地鎮祭

綾部市にて地鎮祭を執り行いました。
寒波到来で雪が舞う中となりましたが工事の安全を祈願させていただきました。
H様どうぞよろしくお願いいたします🙇‍♀️
