舞鶴市 N様邸

綾部・福知山店

地域別|綾部・福知山店

建築中レポート

1. 2026年07月21日
足場撤去

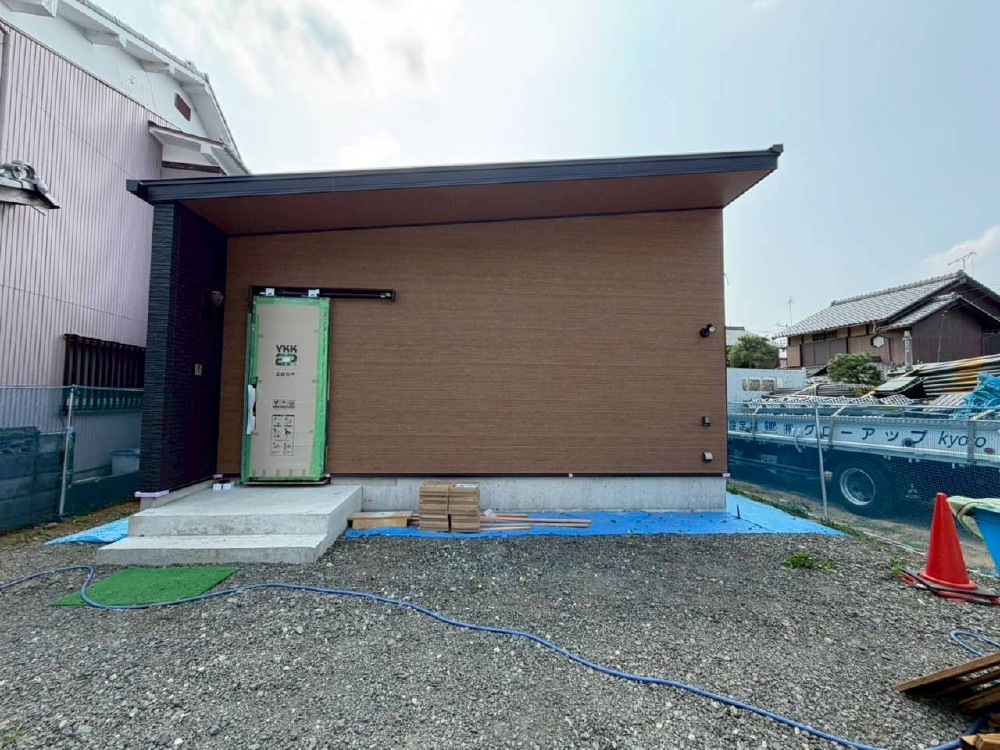

足場撤去

外部足場を撤去させて頂きました。

2. 2026年07月20日
屋根板金工事

屋根板金工事

外壁検査を受けまして、屋根の仕舞、雨樋施工をいたしました!

3. 2026年07月16日
設備工事

設備工事

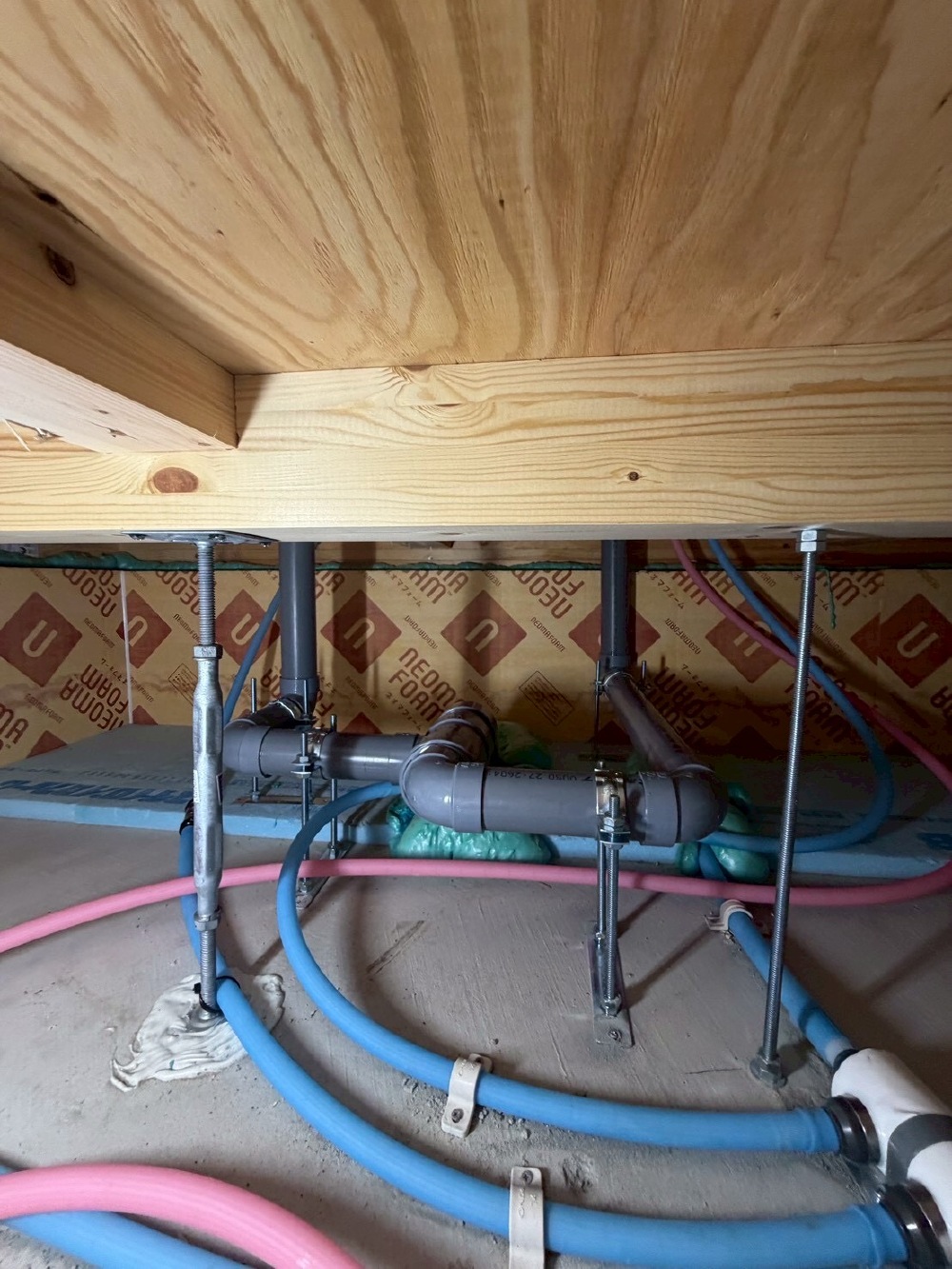

本日は、トイレ・洗面化粧台・洗濯機排水の床下配管工事を行いました。
それぞれの設備につながる給排水管を、図面に沿って正確な位置へ施工しています。

4. 2026年07月14日
外壁工事

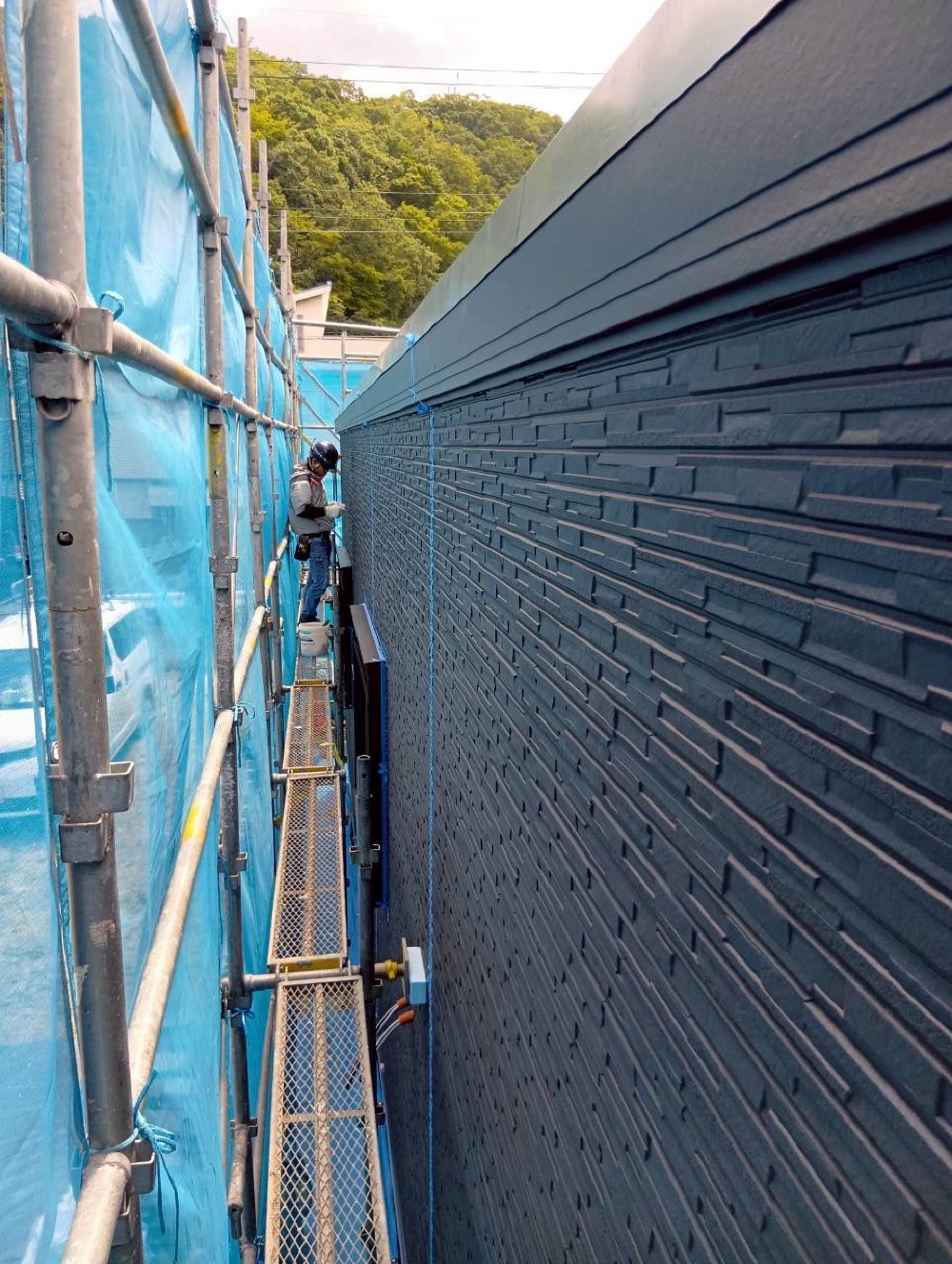

外壁工事

外壁のコーキング工事が完了いたしました。
外壁検査を受けて、屋根の仕舞、雨樋施工の予定です。

5. 2026年07月08日
クロス工事

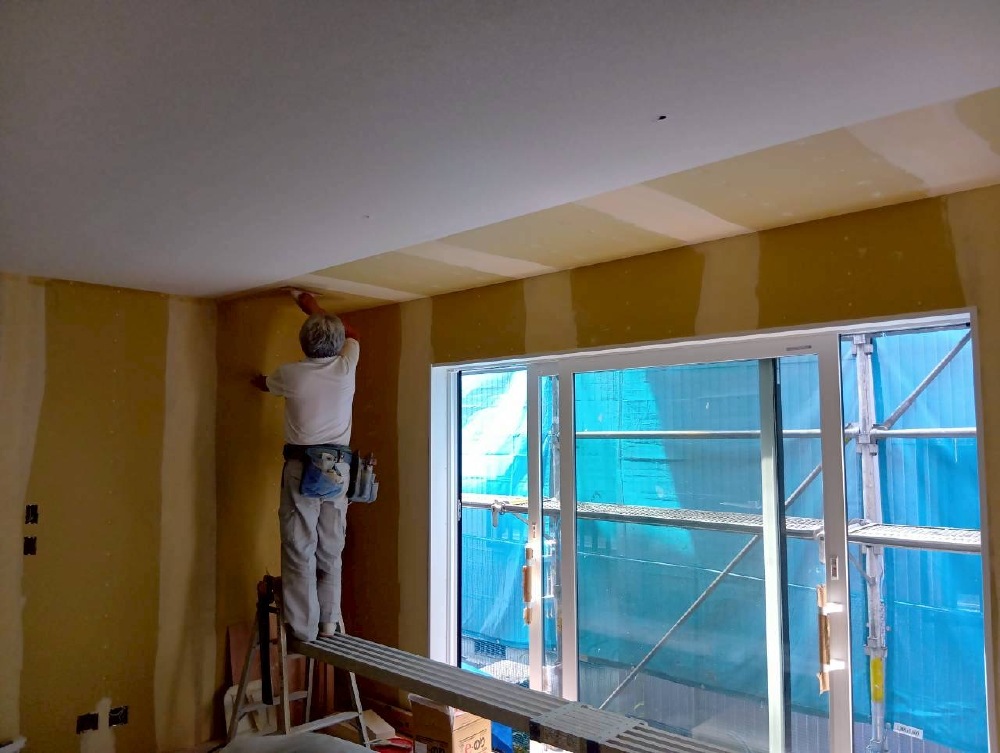

クロス工事

クロス工事も順調に進めていただいております

6. 2026年07月02日
太陽光パネル設置工事

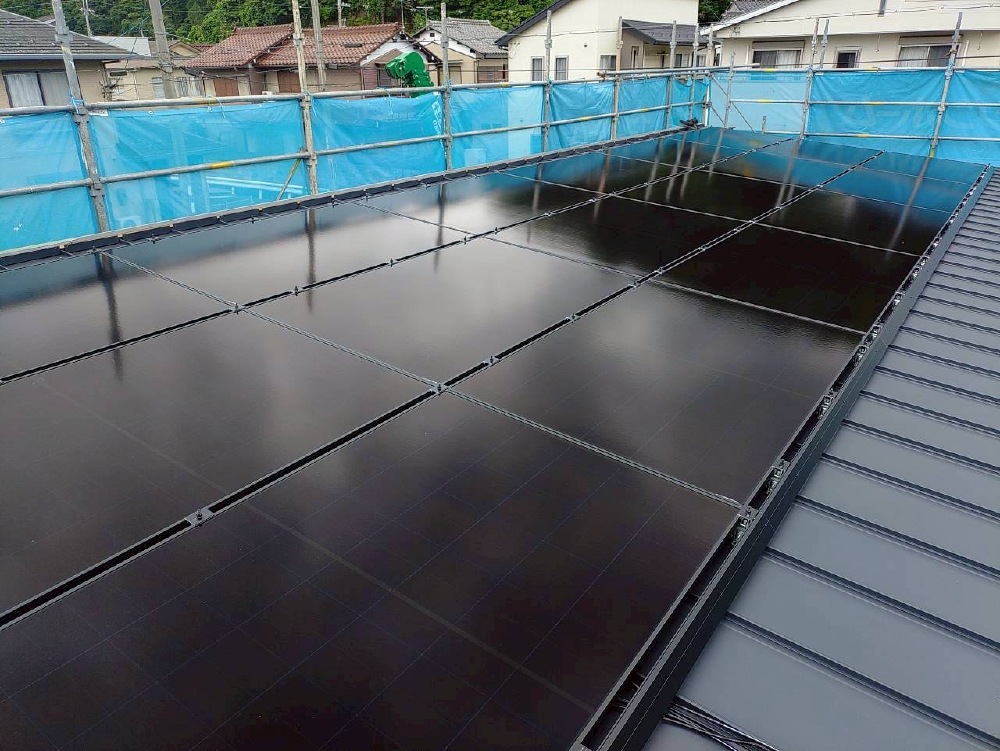

太陽光パネル設置工事

太陽光パネルの設置工事を行いました。
パネルの位置や固定状況を一つひとつ確認しながら、しっかりと丁寧に取り付けています。
これで発電に向けた準備も整いました。
太陽の光を暮らしに活かすことで、日々の電気代負担を抑えるとともに、環境にもやさしい住まいへとつながります。
週末からは、いよいよ外壁工事を本格的に進める予定です。住まいの外観も少しずつ完成形へと近づいていきます。

7. 2026年06月30日
木工検査

木工検査

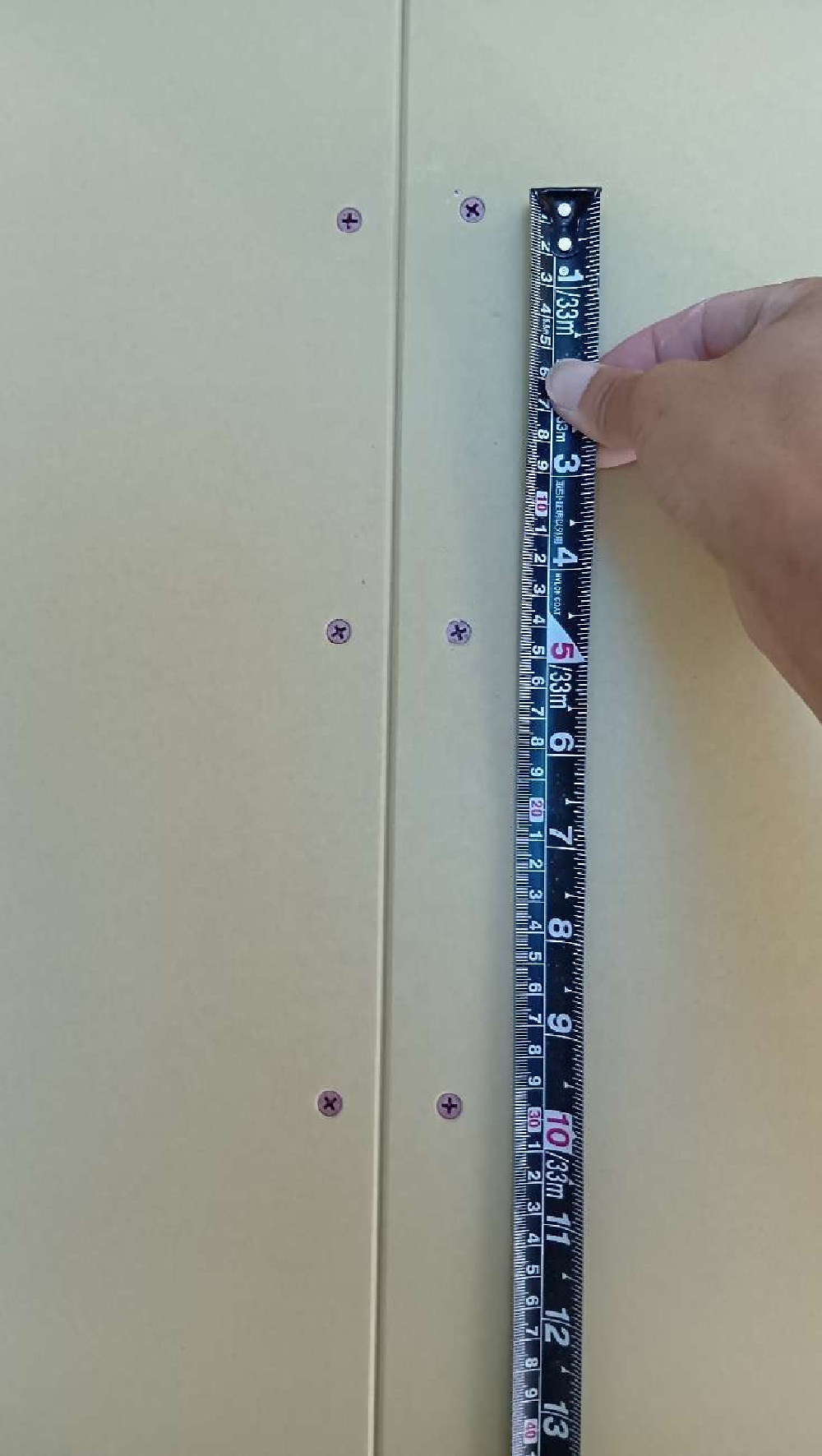

本日は、木工検査を実施しました。
石膏ボードの施工状況を確認し、ビスの間隔(ビスピッチ)や固定状態、ボードの継ぎ目などを一つひとつ丁寧にチェックしています。
壁や天井の仕上がりはもちろん、クロス工事後の美しさにもつながる大切な工程です。

8. 2026年06月25日
木工事

木工事

本日は、建具枠の施工と壁下地工事、石膏ボード張りを進めました。
室内のドア枠を正確な位置に取り付け、壁の下地を組みながら、石膏ボードを一枚一枚丁寧に施工しています。

9. 2026年06月19日
木工事

木工事

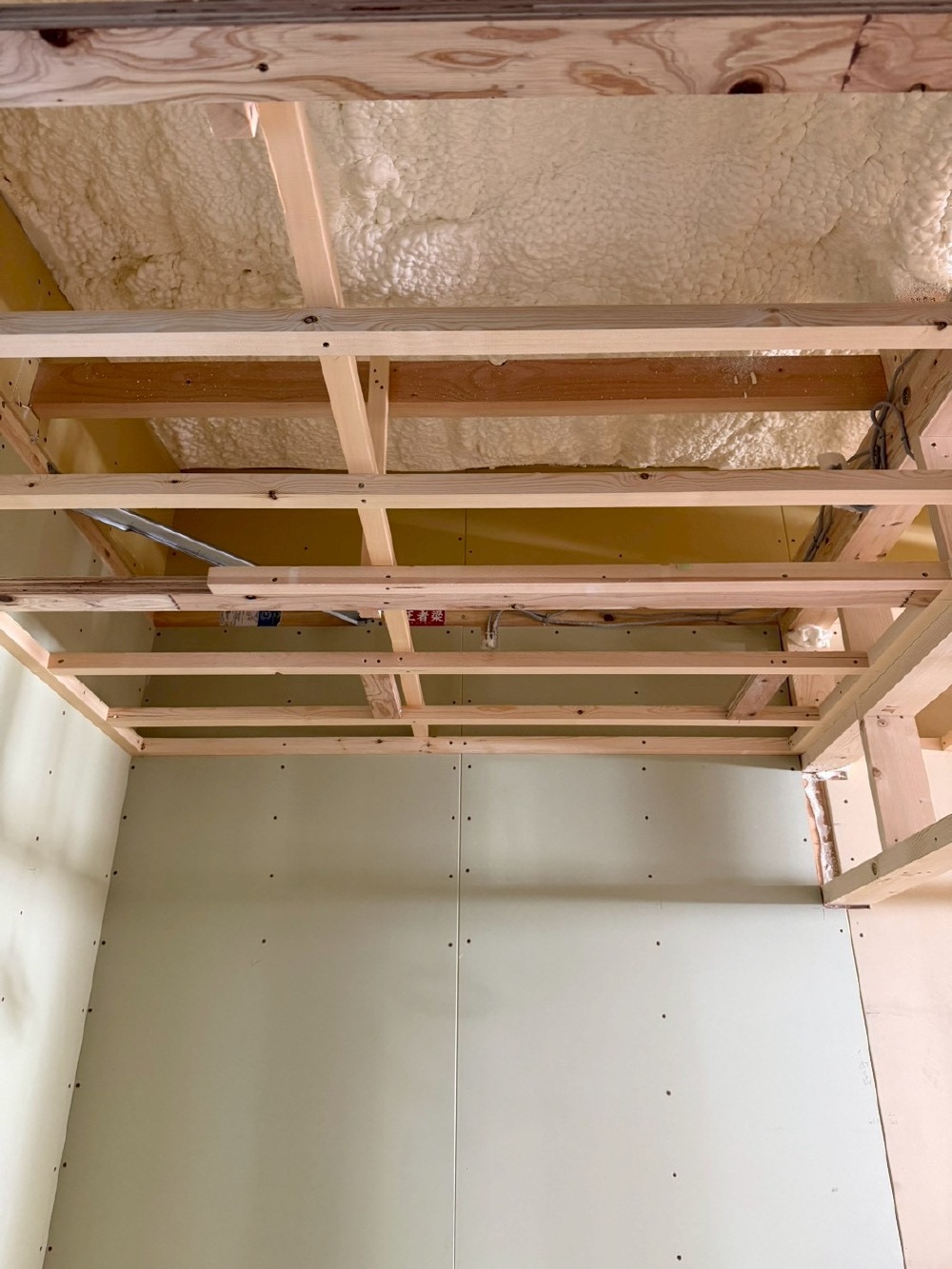

天井下地工事を進めていただきました🔨✨
天井の下地を丁寧に組み上げることで、この後の石膏ボードやクロス仕上げを美しく施工するための土台が完成していきます。

10. 2026年06月14日
木工事

木工事

本日も昨日に続き大工さんにフロアーはり進めていただいております!

11. 2026年06月11日
木工事

木工事

窓まわりの気密処理・断熱施工を進めていただきました🔨✨
サッシと構造躯体の隙間をしっかりと処理することで、住まいの気密性・断熱性の向上につながります🏠🌿

12. 2026年06月09日
電気工事

電気工事

ウレタン吹付断熱工事に向けて電気配線工事を行っております🔦
照明やコンセント、スイッチなどの配線を、後のメンテナンス性や安全性にも配慮しながら、見えない部分まで綺麗にまとめて施工しております🔌🏠

この工程が完了すると、いよいよ吹付断熱工事へと進みます。

13. 2026年06月02日
防水検査

防水検査

本日は、防水検査を実施いたしました🔍✨
外壁内部への雨水の侵入を防ぐため、防水シートの施工状況やサッシまわりの処理など、細部までしっかり確認を行っております☔🏠

14. 2026年06月01日
サッシ搬入

サッシ搬入

本日は、樹脂サッシおよび玄関ドアの搬入・取り付けを行いました🚪🪟✨
高い断熱性能を持つ樹脂サッシと玄関ドアを採用することで、外気の影響を受けにくく、夏は涼しく冬は暖かい快適な住まいづくりにつながります🏠🌿

15. 2026年05月30日
祝上棟!

祝上棟!

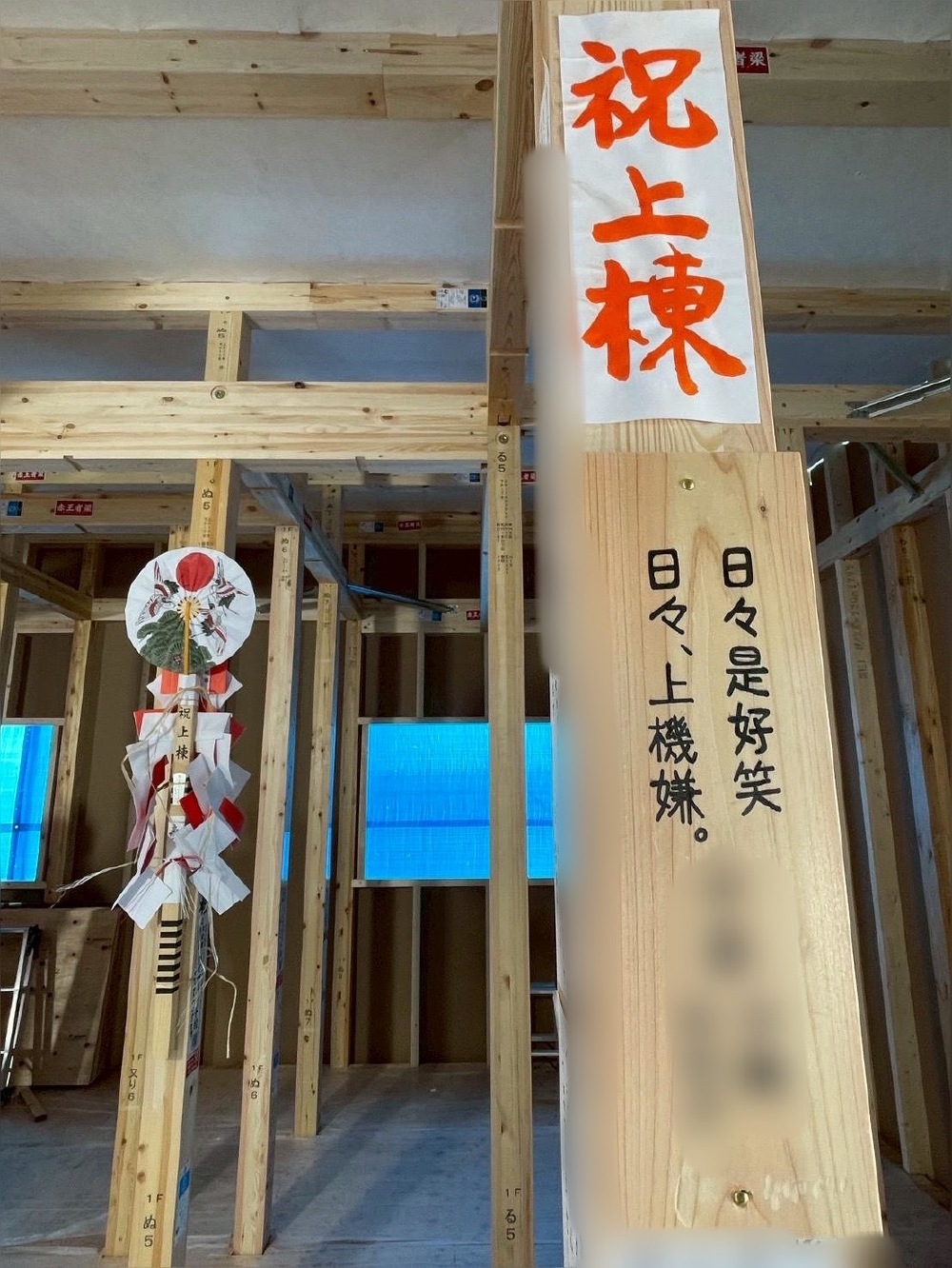

祝・上棟🏠✨
本日、無事に上棟を迎えることができました🎉
たくさんの職人の力が結集し、住まいの骨組みが一日で形になりました。
これから完成に向けて工事が本格的に進んでまいります🔨
ご家族皆さまの想いが詰まったお住まいを、スタッフ一同心を込めておつくりしてまいります😊

16. 2026年05月29日
足場設置

足場設置

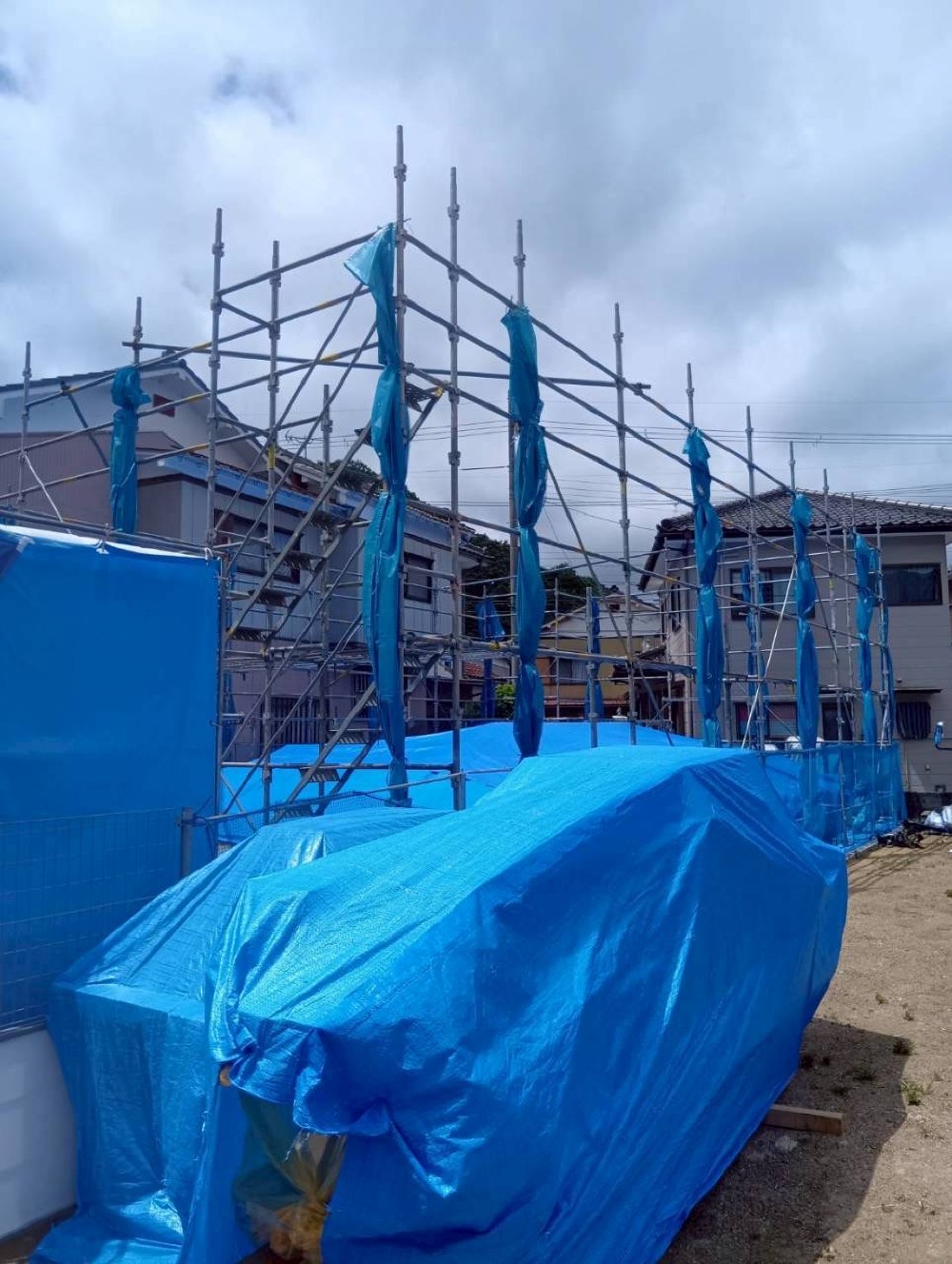

足場の組み立てが完了し、上棟に向けた準備が整いました🔨✨
建築資材も現場に搬入され、いよいよ住まいの骨組みづくりが始まります🏠
安全第一で作業を進めながら、無事に上棟を迎えられるよう準備を進めてまいります。

17. 2026年05月26日
土台据え

土台据え

本日は上棟前の土台敷き工事を進めております🔨
基礎の上に土台を据え床組み作業を行いました。
上棟に向けて着々と準備が進んでおります!

18. 2026年05月21日
基礎工事

基礎工事

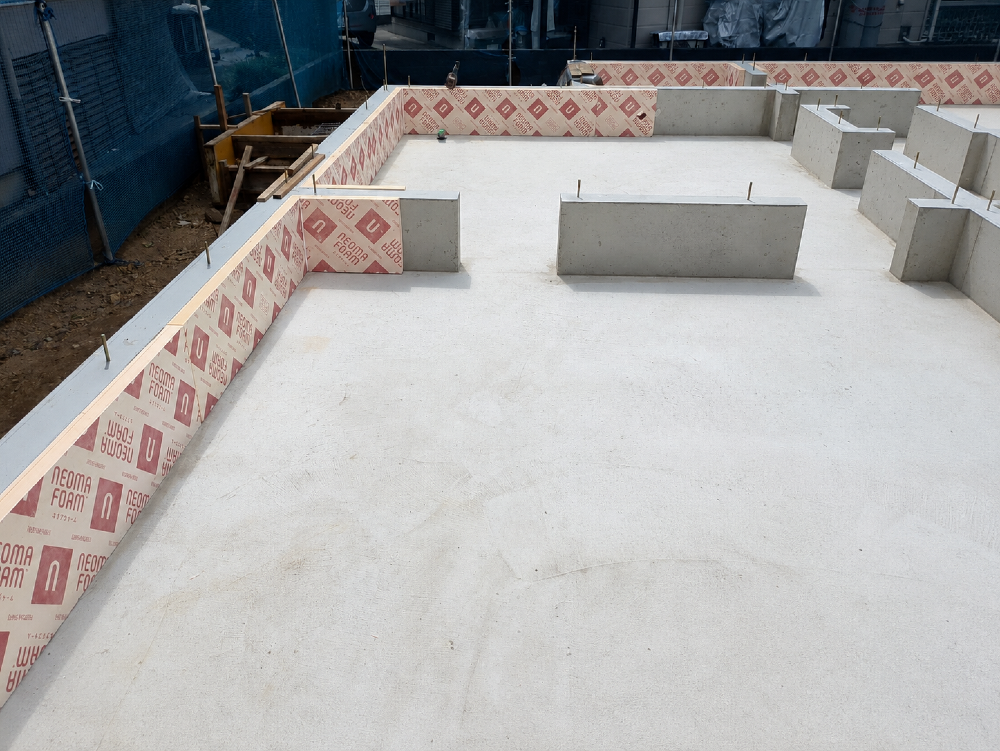

埋め戻し・砕石敷き均し工事、基礎断熱「ネオマフォーム」の施工、外部コンクリート施工を行いました。
基礎断熱を施すことで、床下からの冷気を抑え、快適で省エネ性の高い住まいづくりにつながります✨

19. 2026年05月18日
給排水設備工事

給排水設備工事

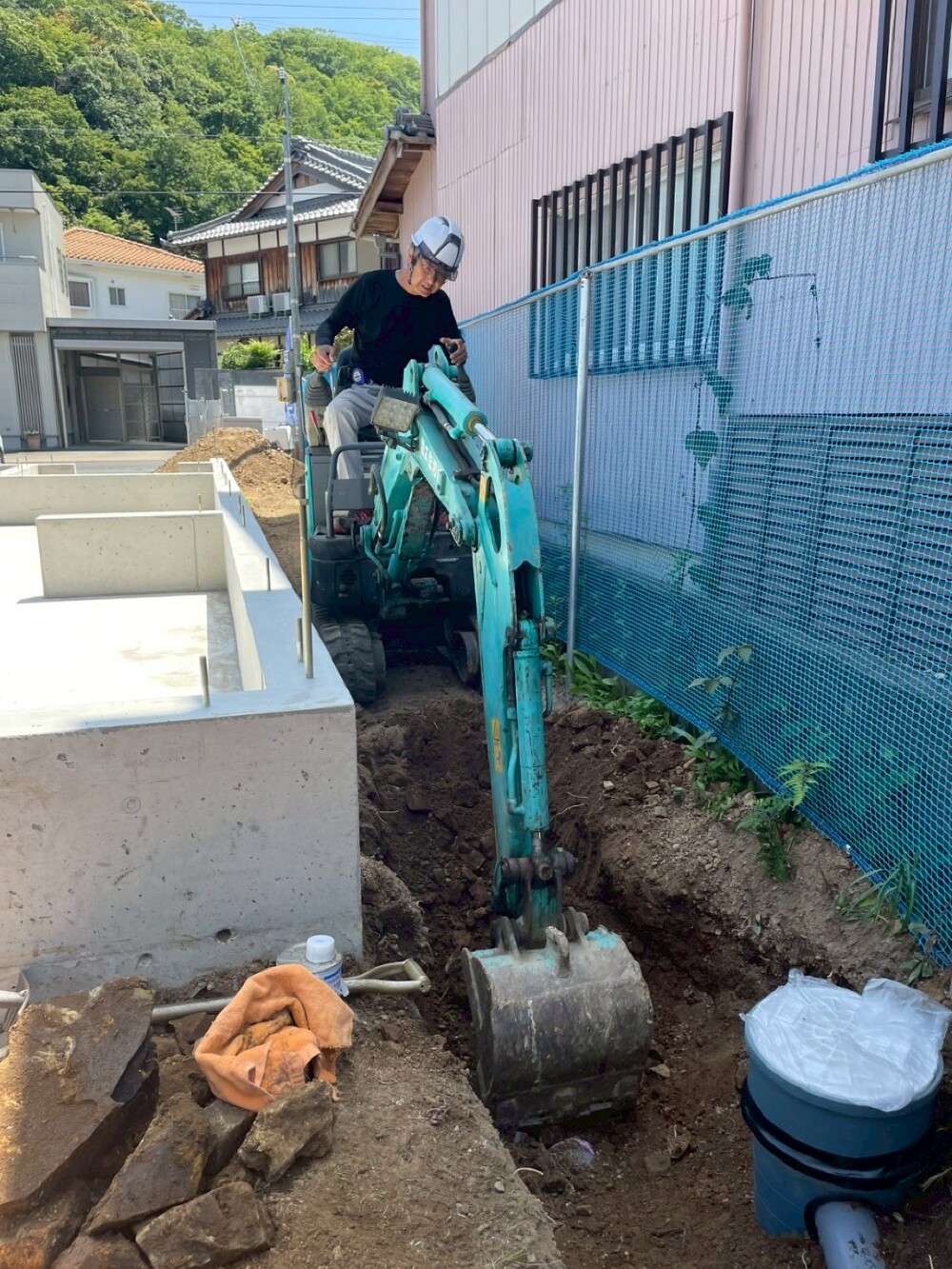

本日は外部給排水工事施工を進めていただいております🧑‍🔧

20. 2026年05月13日

外部の給排水工事に入っております。
建物の外まわりで行う「水道」と「排水」の配管工事になります。

具体的には、

* キッチン・お風呂・洗面・トイレへ水を送る「給水管」
* 生活排水や雨水を流す「排水管」
* 下水道へつなぐ配管
* 水道メーターやマスの設置

などを行います。

基礎まわりや敷地内に配管を埋設し、建物内部の設備とつながる大切な工事です✨
完成後は地面の下に隠れてしまう部分ですが、快適な暮らしを支える重要な工程になります。

21. 2026年05月11日

本日、基礎の型枠脱型が完了いたしました🙂‍↕️
基礎の型枠脱却とはコンクリートを流し込むために組んでいた木の枠(型枠)を取り外す作業のことです。
基礎工事では、

1. 鉄筋を組む
2. 型枠を設置する
3. コンクリートを打設する
4. コンクリートが固まるまで養生する
5. 型枠を外す(=脱型・型枠脱却)

という流れで進みます。

型枠を外すことで、基礎の全体形状が見えるようになり、次の
「基礎内部の清掃」「土台据え」
などの工程へ進んでいきます🙂‍↕️

22. 2026年05月07日
基礎工事

基礎工事

立ち上がりコンクリートと天端レベラーが完了しました🙂‍↕️

23. 2026年05月07日
基礎工事

基礎工事

本日は、アンカー検査を行いました👷🏻‍♂️

24. 2026年05月02日
基礎工事

基礎工事

本日立ち上がり型枠組とアンカーセットが完了しました😀
7日のアンカー検査を行い合格となりましたら立上りコンクリート打設予定です。

25. 2026年04月27日
基礎工事

基礎工事

基礎工事において、配筋検査を行いました。
コンクリート打設前の重要な工程であり、鉄筋の本数や間隔、配置が図面通りに施工されているかを確認していきます。
鉄筋は完成後には見えなくなる部分ですが、建物の強度を支える大切な役割を担っています。
そのため、細部までしっかりとチェックを行い、安心して次の工程へ進める状態を確認しました。
この後はコンクリート打設へと進み、基礎づくりが本格的に進んでいきます。

26. 2026年04月25日
基礎工事

基礎工事

基礎工事において、鉄筋の組立が完了しました。
図面に基づき、一本一本丁寧に組み上げられています。
鉄筋は建物を支える重要な構造部分であり、完成後は見えなくなる大切な工程です。
そのため、間隔や配置、かぶり厚など細部までしっかりと施工されています。
この後は配筋検査を行い、確認後コンクリート打設へと進んでいきます。
引き続き、安全第一で丁寧に工事を進めてまいります。

27. 2026年04月23日
基礎工事

基礎工事

グレーのシートは、
地面からの湿気やシロアリ等の侵入を防ぐ効果のある
「ターミダンシート」を基礎全体に敷いています。。

28. 2026年04月22日
基礎工事

基礎工事

外周型枠を設置いたしました👷🏻‍♂️

29. 2026年04月21日
基礎工事

基礎工事

基礎工事の中でも大切な防蟻対策として、ターミダンシートを施工しました。
地面からのシロアリの侵入を防ぐシートで、お住まいを長く守る役割を担います。
普段は見えなくなる部分ですが、こうした工程を一つひとつ丁寧に行っています

30. 2026年04月21日
基礎工事

基礎工事

基礎工事の初期工程として、ステコン打設を行いました。
建物の位置や高さを正確に決めるための基準となるコンクリートで、この後の型枠や配筋の精度にも関わる大切な作業です。

31. 2026年04月20日
基礎着工

基礎着工

いよいよ基礎工事が始まりました。
建物をしっかりと支える住まいづくりの土台となる大切な行程です。
安全第一で進めて参ります。どうぞよろしくお願いいたします。
